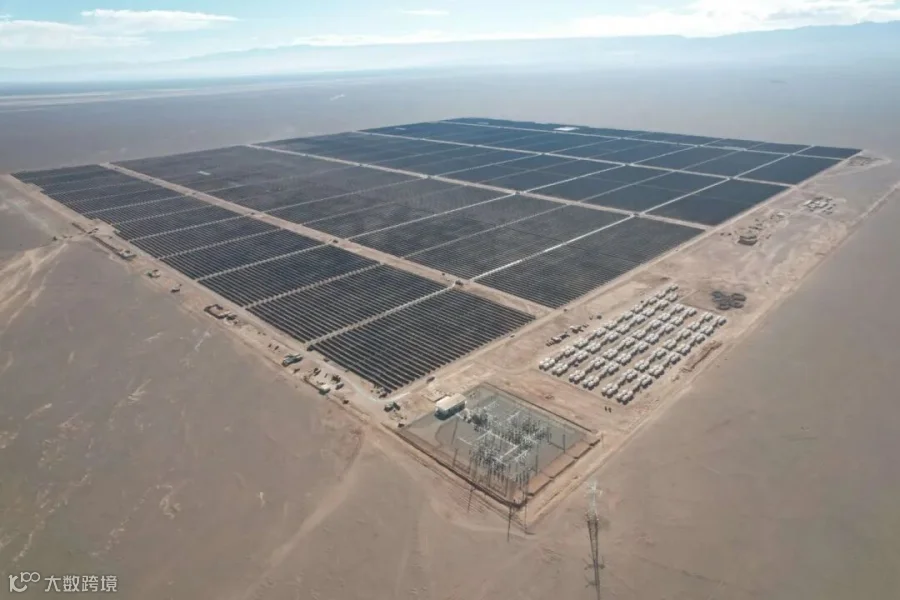

【核心事件:智利光伏累计装机容量正式突破 12.18 GW】
智利国家能源委员会(CNE)发布的最新月度报告显示,智利的可再生能源累计装机容量正式突破 20,006 MW(20 GW)大关,占全国总发电装机的 52%。在这场历史性的绿电转型中,太阳能光伏(Solar PV)以 12,184 MW(12.18 GW)的运营规模坐稳绝对的第一把交椅,独占可再生能源装机总量的 61%。
在实际发电贡献上,光伏同样领跑——仅4月份,智利国家电力系统(SEN)的光伏发电量就达到 1,825 GWh,占当月全部清洁能源产出的 55.6%。这一关键里程碑的达成,标志着智利作为拉美清洁能源领头羊,正式跨入“光伏为主导”的电力结构深水区。
【深度分析:撑起12.18GW大盘的“硬核管道与地域差异”】
智利光伏能够维持极高密度的扩张,核心得益于其阿塔卡马沙漠等地区无与伦比的天然辐照红利,以及正在满负荷运转的在建项目大动脉:
1. 4.1 GW 在建管道中光伏独占 90%,锁定短期增长惯性
CNE 数据暴露了智利短期内极其恐怖的扩产惯性:目前智利境内正在实质性建设中的清洁能源项目有 185 个,总容量达 4,176 MW。而在这批等待并网的资产中,太阳能光伏单独截走了 3,768 MW(约 90%)的庞大份额。这意味着,12.18 GW 的纪录在未来的数个季度内将被迅速刷新,光伏在智利能源大盘中的统治力将进一步被死锁。
2. SEN 系统高度聚集,非主流孤立电网的“长尾补充”
解构这 12.18 GW 的空间分布,几乎全额并入了服务全国核心工业与人口的国家电力系统(SEN),并网容量达 19,964 MW。而地理位置偏远的边缘系统则构成了长尾补充——阿伊森电力系统(Aysén System)分摊了 30 MW,麦哲伦系统(Magallanes)分摊了 12 MW。这种高度集中的物理拓扑,既为大都市圈提供了充足的绿电支持,也对其骨干输电网的跨区域输送能力提出了极端的压榨。
【深度洞察:弃光蚕食危机下的“11吉瓦大储对赌”】
在这项创纪录的 12.18 GW 繁荣地图之下,投资主体在面对真实的本地并网与商业现货结算时,正在被迫迎来一场极其残酷的策略转轨:
1. 2024年5.9TWh弃光海啸,打碎“纯光伏装机”的利润美梦
智利光伏行业正在承受全球最严峻的“收益自蚕食与弃电(Curtailment)”惩罚。由于北部阿塔卡马沙漠的光伏电站常年面临世界最高的辐照度,而连接至中部圣地亚哥负荷中心的南北纵向高压输电线路建设严重滞后,导致在中午发电高峰期,大量绿电根本无法送出。
行业痛点: 统计显示,智利的年弃电量已从前两年的 2.7 TWh 暴涨至 2024 年的 5.9 TWh,很多纯光伏项目的现货出清电价在中午甚至频繁归零。开发商如果现在还盲目按照传统的上网模型去跑财务账本,资产将面临严重的流动性减值风险。
2. 环评申报全面强配 BESS,拉美最大“储能水库”开启长周期对赌
为了打破“白天发得出、送不走、晚上缺电”的物理死结,智利的环境评估服务局(SEA)和各路大厂正在将光伏下半场彻底向“光储平价一体化”转轨。
增量项目的储能刚性: SEA 最新受理审查的 Loma Verde 光伏项目(90 MW)以及获批的 Pillancó 光伏公园(198 MW)等,无一例外全部强制捆绑了大型大储(BESS)系统。
440亿美元的惊人管道: 截至目前,SEA 处于环境审查阶段的清洁能源管道资金高达 442.8 亿美元(11,784 MW),其中光伏占 52%。这批蓄势待发的新资产,大头均瞄准了诸如 Grenergy 正在建设的 Oasis de Atacama(阿塔卡马绿洲:446MW光伏/高达11GWh大储)等跨日长时储能混动版图。
智利 12.18 GW 的达成,宣告了拉美单纯拼“面板铺设量”的野蛮增长时代正式终结。未来的财富分配权,将完全属于那些能够打通 AI 动态套利算法、具备 4 到 7 小时长时储能充放调节能力的精细化资产运营巨头。
消息来源:
pv magazine Global (July 3, 2026) - Chile's PV capacity reaches 12.18 GW (By Luis Ini).
Comisión Nacional de Energía (CNE) Chile (June 2026 Monthly Report) - Statistical Overview of Installed Capacity, Projected Pipelines, and NCRE Generation Share in the National Electric System (SEN).
Ember Global Electricity Review (2025/Updated 2026) - Chile's Renewable Energy Milestones: Analyzing Wind, Solar Spreads, and Transmission Curtailment Bottlenecks.
Servicio de Evaluación Ambiental (SEA) Registry (April/May 2026 Data Brief) - Environmental Admissions and Investment Portfolio for Co-located Solar-plus-Storage Infrastructures.
