美国要求科技企业承担数据中心新增电力成本,SOFC分布式发电价值凸显的背后逻辑

美国要求科技企业承担数据中心新增电力成本,SOFC分布式发电价值凸显的背后逻辑 要点AI
2026-07-13
4
导读:2026年3月,美国白宫举办专项签约仪式,谷歌(Google)、微软(Microsoft)、Meta、亚马逊(Amazon)、甲骨文(Oracle)及人工智能企业 xAI、OpenAI 共同签署电费缴

点击蓝字

关注洞见SOFC  Subscribe for More


2026年3月,美国白宫举办专项签约仪式,谷歌(Google)、微软(Microsoft)、Meta、亚马逊(Amazon)、甲骨文(Oracle)及人工智能企业 xAI、OpenAI 共同签署电费缴纳者保护承诺(Ratepayer Protection Pledge),核心约定由科技企业全额承担数据中心对应的新增发电与电网升级成本,避免居民及中小商业用户的用电账单因数据中心扩张而上涨。该承诺由特朗普在国情咨文(State of the Union Address)中首次对外宣布,这既是对全美数据中心快速扩张引发的电价争议与地方抵制的集中回应,也是联邦政府在科技产业竞争力与民生能源可负担性之间寻求平衡的一次政策尝试。



作为科技算力产业与电力系统交叉领域的标志性事件,此次承诺并非孤立的企业表态,而是美国数据中心发展矛盾积累与行业监管思路演化共同作用的结果。本文将基于事件本身的条款设计、动因背景与行业反馈,拆解这份白宫牵头的产业契约的内在逻辑、现实约束与产业影响。


01


矛盾积累:数据中心扩张下的

成本外部化困境


生成式人工智能技术的商业化提速,直接推动美国数据中心进入新一轮建设高峰。数据中心的运行具有极高的电力依赖度,一方面服务器机架需要持续供电以支撑算力运算,另一方面冷却系统需要消耗大量能源来保障设备恒温运行,两者共同构成了数据中心的核心电力负荷。随着人工智能模型训练与推理需求的爆发式增长,头部科技与AI企业正投入数百亿美元扩张算力产能,对应的数据中心电力消耗规模也在快速攀升。


在产业高速扩张的同时,数据中心的用电外部性问题逐渐凸显,成为地方治理与民生领域的争议焦点。在传统公用事业(utility)定价机制下,区域电网的新增发电、输配升级成本往往会被纳入整体电价基数,由全体用电用户共同分摊。当数据中心这类高负荷主体集中接入后,区域电网需要配套扩容发电容量、升级输配网络来承接增量需求,而这部分成本如果按照传统机制传导,就会形成“企业获取算力产业收益、居民与小企业承担电价上涨成本”的成本外部化格局。


正是这种成本与收益的错配,引发了地方层面的强烈反弹。近几个月来,美国多个州的社区与州议会对快速增长的数据中心项目持续加强审查,已有多座数据中心因当地民众的明确反对而被取消或推迟落地。对于地方社区而言,数据中心不仅可能推高生活成本,还会对区域电网的稳定性造成压力,而产业带来的税收与就业收益并不足以抵消民众的成本担忧。特朗普在签约仪式上也直接提及这一行业现状,并表示该承诺的落地将扭转数据中心项目频繁被社区拒绝的局面,使发展态势发生反转。


02


契约核心:五项约定

实现用电成本内部化


白宫发布的电费缴纳者保护承诺(Ratepayer Protection Pledge),针对美国本土数据中心扩张的电力成本分摊问题建立企业责任框架,核心是在保障数据中心支撑国家经济与科技领导力的前提下,划清产业与公共利益的成本边界,避免普通民众为私人企业的发展成本买单。



数据中心是互联网、云计算与人工智能(AI)产业的底层基建,直接关系美国经济安全与国家安全。随着AI产业爆发带动数据中心进入扩张周期,电力需求快速攀升,传统模式下新增供电与电网升级成本往往通过公用事业电价传导至全体用户,形成收益私有化、成本社会化的错配。特朗普政府明确要求,美国头部超大规模运营商(hyperscalers)与AI企业,必须自行建设、引入或采购数据中心全周期所需能源,全额承担对应的能源与基础设施成本。


承诺通过五项约定构建全链条责任体系:一是新增电力全额自担,企业通过新建、引入或采购发电资源覆盖自身用电需求,成本自行承担,有余量时可补充公共供电;二是承担全部电力输送基建升级费用,避免改造成本向居民传导;三是执行刚性专项费率,与地方协商独立电价结构,配套电力设施无论是否实际使用均按约付费,锁定企业成本责任;四是投入本地就业与技能培训,让产业红利惠及本地劳动者;五是协同电网运营方提升供电韧性,电力紧缺时开放备用电源防范社区停电。


整体而言,该承诺并非单一电价约束,而是覆盖供给、输配、定价、民生、安全的综合治理方案。其核心逻辑是通过成本内部化,将数据中心从电网成本负担方转化为增量价值贡献方,在不制约科技产业发展的前提下,实现对普通电费缴纳者(ratepayer)的系统性保护。


03


行业争议:落地效率

与能源路径的双重约束


尽管官方层面将这份承诺定义为历史性成果,但行业专业机构对其实际效果仍存在明确质疑,核心争议集中在落地效率与能源路径两个维度。


当前数据中心用电面临的真正核心问题,是新增发电装机的上线速度无法匹配数据中心的需求增长节奏;而由超大规模运营商(hyperscalers)承担发电投资成本,并不能加快装机项目的落地进度。这一判断指向了美国电力基建的现实约束:无论是新建电厂还是对现有电厂进行扩容,都需要经历行政审批、工程建设、并网调试等多个固定环节,项目落地周期较长,并非解决了资金来源就能大幅缩短建设周期。


第二层争议来自能源结构的路径选择。特朗普政府的政策重心是推动天然气及其他化石燃料发电来支撑数据中心的用电需求,而非光伏、风电等建设周期更短的清洁能源类型。这种路径选择一方面进一步拉长了新增供电的落地周期,削弱了承诺的短期效果;另一方面也与能源转型的行业方向存在分歧,可能带来额外的长期成本与环境影响。



目前行业内外普遍处于观望状态,无论是该承诺的支持者还是批评者,都在密切关注后续进展,核心判断标准在于这份承诺究竟会形成具体可落地、可核查的实质约束,还是仅停留在象征层面的行业表态。美国国会议员与消费者团体已公开呼吁出台更强有力的制度性保护措施,从规则层面防止数据中心建设推高公用事业账单,这也意味着仅靠企业自愿签署的承诺,尚不足以完全平息公共层面的担忧与质疑。


04


产业影响与后续观察维度


此次白宫牵头达成的电力承诺,是美国数据中心产业发展过程中的关键节点,标志着行业从高速扩张阶段逐步进入成本责任明晰的规范化发展阶段,将对企业经营、地方治理与电力系统三个层面产生深远影响。

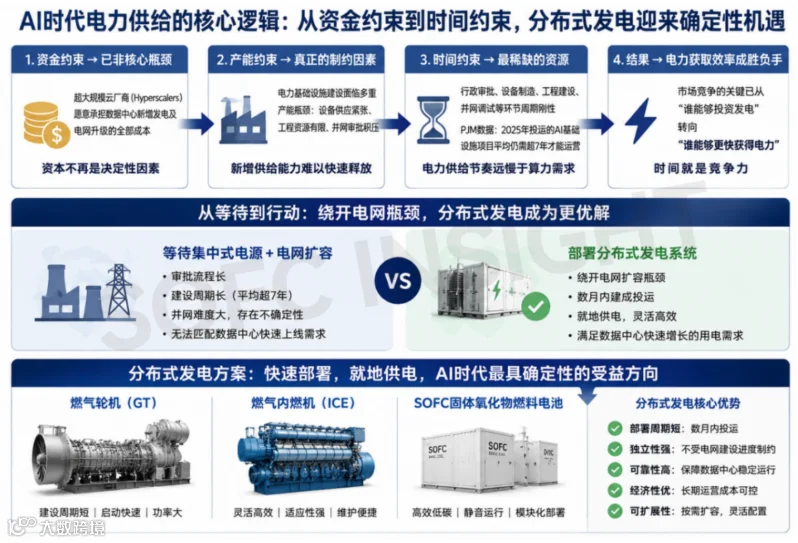

对于签约的科技与AI企业而言,当前数据中心用电面临的核心矛盾已从资金约束转向产能约束。过去,新增电源建设主要受融资能力限制;而如今,随着超大规模云厂商(Hyperscalers)愿意承担数据中心新增发电及配套电网升级的全部成本,资本已不再是决定项目推进速度的关键因素。真正制约新增供电能力释放的,是美国电力基础设施建设的产能瓶颈。


这一瓶颈进一步表现为时间约束。无论是新建电厂还是既有机组扩容,都必须经历行政审批、设备制造、工程建设、并网调试等固定流程,项目建设周期具有较强刚性,无法因资金充裕而显著缩短。与此同时,发电设备供应紧张、大型变压器等关键设备交付周期延长,以及输电线路和并网审批持续积压,使新增装机难以快速落地。根据PJM的数据,2025年投运的AI基础设施项目平均仍需超过7年才能进入运营状态,数据中心算力建设速度与电力供给节奏之间的错配正在进一步扩大。


在此背景下,市场竞争的关键已从"谁能够投资发电"转向"谁能够更快获得电力"。对于科技企业而言,与其等待集中式电源和电网建设完成,不如绕开电网扩容瓶颈,直接部署能够在数月内建成投运的分布式发电系统,以满足数据中心快速上线的用电需求。因此,燃气轮机、燃气内燃机以及SOFC固体氧化物燃料电池等可快速部署、就地供电的分布式发电方案,正成为AI时代最具确定性的受益方向之一。



对于地方政府与社区而言,承诺提供了清晰的成本责任边界,有助于降低地方对数据中心项目的抵触情绪,加快项目的审批与落地进程。但地方层面的接受度最终仍取决于承诺的执行力度——如果没有配套的监督、核查与问责机制,承诺的实际约束力可能会大幅弱化,地方的担忧也难以真正消解。


从更宏观的电力系统视角看,数据中心用电已经成为美国电力需求增长的核心驱动力之一,此次承诺尝试的“高耗能用户自行承担增量成本”模式,为处理新兴产业发展与公共电力系统的关系提供了一种新思路。这种模式既保留了市场主体的灵活性,又明确了成本责任,避免了公共利益受损,具备一定的推广参考价值。但该模式的可持续性,仍需经受供电建设周期、能源成本波动、地方执行差异等多重现实考验。


关注我们获取更多精彩内容
