外贸订单按时交了,为什么利润越来越薄?

外贸订单按时交了,为什么利润越来越薄? 优德普ERP研究中心
2026-07-20
6
导读:↑ 点击上方蓝字,关注我们一张外贸订单按期发走,客户没有投诉,销售也完成了交付任务。
↑ 点击上方蓝字,关注我们

一张外贸订单按期发走,客户没有投诉,销售也完成了交付任务。月底核算时,老板却发现,这张金额不低的订单,利润已经被换线、等待、返工、加急采购和运输调整一点点吃掉了。

客户临时要求提前五天交货,原本同批生产的产品被拆成三批;不同批次使用不同语言的标签和包装方式;缺少的材料改成加急采购;车间增加了换线、清线和首件确认;其中一批为了赶船期,又换成费用更高的运输方式。货还是顺利发出去了。

订单按时交了,利润却没有一起留下。

问题还不只是这一张订单少赚了多少。如果企业说不清额外成本来自哪次客户变更、哪道工序和哪笔临时支出,下次遇到相似订单,销售仍可能沿用原来的方式报价,计划仍会通过插单和加班兜底,财务依旧要等订单结束后才能看到偏差。

这也是不少外贸制造企业面临的现实:订单交付结果看起来正常,执行过程却不断发生变化。客户改交期、改数量、改标签、改包装、加检验、拆批出货,每一次调整都会继续传到计划、采购、仓库、生产、质量物流真正容易被忽略的利润消耗,往往就藏在这些临时动作里

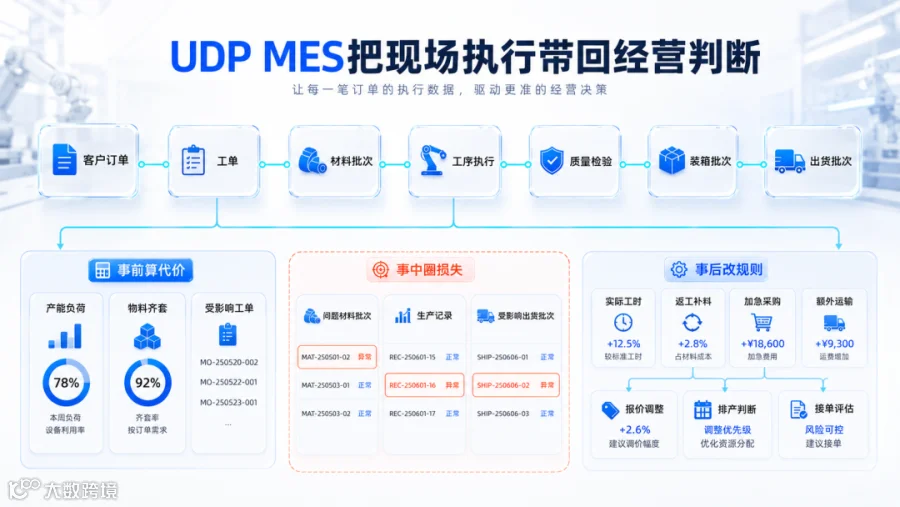

对这类订单,现场报工只是记录的一部分。客户提出变更后,相关调整就要沿着订单继续往下传。计划调整了哪些工单,仓库补了哪批料,车间增加了多少换线和等待,质量部门追加了哪些检验,物流又产生了哪些额外费用,都应留在这张订单的执行记录中

放到一张订单里来看,企业真正需要处理的,其实就是三件事:客户提出变更时,把代价先算出来;问题发生以后,把影响范围控制住;订单结束以后,再把现场执行结果带回下一次报价。

01

客户改一次要求,订单就要重新算一次

外贸订单的复杂,很少停留在订单录入阶段。同一款产品面对不同客户,可能对应不同客户料号、图纸版本、标签语言、包装方式和检验要求。客户临时调整船期,销售确认以后,变化还要继续传给计划、采购、仓库、生产、质量和物流。

没有统一记录时,企业里很容易同时存在几套“当前版本”。销售手里是客户刚确认的新要求,计划员的表格里是重新拆分后的排产,车间工位上可能还在使用旧图纸,仓库仍按照原批次备料,质量部门也未必收到新增检验项目。

各部门都认为自己拿到的是正确要求,问题却可能要等到产品做错、标签贴错或检验漏项后才暴露。

UDP MES将客户变更与订单版本、交付批次和工单版本对应起来。客户要求确认后,订单按照新的交付安排生成或调整工单,图纸、标签、包装和检验要求跟随工单传到相关岗位,旧版本保留变更记录,同时停止继续流转

操作人员在工位终端查看当前任务,班组长不必再靠群消息和口头通知逐个更换资料。销售查看订单时,也能知道变更已经传到哪些环节,还有哪些动作等待确认。

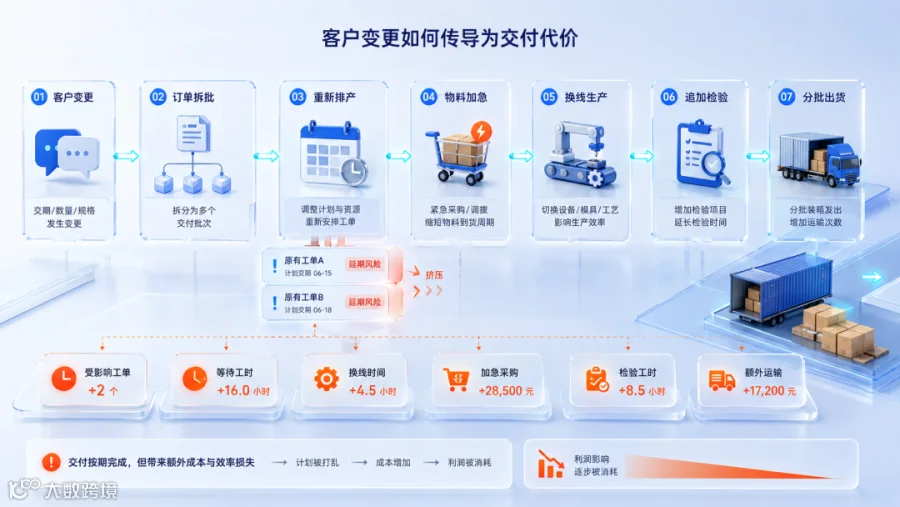

但版本传递只是基础。真正需要提前判断的,并不是交期能不能赶出来,而是为了提前交货,企业需要增加哪些动作:设备可能要提前释放,正在生产的工单需要后移,缺少的材料改成加急采购,车间增加换线、清线和首件确认,质量部门临时插入检验,物流也可能改走费用更高的运输方式。这些动作单独看都不算大,叠加到一张订单上,就会持续消耗利润。

准备插入急单时,计划人员需要看到它会占用哪些设备和工序,哪些物料尚未齐套,哪些在制工单会受到影响,其他订单的交期是否需要重新安排。销售也不能只得到一句“车间能做”,而要知道这次提前交付要付出什么代价。

交期赶出来了,利润也可能被赶薄了。

急单占用了哪些设备,后移了哪些工单,增加了多少换线、补料和加急采购,应在销售回复客户之前先看清楚。

提前交货、特殊包装、追加检验和分批出货带来的额外动作,也可以在接单阶段与客户协商。该单独核算的,在报价中说明;需要调整交期的,在承诺客户之前确认;会影响其他订单的,由计划和销售共同判断,而不是全部留给车间消化。

02

客诉来了,先确认该处理哪一批

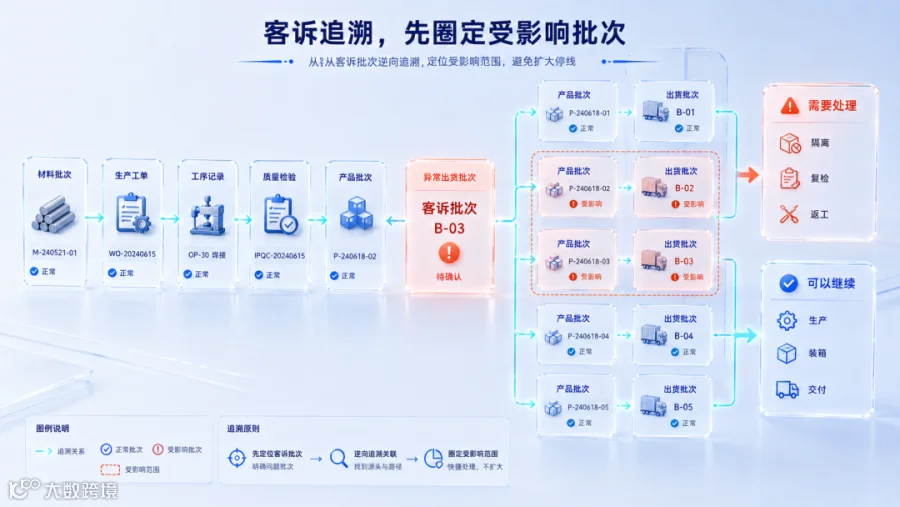

客户变更需要提前算账,客诉发生后则要尽快止损。问题已经出现,企业先要确认的,不是需要翻出多少份记录,而是哪些产品需要处理,哪些产品可以继续交付。

外贸订单经常分批生产、分批装箱和分批出货。同一张客户订单中的产品,使用的材料批次、生产时间、操作人员和检验记录可能并不相同。

客户反馈某个出货批次存在问题时,质量部门需要尽快确认问题来自哪批材料,经过哪些工序和设备,使用的是哪版工艺和图纸,对应哪些检验记录,以及同批材料还进入了哪些产品。几个问题,每一个都可能让质量人员翻半天表格。

领料单在仓库,报工记录在车间,检验结果在质量部门,装箱信息又在另一张表中。记录并不是没有,只是彼此之间没有建立对应关系。为了控制风险,企业往往只能扩大隔离、复检、返工和补发范围。原本只涉及一个出货批次的问题,可能变成同款产品全部停下排查,处理费用也跟着增加。

UDP MES在仓库发料、现场投料、工序报工、质量检验、完工入库和装箱出货时,保留材料批次、工单、产品批次和出货批次之间的关系客户反馈某批货存在异常,质量人员可以从出货批次向前查询对应的材料、工序、人员、设备和检验记录,也可以继续查看同批材料还进入了哪些产品。

追溯不是为了翻记录,而是为了尽快圈定影响范围。

问题范围查得越清楚,需要隔离、返工和补发的产品就越容易控制。没有受到影响的产品,不必被一起停下。

企业面对海外客户时,也可以依据对应批次的过程记录,说明问题发生在哪个环节、涉及哪些产品、是否影响其他批次,以及当前正在采取哪些隔离、复检和补发措施,而不是临时拼凑纸质单据和表格,再用一句“我们正在调查”回应客户。

少停一批正常产品,少增加一轮返工和复检,避免补发本来没有问题的货,都会减少客诉带来的损耗。质量处理结束后,返工用了多少工时,补领了哪些材料,增加了几次复检,补发产生了多少费用,也要继续归到对应订单中。否则,问题虽然处理完了,成本却仍然散落在各部门。

03

订单做完了,成本要进入下一次报价

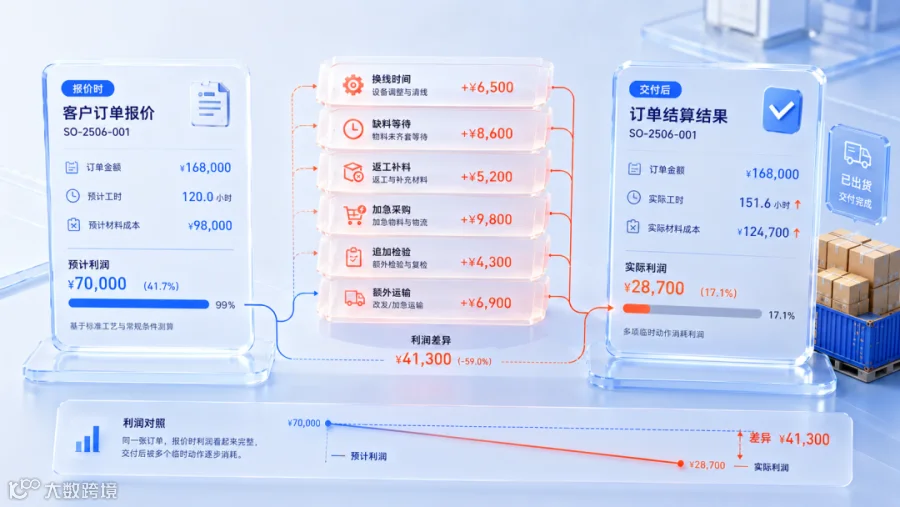

不少制造企业都有订单成本表,但表里的数据主要来自标准工时、平均损耗和事后分摊。客户变更带来的换线、等待、补料、返工、加急采购和额外运输,往往分散在不同部门,很难按客户订单归集。

一张订单增加三次换线,不会直接出现在销售额里;一批材料因为缺货改成加急采购,也未必会单独标记到客户订单;为了赶船期增加的运输费用,可能只留在物流账单中。

月底核算时,财务能看到毛利下降,却很难判断是报价偏低、生产效率波动,还是客户临时变更造成了额外消耗。订单的问题处理完了,同样的损耗便可能继续进入下一单。

开工、完工、产量、不良、返工、停机和等待发生时,现场人员按工单和工序留下记录;材料补领、质量处理和出货批次也继续沿用同一订单关系。到了复盘阶段,这些零散动作不再分散在车间、仓库和质量部门的不同表格里。

财务复盘时,可以把现场执行记录与原有报价依据放在一起查看:这张订单增加了几次换线,多少工时花在等待和返工上,哪些材料进行了补领,哪些运输费用来自临时变更,都可以按订单回查。

这样一来,利润为什么变薄,不再只停留在“现场成本偏高”这类笼统判断上,而能落到具体业务动作。销售再次面对提前交货、分批出货、特殊包装和追加检验时,也能判断哪些内容属于原报价范围,哪些需要单独核算。

金额不低的订单,也要看它占用了多少产能、打乱了多少原有计划、又增加了多少额外成本。订单是否值得接,不能只看销售额和合同金额

当实际工时、返工、加急采购和额外运输能够按订单复盘,企业就可以重新审视接单规则:提前交货是否需要增加费用,分批出货是否应计入包装和操作成本,追加检验是否进入报价,高频变更客户是否需要单独评估,同类订单又应为临时变更和异常处理预留多少成本空间。

计划、质量、销售和财务也可以围绕同一张订单复盘。计划查看临时变更影响了哪些任务,质量确认问题处理消耗了哪些资源,财务核算这些动作带来了多少成本,销售再据此调整下一次报价和交付承诺。

04

MES项目不必从功能清单开始

不少MES项目一开始就讨论需要多少模块、多少终端、接入多少设备。功能范围不断扩展,企业却仍然说不清:系统上线以后,究竟先解决哪类问题。

如果订单版本仍然传不到现场,材料批次仍然对应不到产品,质量记录仍然关联不到出货,额外费用仍然进不了订单成本,那么即使现场多了终端和报工界面,交付和利润问题也未必会改变。

因此,在启动MES项目之前,更值得先拆开一张典型订单,把问题断点找出来。UDP的项目分析也会从这里开始:从客户要求出发,顺着订单拆分、计划调整、物料投入、工序执行、质量检验和装箱出货逐段核对。

  • 客户变更有没有同步到订单版本;

  • 交期调整有没有传递到计划排产;

  • 材料批次能不能对应到具体工单和产品批次;

  • 工序记录是否能够关联质量结果;

  • 产品批次是否能够对应装箱出货;

  • 临时调整产生的额外成本能不能归集到对应订单。

这样逐项核对下来,企业通常很快就能发现信息在哪个环节断开。销售承诺没有进入计划,计划端就无法评估设备、物料和在制订单受到的影响;材料批次没有与产品建立对应关系,仓库即使知道发出了哪批料,也查不到这些材料进入了哪张工单、哪批产品;质量记录没有关联出货,检验结果再多,也难以对应客户收到的具体批次。断点不同,MES介入的位置也会不同

接下来,再结合企业现有ERP、仓储和质量系统划分数据边界。基础资料由哪个系统维护,现场动作由谁记录,质量异常由谁接收、处理和关闭,换线、返工、补料等额外成本归集到哪里,都要围绕业务链确定,而不是重复建设一套新的台账。

员工在领料、投料、报工、检验和异常处理时同步留下记录,不需要为了系统再补做一套脱离现场的表格。

试点也不必铺开到整个工厂。可以先选择一类典型订单,或一条业务链较完整的产线,让订单、工单、物料、工序、质量和出货形成稳定对应。

试点阶段先验证工单状态是否与现场一致,计划变化能否及时传到岗位,质量异常是否有人接收和关闭,销售能否依据系统记录回复客户,财务能否按订单复盘额外损耗。这些关系真正跑通以后,再根据企业需要扩展设备采集、工时分析和经营看板。

梳理完成后,企业得到的也不只是一份MES功能清单,而是一张交付链现状图:哪些环节信息中断,哪些动作重复发生,哪些成本无人归集,哪些订单适合作为试点。项目落到现场后,客户变更时能先看代价,客诉发生后能圈定范围,订单结束后也能把额外成本带回复盘。

货发走了,只是交付结束;成本说清了,经营判断才有依据。

当每一次客户变更都能留下记录,每一笔额外成本都能找到来源,每一次客诉都能快速圈定影响范围,企业讨论的就不再只是订单有没有按时交,而是这张订单究竟值不值得这样交。这些现场记录,也会逐渐变成下一次报价、排产和交付决策的依据。





官网 www.nbudp.cn(阅读原文直达)

【声明】内容源于网络
0
0
优德普ERP研究中心
分享企业数字化转型实施经验和ERP管理相关资讯。为企业提供SAP信息化解决方案专业咨询,了解更多搜一搜 www.nbudp.cn,服务热线 400-8045-500。
内容 377
粉丝 0
优德普ERP研究中心 分享企业数字化转型实施经验和ERP管理相关资讯。为企业提供SAP信息化解决方案专业咨询,了解更多搜一搜 www.nbudp.cn,服务热线 400-8045-500。
总阅读575
粉丝0
内容377
