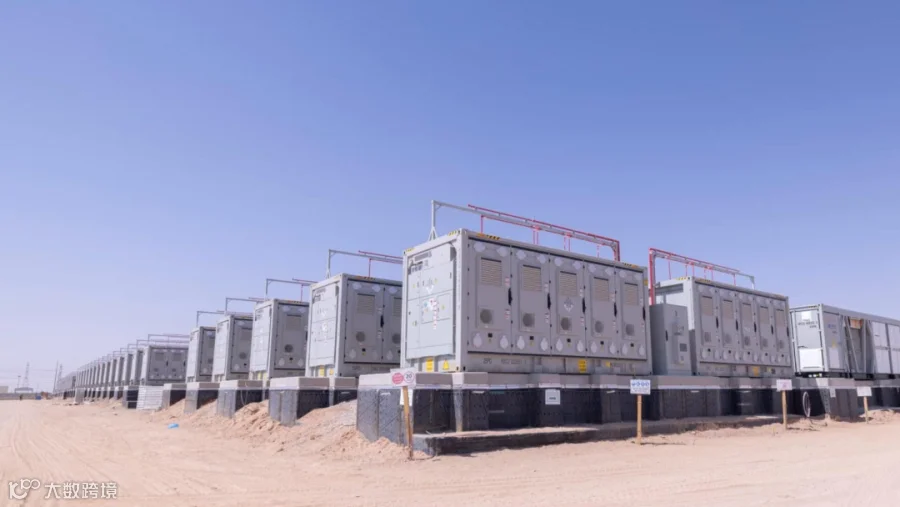

7 月 9 日,比亚迪储能宣布与阿布扎比未来能源公司 Masdar 签署储能系统合同,将为阿布扎比全天候可再生能源项目供应浩瀚储能系统。对应储能电站规模达到 1644MW/11275MWh,成为比亚迪储能目前披露的又一笔 10GWh 级海外订单。
项目由 Masdar 与阿联酋水电公司 EWEC 联合开发,建设内容包括 5.2GW 光伏电站和 19GWh 电池储能系统。光伏在白天发电,储能系统承担电力转移、平滑输出和夜间供电,整座电站计划持续提供 1GW 可再生能源基荷电力。
项目已于 2025 年 10 月动工,总投资超过 220 亿迪拉姆,约合 60 亿美元,计划 2027 年投入运行。Masdar 预计,项目建设阶段将创造超过 1 万个就业岗位,投运后每年减少约 570 万吨碳排放。电站还将配置构网、黑启动、虚拟电厂、人工智能预测和智能调度等功能,服务阿布扎比持续增长的数据中心、人工智能产业和高耗能工业用电需求。
比亚迪并非项目内唯一一家中国储能系统供应商。2026 年 5 月,阳光电源已经与 Masdar 签署 7.5GWh 储能系统供货协议,同时提供 2.6GW 光伏逆变器。RTC 项目将部署超过 1000 套阳光电源 PowerTitan 3.0 液冷储能系统,产品可在 55 摄氏度环境下运行。
两份公开协议合计达到 18.775GWh,占项目 19GWh 储能容量的 98.8%。剩余约 225MWh 容量的供应安排尚未公开。比亚迪与阳光电源已经基本承接阿布扎比 RTC 项目的储能系统份额,中国企业在光伏组件、逆变器、储能设备和 EPC 环节均占据主要位置。
供应商名单曾经历调整。2025 年 1 月,Masdar 公布项目优选合作方时,将宁德时代列为 19GWh 储能系统优选供应商,计划使用天恒储能系统;晶科能源与晶澳科技分别入选 2.6GW 光伏组件供应商,中国电建和印度 Larsen & Toubro 获得 EPC 优选资格。进入 2026 年后,阳光电源和比亚迪陆续签署实际供货协议,项目储能设备转向两家系统集成商共同供应。
比亚迪此次提供的浩瀚储能系统搭载 2710Ah 储能专用刀片电池,单体容量较上一代产品提升超过 300%,电池管理系统复杂度相应下降。系统单元容量最低达到 14.5MWh,在接近 20 英尺集装箱的空间内可容纳最高 10MWh 电量,能够减少储能舱数量、占地和现场连接工作。整机达到 IP66 防护等级,适用温度范围覆盖零下 30 摄氏度至 55 摄氏度,并配置比亚迪自研 GC Master 能源管理系统。
在获得阿联酋订单前,比亚迪已经参与沙特 12.5GWh 电网侧储能项目。两笔 10GWh 级订单将比亚迪在中东的累计新增储能规模推高至 23.775GWh,覆盖沙特和阿联酋两个主要电力投资市场。
中东储能采购正在进入单个项目 10GWh 以上的阶段。设备供应商需要同时满足大规模交付、长期安全运行、高温降额控制、沙尘防护、构网能力和能源管理系统接入等要求。比亚迪连续获得沙特和阿联酋订单,储能业务在中东完成了从产品出口到大型电力基础设施供应商的推进。
接下来,浩瀚储能系统的交付进度、当地服务能力以及高温沙漠环境下的运行数据,将影响比亚迪继续争取海湾国家电网级项目的空间。
