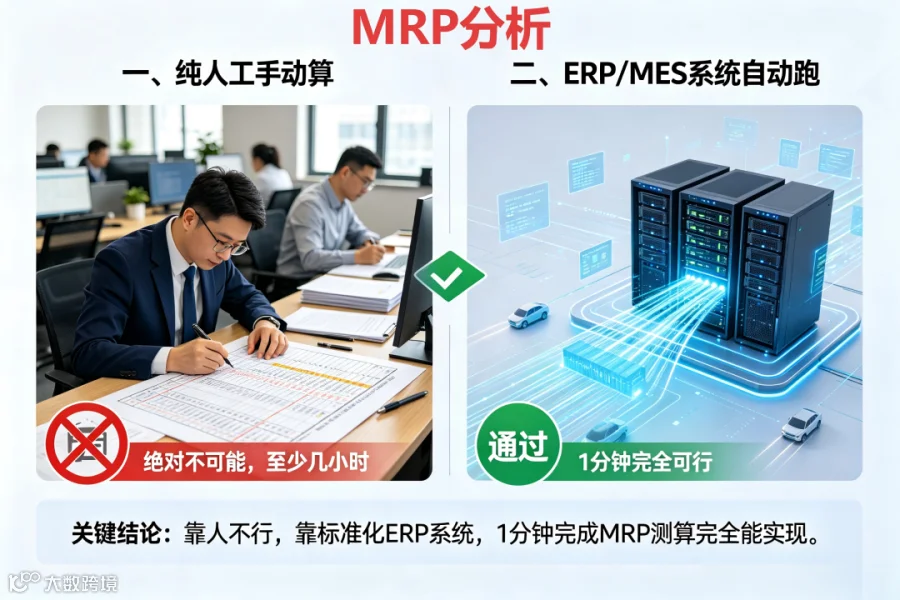

一、纯人工手动算:绝对不可能
传统线下 MRP 流程步骤:
-
核对成品销售订单、预测需求 -

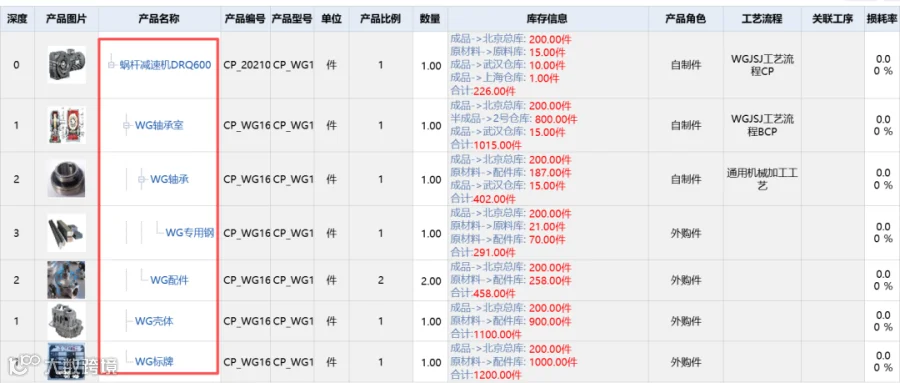

展开多层 BOM(半成品、原材料、辅料) -
扣减现有库存、在制工单、采购在途 -
匹配安全库存、最小采购批量、提前期 -
区分缺料、欠料、多余库存,生成采购计划 / 生产计划
中小型制造企业 BOM 动辄 3–10 层、上百种物料,人工录数据、对部门对数、加减核算、核对异常,至少几小时,复杂工厂要半天以上,1 分钟完全不现实。
二、ERP/MES 系统自动跑 MRP:1 分钟完全可行(智邦 ERP 这类成熟系统常态)
满足以下条件,系统跑 MRP 耗时几十秒到 1 分钟:

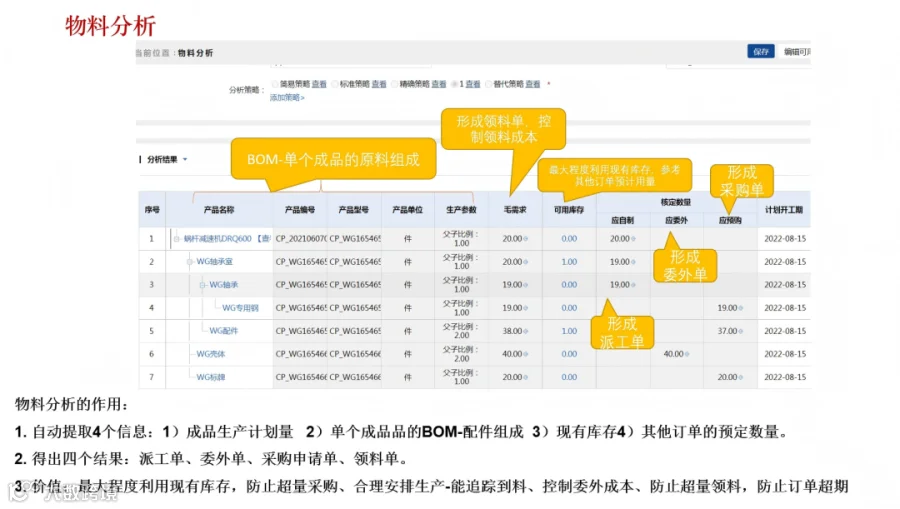

前置基础数据必须准确(核心前提)
-
BOM 完整、层级正确、损耗率维护到位; -
实时库存、车间在制、采购未到货数据实时同步; -
物料提前期、安全库存、采购批量、替代料规则提前配置; -
订单、销售预测全部录入系统并审核完毕。

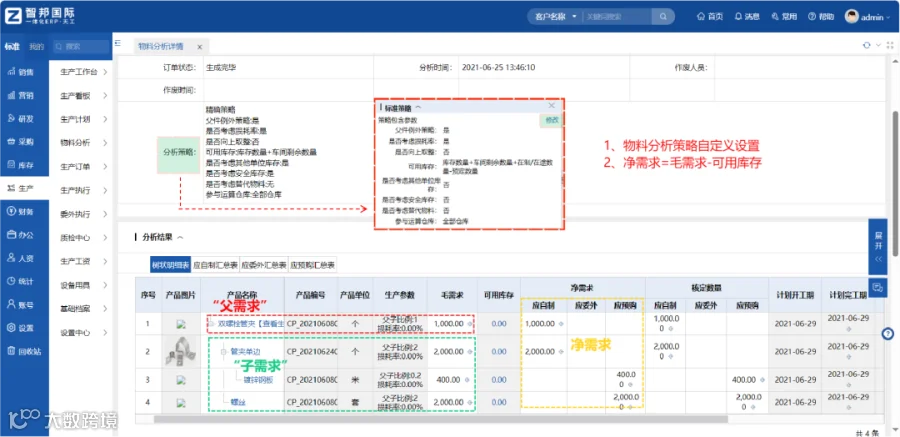

1 分钟 MRP 系统完整逻辑(后台自动运算,无需人工干预)
-
需求汇总:抓取所有销售单、库存预警、工单母件需求 -
BOM 逐层分解:自动拆到最底层原材料 -
供需抵消:自动扣减现有库存、已下单未入库、车间未完工数量 -
规则校验:叠加安全库存、最小起订量、采购周期,算出净需求 -
输出结果:自动生成缺料清单、采购建议、外协 / 生产补单、呆滞料提示
什么情况会超过 1 分钟?
-
物料上万种、BOM 层级极深、历史积压大量未审核单据; -
库存、工单、采购单数据不同步,系统需要额外校验异常; -
同时开启替代料、批次、追溯、多工厂分仓运算。
三、关键结论
-
人工手工 MRP:1 分钟不可能,误差大、效率极低; -
标准化 ERP 自动运算:基础数据规范的工厂,1 分钟跑完 MRP 分析是标准能力,不仅算出缺料,还直接带出可落地的采购、生产计划; -
1 分钟指「系统自动运算出完整 MRP 报表」,不包含人工后续核对异常、调整计划的时间,异常筛选、计划微调还是需要人操作。
简单总结:靠人不行,靠标准化 ERP 系统,1 分钟完成 MRP 测算完全能实现。
