大数跨境

项目管理系统设计:从项目立项到任务分解、里程碑、台账的全生命周期

项目管理系统设计:从项目立项到任务分解、里程碑、台账的全生命周期 企业软件源码
2026-07-16
4
导读:一篇讲透企业项目管理该怎么做:为什么用 Excel 甘特图管项目一定会失控、一个合格的项目管理系统要覆盖哪些能力(项目立项审批、任务分解 WBS、里程碑、成员与工时、预算成本台账、进度与风险)、项目和

企业项目管理系统设计:从项目立项到任务分解、里程碑、台账的全生命周期

🌐 演示地址:http://ruoyioffice.com | 📦 源码1·GitHub:ruoyi-office | 📦 源码2·GitCode:ruoyi-office | 📦 源码3·Gitee:ruoyi-office | 💬 微信:17156169080(备注「RuoYi Office」)

用 Excel 画甘特图管项目,几乎是所有团队的起点,也几乎注定失控:进度靠手工刷,任务改了没人知道,谁负责什么各执一词,预算超了才发现,项目结束想复盘却翻不出完整记录。项目管理的难点从来不是"列个任务清单",而是把立项、分解、执行、里程碑、成本、风险这一整套串成有据可查的全生命周期。 更关键的是,项目往往关联合同、客户、成本,孤立的项目工具很难把这些打通。本文以 RuoYi Office 的项目管理模块为样本,拆解一个能覆盖项目全生命周期的系统该长什么样,面向 PMO、项目经理与做项目管理选型的同学。

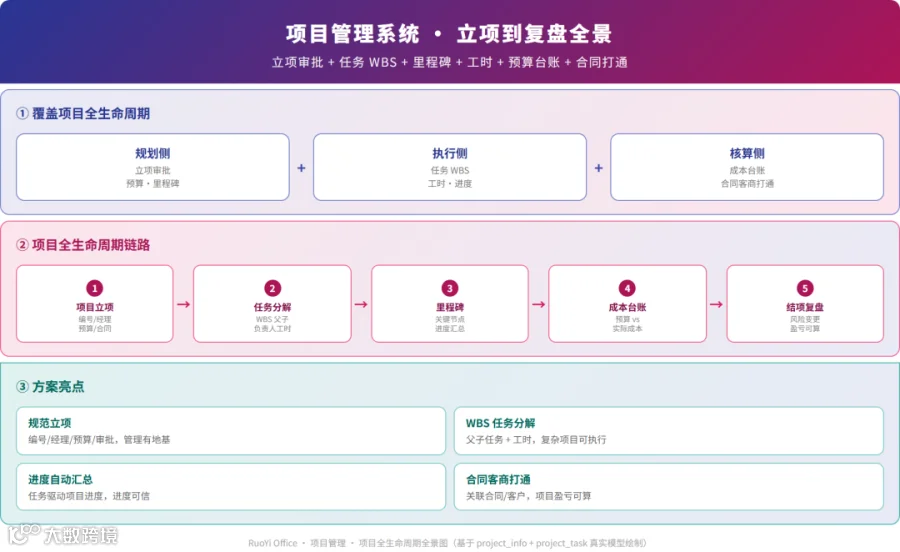

▲ 项目管理全景:① 项目立项(编号/经理/预算/关联合同)→ 立项审批 → ② 任务分解 WBS(父子任务、负责人、工时)→ ③ 里程碑与进度跟踪 → ④ 成员与工时、预算成本台账 → ⑤ 风险与变更 → ⑥ 结项复盘,全程与合同/客商主数据打通

引言:项目管理,管的是"全生命周期"

"管个项目"听着简单,做成企业级能力要回答一连串问题:

难点一:立项不规范。项目随口就开,没有编号、没有预算、没有负责人、没有审批,后续一切管理都无从谈起。

难点二:任务分不下去。大项目要拆成可执行的小任务(WBS),还要有父子层级、负责人、计划工时——纯清单管不住复杂项目。

难点三:进度靠猜。项目整体进度、里程碑是否达成,如果不能由任务自动汇总,就只能靠项目经理拍脑袋。

难点四:成本与合同脱节。项目预算、实际成本、关联的合同和客户如果各在一个系统里,就永远算不清一个项目到底赚没赚。

朴素做法
问题
Excel 甘特图
手工维护、无法协同
待办清单工具
无立项/预算/里程碑
项目群沟通
无结构、难追溯
项目与合同两套系统
成本算不清

RuoYi Office 的解法是把项目做成"立项审批 + 任务 WBS + 里程碑 + 成员工时 + 预算台账 + 风险变更"的全生命周期体系,并与合同、客商主数据打通。下面拆开看。


一、功能拆解:项目管理系统的组成

一个覆盖全生命周期的项目系统,远不止"任务列表":

模块
职责
关键能力
项目立项
项目基本信息与审批
编号、经理、预算、关联合同
任务分解
WBS 任务拆解
父子任务、负责人、工时、进度
里程碑
关键节点管控
阶段目标与达成
成员管理
项目班子
角色、参与人
工时管理
投入统计
预估/实际工时
预算成本
项目台账
预算、实际成本
风险与变更
过程管控
风险登记、变更记录

价值在于:把项目从"一个模糊的目标",拆解为可立项、可分工、可跟踪、可核算、可复盘的结构化对象。


二、数据模型:项目主表 + 任务表双核

项目管理的核心是"项目主表 + 任务表"两张核心表。项目主表 project_info 承载全局信息:

字段
含义
说明
project_code
 / project_name
项目编号/名称
唯一标识
manager_user_id
 / manager_user_name
项目经理
责任到人
priority
 / status
优先级/状态
项目全局状态
plan_start_date
 / plan_end_date
计划起止
计划周期
progress
项目进度(%)
由任务汇总
budget_amount
 / actual_cost
预算/实际成本
成本核算
contract_id
 / contract_name
关联合同
与合同打通
counterparty_id
 / counterparty_name
对方(客户/供应商)
关联客商主数据

任务表 project_task 承载执行细节:

public class ProjectTaskDO extends TenantBaseDO {    private Long projectId;              // 所属项目    private Long parentId;              // 父任务(支持 WBS 层级)    private String taskName;            // 任务名称    private Integer status;             // 任务状态    private Long assigneeUserId;        // 负责人    private String assigneeUserName;    // 负责人姓名    private LocalDateTime planStartDate; // 计划开始    private LocalDateTime planEndDate;   // 计划结束    private BigDecimal estimatedHours;   // 预估工时    private BigDecimal actualHours;      // 实际工时    private BigDecimal progress;         // 任务进度(%)    private Long milestoneId;           // 关联里程碑}

为什么项目主表要带 contract_id 和 counterparty_id 因为企业项目极少是孤立的——它多半对应一份合同、一个客户或供应商。把项目与合同、客商主数据打通,才能回答那个最重要的问题:这个项目,到底赚没赚钱? 这正是独立项目工具最难做到的。


三、状态流转:项目与任务分层管控

项目管理有两层状态:项目级和任务级。

项目级:立项后经过审批(process_status)生效,再进入执行的项目状态(status:如筹备/进行中/已完成/暂停/关闭),最终结项。

任务级:任务有独立的 status(如待处理/进行中/已完成),并通过 progress 记录进度。

两级的联动关系是:任务进度自下而上汇总为项目进度。项目经理不必手工刷项目进度条——它由子任务的完成情况自动滚动计算,里程碑是否达成也由挂在其下的任务状态决定。这种"任务驱动进度"的设计,是项目进度可信的关键。

层级
状态字段
进度来源
项目
status
 + process_status
由任务汇总
里程碑
达成/未达成
由关联任务决定
任务
status
 + progress
负责人更新

四、页面深拆:从立项到任务到台账

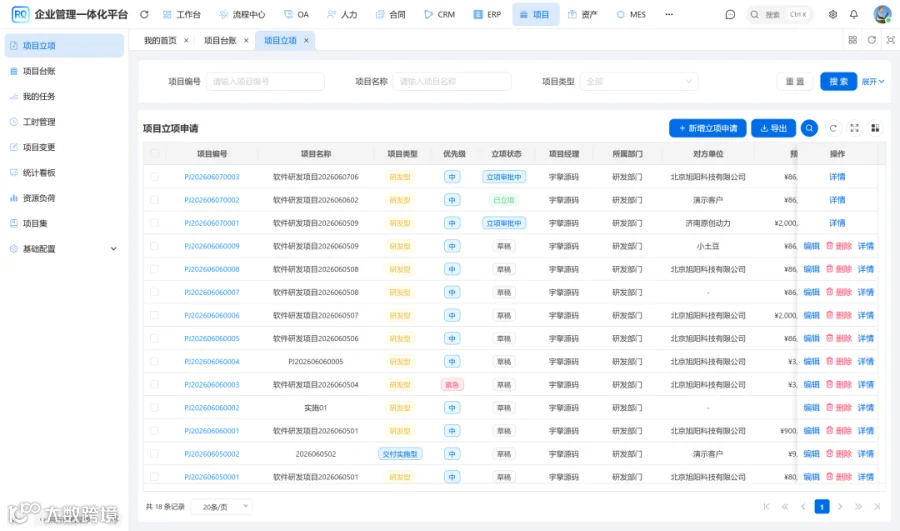

项目立项列表:项目从立项开始就有编号、经理、预算和审批。

▲ 项目立项:每个项目都有规范的编号、项目经理与立项审批,为后续管理打好地基

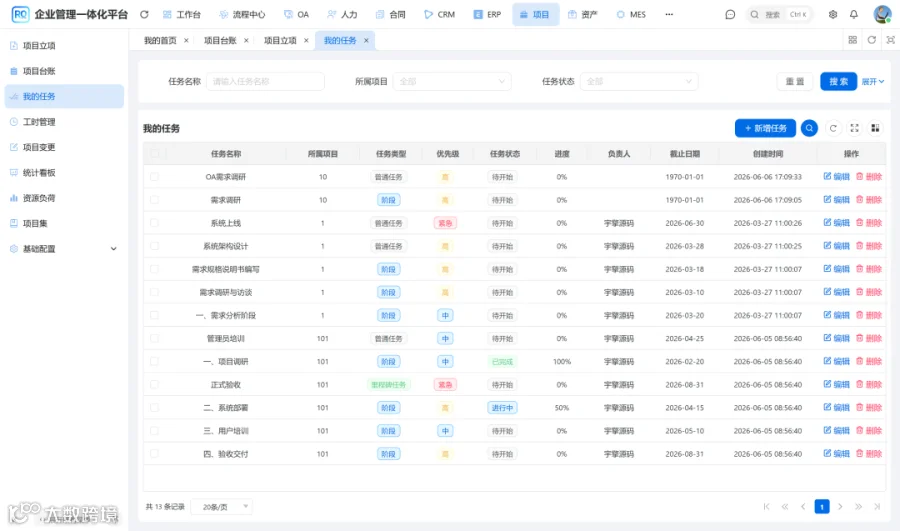

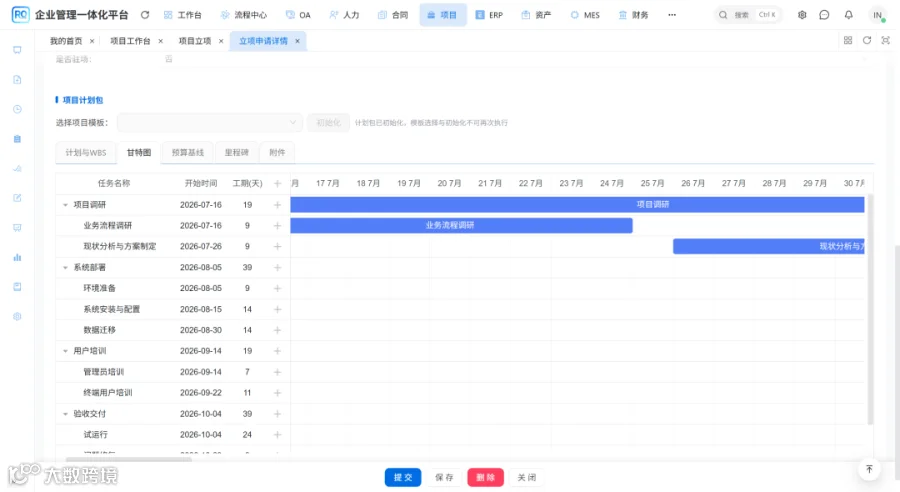

项目任务列表:任务分解到人、到工时、到进度,支持父子层级。

▲ 任务管理:WBS 式任务分解,负责人、计划工时、进度清晰,项目进度由此自动汇总

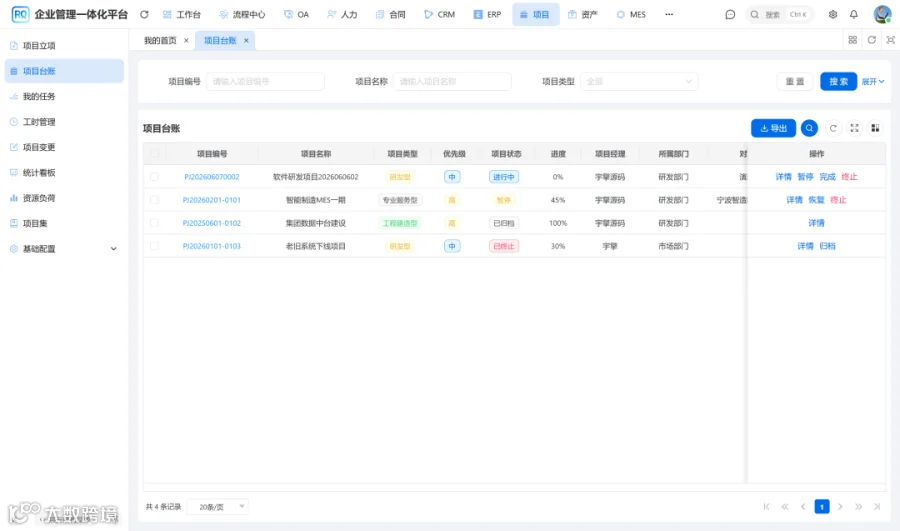

项目台账:预算、成本、合同、客户集中呈现,项目盈亏一目了然。

▲ 项目台账:预算与实际成本、关联合同与客户集中管理,让"项目赚没赚钱"有据可算


五、选型视角:项目系统的价值在"打通"

市面上项目工具不少,企业级选型真正看重的是打通能力:

维度
独立项目工具
一体化平台内置
立项审批
弱或无
复用成熟流程引擎
合同联动
手工/无
与合同管理打通
客商主数据
单独维护
统一客商主数据
成本核算
算不到钱
预算/成本/合同联动
组织架构
单独维护
复用用户/部门

一句话:轻量团队做任务协作,独立工具够用;但企业要算清项目的成本与收益,就必须让项目和合同、客户、财务长在一起。这也是为什么把项目管理放进一体化平台,比拼几个孤立工具更有价值——它管的不只是"事情做没做完",还有"这件事划不划算"。


六、方案亮点

亮点
说明
价值
规范立项
编号/经理/预算/审批
管理有地基
WBS 任务分解
父子任务 + 工时
复杂项目可执行
进度自动汇总
任务驱动项目进度
进度可信
预算成本台账
预算 vs 实际
盈亏算得清
合同客商打通
关联合同/客户
项目价值可衡量

七、常见问题 FAQ

Q1:项目一定要走立项审批吗?
 可按项目类型配置。大型/对外/高预算项目走立项审批,内部小项目可简化甚至免审,同一套系统支持不同管控力度。

Q2:任务支持多少层分解?
 任务通过 parent_id 支持父子层级,可按 WBS 思路多级分解到可执行的最小单元,进度自下而上汇总。

Q3:项目进度是手工填的吗?
 建议由任务进度自动汇总为项目进度,减少手工维护,也让整体进度更可信;特殊场景也可允许项目经理手工修正。

Q4:怎么算一个项目赚没赚钱?
 项目主表带预算与实际成本,并关联合同与客户;结合合同收入与项目成本,即可核算项目盈亏,这依赖项目与合同/财务的数据打通。

Q5:项目文件和自定义字段怎么存?
 项目与任务都支持 JSON 结构的文件列表与自定义字段,能在标准字段之外灵活扩展行业特有信息,无需改表结构。

Q6:支持里程碑和风险管理吗?
 支持。里程碑管控关键节点、由关联任务决定达成;风险与变更单独登记,形成项目过程的完整管控档案。


结语

项目管理的价值,不在于列出多少任务,而在于把一个项目从立项、分解、执行到成本、复盘的全过程都管起来、算清楚。RuoYi Office 把项目做成"立项审批 + 任务 WBS + 里程碑 + 工时 + 预算台账 + 风险变更"的全生命周期体系,用任务驱动进度让整体进度可信,更把项目与合同、客商主数据打通,让"这个项目赚没赚钱"从一笔糊涂账变成可核算的结论。对 PMO 和项目经理来说,选型时最该问的不是"能不能列任务",而是"能不能把项目和合同、成本、组织真正打通"——这才是企业级项目管理的分水岭。

🌐 演示地址:http://ruoyioffice.com | 📦 源码·Gitee:ruoyi-office | 💬 微信:17156169080(备注「RuoYi Office」)

【声明】内容源于网络
0
0
企业软件源码
RuoyiOffice 是一套基于 Spring Boot + Vue3 +Uniapp 的企业一体化管理平台,集 OA、CRM、ERP、工作流、HR、资产、合同、项目、AI应用等业务于一体,帮助企业用一个系统协同管理多类核心业务。
内容 56
粉丝 0
企业软件源码 RuoyiOffice 是一套基于 Spring Boot + Vue3 +Uniapp 的企业一体化管理平台,集 OA、CRM、ERP、工作流、HR、资产、合同、项目、AI应用等业务于一体,帮助企业用一个系统协同管理多类核心业务。
总阅读515
粉丝0
内容56
