历史遗留项目合规整改(一)——接手前任留下的"烂摊子"项目,怎么做才能不背锅?

历史遗留项目合规整改(一)——接手前任留下的"烂摊子"项目,怎么做才能不背锅? 大岳咨询
2026-07-13
4
导读:接手一个历史遗留问题成堆的项目,最怕的不是问题本身,而是你接手的时候没有任何记录证明"这些事不是我干的"。本文给你一套"项目交接合规六步法",让你接得清清楚楚,既不替前任背锅,也不消极怠政。


点击上方小蓝字可以关注大岳咨询




编者按

作者:唐凤池,北京大岳咨询有限责任公司总监。长期从事政府项目全生命周期咨询工作,深度参与各地多个项目的谋划、模式设计与运营落地实践。本文仅代表个人观点,欢迎交流探讨。


【适合人群:新任项目负责人、岗位调整接任者】


💡 一句话速览:接手一个历史遗留问题成堆的项目,最怕的不是问题本身,而是你接手的时候没有任何记录证明"这些事不是我干的"。本文给你一套"项目交接合规六步法",让你接得清清楚楚,既不替前任背锅,也不消极怠政。

你有没有遇到过这种头疼事——


一纸调令下来,你接手了一个前任留下的项目。翻开资料,发现手续不全、合同混乱、账目不清,甚至有些操作明显已经触碰了合规红线。更让人心里发怵的是,前任已经调走了,打电话不接,发微信不回,留给你一堆谜团和一颗忐忑的心。


这时候,你是硬着头皮继续干,还是想办法把自己摘出去?


很多人选择了前者。心想:反正都这样了,先推着走吧,别让项目停在我手上。结果干着干着,审计来了,问题暴露了,你成了那个"签字的人"。而当初造成这些问题的人,早已在新的岗位上安然无恙。


这种委屈,说实话,见得太多了。


今天这篇文章,就是为身处这种困境的你而写。我们先讲清楚一个最重要的原则,再给你一套可以直接照着做的"项目交接合规六步法"。


一、先说最重要的原则:接项目不等于接历史责任


很多新任项目负责人有一个根深蒂固的误解:觉得只要接手了这个项目,那么项目上所有的问题,不管是今天发生的还是三年前发生的,都变成了自己的责任。


这是一个在法律上和事实上都不成立的想法,但它却实实在在地压垮了很多人。


根据权责一致的原则,你只对你自己任期内做出的决策和履行的职责负责。这不是我编的,是国家明确的审计规则。根据中办国办印发的《党政主要领导干部和国有企事业单位主要领导人员经济责任审计规定》第三十九条,审计机关会按照权责一致原则,根据领导干部的职责分工,综合考虑问题的历史背景、决策过程、性质、后果和实际所起的作用等情况,界定每个任职期间应当承担的直接责任或者领导责任。


换句话说,审计署自己定的规矩就是:谁干的找谁,不搞"新官背旧账"。


⚠️ 说明一下:这是针对单位主要领导干部的经济责任审计规定,对于项目负责人层面,虽然不一定直接适用,但"权责一致、谁决策谁负责"的原则是通用的。


但是,这里有一个极其重要的"但是"——


这个保护机制有效的前提是:你必须能够证明,这些问题是前任任期内的产物,而不是你接任之后发生的。


怎么证明?


靠你的交接记录。


你交接的时候,有没有形成书面记录?有没有把当时存在的问题逐项列出来?有没有向上级领导书面报告


做了这些,出了问题,责任是前任的。没做这些,时间一长,谁也说不清问题是交接前就存在的,还是你接手后新产生的。审计人员看到的只是:项目现在归你管,资料上签的是你的字,出了问题不找你找谁?


这些年我见过不少这样的事。有个产业园项目,前任调走的时候交接很随意,资料一放口头说了几句,接任的同志也是实干派,没当回事就接了。结果半年后审计进场,查出前任在任期间有200万专项资金使用不合规。因为没有书面交接记录,审计一开始自然是找现任负责人问话。这位同志前前后后花了快一年,找了好几个当时的经办人佐证,才把责任边界划清楚,那段时间确实折腾得够呛。


后来他跟我说:交接的时候一定要白纸黑字写清楚。你今天怕麻烦,明天麻烦就来找你。


所以,保护自己的核心,不是拒绝接手,而是在接手的那一刻,把项目状况全部用书面形式固定下来。


📌 老唐强调:不背锅 ≠ 不理账



讲到这里,必须补充一个非常重要的政策前提——


"不背锅"不等于"不理账"。


根据2023年新修订的《中国共产党纪律处分条例》第一百三十条,党员领导干部对于到任前已经存在且属于其职责范围内的问题,消极回避、推卸责任,造成严重损害或者严重不良影响的,同样会受到处分。


海南、甘肃等地也已明确将"新官不理旧账"纳入问责范围。


所以正确的态度是:历史问题的直接责任不归你,但推动整改的管理责任在你。


我们这套方法,就是帮你在"厘清责任"和"推动整改"之间找到平衡点——既不替人背锅,也不消极怠政。把问题摆到台面上,按程序推动解决,这才是对组织负责、对自己负责的做法。


二、项目交接合规六步法


这六步我帮你整理成了一张小卡片,你可以截图保存,遇到交接的时候照着做就行:


📌项目交接合规六步法

第一步:申请正式交接,要求书面记录
第二步:逐项清点七类核心事项,建立问题清单
第三步:把问题清单转化为风险清单,书面报告领导(记得用OA)
第四步:区分处理——能补的快补,补不了的逐级上报
第五步:建立整改台账,把前任的事和我的事分开
第六步:持续跟踪,直到全部销号



图1:项目正式交接,逐项核对资料并签字确认


下面这套流程,建议你在接到项目移交通知的当天就开始启动。每一步都不要省,每一步都要留痕。


第一步:申请正式交接,要求书面记录


很多项目交接是非常随意的——前任把钥匙和一摞资料往你桌上一放,口头交代几句,就算交接完毕。这种交接方式,对前任很省事,对你却是巨大的隐患。


你必须主动要求进行正式的、有记录的交接。如果单位没有标准的交接流程,你就自己起草一份《项目交接确认书》。


建议你在交接前向分管领导做一次简短汇报,话术参考:


"领导,感谢您的信任把这个项目交给我。为了尽快熟悉情况、确保后续工作不断档,我想和前任做一次正式的书面交接,逐项核实项目的审批手续、资金情况和参建单位等信息,也请您协调一下,安排个时间。"


这句话的要点在于:你把"要求正式交接"的理由说成了"为了尽快熟悉情况、确保工作不断档",而不是"我怕出事"。这样既达到了目的,又不会让人觉得你在推诿或胆怯。


⚠️ 补充一点:正式交接建议请监交人在场。最好请分管领导,或者人事、纪检部门的同事作为监交人在场,三方签字确认。监交人的存在,本身就是第三方见证,证明力比只有交接双方签字要强得多。


提醒一句:如果单位刚好给前任做了离任审计,一定要把《离任审计报告》作为交接的核心依据。这份报告已经把前任的责任都界定清楚了,是你最权威、最省事的交接记录,直接用就行。


第二步:逐项清点,建立"问题清单"


交接当天,不要只是听前任讲,而要一项一项地对着清单核实。以下七类核心事项,建议逐一过问并记录:


1. 审批手续:项目建议书、可研报告、初步设计、用地批准书、规划许可证、施工许可证、环评批复——每一项是否已办?批复文号是什么?有效期到什么时候?有没有过期的?


2. 资金情况:总投资的批复金额、各渠道已到账金额、已支出金额、剩余金额、资金专户的余额。


3. 合同协议:所有已签订的合同清单,包括设计、施工、监理、勘察、造价咨询、采购等,每份合同的签订日期、合同金额、已支付金额和支付比例。


4. 参建单位:五方责任主体的单位名称、项目负责人姓名和联系方式。


5. 当前进度:项目目前处在什么阶段?已经完成了哪些工作?正在施工的内容是什么?和原定计划比是提前还是滞后?


6. 已知问题:是否存在未批先建、超概、变更手续不全、合同纠纷、农民工工资拖欠等已知问题?


7. 档案资料:所有档案是否齐全?存放在哪里?有没有电子版?


逐项问,逐项记。前任回答的内容,全部记录在《项目交接确认书》里,每一项都让前任签字确认。


⚠️ 特别提醒:不要满足于"应该有""应该没问题"这类口头答复。要求出示原件。看不到原件的,就记录为"前任口头说明,未提供原件",让他在旁边签字。


⚠️ 特殊情况:如果前任已经调走、联系不上了怎么办?


不要慌,也不要以"前任不配合"为由什么都不做。你可以自己组织一次全面的项目现状盘点。

把审批手续、资金、合同、参建单位、当前进度这五类核心信息,逐项核查一遍。


这里有几个提高盘点可信度的小技巧:


• 请人事部门出具前任已调离的正式文件,作为盘点的时间节点依据


• 请财务部门提供资金流水明细,交叉验证资金情况


• 请档案管理部门配合核查档案完整性,出具档案查阅记录


• 找当时的经办人、参建单位人员了解情况,做好谈话记录


核查的结果,形成一份《项目现状盘点报告》,正式报给分管领导,并在报告中明确说明:"因前任已调离,无法完成正常交接,本人已完成项目现状盘点,现将发现的问题报告如下。"


这份报告,同样能起到留痕的作用——证明这些问题是你在接手时就已经存在的,而不是你接任之后发生的。


第三步:把"问题清单"转化为"风险清单",并书面向上级报告

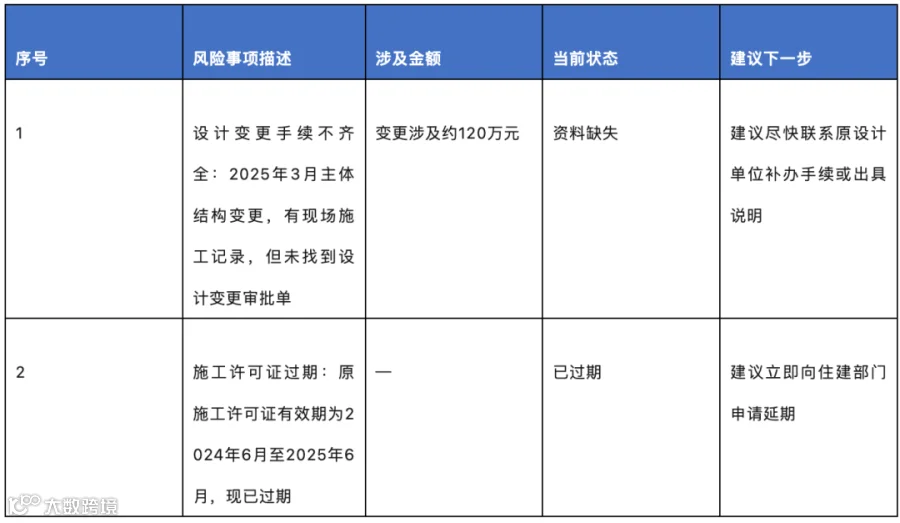

交接完成后,你手里有了一份原始记录。接下来,把记录中提到的问题——特别是涉及合规风险的——单独列出来,形成一份《项目交接风险事项报告》。


这份报告不要写得很长,但要写得很清楚。每一项风险事项,按照下面的格式写:



⚠️ 划重点:报送必须用正式渠道。什么算正式渠道?单位的OA系统,有签收记录;带已读回执的工作邮箱;最不济,打印出来当面请领导签字,你自己留一份复印件。


千万不要只发个微信就完事了。将来如果有争议,微信聊天记录在法律上的证明力远不如OA签收记录。领导说"我没收到过这份报告",你拿什么反驳?——这份签收记录,才是你真正的护身符。


图2:通过OA系统报送风险报告,留存正式的签收记录


这个动作,是你最重要的"护身符"。


从这一刻起,项目存在的问题被正式记录在案,而且明确标注为"交接时发现的历史遗留问题"。将来任何人来查,你都可以拿出这份报告证明:这些问题我来之前就存在,而且我第一时间就向领导汇报了。


第四步:区分处理——哪些能补、哪些不能补


风险报上去之后,根据问题的性质,采取不同的处理策略。


能够补办手续的,尽快补办。比如批复过期,马上申请延期;资料缺失的,联系原经办单位补要或复印存档;变更手续不全的,组织参建单位补签、补审。


举两个具体的补办场景,你可以对照着来:


例1:发现施工图审查合格证缺失,你就要立刻联系原设计单位和审图机构,问清楚是没送审还是送了没通过。如果是没送审,尽快整理图纸补送;如果是没通过却继续施工,那问题性质就变了,必须立刻书面上报,这不是你能补的范围。


例2:发现部分隐蔽工程资料不全,不要自己瞎补签字。可以组织施工、监理、设计三方开专题会,做现场核查,形成会议纪要存档——用现在的程序补当时的缺口,比你自己瞎签安全得多。

手续不完备但可以"容缺后补"的,按当地审批部门的规定申请容缺受理,明确补齐期限。


已经构成实质性违规、无法补救的,这类问题性质最严重,不能自己私下处理。必须形成专项报告,正式提请领导决策。报告里要说清楚三件事:违规事实是什么、涉及多大金额、依据什么法规可能面临什么后果,最后提出处置建议供领导决策。


⚠️ 特别提醒:这里有一个极其重要的判断标准——你自己签字能解决的,属于管理漏洞,抓紧补;你签字也解决不了的,说明已经涉及实质性违规,必须逐级上报,由班子集体决策,形成会议纪要。千万不要自作主张帮前任遮掩,一旦事发,你就从"发现者"变成了"参与者"。


⚠️ 如果遇到重大违规问题,班子集体决策决定"内部消化、不上报",建议你在会议纪要中明确保留个人意见,或通过正式渠道向上级纪检、审计部门报备。保护自己的底线是:不参与、不签字、有记录。


第五步:建立"整改台账",把历史问题和现任工作分开


图3:建立整改台账,逐项跟踪整改进度


把所有问题录入一本《历史遗留问题整改台账》,一个问题一行,记录:问题描述、发现日期、责任归属(明确标注为"历史遗留问题")、整改措施、责任人、当前状态、销号日期。


这本台账有两个作用。


对内,它是你的管理工具,确保你跟踪每一个问题的整改进度,不遗漏。


对外,它把"前任的事"和"你的事"用时间线清清楚楚地区分开。将来审计人员问你"这个变更为什么没有审批",你可以翻开台账说:"这个问题是我在2026年3月1日接手时发现的,属于历史遗留问题,已于3月5日向上级报告,3月10日启动了补办程序。"时间线清楚,责任归属清楚,你的履职动作清楚。


第六步:持续跟踪,直到问题销号


交接报告的报送不是终点,整改台账的建立也不是终点。你必须持续跟进每一个问题的整改,直到全部销号。


每季度或每半年,向分管领导书面报告一次整改推进情况。即使有些问题一时半会解决不了,你持续报告的动作本身,就证明你没有"新官不理旧账",而是在持续推动解决。


当所有问题都整改完毕、台账上最后一个问题也标上了"已销号",这个历史遗留项目才算真正完成了从"前任"到"现任"的移交,变成了"你的项目"。


💡 这时候不妨再往前走一步:
是什么造成了这些历史遗留问题?是流程漏洞还是制度缺失?能不能借此机会完善一项制度、优化一个流程?

真正高水平的项目负责人,不只是能"不背锅",更能把别人留下的烂摊子,变成自己建功立业的契机。把问题转化为制度优化的起点,这才是从"救火队员"到"管理者"的进阶。


🔍 一分钟自测:你的交接做到位了吗?


☐ 有没有书面的《项目交接确认书》,上面有前任和监交人的签字?

☐ 审批手续、资金、合同、参建单位、当前进度——这五类信息有没有逐项核实并记录?

☐ 发现的问题有没有形成《风险事项报告》并正式报送领导(通过OA或有签收记录的渠道)?

☐ 实质性违规问题有没有逐级上报、集体决策,而不是自己私下处理?

☐ 有没有建立《历史遗留问题整改台账》,把前任的事和我的事分开?


📊 评分参考:


• 5项全做到:交接合规,放心接手

• 做到3-4项:基本合格,建议尽快补全

• 做到2项及以下:风险较大,务必尽快完善


如果以上任何一项没有做到,建议你明天就补上。你今天花一小时做的记录,未来可能为你省下一年的麻烦。


写在最后


接手一个历史遗留问题成堆的项目,说不焦虑是假的。


但焦虑之后,你得清楚一件事:没有人会因为"发现了前任的问题"而被追责,但很多人因为"发现了前任的问题却没有记录、没有报告、没有整改",最后替前任背了锅。


区别在哪儿?


就在于你有没有一套正式的、完整的、有据可查的交接记录。


这篇文章讲的方法,总结起来就是一句话:接项目的第一件事,不是往前冲,而是搞清楚这个项目有没有"病",并把这个"病情"白纸黑字地记录下来。


更重要的是——记录下来之后,你还要积极推动整改。既不背锅,也不躲事,这才是负责任的态度,也是保护自己最好的方式。


你今天花两天时间做的交接记录,未来可能为你省下两年的麻烦。


📎 附:极简版风险报告模板


(可以截图保存,需要时直接套用)


关于XX项目交接发现风险事项的报告

致:分管领导/领导班子
根据:项目交接确认书/项目现状盘点报告

现将交接过程中发现的风险事项报告如下:

(表格略,参考第三步的格式)

以上问题均为交接时发现的历史遗留问题,本人将持续跟踪整改进展,及时汇报。

报告人:XXX
日期:XXXX年XX月XX日

报送渠道:OA系统(务必留存签收记录)



【一句话核心提醒】

接项目的第一件事,不是往前冲,而是先摸清"家底"、记清"病情"。交接记录上的每一个字,都是你未来的护身符。



免责声明:本文仅基于公开的法律法规和项目管理实践,提供一般性的工作方法建议,不构成任何法律意见。具体情况请结合本单位实际和相关法律法规执行。

图片·相关内容精选·

再论城市体检(一):江苏省城市体检方案与探索

基础设施领域不动产投资信托基金(REITs)交易税费研究

城市更新的六把钥匙:从“十五五”规划第八章谈起

城市更新:别只做装修工程,本质是一门长期赚钱的存量生意

城市更新:深耕前期,方得长远

工业污水项目处理难点与投资模式解析

十五五项目谋划:从“有没有”到“好不好”的底层逻辑与价值罗盘

土地规模化浪潮来袭投融资机遇全面释放

浅析PPP新机制下垃圾焚烧发电项目运作流程



【声明】内容源于网络
0
0
大岳咨询
打造世界知名的中国智库机构
内容 2286
粉丝 0
大岳咨询 打造世界知名的中国智库机构
总阅读773
粉丝0
内容2.3k
