湖南华菱线缆项目手记:图纸是计划,现场是答案

湖南华菱线缆项目手记:图纸是计划,现场是答案 湖南鑫联兴智能制造
2026-07-07
9
导读:我是鑫联兴的一名现场工程师。近日,我们在湖南华菱线缆股份有限公司特种信号传输车间,完成了一项辐照钢平台的建设任务。

我是鑫联兴的一名现场工程师。


近日,我们在湖南华菱线缆股份有限公司特种信号传输车间,完成了一项辐照钢平台的建设任务。相较于图纸上严丝合缝的线条,现场那些未被预设的瞬间,更值得记录。

1. 楼梯与喷涂线

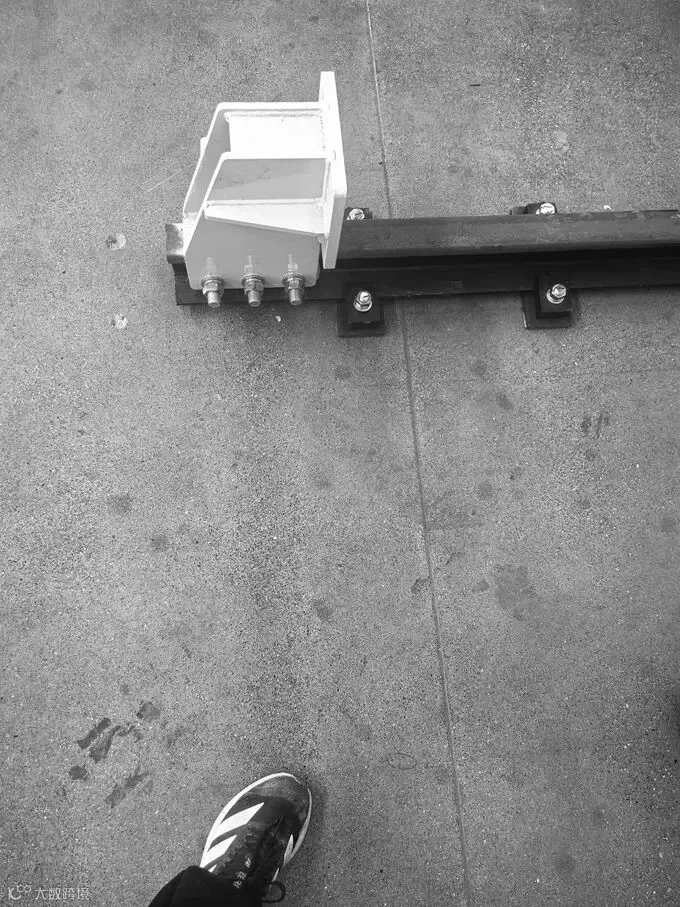

项目伊始,预制楼梯段运抵现场,却因尺寸微差,无法通过既有的喷涂线通道。


返厂重制,工期必误。现场无退路。


团队实地勘测后决定:现场切割,改焊接为螺栓连接。此举虽增加了现场作业量,对孔位精度提出了更高要求,却是保全工期的唯一解。


火花飞溅中,工人调整护目镜,重新校准每一个螺栓孔。当最后一颗螺栓拧紧,构件严丝合缝地嵌入预定位置,这种由即时应变带来的稳固感,远比按部就班更为深刻。

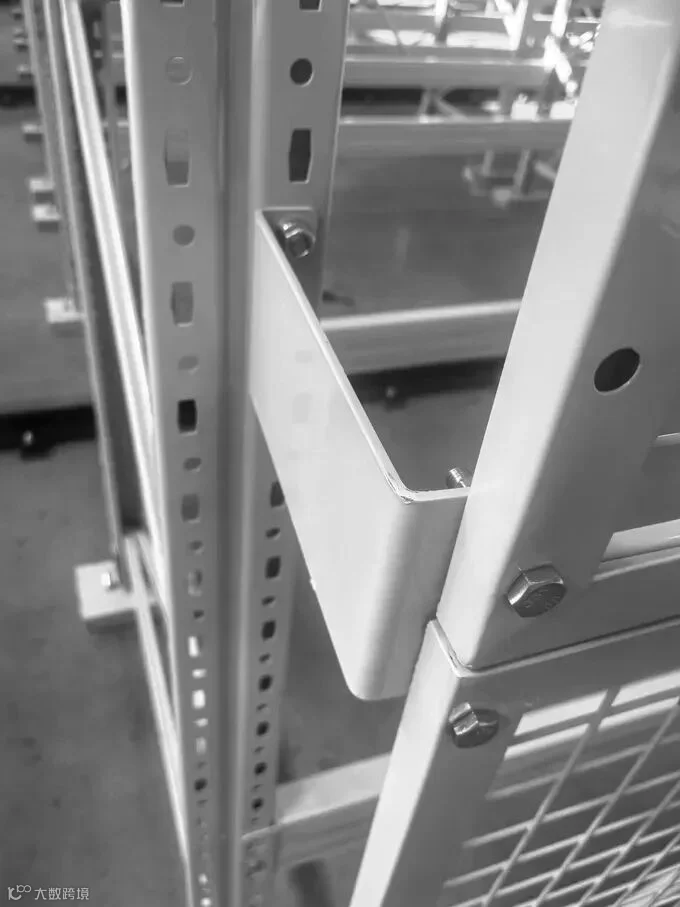

螺栓连接细节

2.

狭小场地与立体库


钢平台安装期间,下方生产线未停。场地狭窄,桁车需多方共用,交叉作业频繁,进度一度受阻。


焦虑无益,唯有调整节奏。


我们采取“错峰施工”策略。白日,配合客户生产节拍,见缝插针进行辅助作业;夜间,车间喧嚣褪去,成为我们的主战场。那段时间,团队昼夜颠倒,白日协调物料与方案,深夜通宵吊装与拼接。


当进度一点点赶回计划线上,我们内心的踏实感,胜过千言万语。

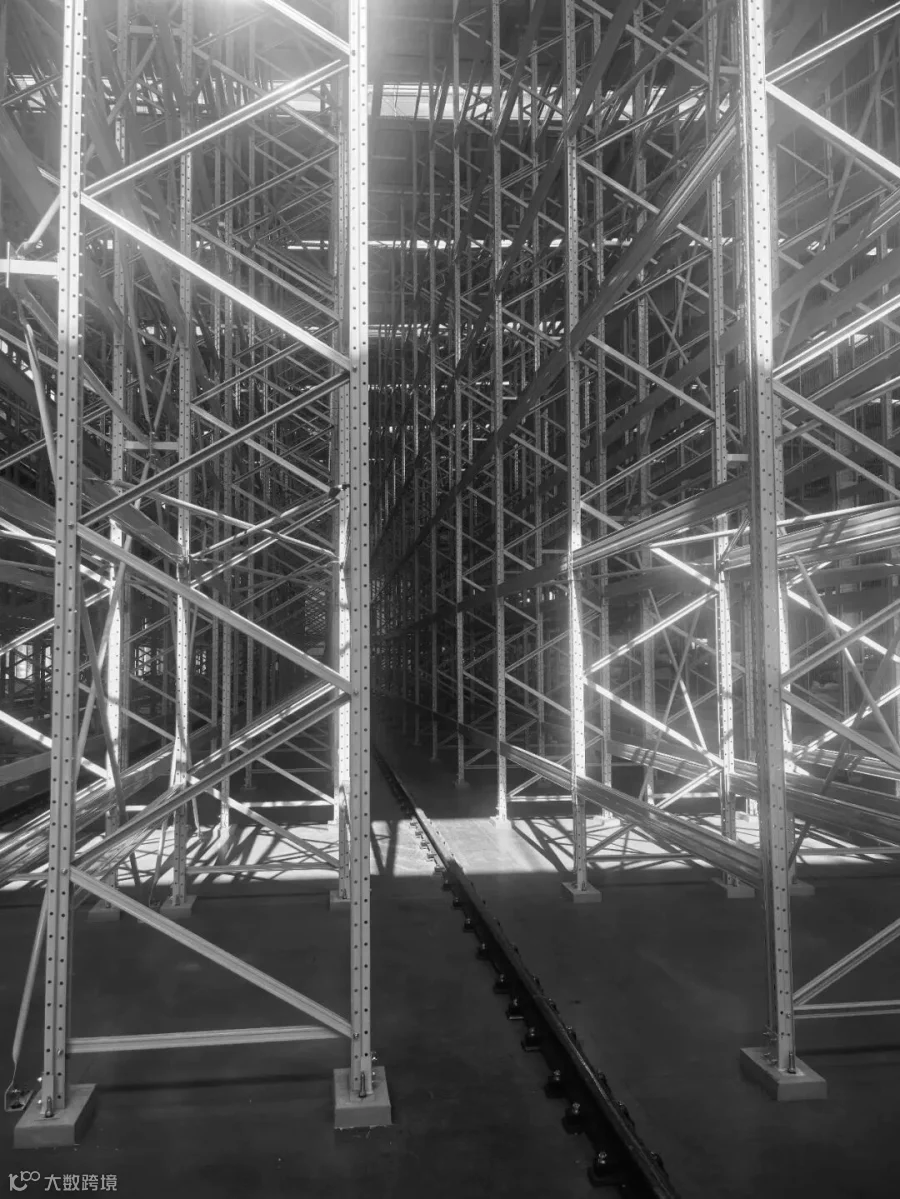

立体库现场直拍

3. 光

平台铺装完成后,新的问题浮现了。钢结构主体遮挡了部分自然光与原有照明,导致下方车间光线骤暗。对于依赖视觉识别的立体库分拣与运维作业而言,光照不足意味着效率降低甚至安全隐患。


客户反馈直接:“生产视线受阻,需立即解决。”


没有推诿,我们连夜启动应急照明方案。从灯具选型采购到布线调试,整夜未眠。次日清晨,当自然光射入车间,我们加装的临时照明系统也同步稳定运行。光线重回均匀,立体库区域的作业视野恢复清晰,客户紧锁的眉头随之舒展。


看到现场作业恢复顺畅,连日熬夜的疲惫也烟消云散了。

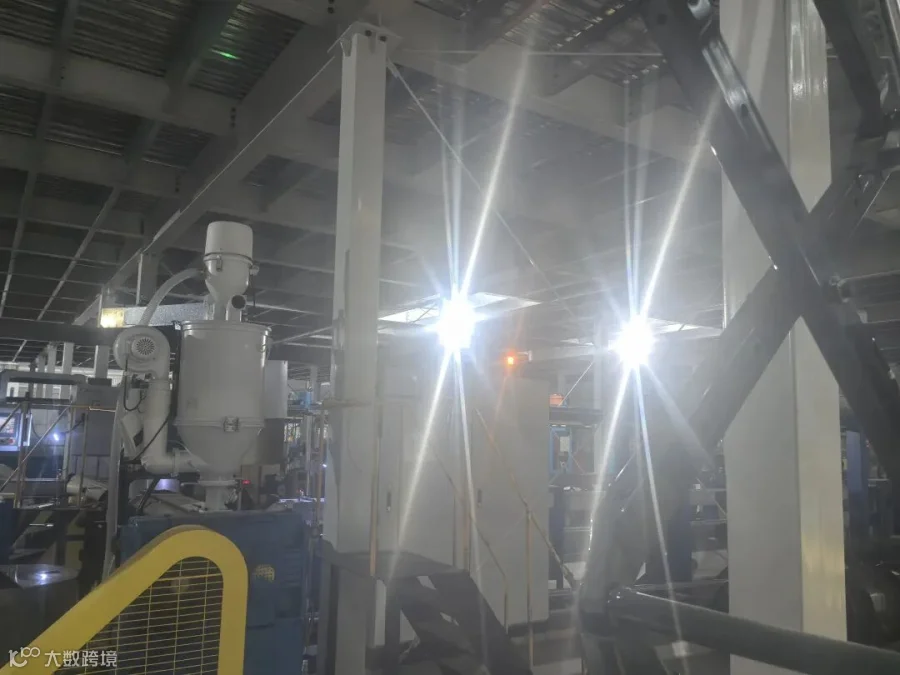

照明改善后的场景

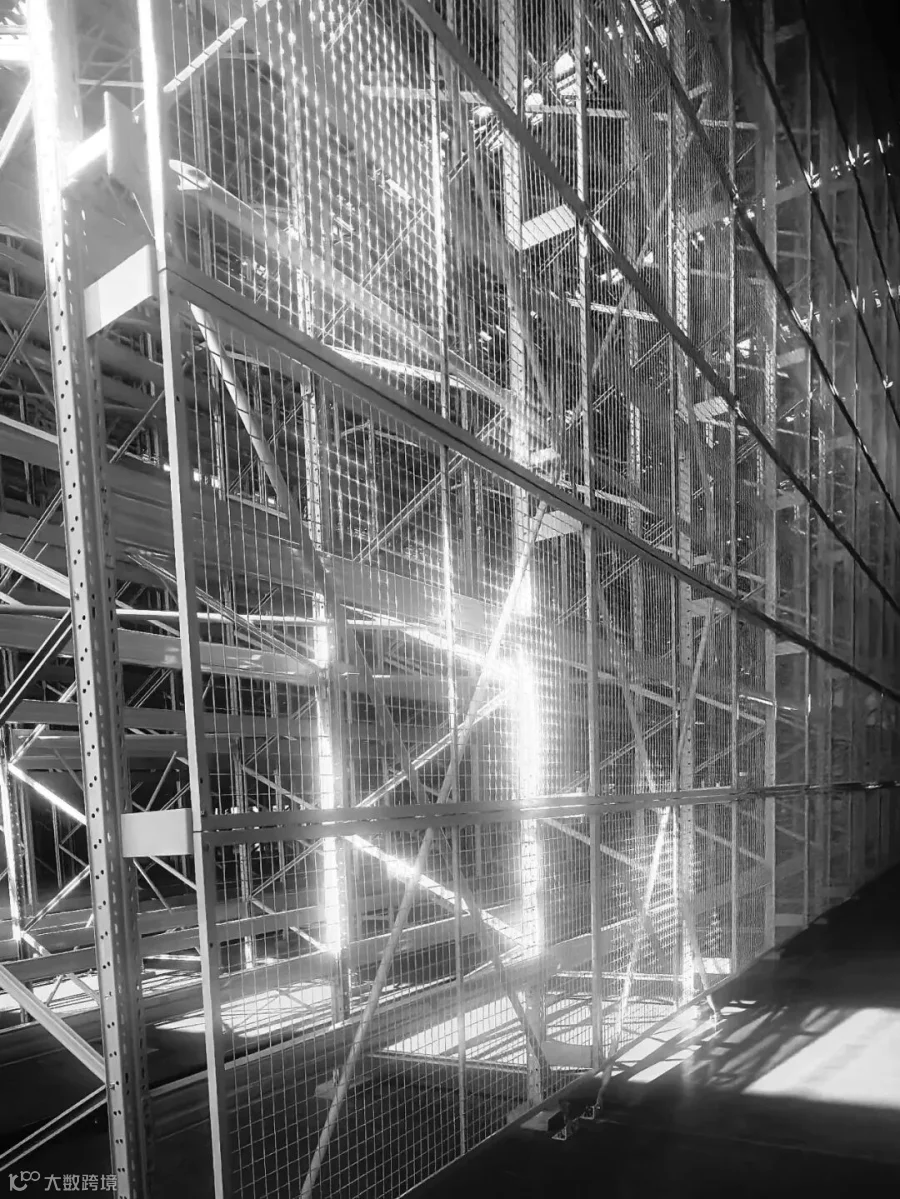

现场交叉作业场景

项目最终顺利交付。


回顾全程,那些“意外”与“化解”,构成了工程师最真实的日常。它印证了一个朴素的道理:图纸是理想的静态投射,而现场是动态的复杂系统。再先进的技术,也需依托于人的灵活应对与责任坚守。


感谢团队的每一位成员,亦感谢客户的理解与配合。


附一张现场自拍,以此纪念这段在毫厘与昼夜之间穿行的日子。




项目现场自拍

*本文由[湖南鑫联兴智能仓储装备有限公司]工程部提供,转载请注明出处。*
