全球最大数据中心,黄了 报告研究所
2026-07-07
10

黑石集团继以 35 亿美元抛售弗吉尼亚州三座数据中心后,再度抛出重磅消息:旗下 QTS 正式暂停弗吉尼亚州"Digital Gateway"大型数据中心项目的全部施工。这座规划为“全球顶级园区”的超级工程彻底搁浅。

从高位变现成熟资产到叫停储备项目,黑石的反向操作揭示了 AI 算力基建高速扩张背后的行业困境。

五年拉锯博弈落幕,千亿超级工程折戟

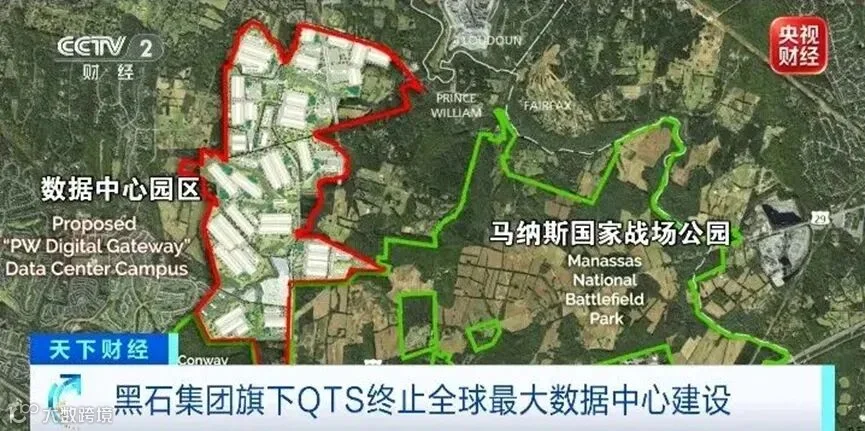

Digital Gateway 项目选址美国弗吉尼亚州威廉王子县,占地 2100 英亩,规划投资超 1000 亿美元,拟建 37 栋建筑,总建筑面积达 2200 万平方英尺。若建成,将是全球规模最大的综合性数据中心园区。

然而,该项目自立项起便争议不断。因地块紧邻美国南北战争历史战场遗址,属限制开发用地,大规模建设计划遭到当地居民强烈反对。

这场民间抵制持续五年。居民通过施压议员、发起司法诉讼等方式,使工程长期陷入僵持。最终,一处程序漏洞导致项目审批失效:2023 年土地转用听证会后的官方公示间隔未达当地法规要求的六天最低标准。

今年 3 月,弗吉尼亚州最高法院宣判该地块分区审批无效,否决了项目合法开发资质。随后,联合开发方博枫集团旗下的 Compass Datacenters 宣布退出, citing 无休止的纠纷与监管壁垒。由此,巨额基建成本转由 QTS 独自承担,且判决可能形成不利判例。权衡利弊后,黑石选择止损离场。

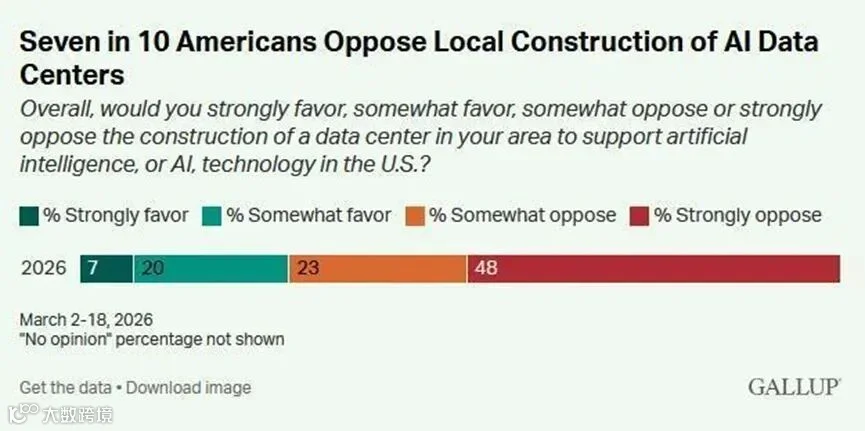

此类抵制并非个例。盖洛普数据显示,70% 的美国民众反对在居住地周边新建 AI 数据中心。民众担忧大型数据中心带来的噪音、空气及水体污染,以及生活成本上升和交通拥堵问题。

资本高位套现,AI 基建遭遇现实瓶颈

作为全球数据中心投资热潮的标杆,黑石近年通过收购 QTS、AirTrunk 及推动基础设施信托 IPO,迅速扩张。如今其“抛售资产 + 叫停项目”的策略,被解读为行业见顶信号,类似于当年精准逃顶写字楼市场。

抛开 AI 叙事,行业实质性瓶颈已然凸显。Data Center Watch 报告显示,仅今年第一季度,全美延期或停工的数据中心项目总价值约 1300 亿美元。摩根大通分析指出,计划 2027 年交付的项目中,超 60% 尚未开工,主要受制于电力短缺与民间阻力。

电力供给撞上物理天花板

美国电力研究所(EPRI)数据显示,当前数据中心用电占全美总需求的 5%,预计 2035 年将翻三倍;在弗吉尼亚州,这一占比已突破 25%。现有电网体系无法适配 AI 基础设施的爆发式增长。即便科技巨头承诺自建电力设施,仍难解设备供货滞后与审批积压之痛。

民间抵制与政策收紧

2026 年第一季度,全美民间力量阻碍或延期了 75 个新建项目。专注抵制的基层组织数量从 2025 年底的 396 个激增至 833 个,覆盖 49 个州。同时,地方政府政策风向收紧,弗吉尼亚州已新增数据中心能耗税,多州酝酿暂停新项目审批。

面对民间抵制、政策收紧与基建短板三重阻力,AI 算力基建的野蛮扩张时代恐将终结。黑石的止损退场,或许标志着行业正回归理性,正视运营成本与现实约束。
