大数跨境

中国燃气宁东一号、宁东二号独立储能电站项目首套核心设备吊装圆满成功 正式开启全面吊装新阶段

中国燃气宁东一号、宁东二号独立储能电站项目首套核心设备吊装圆满成功 正式开启全面吊装新阶段 天然气咨询
2026-07-07
9

中燃集团2026年7月6日

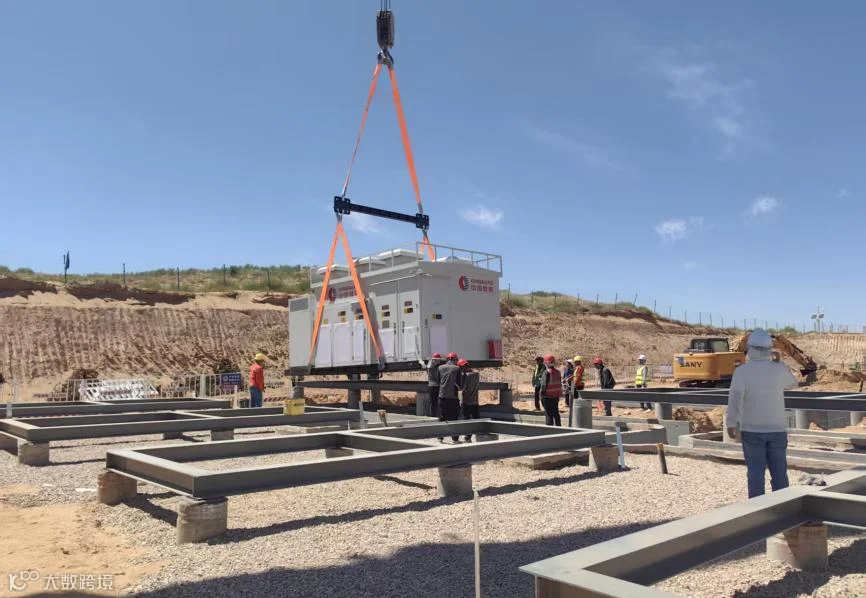

2026年7月4日,宁东国晟新型储能技术有限公司宁东一号、宁东二号储能电站项目顺利完成首套PCS设备及电池舱吊装就位作业,设备精准落位、验收合格,该项目正式迈入全面设备吊装施工阶段,为后续批量设备安装、工程推进及按期并网奠定坚实基础。

该项目为中国燃气重点储能工程,总建设规模800MW/1600MWh,由宁东一号、二号两座400MW/800MWh储能子站组成。项目规划建设256组6.25MWh磷酸铁锂电池单元、128台6.25MW一体化PCS设备,同步配套新建330KV升压站及2×400MVA主变设备,通过架空线路并入电网,建成后将有效提升区域电网调峰储能能力,助力新能源消纳。

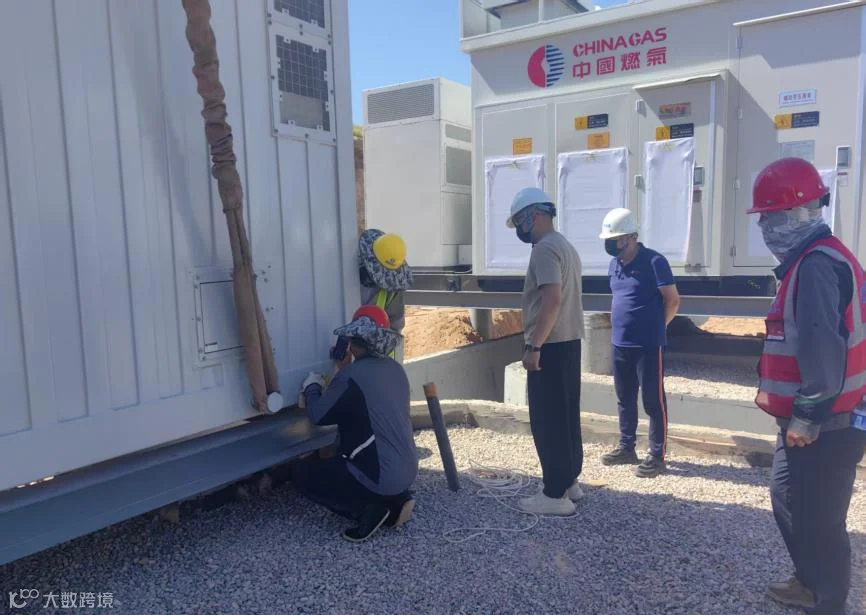

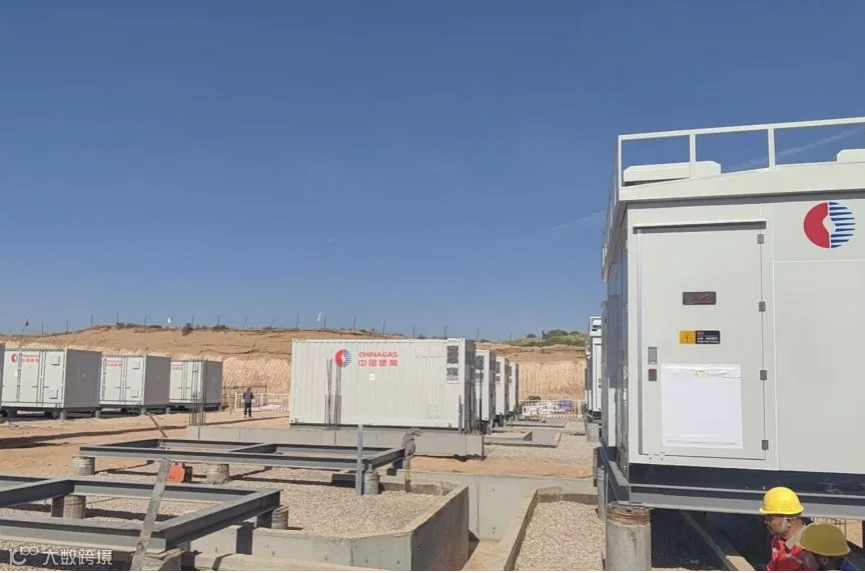

本次吊装设备体量大、单体重量超40t、安装精度要求严苛,现场施工工况复杂,对方案策划、现场调度、安全管控及操作精度提出极高要求。为保障首吊顺利落地,项目部组织施工、监理、设计、设备厂家等多方力量,提前开展方案评审、风险研判、技术交底及流程推演,细化岗位职责与施工工序,为首吊作业筑牢技术和安全保障。

中国燃气集团派调研组实地查看现场施工进度、安全管控及吊装筹备情况,听取项目吊装方案、重难点管控及后续施工计划专项汇报,对项目前期的工作开展给予肯定,并就现场安全管控、施工质量把控、后续工序推进提出具体指导要求。

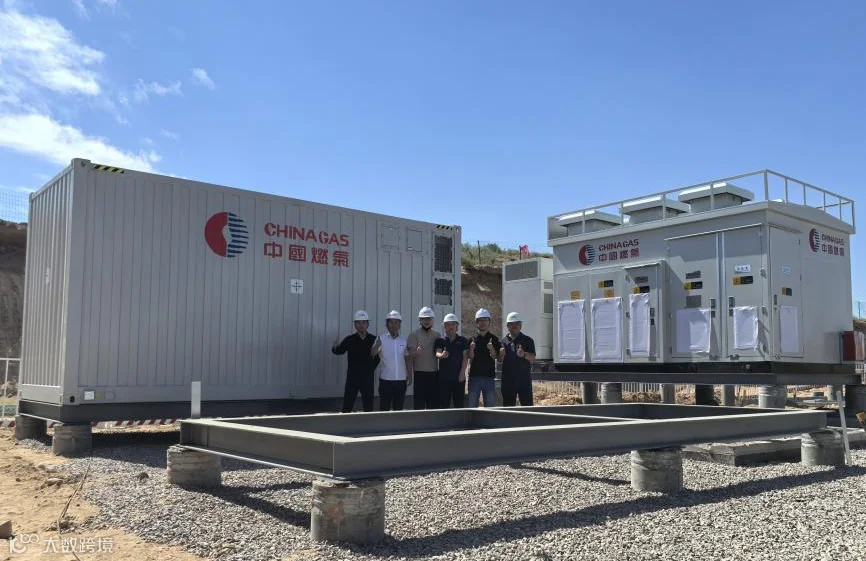

吊装过程中,现场组织有序、分工明确、管控闭环。各岗位人员紧密配合、协同作战,精准完成起吊、平移、对位、落位全流程作业,实现一次起吊、一次对位、一次就位合格,高效圆满完成项目首次设备吊装任务。

此次首吊成功是项目建设的重要里程碑,充分验证了施工方案的科学性、现场管控体系的稳定性及参建队伍的专业能力,为后续大批量设备吊装、系统安装与调试积累了宝贵经验,极大提振了项目攻坚信心。

下一步,项目部将严格落实中燃集团工作要求,紧抓施工黄金工期,严守安全、质量、进度底线,持续优化施工组织、压实管理责任、高效推进后续建设任务,全力保障项目高质高效建设,力争早日竣工投产。


【声明】内容源于网络
0
0
天然气咨询
提供能源信息与咨询服务的独立第三方,提供能源经济、天然气、非常规气(煤层气、页岩气)分布式能源等能源行业的能源资讯、能源分析、价格变化、数据统计等
内容 17528
粉丝 0
天然气咨询 提供能源信息与咨询服务的独立第三方,提供能源经济、天然气、非常规气(煤层气、页岩气)分布式能源等能源行业的能源资讯、能源分析、价格变化、数据统计等
总阅读5.0k
粉丝0
内容17.5k
