你们看到的是一台高压电力变压器,变电站的心脏,整座城市、工业区、采矿作业区的电力都得靠它分配。这种设备没有"现成货"这一说,从设计到出厂,少则半年,多则一年半。到了现场,从吊装到就位,一环出问题就是大事。
为啥?因为一台大型变压器背后不光是几百万美金的账面资产。它连着医院的呼吸机、工厂的生产线、学校的灯光。路上翻了、磕了、进水了,损失的不仅是这台设备——整个基建项目都要往后延,一拖就是半年起步。
四个港口,四种脾气
西非这几个大港,我们ACC当地同事跑了不下百趟。
阿比让港(科特迪瓦)——西非内陆国家的中转命脉,港口设施相对完善,但堆场紧张,超限货物转运窗口期很短。
阿帕帕港(尼日利亚拉各斯)——车流拥堵全国闻名,从码头拉一台超限设备出去,路线策划必须精确到每个路口几点几分通过。
特马港(加纳)——近年来吞吐量增长很快,港内吊装条件不错,但雨季时节码头面湿滑,对轴线板行驶是个考验。
洛美港(多哥)——新兴中转港,港区道路宽敞,但后方通往内陆国家的路况参差不齐,需要提前跑一遍路线。

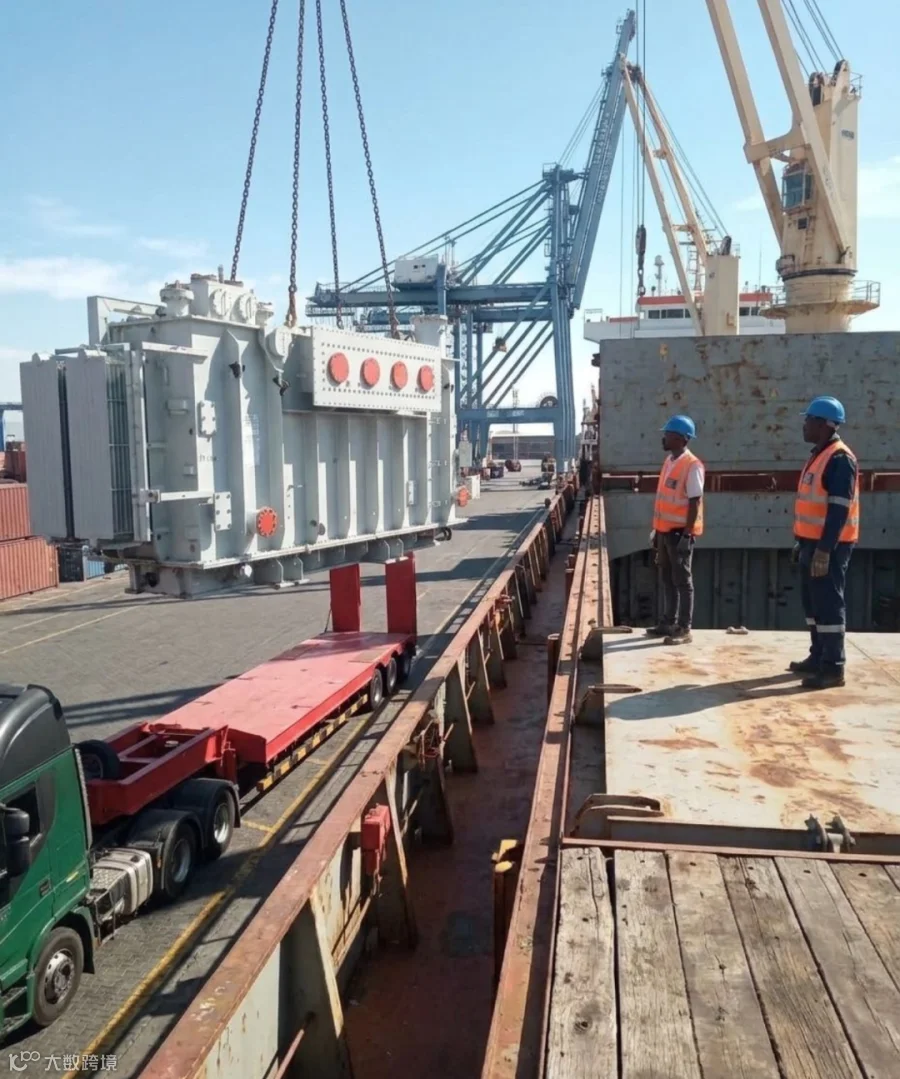

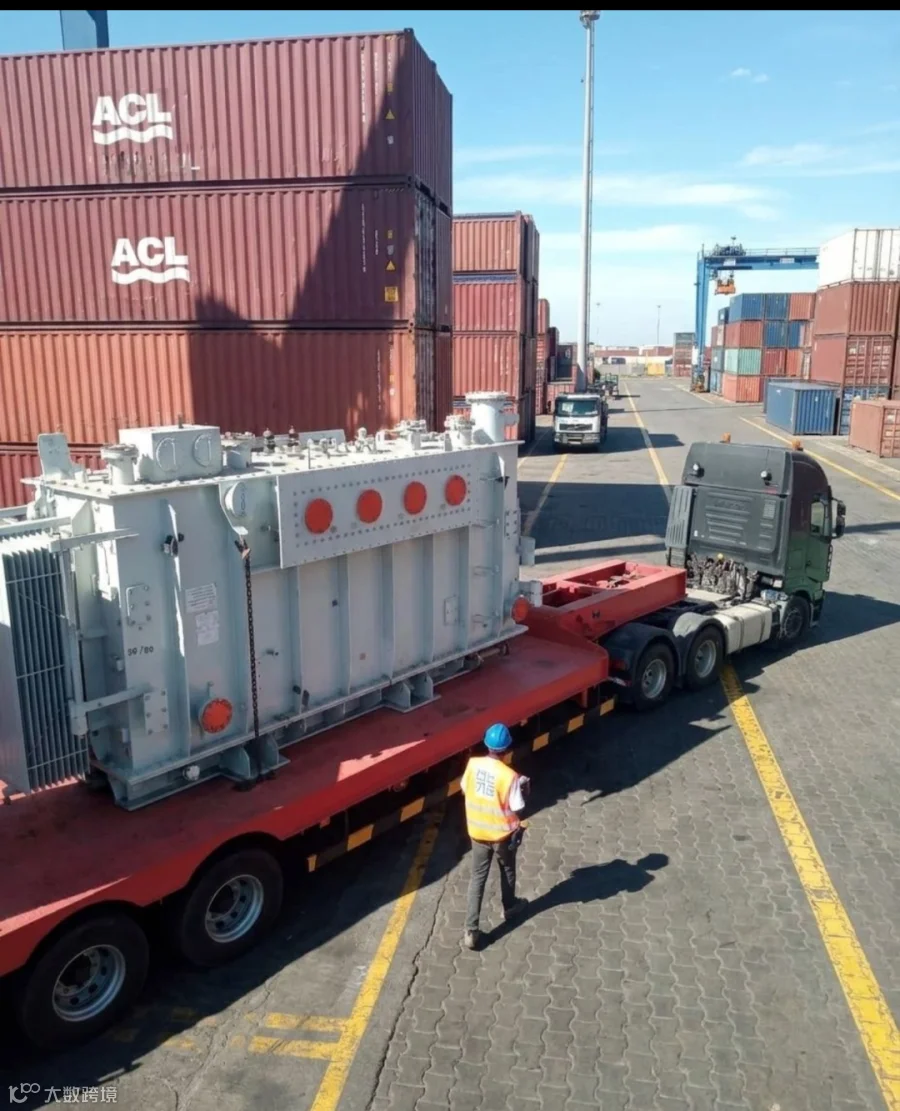

这些港口,每个都有自己的脾气。变压器的卸船作业通常是这样:船吊或岸吊起吊,空中稳钩,落到预先铺好垫木的低床拖车上。没错,说的简单,实操起来每一步都要预案。
那些看不见的前期活
船还没靠港,活儿已经干了一半。
路线勘测——团队提前两三周到现场,沿着规划路线从头走到尾。桥能不能承重,弯能不能转过来,限高限宽的障碍物有多少。有些路段需要跟当地政府协调临时封路,甚至拆一段护栏再恢复。
轴重和重心计算——变压器几百吨重,落到拖车或轴线板上头,每根轴的负重必须合规。重心在哪,决定了轴线板的编组方式、起吊点的落位和钢丝绳的绑扎角度。差一厘米,受力都不一样。
吊装方案——超限货物吊装讲究多了。起吊点的选择要看设备本身的结构强度,吊具的规格要看设备重量,风速超限必须叫停作业。在西非的雨季,经常是凌晨起来看一眼天气预报再决定今天卸不卸。
清关——超大货物从来不是走普通报关通道的。HS归类、临时进口手续、ATA单证册、海关查验的协调,每一项都是专门窗口。设备到港了海关不放行,拖一天就是一天的费用和风险。
港口协调——跟港务局抢装卸窗口,协调岸吊档期,安排港内转运路线,这些都得提前锁定。阿比让港一天就那么几个超限货物作业窗口,错过了就得排到下个星期。
一步错,步步错
说个真事。去年有个同行接了一台变压器的活儿,从阿帕帕港拉到拉各斯北郊的变电站项目。前面一切顺利,结果最后一公里的乡村道路,有一座老桥没提前勘察。设备超重,桥面开裂,变压器倾斜。好在没翻,但设备内部位移,检测不合格。最后退回原厂检修,运费加赔偿加延迟交付罚金,赔了上百万美金。
变压器运输没有试错的机会。它不是普通集装箱,坏了赔完就完事。变压器一旦出问题,整个变电站的投产时间就黄了。一个变电站推迟半年,意味着一个区域内所有新增用电需求只能继续等。
我们怎么做
ACC做项目物流的态度就是:每个变压器只有一次机会做对。
从中国工厂的发货前检验就介入,核实外包装和内部固定是否符合远洋海运要求。然后根据设备参数和工地位置,定制海陆联运方案——CIF到西非基本港,或者DDP到工地门口,看客户需求。
到了目的港,清关、吊装、转运,ACC运营团队全程在场。卸船前复查起吊点和绑扎方案,转运过程配备前后引导车,遇到限高路段提前拆装障碍物。最后一公里的路况确认,从来不走"差不多",而是开车跑一遍。
十年西非线下来,我们运过的东西从几十吨到几百吨不等。但变压器始终是让我最上心的那类货——因为每一次运输承载的不是一件设备,而是一片区域的用电保障。
项目物流,一步都错不起。
