来源丨凤凰网财经(ID:finance_ifeng)
市场热议黑石集团以 35 亿美元出售弗吉尼亚州三处数据中心之际,这家掌管超 1.3 万亿美元资产的全球另类资管巨头再出重磅举措:旗下数据中心运营商 QTS 正式叫停当地 Digital Gateway 数据中心项目。
这个曾宣称要建成“全球最大数据中心园区”、总面积逾两个纽约中央公园的超级工程,至此彻底停摆。短短数日,黑石一边高位套现成熟资产,一边主动砍掉巨型储备项目,这一骤然转向将 AI 算力基建狂飙之下被热潮掩盖的现实困境,清晰地暴露在公众视野中。
五年拉锯终退场:一个超级项目的夭折始末

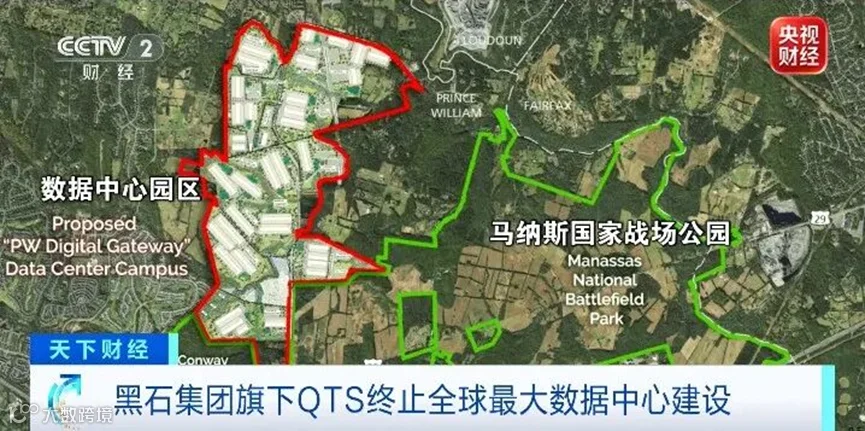

该停摆项目位于弗吉尼亚州威廉王子县,占地 2100 英亩,原规划投资超 1000 亿美元,拟修建 37 栋数据中心建筑,总建筑面积达 2200 万平方英尺。若建成,将成为当之无愧的全球最大数据中心园区。
然而,项目公示首日便陷入争议泥潭。地块紧邻美国南北战争历史战场遗址,且原属受政策限制的保护开发用地。推平此地建设密集数据中心的做法,引发了当地居民的强烈反对。
图源:网络
这场抗争持续了整整五年。居民通过向地方议员施压、针对规划流程提起法律诉讼等手段,一步步将项目拖入停滞状态。
给项目审批带来致命一击的,是一处看似微小的程序疏漏。2023 年,弗吉尼亚州相关县政府就农业及半农村用地转为数据中心用途召开了一场长达 27 小时的分区听证会。会后,地区政府虽以微弱多数票批准了转用申请,但两次登报公示的时间间隔未达到法规要求的六天最低时限。
反对者紧抓这一漏洞诉至州法院。今年 3 月,弗吉尼亚州法院裁定分区审批无效,直接剥夺了项目的合法开发身份。
两个月后,项目另一大开发方——加拿大资管巨头博枫旗下的 Compass Datacenters 决定先行退出。该公司总裁坦言,接连不断的司法纠纷与层层叠加的监管壁垒,已彻底堵死项目推进路径。
合作方退出后,原本由两家共同承担的水电管网等大型配套基建改造成本全部落到了 QTS 一家头上。加之法院判决可能形成不利司法先例,后续隐患无穷。权衡利弊,黑石最终认定继续推进得不偿失,选择止损退场。

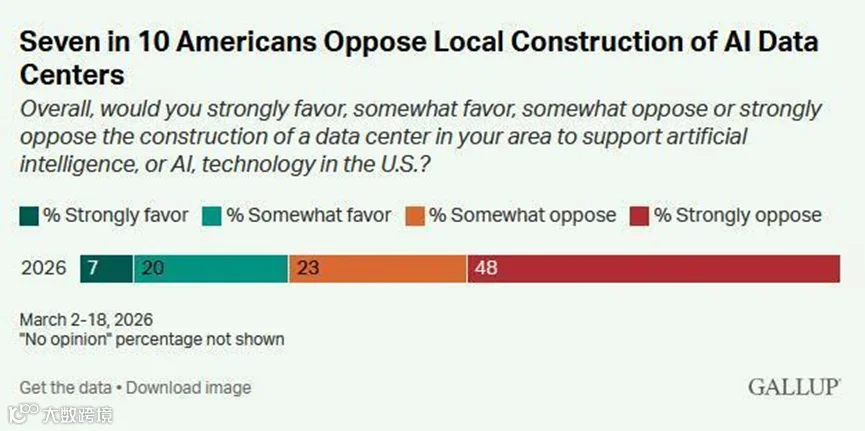

此类抵制并非孤例。盖洛普近期民调显示,七成美国人反对在自家周边修建 AI 数据中心,其中近半数人持强烈反对态度。

图源:网络
民众的顾虑十分现实:数据中心对水电资源消耗巨大,还会带来噪音、空气与水污染,推高当地生活成本并加剧交通拥堵。在普通人的生计面前,再宏大的 AI 叙事也显得遥远。
资本开始高位撤退:AI 基建撞上现实天花板
黑石的举动之所以在华尔街和科技圈引发轩然大波,核心在于其本身就是本轮数据中心投资潮的标杆玩家。自 2021 年收购 QTS、2024 年拿下澳大利亚算力服务商 AirTrunk,到今年 5 月推动旗下黑石数字基础设施信托完成 IPO,黑石一路扩张,自称全球最大的数据中心服务商。
如今,这位行业领头羊一边抛售成熟资产,一边砍掉储备项目,操作路径与其当年在写字楼市场的“逃顶”如出一辙。早些年居家办公兴起导致写字楼价值跳水时,黑石曾大幅折价抛售多处标志性物业,精准踩中周期拐点。如今这套思路复刻到数据中心赛道,被业内视作“高位套现”的信号:最懂周期的资本开始撤退,往往意味着赛道风险已超过收益。

美国黑石集团旗下数据中心运营商 QTS 图源:网络
抛开火热的 AI 算力热潮,数据中心行业的现实瓶颈早已显现。美国 AI 情报公司 Data Center Watch 发布的报告显示,仅今年第一季度,全美延误的数据中心项目总价值高达约 1300 亿美元。
摩根大通基于卫星图像的分析报告指出,计划在 2027 年完工的数据中心项目中,超 60% 尚未开工建设,另有 7% 处于延误状态,主要原因涉及供电瓶颈与民间反对。
一个无法回避的事实是,数据中心正推动美国用电量走向历史新高。美国电力研究所(EPRI)数据显示,数据中心目前占美国电力需求的 5%,预计到 2035 年将增长 3 倍;在弗吉尼亚州,这一比例甚至已超过 25%。EPRI 明确指出,现有的电网和相关政策并非为 AI 基础设施带来的需求速度与规模而设计,数据中心建设首先在物理层面撞上了供电天花板。
即便今年 3 月微软、谷歌、亚马逊、甲骨文、Meta 以及 OpenAI 等巨头共同承诺负担基础设施升级费用,自行建设或采购所需新增电力,但再充足的资金也无法立刻解决电力设备供货滞后、审批许可大量积压的难题。
除了供给侧的电力制约,来自民间的强烈抵制正成为阻碍数据中心落地的另一大核心因素。Data Center Watch 报告显示,2026 年第一季度是有记录以来数据中心项目遭封锁和延误最多的时期,全美反对者在三个月内至少阻碍或延误了 75 个项目。
全美针对数据中心的活跃基层反对组织数量,从 2025 年底的 396 个暴增至今年 3 月的 833 个,横跨 49 个州,其中马里兰州、俄亥俄州和得克萨斯州是反对组织最多的重灾区。许多案例中,项目尚未正式申报,反对力量便已动员起来。今年 5 月,数百人聚集在犹他州议会大厦外,抗议在博克斯埃尔德县拟建的占地 4 万英亩的巨型 Stratos 项目。
更关键的是,地方层面的政策风向正在收紧。弗吉尼亚州已通过预算法案新增数据中心能耗税,多个州也在酝酿出台新建数据中心的暂停禁令。
当资本热钱撞上民间抵制、政策收紧与基建短板,AI 算力基建能否维持此前一路狂飙的扩张节奏,答案已愈发模糊。黑石的这次退场或许只是一个开始,热潮退去,行业终究要回到正视成本、尊重现实的轨道上来。
参考资料:
《美国数据中心建设遇阻,Q1 有 1300 亿美元项目停滞》21 世纪经济报道
《全球最大数据中心建设,终止了》财联社
