企业计划搬迁设备出海,全流程方案解析?

企业计划搬迁设备出海,全流程方案解析? 工厂搬迁-设备进出口
2026-07-06
4
导读:全球化浪潮下,产能转移是棋局,设备搬迁则是落子的第一步。然而,跨国作业的繁琐流程常让战略布局陷入执行泥潭。
    全球化浪潮下,产能转移是棋局,设备搬迁则是落子的第一步。然而,跨国作业的繁琐流程常让战略布局陷入执行泥潭。如何将繁琐化繁为简,让重资产平稳“出海”?
物流成本失控、海关政策盲区、安装调试空窗期……
设备出海,最难的不是拆卸与装箱,而是时间成本与安全风险的博弈。据统计,因流程规划不当,项目延期率高达40%。今天将为您带来一套“零折损”的实战迁移方案解析。
一、问题聚焦4大维度;
政策合规风险异国通关政策复杂,旧设备进口限制多。优惠政策办理不顺畅、办理周期长(泰国BOI、马来LMW、印尼BKPM等)。国外清关手续资料不明确(企业营业执照、增值税证书、法人证件等)。前期排查核对事宜多,国内外语言信息交流不对称都对企业出海设厂造成困难重重。
设备运输难:路途遥远设备安全保障风险、超长、超重、不规则设备,传统集装箱无法适、框架柜、散货船运输量少,预定周期长。
多环节衔接风险涉及国内拆卸打包、装柜固定、出口报关、国际海运、目的港清关、末端派送等多个环节,任一环节脱节都可能导致工期延误和巨大损失。
海外现场条件复杂目的地工厂空间局促、通道狭窄,当地高温多雨影响作业,专业工具采购困难(叉车、吊机)。一些工业园区运输卸货特殊要求,气垫车运输路面保护等。
二、全流程解析;
序号
操作事项
操作时效
操作内容+注意事项
1
国外工厂资质要求


前期准备(发货前)



营业执照,投资许可证、商务登记证、海关进出口资质备案、
工厂环境图,工厂租用 合同, 土地使用权证书 (公正版)-防火证书,工厂技术图等
2

中国出口企业资质要求


2个工作日

营业执照、进出口权开通、出口报关委托


3

出口设备清单确认


前期准备

设备新旧状态、中英文品名、规格型号、HS商品编码、设备铭牌(实拍照片)、 设备说明书(英文版)、需提供实际生产年份,如有变动提前沟通告知。


4

工厂拆机/打包/装柜


根据船期截关前一到两周安排

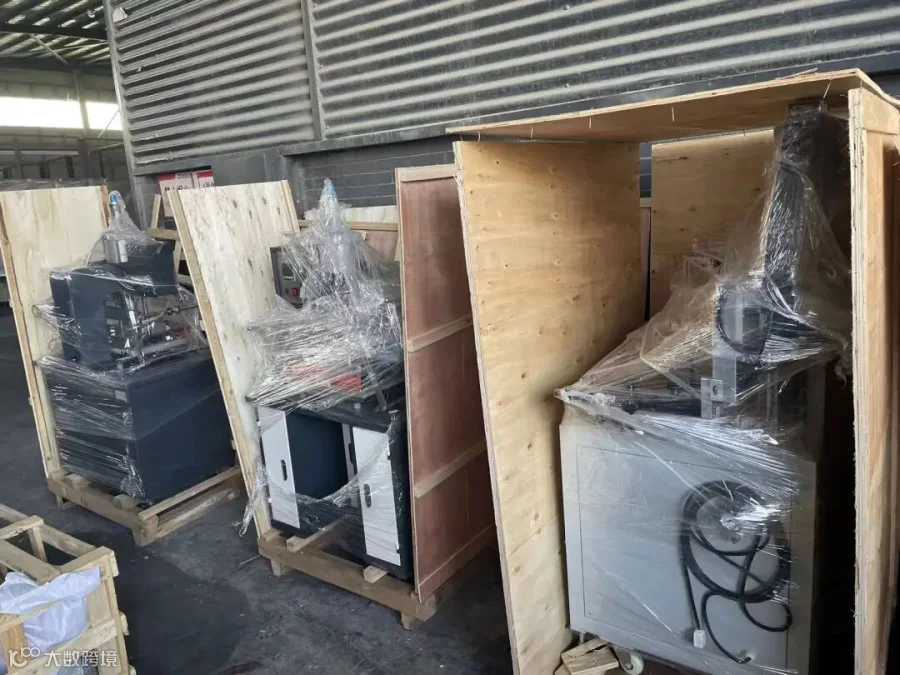

拆机、清洁、捆扎打包、吊装、装柜


5

出口订舱与出口申报



提 货 前1-2周提供订舱计划,申报当天



根 证 据 : 发2个 货 工 计 作 划 日 提 、 前 出 一 口 周 申 向 报 船 单 公 证 司 齐 申 全 请 情 舱 况 位 下 , 正 特 常 种 一 柜 个 需 工 提 作 前 日 两 完 周 成 申 。 请,提前办理原产地


6

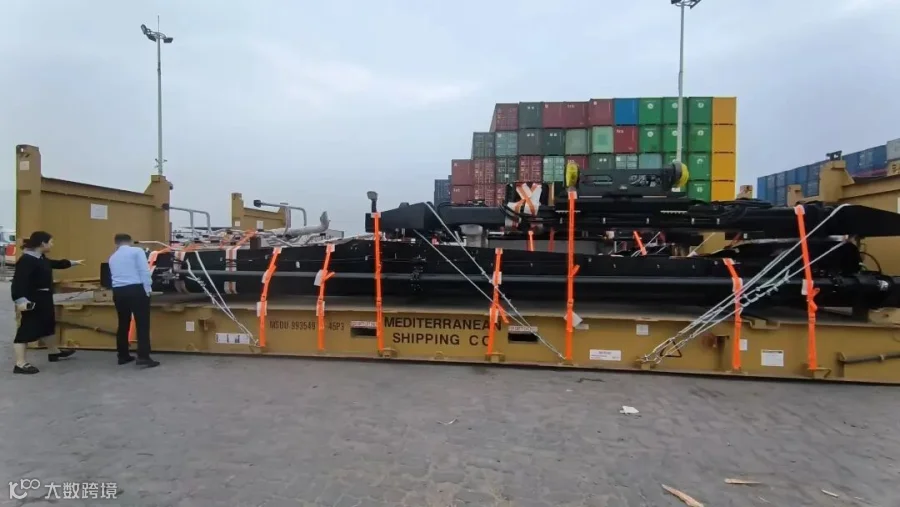

中国至国外海运


7天左右

船公司【CK-LINE】【GZ ASL】【GZ CUL】【GOLD STAR】【ZIM】【HEDE SHIPPING】【GZASL】【WHL】等


7

目的国进口清关


3个工作日

PACKING LIST 装箱单、COMMERCIAL INVOICE 商业发票、Contract合同,申报要素、Form原产地证、收货人营业执照注册信息等、BOI资质、进口认证(如需)等


8

码头提货运输


1个工作日

货物通关放行,提前一天安排运输车辆,晚上码头提柜 第二天一早到工厂卸货,当天完成码头还柜



三、国内重点注意事项;
1.国内出口企业要求:国内出口企业有进出口权方可,与贸易公司或工厂生产性质无强制要求(出口设备无需在企业经营范围);
2.货物出口报关细节:申报无需明确设备新旧(海关AI审单,避免因新旧导致价格异议审核严判耽误船期)。设备品牌需如实申报(某某品牌或自主品牌)。
3.提柜装货时效:关注免柜期+堆存期,在规定期限内提前安排计划装设备,避免产生额外费用。
4.安全保障:设备装柜四个脚需固定,前后左右需绑带牢固(装柜需避免重量集中压在一侧)。全新设备出口建议购买“一切险种”,二手设备购买“运输基础险”。
四、目的国重点注意事项;

印度尼西亚:

  • PI BMTB(二手设备进口审批函,进口旧设备必须先取得配额才可进口)

  • LS(装运前检验,独立检验员将前往机器原产国进行调查,出具证书以备清关)

  • NIB-API-P(营业执照,必须是生产型的企业才能进口旧设备以及办理PI、LS)

  • 原产地证、基础单证、进口许可证、中英文说明书、其它..

    (印尼清关时效一般3-5工作日,红灯期4-7工作日,根据不同设备还需提供不同认证)


马来西亚:

  • LMW(合格仓库制造许可,进口税豁免优惠,针对货物再出口)

  • SIRIM覆盖能源设备、电子电气设备、食品设备等等

  • 营业执照、税务登记、LMW备案清单、设备清单

  • 铭牌照片、设备照片、基础单证、原产地证、其它..

    (马来西亚清关时效3-4工作日,不同设备要求不一致)


泰国:

  • BOI投资促进员会备进口税豁免等优惠政策部分企业可以申请)

  • TISI(部分货物强制认证)

  • MOC(进口许可,部分办公货物需要)

  • 营业执照、税务登记、BOI备案清单,海关进口资质、设备清单

  • 铭牌信息、说明书、纯泰文报关单、基础单证、Form E产地证

    (泰国清关时效3-5工作日)


越南:

  • 同步鉴定(越南各口岸进口规则有所偏差,多数设备需要在目的港做鉴定后进口)

  • 越南一站式账户(清关所用)

  • 铭牌照片、设备照片、产品英文目录说明书

  • 基础单证、原产地证、申报要素、其它..

    (越南清关时效3-5工作日,同步鉴定2-7天,许可证约一周)

-END-
