我们先来看下面某政府采购项目发布的这个投标单位报价评分规则表:
计算公式:
得分 = 基准价 ÷ 投标报价 × 满分
其中基准价通常取所有有效投标报价的最低价,或预算价,或评审委员会确定的参考价。
比如,某项目满分10分,最低有效报价(即基准价)为80万元,则报90万的投标方得分为90÷100×10=9分,报100万的投标方得分为80÷100×10=8分。
低价优先法适用于货物采购、标准化程度高的服务采购;竞争充分、技术差异小的项目。
优点是规则简单透明,鼓励充分竞争,缺点是可能出现存在低价中标后提出增项加价的风险。
二、中间价法(均价基准法)
价格越接近均值,得分越高。
计算公式(常见版本):
得分 = 满分 ×
1 −| 投标报价 − 基准价| ÷ 基准价 × K
其中,基准价通常取所有有效投标报价的算术平均值;K为修正系数,通常取1~2,具体由招标文件规定。
比如,某项目满分10分,四家投标报价分别为80、85、90、100万元,均值 = 88.75万元,K=1。
则四家投标方报价的偏离率“|
中间价法适用于服务类采购、工程量清单报价;参与方博弈意识较强、行业有合理利润预期的项目。
优点是能避免恶意低价,引导投标人报出市场合理价,中标价更贴近真实成本。缺点是各投标人报价互相影响,存在投标人围绕均值“对赌”策略的空间,有联合报价操纵的风险。
三、复合基准法
基准价由多个价格加权合成,兼顾“低价”与“合理”两个维度。
这是目前政府采购中最常见的改良版本。基准价通常由以下几部分加权计算:
复合基准价 = α × 预算价(或控制价)+ β × 有效报价均值
其中α + β = 1,典型取值为 α=0.4,β=0.6,或 α=0.3,β=0.7 等,由招标文件明确。
如某项目:预算价 = 100万元,4家有效报价均值 = 88.75万元,取 α=0.4,β=0.6:
复合基准价 = 0.4×100 + 0.6×88.75 = 40 + 53.25 = 93.25万元
然后按照与复合基准价的偏离程度评分,偏离越小得分越高(与中间价法计算逻辑相同)。
复合基准法适用于工程建设项目、需同时兼顾价格合理性与市场竞争的综合采购。
优点是预算价的引入锚定了合理成本上限,均价的引入反映市场竞争水平,双重锚点有效压缩了操纵空间。缺点是参数α/β的设置对结果影响显著,若招标文件不透明,仍存在被“算计”的空间。
四、分段线性法(区间法)

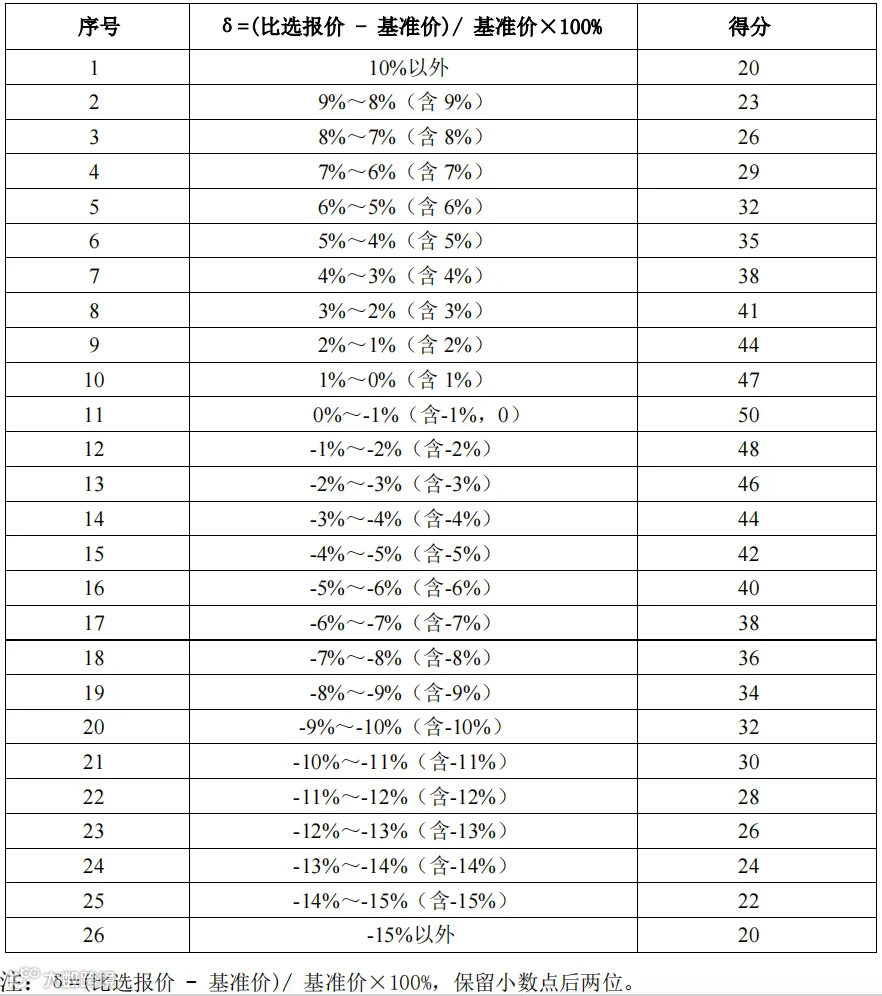

按报价偏离基准价的区间,分段赋予不同的线性扣分规则。
这正是本文开头表格所呈现的评分方法。设置“合理价格区间”,在区间内评分差距小(容忍合理波动),超出区间后评分快速下降(惩罚极端报价)。
分段线性法适用于综合性较强的采购项目、服务外包、IT建设项目;对“价格合理性”要求高于“绝对最低价”的场景。
优点是规则最为精细,既保留价格竞争动力,又划定“安全区间”防止极端报价;可灵活调节各段斜率,适应不同项目特征。
缺点是规则设计复杂,对招标文件的编制要求较高;若分段参数设置不当,可能产生“分数堆积”现象(大量投标人落入同一区间导致拉不开分数差距)。

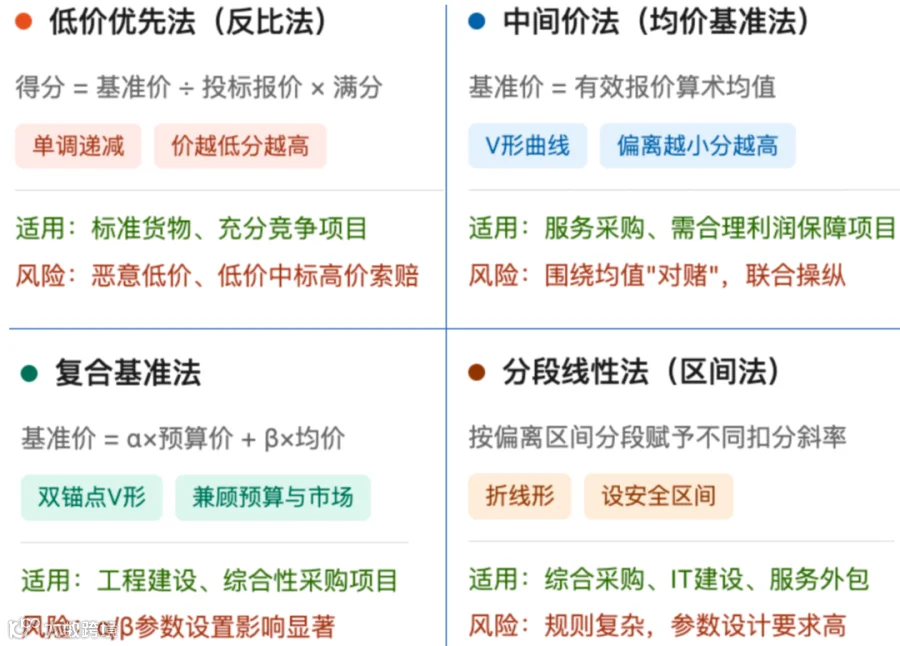

现在我们对这四种报价评分方法,做个总结对比:

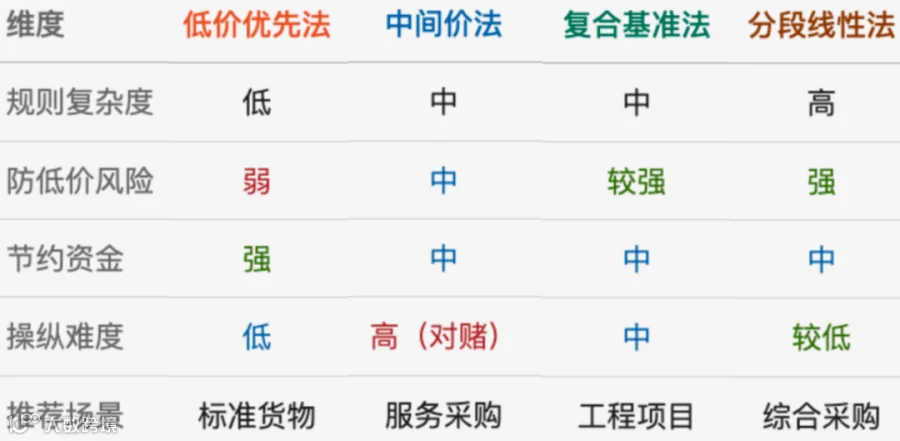

它们的特点,横向对比如下:
反过来,作为投标人,应如何应对?
第一,读懂招标文件的评分规则条款。判断属于哪种方法,确认基准价的计算方式。
第二,估算竞争格局。低价优先法下要做到行业内有竞争力的低价;中间价法和复合基准法下则要预判其他投标人的报价区间。
第三,区间法下重点看分段参数。找到扣分最小的“甜蜜区间”,将报价精准落入其中,而非一味追低。
以上四种方法,在实践中通常结合使用,也会针对不同分项(如人工费、材料费、管理费)分别设定不同的评分规则。
掌握规则背后的逻辑,才能在招标采购中得心应手,才能体现出你与众不同的采购专业性。
