大型重物吊装方案编制指南:从零开始学会吊车选型与方案设计
编者按:在工业建设、设备安装和建筑工程中,大型重物的吊装是一项技术含量高、安全风险大的关键工序。一个合格的吊装方案,需要综合考虑重物特性、吊车选型、索具配置、地基处理以及过程控制等多个环节。本文将手把手带你梳理吊装方案编制的完整流程和核心要点,干货满满,建议收藏! |
一、 先搞清楚要吊的是什么:技术参数确认
编制方案的第一步,不是选吊车,而是彻底搞清楚要吊的“对象”究竟是什么样的。数据不准,方案全废。

我们需要准确获取以下五个核心参数:
参数 |
说明 |
重要性 |
重量 (G) |
吊装重量 = 设备自重 + 附着物重量(保温层、平台等)+ 索具重量(吊钩、钢丝绳、平衡梁、卸扣等)。必须精确计算,严禁忽略索具重量。 |
★★★★★ |
吊物外形尺寸 |
长 × 宽 × 高,以及外形是否有突出部分,这决定了起吊后会不会撞到吊车臂杆或周边结构。 |
★★★★☆ |
重心位置 |
这是吊点设计的关键依据。 必须由设计方或制造厂出具书面重心位置图或三维建模求解,严禁凭经验估算。 |
★★★★★ |
吊装高度 (H) |
从地面(或吊车停机面)到重物最终就位位置的高度。 |
★★★★☆ |
作业半径 (R) |
吊车回转中心到吊钩最终就位点的水平距离。这决定了吊车要站多远干活。 |
★★★★★ |
重要区分: - 吊车选型时:直接用静载重量(G)对比起重机额定起重量即可,不需要额外乘以动载系数,因为《起重机设计规范》(GB/T 3811)在确定额定起重量时已考虑了动载效应。 - 吊具设计时(如平衡梁、吊耳、钢丝绳等):必须考虑吊装过程中的动态冲击,需要乘以动载系数 K₁(通常取1.1~1.2)进行强度校核。 |
二、 核心难点:吊点的选择与设计

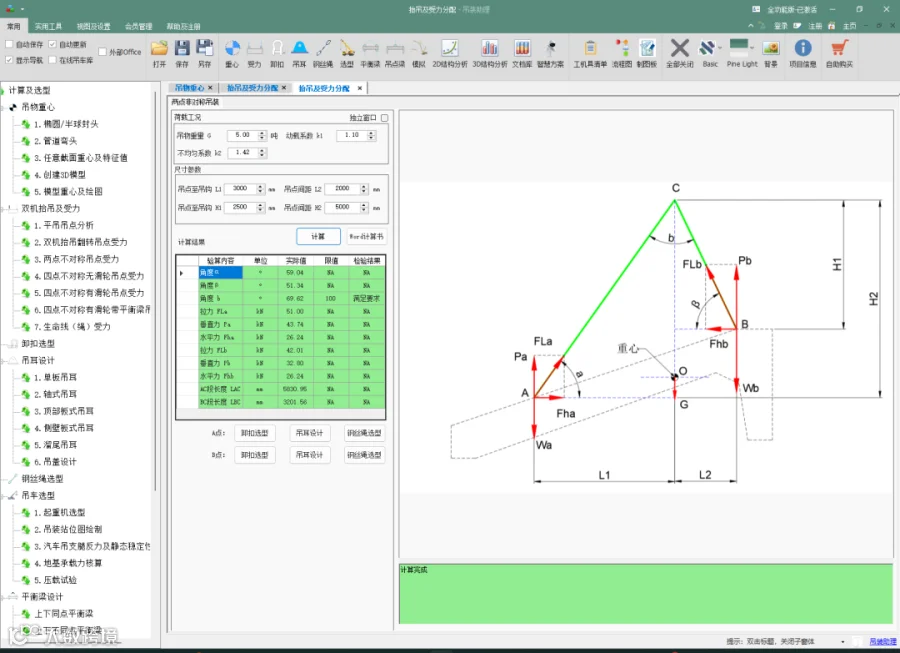

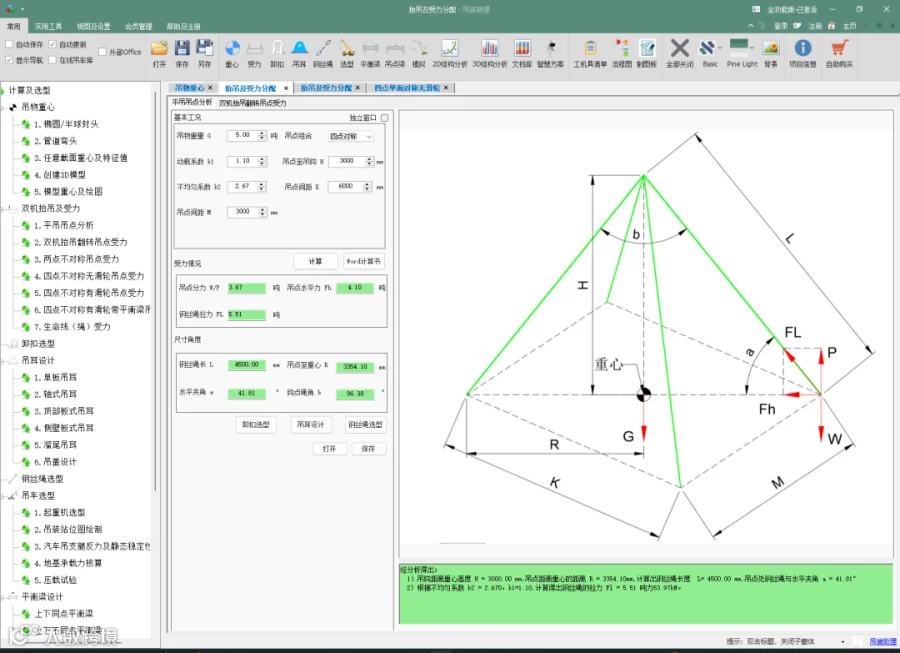

吊点的选择是防止重物空中翻转、倾斜甚至坠落的第一道防线。核心原则只有一条:吊钩的受力延长线必须穿过重物的重心,且吊点在重心周围对称分布。

1. 吊点位置的经验公式:适用场景与力学原理
当设备没有预埋吊环时,对于细长构件(长度远大于截面尺寸,如预制柱、预制桩、长梁、输电杆塔、长管道等),工程上常用以下经验系数快速确定吊点位置。这些系数来源于结构力学中的简支梁模型,通过使构件在吊装过程中最大正弯矩与最大负弯矩绝对值相等,从而达到受力最合理、材料利用最充分的状态。

吊点类型 |
经验系数 |
力学原理简述 |
适用场景 |
单吊点 |
距一端约0.3L |
理论值0.293L。将构件简化为带悬臂的简支梁,使吊点负弯矩与跨中正弯矩相等。 |
斜吊法竖立柱子或沉桩。注意“起吊端”指斜吊时构件的上端。 |
双吊点 |
分别距两端约 0.21L |
理论值0.207L。将构件简化为双悬臂简支梁,使两个吊点处负弯矩与跨中正弯矩绝对值相等。 |
水平平移或两点抬吊,保证构件水平平稳。 |
三吊点 |
两端距端部 0.13L,中间点在重心处 |
两端按简支梁弯矩最小原则确定,中间点位于重心。实际绑扎时中间吊绳应略短,确保三绳受力均匀。 |
超长件吊装,防止跨中挠度过大。 |
四吊点 |
两端距端部 0.095L,再将剩余长度三等分 |
在双吊点理论基础上进一步优化,将跨中弯矩进一步分散。 |
特别长或对挠度控制要求极高的构件。 |
2. 圆形等其他构件如何处理?
上述经验公式不适用于圆形等其他构件(如圆筒设备、反应器、储罐、集装箱等)。此类构件的吊点设计需区别对待:

l薄壁圆筒:吊装时极易发生局部变形或失稳,必须通过有限元分析(如ANSYS)模拟吊装应力分布,确定吊点位置并采取局部加强措施(如内部支撑、焊接加强圈)。
l整体性强的桁架:通常采用四点或多点对称吊装,利用有限元软件校核各杆件在吊装工况下的刚度和强度。
l偏心构件:需先用计算法或悬挂法精确找到重心,再基于重心对称布置吊点。
3.三个必须遵守的实操原则

1) 角度控制:吊索与水平面的夹角不宜小于40°。角度越小,重物承受的水平挤压力越大,可能导致设备变形损坏。
2) 试吊验证:必须在离地200mm以内进行试吊,观察重物是否水平。如果不平,立刻放下调整吊索长度。
3) 棱角保护:钢丝绳与设备锋利棱角接触处,必须加垫橡胶垫、半圆管或尼龙护角。
4. 高级工具:平衡梁(横吊梁)
当吊点间距大、需要多点起吊,或者担心吊索夹坏设备时,就要用到平衡梁。它的作用是:

l变“斜拉”为“竖直拉”,保护设备不受水平压力。
l缩短吊索总高度,让吊车能吊得更高。
l多台吊车联合作业时,精确分配各吊点的受力。

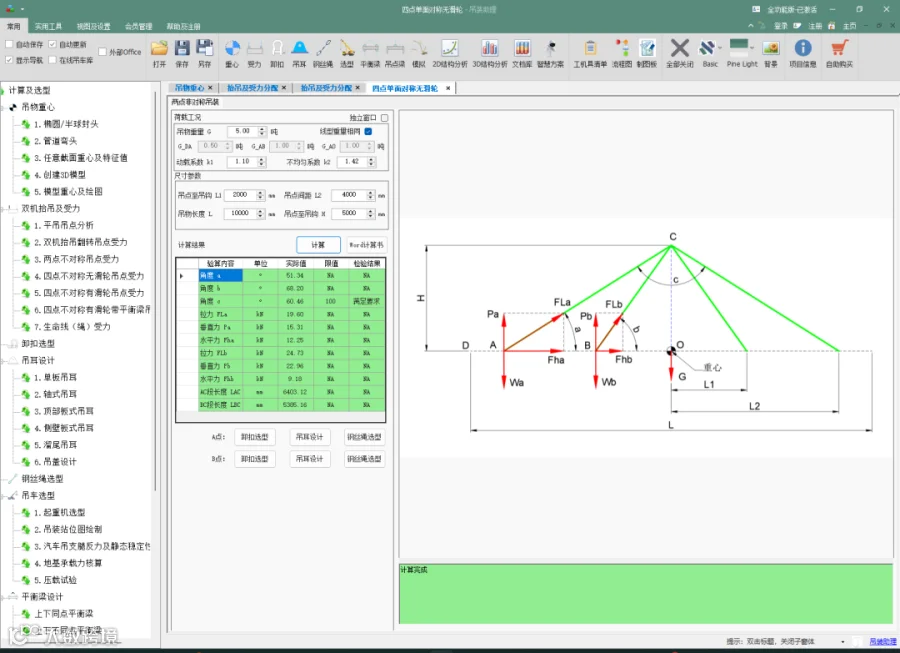

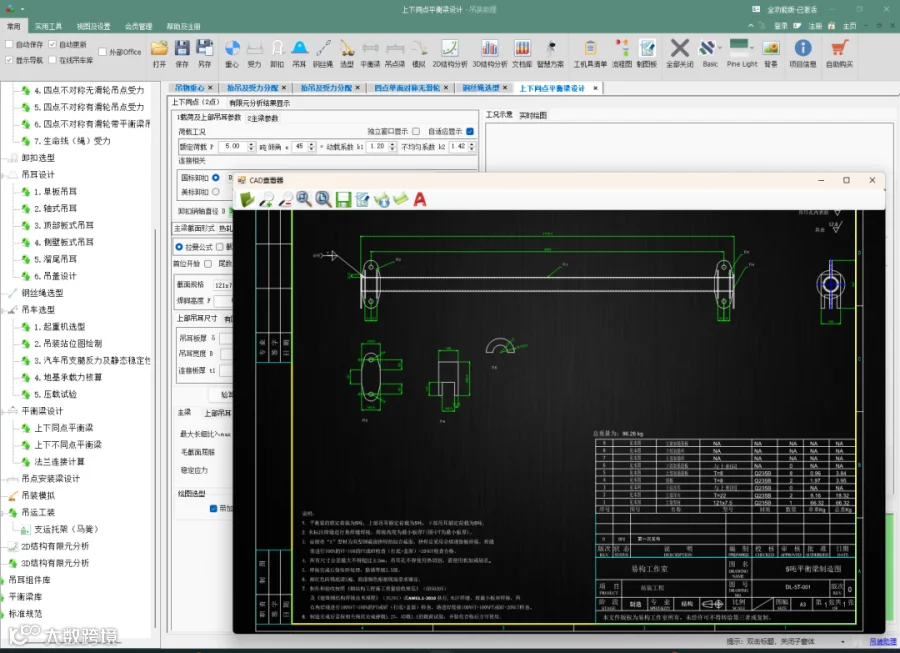

设计要点:平衡梁作为吊具,其强度和刚度计算时,必须将计算荷载乘以动载系数(≥1.1)进行校核。 |
三、 吊车选型“三步走”:Q、H、R 一个都不能少
吊车选型不能只看“这车能吊50吨”。必须确保以下三个参数同时满足要求,缺一不可。

1. 起重量 (Q) 够不够?
计算公式:Q额定 ≥ G吊装重量
(G总重 = 设备重 + 附着物重 + 索具重。不乘动载系数)
2. 起升高度 (H) 够不够?
计算公式:H需要 = h₁ + h₂ + h₃ + h₄
lh₁:地面到安装支座的高度
lh₂:安装间隙,一般 ≥ 0.3m
lh₃:绑扎点到设备底部的距离
lh₄:索具总高度

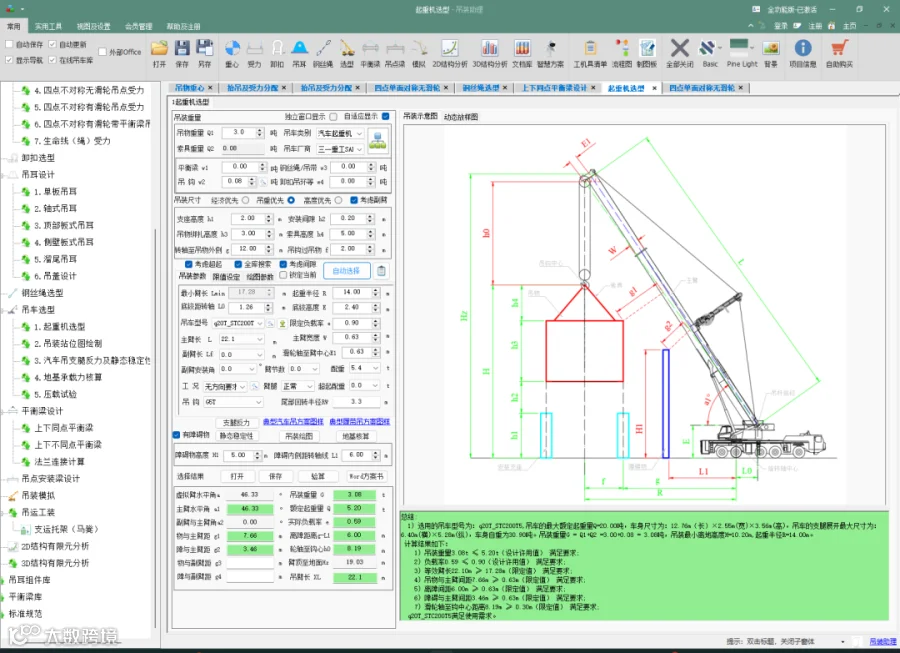

3. 工作幅度 (R) 够不够?
这是最容易踩坑的地方。同样的额定起重量,吊车臂趴得越远(R越大),实际能吊起的重量就越小!
选型操作指南:
l拿到确切的 Q、H、R 数值后,必须查阅该型号吊车的《起重性能表》。
l在表中找到对应“臂长”和“工作半径”那一格的额定起重量,确认大于你的总荷载 G。
四、 容易被忽视的地基:吊车翻车的“元凶”
很多吊装事故不是钢丝绳断了,而是吊车脚下的地基塌了。

地基验算简易步骤:

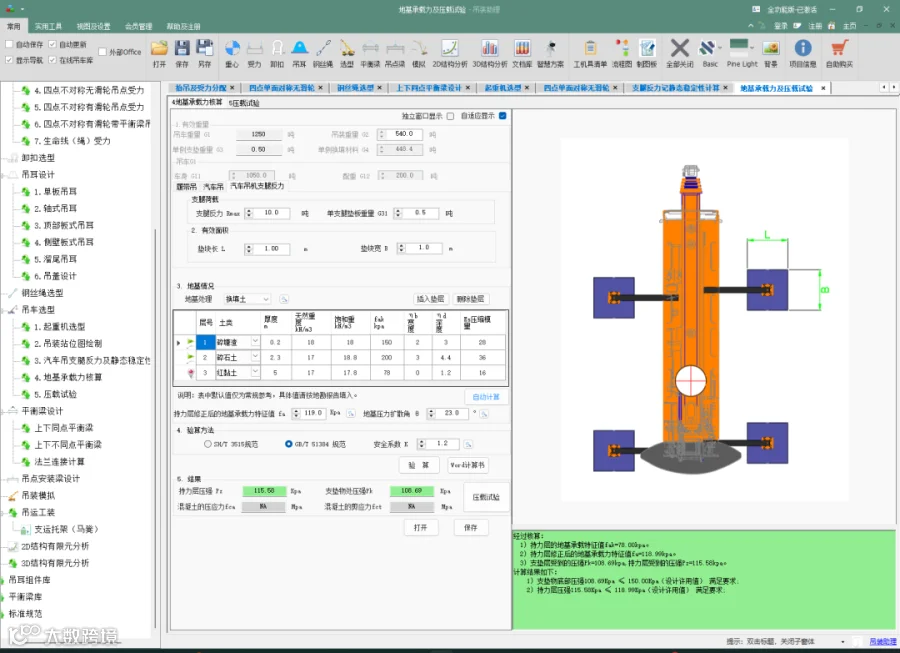

1) 计算吊车+重物总重,找出最重的支腿(或履带)受力 F+P(垫板和持力层上的土重量)。
2) 查看支腿下垫板面积 S。
3) 计算对地压强 P = F / S。
4) 必须确保:实际持力层的地基承载力 > 计算出的压强 P。

处理方案:
l如果土软,一定要用厚钢板或路基箱扩大受力面积。
l如果是淤泥质土,必须提前进行换填毛渣、碎石碾压或固化处理。
五、 吊装过程关键控制要点
除了在办公室画图算数,现场实施的动态控制才是吊装成功落地的最后一道关卡。以下四项控制要点必须写入方案并严格执行。
1. 风速与环境监测
l硬性规定:吊装作业前及过程中必须使用风速仪实时监测。当风速超过6级(约10.8~13.8m/s)或超过吊车说明书规定的允许风速时,严禁进行吊装作业。
l特别关注:大型构件受风面积大,塔式起重机或履带吊在5级风时即应暂停作业。雷雨、大雾、夜间照明不足同样禁止吊装。
2. 吊装前设备与索具“体检”
l严禁带病作业:起重机的安全装置(力矩限制器、高度限位器、防脱钩装置等)必须灵敏有效,吊臂伸缩、变幅、回转机构无异常。

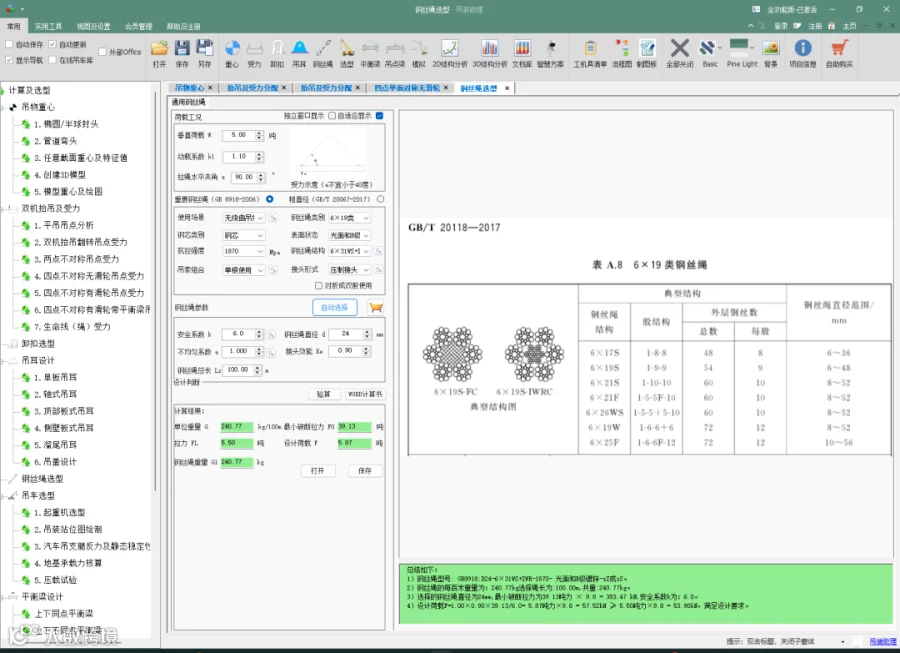

l索具检查清单:钢丝绳磨损不得超过总丝数10%,不得有断股、打结;卸扣轴销螺纹完好;吊带无割裂老化。所有吊具需经过负荷试验并挂牌标识合格状态。
3. 明确的指挥信号系统
l专人指挥:吊装现场必须设立专职信号指挥人员,佩戴明显标识(如红色袖标或反光背心)。
l信号统一:指挥人员与吊车司机之间应使用对讲机或标准手势信号(如《起重吊运指挥信号》GB5082)。除指挥人员发出的信号外,任何人发出的“紧急停止”信号都必须立即执行。
4. 警戒区域与人员清场
l核心原则:吊臂旋转半径下方、重物移动路线下方严禁站人。
l措施:设置警戒线、警示牌,无关人员不得入内。吊装过程中,司索工应位于重物侧后方安全位置牵引溜绳,严禁用手直接推扶重物。
六、 方案的灵魂:完整的计算书与内容框架
一份正规的吊装方案,绝不是几张图,而是一本“说明书”。它必须包含以下核心计算书:

l吊车选型计算:Q、H、R 三参数验算(直接用静载对比额定值)。
l吊具设计计算:平衡梁、吊耳、钢丝绳等需计入动载系数进行强度校核。
l地基承载力验算:确保支腿下地基不塌陷。
方案目录参考(初学者可直接套用):
1. 工程概况:吊什么、在哪里吊、天气要求。
2. 吊装工艺布置图:画出吊车停哪里、重物放哪里、臂杆转动的范围。
3. 施工工序:从绑扎、试吊、起升到就位松钩的详细动作步骤(含试吊检查、风速确认、指挥指令确认环节)。
4. 工艺计算书:吊车选型计算、吊具强度计算、地基承载力验算。
5. 安全技术措施:警戒区设置、信号工指挥手势规范、高处作业防坠要求、风速限制与停工标准。
6. 应急预案:突然断电、遭遇大风、重物空中倾斜怎么办。
7. 人员组织架构:明确总指挥、信号工、吊车司机、司索工、安全监护人的具体人员名单及职责。
专项方案与专家论证提醒: 根据《危险性较大的分部分项工程安全管理规定》, 1)采用非常规起重设备、方法,且单件起吊重量在100kN(10吨)及以上的起重吊装工程。或起重量300kN(30吨)及以上。 2)搭设总高度200m及以上,或搭设基础标高在200m及以上的起重机械安装和拆卸工程。 3)重量1000kN(100吨)及以上的大型结构整体顶升、平移、转体等施工工艺。 施工单位必须编制专项施工方案,并组织专家进行论证。方案未经审批或论证不通过的,严禁实施。 |
结语
编制一份合格的吊装方案,本质上是一场“纸上谈兵”的严谨推演。它要求技术人员既要有力学的逻辑,也要有现场的经验,更要有对动态风险的敬畏之心。记住今天的口诀:
算准重量加索具,吊车选型不加动; 吊具设计乘系数,选好吊点防偏斜; 细长构件看系数,圆形薄壁算应力; 查表核验Q H R,脚下地基不能斜; 吊前检查勿带病,风速超标马上歇; 一人指挥信号明,警戒区内莫穿行; 超十大吨编专案,专家论证保平安。 |
希望这篇干货能帮助初入行业的工程师、技术员建立起系统的吊装安全思维。工程安全无小事,愿大家起钩平稳,落钩平安!

本文依据《起重吊装工程安全技术规范》JGJ 276、《起重机设计规范》GB/T 3811、《危险性较大的分部分项工程安全管理规定》等行业标准及法规整理,仅供参考学习,具体施工方案请结合现场实际并咨询专业工程师。
