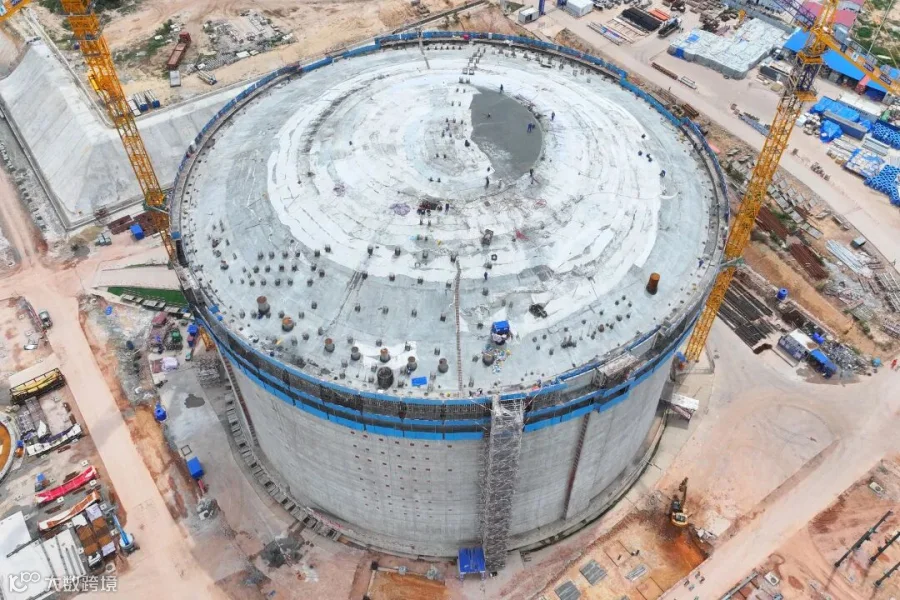

此次穹顶浇筑自4月22日开工,历时14天,采用分6圈分层工艺施工。面对高温阵雨交替、泵车资源紧张、24小时连续作业等多重挑战,项目统筹资源、优化供应节奏与运输路线,中外团队协同奋战、轮班攻坚;建立“原材料—拌合—运输—浇筑”全链条质控体系,严格落实进场检验、智能生产、全程保湿、现场旁站等管控措施,累计供应优质低温混凝土超千方,最终实现“零断供、零质量缺陷、零安全事故”目标,进一步提升了中建西部建设在当地的品牌影响力,为承接海外LNG电站项目奠定了基础。
据悉,该电站项目是柬埔寨重要能源基础设施,建成后将显著提升当地电力保障能力、优化能源结构。
