非洲矿业电力需求激增:企业积极自救,光储成标配

非洲矿业电力需求激增:企业积极自救,光储成标配 联美非洲研究院
2026-06-21
1
导读:国际能源署(IEA)报告数据显示,2025年非洲采矿业用电量占非洲工业用电总量的35%,但核心矿区电网覆盖率仅28%,72%的矿山生产用电依赖柴油发电机组,柴油发电度电成本高达0.32-0.55美元/

在全球能源转型的大背景下,非洲正站上世界舞台的中央。从刚果(金)的钴矿到赞比亚的铜矿,从南非的铂族金属到津巴布韦的锂矿,非洲大陆拥有全球能源转型所需的关键矿产,储量占比极高。然而,一个尴尬的现实是:非洲的矿业巨头们正因电力短缺而步履蹒跚,矿企纷纷转向“自备电:建设自己的太阳能电站和储能系统来对冲电网的不稳定性。

在2025年底由中国矿业联合会、华东勘测设计研究院有限公司与华为数字能源技术有限公司联合发布了《智能微网解决方案技术白皮书(矿山场景)》,《白皮书》详细阐述了华为智能微网解决方案大规模储能构网、黑启动、离网故障穿越、抗变压器投切冲击、并离网停电不停产、光储柴协同等六大关键技术;

目前矿山微电网正从“辅助供电系统”进化为“零碳矿山核心基础设施”。预计 2030 年后,风光储微电网将成为新建矿山的强制标配,矿山将从“能源消耗者”转变为“能源生产者”。

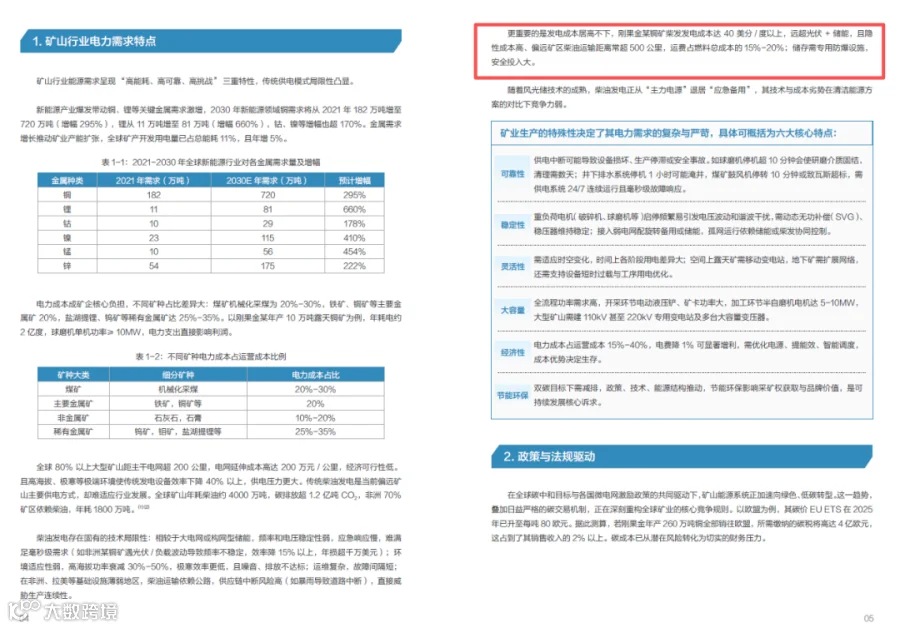

与此同时,国际能源署(IEA)报告数据显示,2025年非洲采矿业用电量占非洲工业用电总量的35%,但核心矿区电网覆盖率仅28%,72%的矿山生产用电依赖柴油发电机组,柴油发电度电成本高达0.32-0.55美元/kWh,是非洲光伏平准化度电成本(LCOE)的5-8倍。同时,非洲大部分地区年水平面总辐照量(GHI)超过1800 kWh/m²,南非、纳米比亚、津巴布韦等南部非洲国家辐照量超2200 kWh/m²,具备全球最优的光伏开发条件。

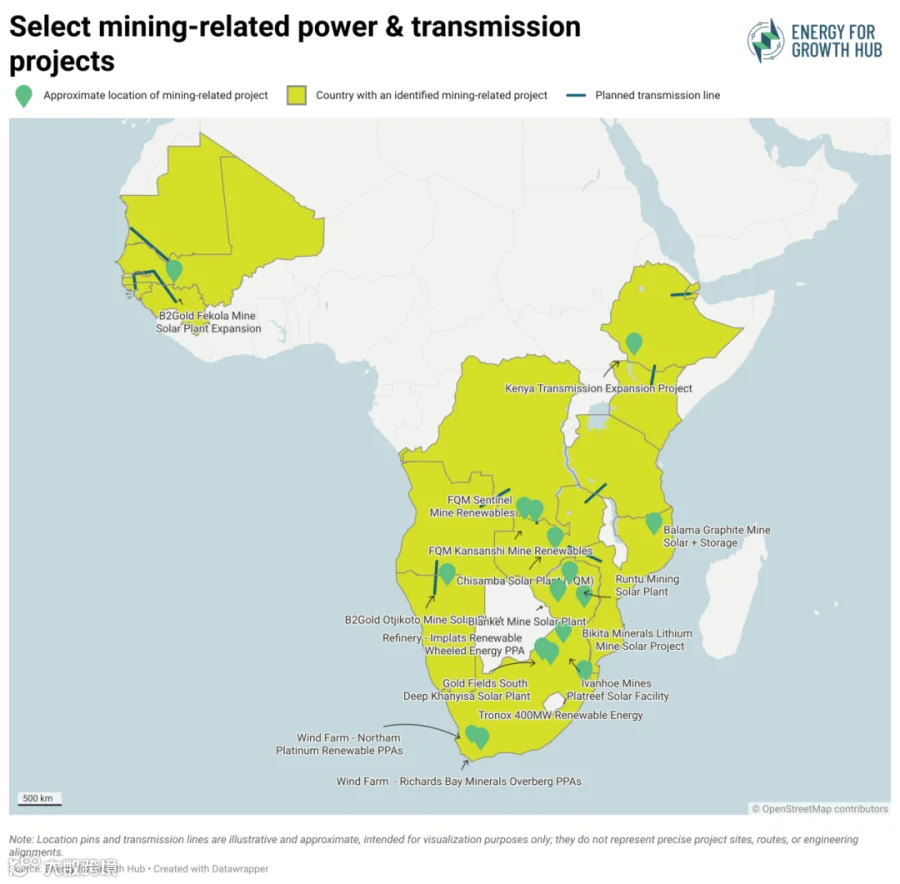

Energyforgrowth在2026年5月份的一份文章中梳理了10个非洲国家的20多个与采矿相关的公开能源项目(包括规划中和近期投产的项目):

(https://energyforgrowth.org/article/mining-power-demand-in-africa-is-rising-firms-are-hedging-while-policy-flies-blind/)

并网项目:在15个发电项目中,有8个是自备电项目(由矿业公司自主拥有并自用),7个是并网项目。

规划项目:还有10个计划中的输电项目,旨在将矿山与区域电网连接起来。其中3个输电项目明确利用矿山长期稳定的电力需求,以确保基础设施投资的财务可行性。这表明矿业公司既追求现场供电的独立性,也采用并网解决方案。

几乎所有发电项目均为太阳能光伏项目,其中3个配有电池储能BESS系统。

在赞比亚,仅First Quantum一家公司就正在开发两个总计430兆瓦的项目,这一数字超过了该国2021年至2023年间电网新增总装机容量。这表明矿业公司正在建设永久性的电力基础设施,而不仅仅是临时应急备用电源。

1

非洲矿区微网典型案例分享

典型案例1:

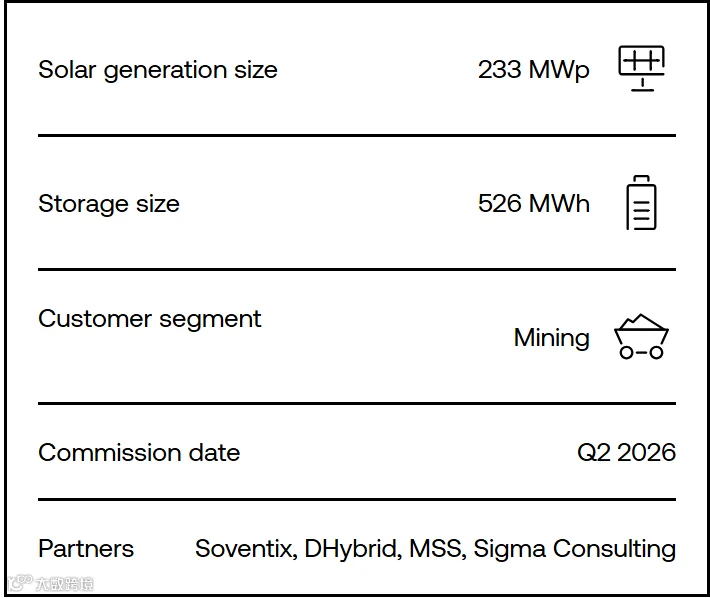

1)KAMOA-KAKULA COPPER MINE 233MWp PV+ESS PROJECT

业主:紫金矿业与艾芬豪矿业合资开发 Kamoa Copper S.A.

投资额:1.87亿美元

相关合作方:Cross Boundary Energy / DHybrid / Soventix / MSS  Sigma Consulting

COD : 2024年3月开工建设,2025年1月实现首期120MW并网,整体工程2026 Q2 COD;

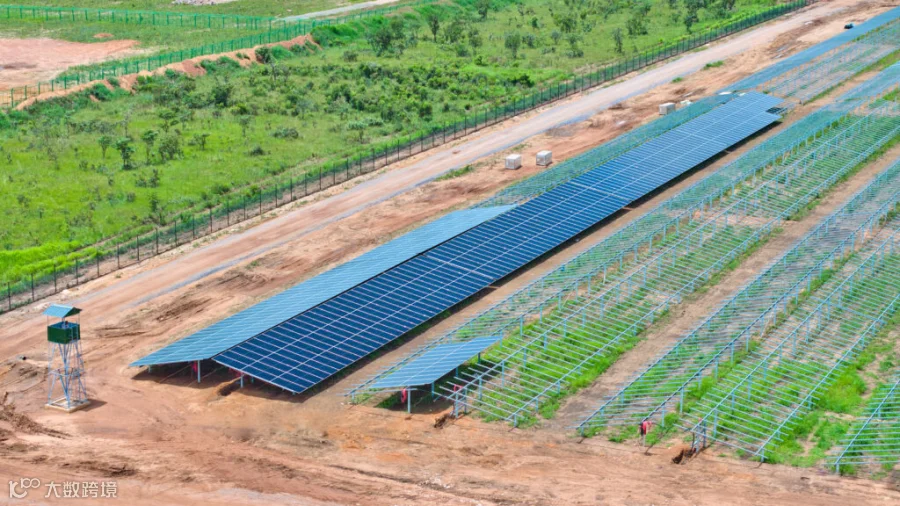

光伏:直流侧总装机容量233.04MWp,交流侧装机容量180MWac

组件:采用182mm N型TOPCon 双面双玻光伏组件,单块组件功率585Wp,通过IP68防护等级认证,组件采用固定倾角安装,倾角15度、正南朝向

逆变器:阳光电源1500V的320kW组串式逆变器;

储能系统:526MWh磷酸铁锂集装箱式储能系统,单柜容量3.44MWh,配套构网型PCS,响应时间小于100ms,可在国家电网完全停电时无缝切换至离网运行模式,保障矿山破碎、选矿、浮选等核心工序的连续供电。

项目成果:项目全容量投运后,年发电量可达302GWh,可覆盖矿山30%的年度用电需求,每年减少柴油消耗6200万升,削减二氧化碳排放16.5万吨,降低矿山综合用电成本42%,年节省用电成本超4500万美元。

典型案例2:

JINCHUAN GROUP RUASHI COPPER-COBALT MINE 118MW PV-ESS MICROGRID PROJECT

业主:金川集团

总投资:1.2亿美元:

EPC:中国电建集团华东勘测设计研究院:

COD:2024年6月开工建设,预计2026年7月30日全面竣工投运。

光伏:项目直流侧装机容量118MWp,交流侧装机容量90MW。

组件:采用210mm N型TOPCon双面双玻光伏组件,单块功率720Wp,转换效率23.5%:

支架:平单轴跟踪支架,跟踪精度±0.5度,可较固定支架提升发电量15%以上,适配矿区平坦地形。

储能系统:配套储能系统总容量330MWh,采用高压级联构网型储能技术,单机容量6.25MW/31.25MWh,可在无电网支撑的情况下独立构建微电网电压与频率,稳定支撑矿山最大120MW的用电负荷,可实现柴油发电机启停调峰,极端工况下可实现100%光伏供电、柴油发电机热备用。

项目成果:项目设计年发电量187GWh,年均利用小时数1585小时,投运后可降低矿山综合用电成本53%,每年减少柴油消耗3800万升,削减二氧化碳排放10.2万吨,同时配套建设矿山电动矿卡充换电系统,实现矿山运输环节零碳排放。

2

非洲待建项目参考

当前待建项目均聚焦超大型矿产开发项目,装机规模显著提升,向“GW级光伏+储能一体化”模式升级

PROJECT 1: CHINA MOLYBDENUM (CMOC) TENKE FUNGURUME MINING (TFM) COPPER-COBALT MINE 300MW PV+ESS PROJECTPROJECT

业主:洛阳钼业TFM铜钴矿(全球第二大钴矿、刚果金第二大铜矿,年产能铜45万吨、钴2万吨)

COD:预计2026年三季度开工建设,2027年四季度全容量投运;

光伏:直流侧规划装机容量300MWp,交流侧装机容量240MW。采用210mm N型TOPCon双面双玻组件,搭配平单轴智能跟踪支架

储能储能系统总容量600MWh,采用构网型微电网架构,设计年发电量540GWh,年均利用小时数1800小时。投运后可覆盖矿山45%的年度用电需求,每年降低用电成本超6000万美元,削减二氧化碳排放28万吨。

2: SIMANDOU IRON ORE PROJECT 1GW INTEGRATED PV+ESS PROJECT

业主:

Winning Consortium Simandou S.A. /Simfer S.A.

/Compagnie du Trans-Guinéen

项目总规划直流侧装机容量1GWp

分两期建设:

一期500MWp配套铁矿配合采选工程

二期500MWp配套铁路与港口物流系统

光伏:采用N型TOPCon双面双玻组件,搭配平单轴跟踪支架。

储能系统总容量2GWh,构建跨区域矿山微电网,设计年发电量1980GWh,年均利用小时数1980小时,可实现铁矿采选、运输全流程100%清洁电力供应,是非洲首个全流程零碳排放矿山项目。

后续会持续关注矿产微网项目的案例及规划分享,关注本文不错过!

【声明】内容源于网络
0
0
联美非洲研究院
聚焦中非协同发展,打造政策与产业对接平台。整合智库资源,以技术赋能突破中国“中等收入”与“中等技术”瓶颈,释放非洲人口红利与资源潜力,重塑工业化模式。目标20年内实现非洲人均收入增长10倍,打造工业4.0创新枢纽,开创中非共富新范式。
内容 248
粉丝 0
联美非洲研究院 聚焦中非协同发展,打造政策与产业对接平台。整合智库资源,以技术赋能突破中国“中等收入”与“中等技术”瓶颈,释放非洲人口红利与资源潜力,重塑工业化模式。目标20年内实现非洲人均收入增长10倍,打造工业4.0创新枢纽,开创中非共富新范式。
总阅读4.1k
粉丝0
内容248
