——写给每一位还在用“经验+均值”排产的供应链职业经理人
在供应链管理的世界里,有一个看似无害、实则“杀伤力极强”的习惯:
👉 用“平均交期”来做计划。
如果你也曾把供应商交期的平均值(Mean)填进ERP系统,然后自信满满地排出生产计划,那这篇文章,可能会帮你避免一场“优雅的灾难”。本文用一个看似“学术”的工具——KDE图,讲清楚一个非常现实的问题:
👉 为什么你的计划,总是“看起来合理,但执行起来崩盘”?

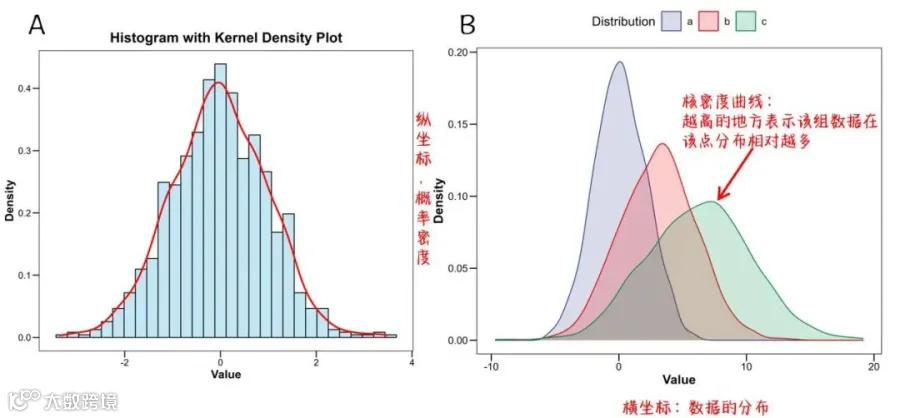

一、KDE图:不是数据分析的花活,而是“风险显微镜”
先说人话版本:
👉 KDE(核密度估计)就是一条“被磨平的直方图”,但它比直方图更聪明。当它被用来分析采购周期分布,可揭示三个关键事实:

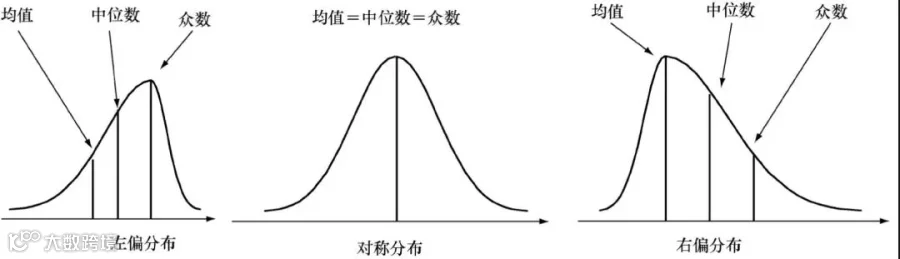

1️⃣ 众数 ≠ 中位数 ≠ 均值
最常见交期(众数):≈ 25天
中位数(P50):≈ 35天
平均值(Mean):≈ 41天
👉 三个数完全不一样,这已经说明:数据“不正常”。
2️⃣ 分布是“右偏的”(Long Tail)
简单说就是:
👉 大部分订单很快,但有一小撮“拖后腿的怪物订单”。
比如:
正常订单:30-40天
异常订单:80天、100天、甚至150天
这些“少数派”,直接把平均值拉高。
3️⃣ 甚至存在“多峰结构”(两套世界)
👉 标准件 vs 非标件,本质上是两个完全不同的供应链节奏。
一边是:螺栓,3天搞定
一边是:非标电机,60天起步
你却用一个平均值(比如41天)去管理它们。
👉 这就像用“人均收入”去判断一个城市的真实生活水平——听起来合理,实际上很荒谬。
二、为什么“按平均值排计划”一定会出事?
我们来拆一个经典误区:
👉 “平均41天,那我按40天排,应该差不多吧?”
错,而且错得很“优雅”。
🎯 关键原因:你假设了“正态分布”,但现实是“长尾分布”
在正态分布里:
均值 = 中位数
50%在左,50%在右
👉 所以你才会直觉认为:“40天排计划,大概一半会晚”。
但现实中:
中位数:35天
均值:41天

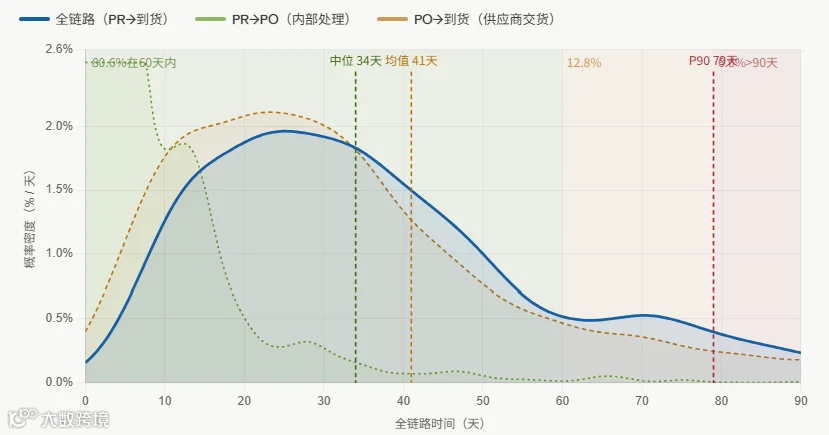

P90:79天
👉 这意味着什么?
📉 真实结果是三重“系统性错误”:
① 60%物料:备多了(库存浪费)
这些物料30多天就到了
👉 你按40天排 → 提前到 → 仓库躺10天
② 30%物料:小幅延误(还能补救)
比如45天到
👉 可以靠加班、插单解决
③ 10%物料:灾难级延误(计划崩盘)
👉 79天甚至100天才到
这部分,就是报告里说的:
👉 “严重断料风险”来源
💡 一句话总结:
平均值帮你“看起来合理”,但P90才决定你“会不会出事故”。
三、更扎心的事实:就算只看一个物料,问题依然存在
很多管理者会反驳:
👉 “那我分品类算不就好了?”
好问题,但答案是——还不够。
🔍 单一品类,为什么仍然“长尾”?
以“铸件”为例:
正常路径(中位数)
原材料齐全
一次合格(No NCR)
正常生产
👉 40天左右搞定
异常路径(长尾来源)
❌ 质量不合格(NCR)
❌ 模具问题
❌ 技术开口项未确认
👉 周期直接变成:80天、100天+
📌 关键点来了:
不是“平均慢”,而是“偶尔极慢”。
但供应链最怕的,就是这“偶尔”。
四、供应链最经典悖论:库存高 + 还断料
如果你正在经历👇
库存越来越多
生产却频繁缺料
项目交付还是延期
恭喜你,你已经进入:
👉 “长尾分布陷阱”
📊 机制其实很简单:
|
|
|
|
|---|---|---|
|
|
|
|
|
|
|
|
💥 这就是供应链最尴尬的状态:
你既“太保守”,又“太激进”。
五、那该怎么排计划?(给职业经理人的3个建议)
终于到重点了。
✅ 1. 不要再用Mean,用“分位数思维”
👉 不同物料,用不同策略:
标准件:P50或均值
关键件:P90甚至P95
📌 举个简单规则:
🔧 关键卡脖子物料 → 用P90
🔩 普通通用物料 → 用P50
✅ 2. 一定要“分层管理”,而不是“统一参数”
不要再问:
👉 “我们公司交期是多少?”
你应该问:
👉
电机交期P90是多少?
铸件波动有多大?
哪些物料有NCR风险?
✅ 3. 用KDE,而不是只看报表
KDE的真正价值是:
👉 让你“看见风险”,而不是“算出平均”
💡 一个成熟供应链团队的标志是:
他们讨论的是“分布”,而不是“平均值”。
六、写在最后:供应链不是数学问题,而是概率游戏
很多人以为:
👉 供应链 = 计划 + 执行
但其实更接近:
供应链 = 不确定性管理
KDE图告诉我们的本质是:
👉 你管理的不是“时间”,而是“概率”。
最后送你一句话,值得写在白板上:
“不是大多数订单决定你的交付,而是那10%的异常订单。”
互动问题(欢迎留言讨论)
👉 你们公司现在排计划,是用均值、经验,还是分位数?
👉 有没有遇到“库存很多但还是断料”的情况?
如果你觉得这篇文章有价值,欢迎点个在看 👍 或转发给你的计划同事。他们可能正被“平均值”坑着。
