招商船舶海门基地各部门在助力公司智能化转型过程中,积极推动技术、工艺创新,为海门基地高质量发展提供有力支撑。
01
打通设计与制造数据链路,DAP管理实现创新突破
近日,由精益管理中心牵头推进的DAP标准管理开发项目取得显著成效。项目实施前,图纸获取长期依赖人工整理,因分段多、设计变更频繁、图纸命名不规范,导致数据实时性差、质量参差不齐。各部门间存在权限壁垒,精益、组立、生产计划等部门无法及时获取最新图纸,影响计划排产与物量平衡。

针对上述痛点,精益管理中心联合智能数字信息部展开技术攻关,基于命名规则从PLM系统中自动识别并提取最新分段工作图,合并归档后通过APS接口实现数据实时存储。该方案彻底取代了“截图再粘贴”的失真模式,确保DAP数据100%为最新版本、高清无损、全程可追溯,实现跨部门共享查询。
项目落地后,DAP数据获取周期从“天/周”级压缩至“分钟/秒”级,释放70%以上人力,计划周期缩短30%-50%,减少了因信息滞后导致的返工与浪费。同时,项目打破了部门间壁垒,形成了统一的数据视图,为APS、MES、数字孪生等高级应用奠定了数据基础。
02
舵套筒安装工艺实现新突破,分段预装压缩建造周期

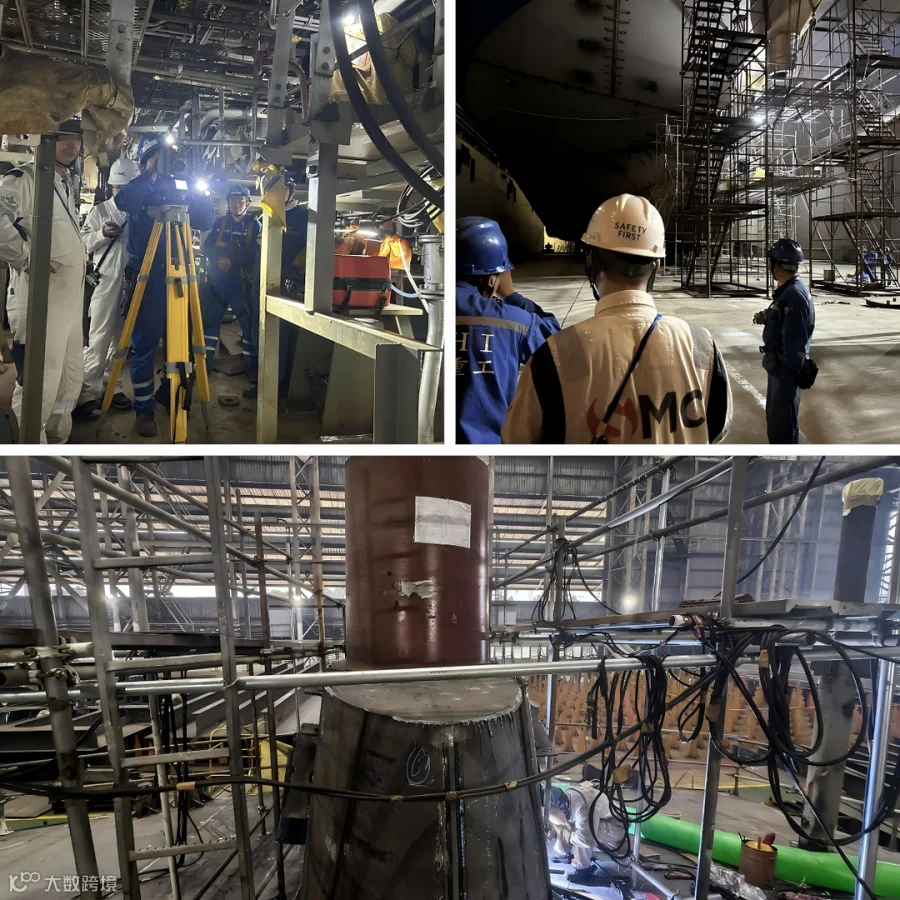

为提升分段建造完整性、压缩船坞建造周期,近日,精度管理部联合项目组、组立部、搭载部协同联动,在294-1项目上首次将舵套筒装焊工序前置至分段施工阶段,并在移位后第一时间完成拉线照光及外检交验。
舵套筒较传统挂舵臂设计的机加工精度要求更高,容错空间小,垂直度精度标准为1/1000。受焊接形变、支撑拆除、半船拉移坐墩等因素制约,以往舵套筒均安排在总组搭载阶段施工,半船移位后单套装焊工期约10天,长期制约主线施工提速。
项目开工后,精度管理部联合项目组牵头开展分段预装方案评审与技术交底,依托过往建造数据细化施工细则,锁定关键管控节点。组立部对分段定位、焊接次序、精度监测全流程实施精细化管控;搭载部严格遵照精度方案作业,并及时修正移位产生的垂直度偏差。最终顺利完成轴舵系拉线照光检测,各项数据均通过船东、船检审核确认。
后续将以本次实践为范本,全面推广舵套筒分段预装工艺,持续复盘优化作业流程,以高精度管控为船舶项目高效施工筑牢技术支撑。
