项目型装备制造业管库存,别一上来就调参数?

项目型装备制造业管库存,别一上来就调参数? 乐思门咨询
2026-06-03
0
导读:项目型装备制造库存弊病多源于前端流程,并非单纯参数失衡。开口项管控缺位、订单评审疏漏、需求异动等催生积压,优化核心是严守五道流程门禁,先理顺全链路风控,再精细化库存参数

很多装备制造企业一谈库存管理,第一反应就是:安全库存是不是设高了?采购提前期是不是不准?MRP参数是不是该重算一遍?

这些问题当然重要。参数错了,系统一定会乱;提前期维护不准,物料自然会早到或晚到;安全库存多年不复核,库存水位也一定会失真。

但在项目型装备制造业里,库存管理最怕的,是把所有问题都当成参数问题,而不是参数不够精细。

有些库存,不是“算”出来的,是“拖”出来的;有些库存,不是仓库想存,是前端没关门、后端没办法;有些库存,不是采购买多了,而是订单变了、图纸没定、技术协议没签、客户项目暂停了,但系统里的需求还亮在那里,照得计划员心里发慌。

项目型装备制造业的库存管理,重点是订单全过程的风险控制,而库存参数设置并非是灵丹妙药。

一、项目型库存,真正的变量在订单全过程


标准品企业的库存管理,很多时候像管一个水池:需求比较稳定,补货周期可统计,销售节奏有规律。安全库存、再订货点、补货批量策略服务水平这些工具,确实能发挥很大作用。

但项目型装备制造业不一样。它更像一条山路:前面有雾,后面有车,中间还有人,还临时改路线。

一个订单从询价、技术澄清、合同签订、BOM释放、PR生成、PO下达、物料到货到最终发货,中间每个节点都可能出事。

客户可能临时改参数;销售可能承诺偏紧交期;工程图纸可能迟迟定不下来;采购申请已经释放,采购拿到手才发现条件不完整;成品已经做好,客户现场又没准备好,发不了货。

这时,单纯去调安全库存参数,就像屋里漏水,先研究拖把的材质。拖把当然有用,但屋顶还在漏。

项目型装备制造业的库存问题,表面上出现在计划,深层却往往长在订单前端。参数解决的是“在相对稳定规则下怎么算”,解决不了“规则本身天天被打穿”

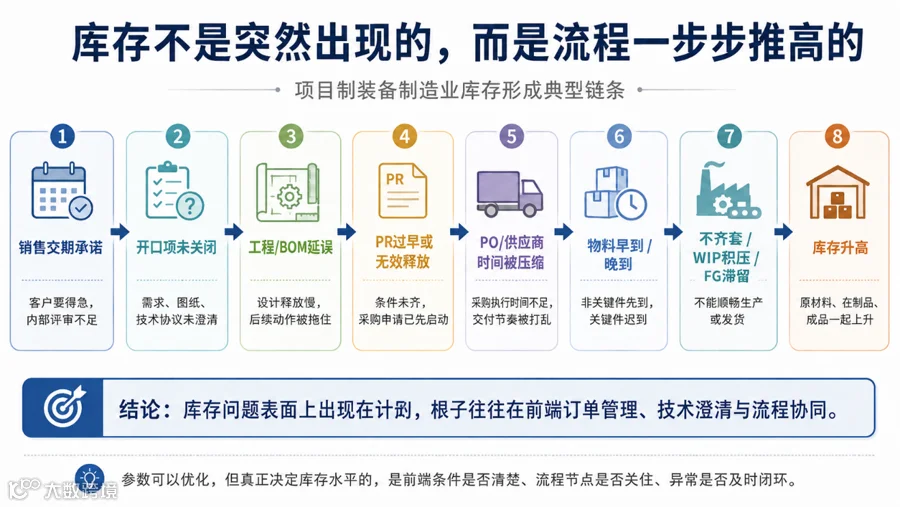

二、库存高,常常不是计划部门一方的错


不少企业做库存改善,容易把责任压给计划、仓库和采购。

库存高了,问计划:为什么备这么多?物料晚了,问采购:为什么没催到?成品积压,问仓库:为什么占地方?

这些问题问得都没错,但只问到这里,就容易问错庙门。

在项目型装备制造业里,库存往往是跨部门行为的最终结果。

销售的交期承诺,会影响后续所有节点的时间余量;客户需求没有澄清,会影响工程设计和 BOM 稳定性;工程资料不完整,会影响PR是否有效;PR 条件不成熟,会影响采购能不能及时转 PO;供应商交货节奏失控,会影响齐套和在制库存;客户变更、项目暂停、现场延期,会让已经采购或生产的物料变成悬挂库存。

而库存 KPI如果只压给工厂或计划部门,前端部门就容易觉得:库存是你们供应链的事。

这就是很多企业库存改善做不深的原因。

库存指标挂在后端,库存原因长在前端。

后端拼命降库存,前端继续制造库存风险。结果大家都知道要改善,一到责任边界,又各自回屋睡觉。结果就像鲁迅先生笔下那句然而几个人既然起来,你不能说绝没有毁坏这铁屋的希望。”



三、最容易被低估的库存源头:开口项


项目型装备制造业里,有一个词特别重要:开口项。

所谓开口项,不一定是一个正式系统字段,也不一定是一张漂亮表格。通俗地说,就是订单往下走之前,还没有说清楚、没有确认、没有文件、没有审批、没有责任人的事项。

比如,客户关键技术资料还没有;外购配套件的接口条件还没有;专项技术方案还没确认;设备接口、安装条件、验收要求还没定;技术协议没签好;预算超了,审批还没走完;供应商交期还没真正锁定;客户现场节点又变了。

这些东西看起来不像库存,但最后都会变成库存。

逻辑并不复杂:前端没澄清,工程就会等;工程没定稿,采购就会等;采购晚下单,供应商就没时间;供应商没时间,计划就倾向提前买、提前催、提前备;有些物料早到了,关键物料还没到;物料不齐套,车间不能装;不能装,仓库和WIP就堆起来。

最后管理层看到的是库存高,但问题可能早在合同前、技术澄清、订单评审阶段就埋下了。

所以,不要把开口项管理想成是“多填一张表”。它本质上是订单流程里的前置条件控制。

说得再直白一点:在让订单进入下一阶段前,先确认条件齐不齐、风险清不清、责任明不明。

很多企业最大的管理问题,恰恰是“大家都以为别人心里有数”。

四、MRP不是神仙,它只会放大输入质量


很多企业喜欢说:“我们不是有ERP吗?不是有MRP吗?系统会算啊。”

系统当然会算,但系统不会替你判断客户是否改了需求、项目是否暂停,也不会理解同一型号在不同行业、不同配置下,交付周期可能差很多。

MRP 就是个老实孩子。你给它什么,它就按什么算。

交期录入偏紧,它就倒排出一个已经来不及的计划;采购提前期维护偏长,它就让物料早来;提前期维护偏短,它就让物料晚来;订单需求没有及时关闭,它就继续认为需求有效;BOM 没稳定,它也可能推着系统产生采购信号。

这时,计划员只好靠“祖传秘方”修补。有的提前释放 PR,有的手工改日期,有的找采购催供应商,有的先让长周期物料动起来。短期看都有现实合理性;长期看,就会形成一种危险惯性:

用库存缓冲流程的不确定性。

流程越不确定,大家越想提前买;越提前买,库存越高;库存越高,管理层越要求降库存;一降库存,计划员又怕断料;一怕断料,又开始提前买。

这些“怕”,相互传染。

五、供应商 OTD 差,也不一定都是供应商的锅


供应商交付当然要管,OTD 当然要考核。但项目型装备制造业里,不能看到供应商晚到,就简单扣帽子。

有些“晚到”,其实叫需求悬挂。

订单暂停了,客户项目推迟了,内部没有及时关闭采购需求,系统里仍然显示未到货,于是这些记录在统计里变成供应商延误。供应商看着也冤:不是我不交,是你们不让交,或者你们自己也没说清楚还要不要。

还有一种情况相反:供应商不是晚,而是太早,风驰电掣还很兴奋地早。

有些备件、标准件、通用件,供应商为了满足考核,提前送货。计划端因为害怕缺料,也常默认这种提前。结果物料是到了,但订单还没到、关键件没到、图纸没定、客户没确认,于是库存先上来了。

所以,供应商交付管理不能只看“准时/延误”二分法,还要看三个问题:是真的供应商晚,还是需求已经悬挂?是关键件晚,还是非关键件早?提前到货有没有同样造成库存占压?

供应商交付不是越早越好,而是要与生产节奏对齐。

库存管理也不是只怕晚到,还怕“不该来的先来了,该来的还在路上”。

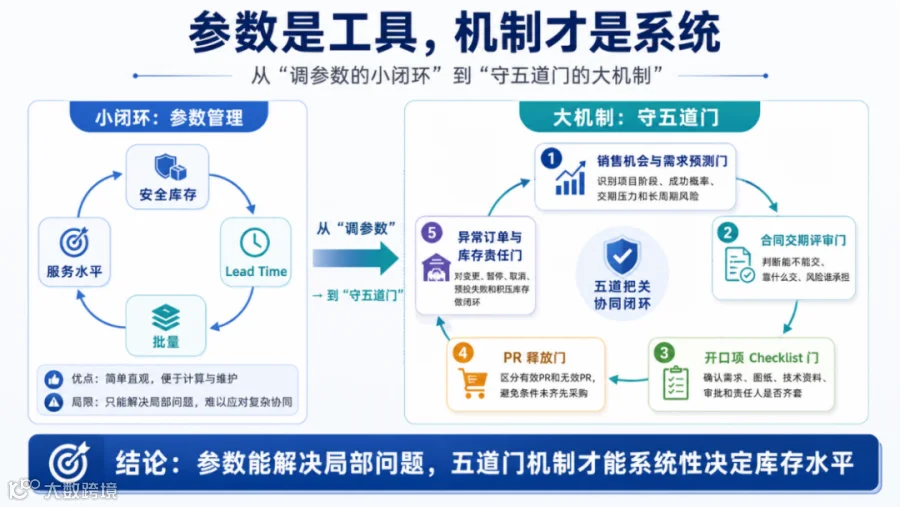

六、项目型装备制造业真正要管的,是五道门


既然库存问题不只是参数问题,那到底该怎么管?

我认为,项目型装备制造企业至少要管好五道门。

第一道:销售机会与需求预测门。不要幻想销售预测百分之百准确,而要把项目阶段、成功概率、预计下单时间、预计交期压力、关键物料风险提前暴露出来。销售预测不应直接砸进 MRP,但应进入 S&OP、产能预警和长周期物料识别。

第二道:合同交期评审门。销售承诺交期前,不能只看客户想要什么时间,也要看企业有没有能力交。对短于标准周期、涉及长周期关键件、客户罚款严格、工程复杂度高的订单,要建立红黄绿灯评审:绿灯正常接,黄灯带计划接,红灯升级或重谈。

第三道:开口项 Checklist 门。在合同前、订单释放前、工程准备前、PR 转 PO前,都要检查关键条件。图纸、技术协议、客户确认、BOM 状态、预算审批、新供应商、进口件、长周期物料,别靠“大家心里有数”。

第四道:PR 释放门。PR 不是系统吐出来就算有效。有效 PR 应具备明确需求、合理日期、完整技术条件、预算路径、主数据基础和供应商执行可能性。否则,PR释放得越早,采购端越被动。

第五道:异常订单与库存责任门。客户变更、项目暂停、订单取消、预投失败、成品无法发货,都要触发库存影响评估。不能让问题长期挂在系统里,最后变成“无人认领的库存孤儿”。

这五道门,貌似管的是表格,本质管的是风险:风险从哪里来,在哪个节点被识别,由谁关闭,关闭不了谁升级。

七、库存参数不是主菜,但也不能糊弄


说了这么多,并不是否定库存参数。恰恰相反,参数当然要做,而且要做得更专业。

只是,参数管理要分层:稳定物料,重点把采购提前期按品类、供应商和规格维护准;长尾风险物料,重点用 P90 识别风险(P90的参考文章),用安全时间、交货窗口和供应商进度预警来管;高度专用的项目物料,则不要幻想靠提高安全库存解决。

也就是说,参数管理必须建立在业务规则清楚、流程门禁有效、需求状态真实的基础上。

没有订单评审,参数会被不合理交期击穿;没有开口项管理,参数会被技术资料缺失击穿;没有 PR 门禁,参数会被无效需求击穿;没有变更闭环和跨部门责任,参数会被悬挂订单和组织边界击穿。

参数是尺子,流程是地基。

地基歪了,尺子再准,也量不出好房子。

八、结语:库存是流程里的影子


项目型装备制造业的库存管理,最难的地方在于,它不是一个单点问题。

它既有销售承诺,也有客户变更;既有工程资料,也有采购周期;既有供应商能力,也有内部审批;既有系统参数,也有组织责任;既有财务减值,也有业务面子。

所以,真正有效的库存改善,不应该从“大家把安全库存降一降”开始,而应该从一句更朴素的话开始:

这批库存为什么形成?是谁让它形成?还能不能用?谁负责关闭?以后怎么不再形成?

把这几个问题问清楚,库存管理才算从“调参数”走向了“管机制”。

否则,今天调低安全库存,明天担心断料又调回来;今天压采购不准提前到货,明天客户催单又紧急采购;今天清了一批呆滞,明天又长出一批新的。

库存管理不是一场参数保卫战,而是一场订单全过程的协同战。

对项目型装备制造企业来说,库存高的地方,往往不是计划或采购最先出了问题,而是前面的某个环节,没有把门关好。

别等水漫金山了,才去研究拖把。




【声明】内容源于网络
0
0
乐思门咨询
供应链管理思想的播种机,供应链管理实践的宣传队,供应链行业不思进取者的掘墓人。Help your business, also help your career!
内容 621
粉丝 0
乐思门咨询 供应链管理思想的播种机,供应链管理实践的宣传队,供应链行业不思进取者的掘墓人。Help your business, also help your career!
总阅读1.7k
粉丝0
内容621
