6月29日
由中国能建西南设计院总包
天津电建承建的
贵州盘江新光2×66万千瓦燃煤发电项目
2号机组通过168小时满负荷试运行
机组各项参数优良 主辅设备运行平稳
正式投入商业运营!

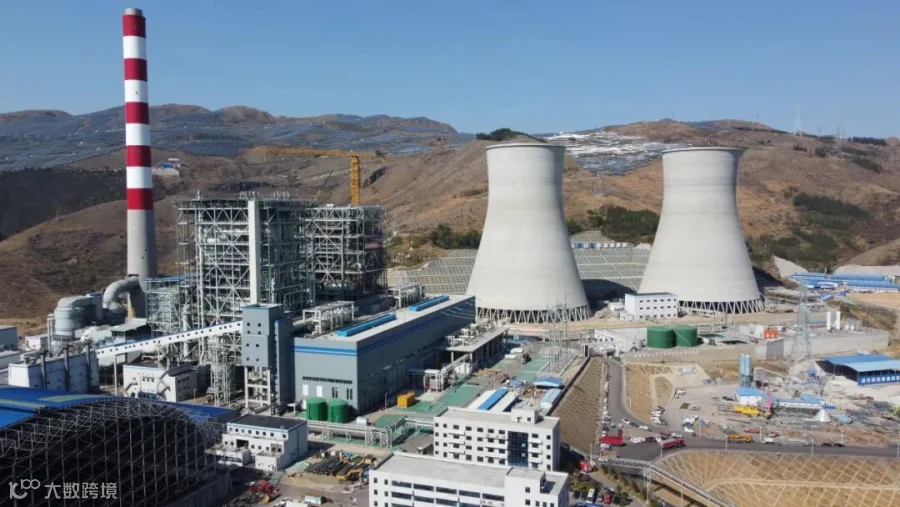

该项目位于贵州六盘水,建设2×66万千瓦超超临界燃煤发电机组,同步建设烟气除尘、脱硫及脱硝装置。是贵州能源集团进一步深化贵州能源工业运行新机制,按照煤电一体化方式建设的“清洁、高效、灵活、低碳、智慧”火力发电项目,属省级重大工程和重点项目。
项目建成后将成为西南地区首个投运的超超临界二次再热火电项目,有利于贵州省推进清洁低碳、安全高效的能源体系建设,促进煤电产业结构升级调整,对“十四五”贵州省电力平衡、满足电力负荷增长需求、保障“西电东送”可持续发展具有重要意义。
履约历程
6月15日,2号机组首次并网成功
5月30日,2号机组锅炉吹管完成
4月18日,2号机组汽轮机扣盖完成

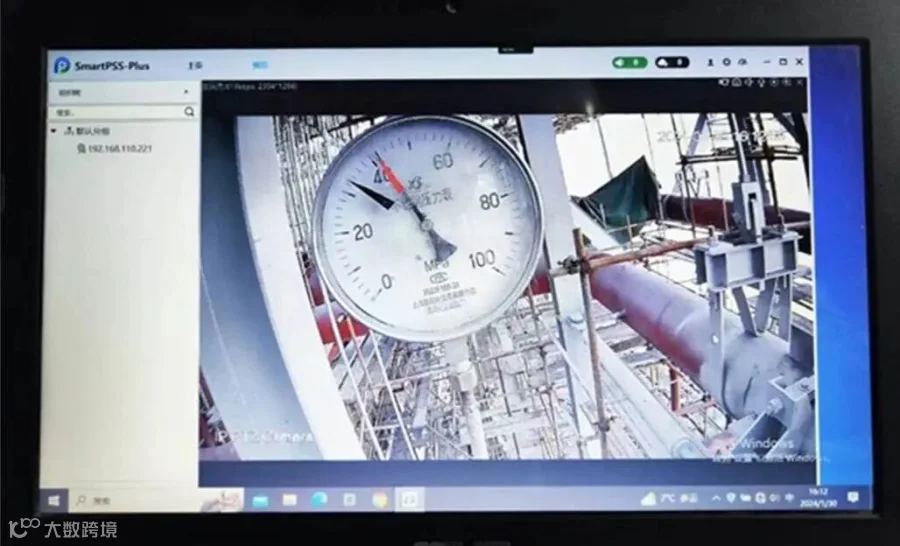

1月30日,2号锅炉水压试验成功

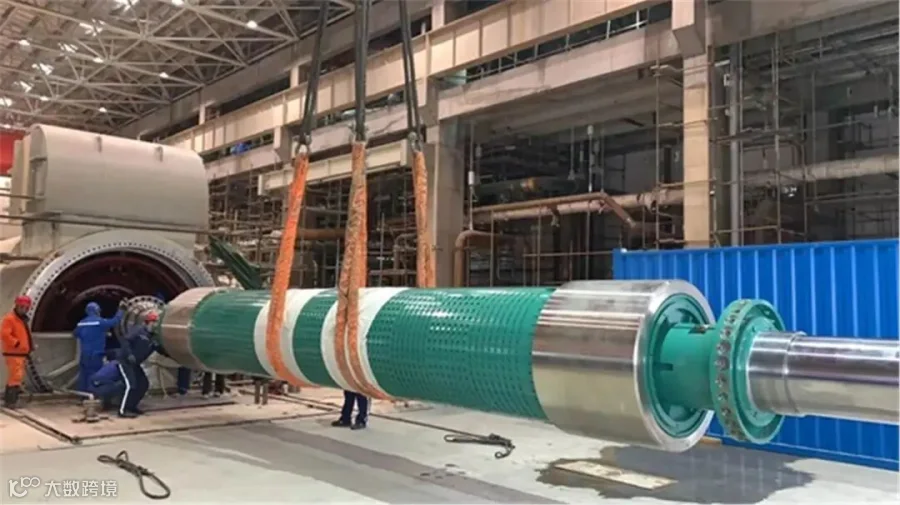

1月29日,2号机组发电机转子穿装就位

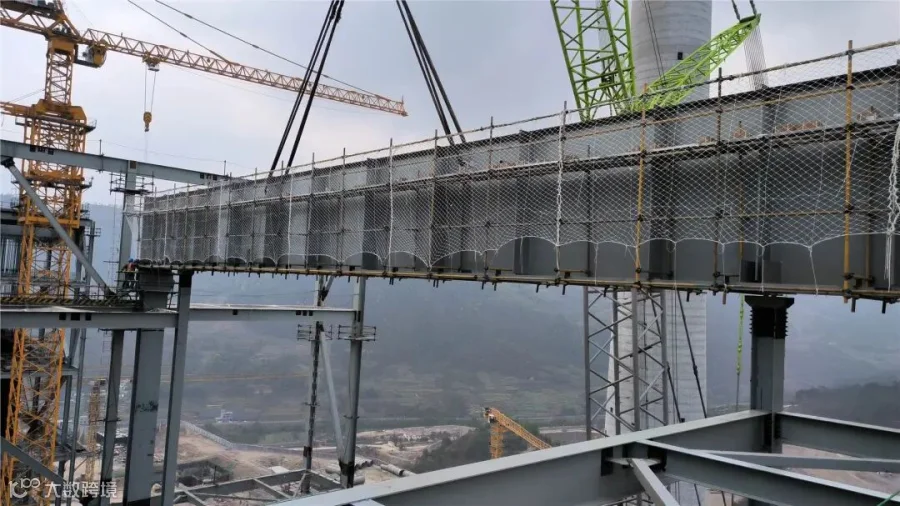

2023年3月26日,2号锅炉大板梁吊装完成

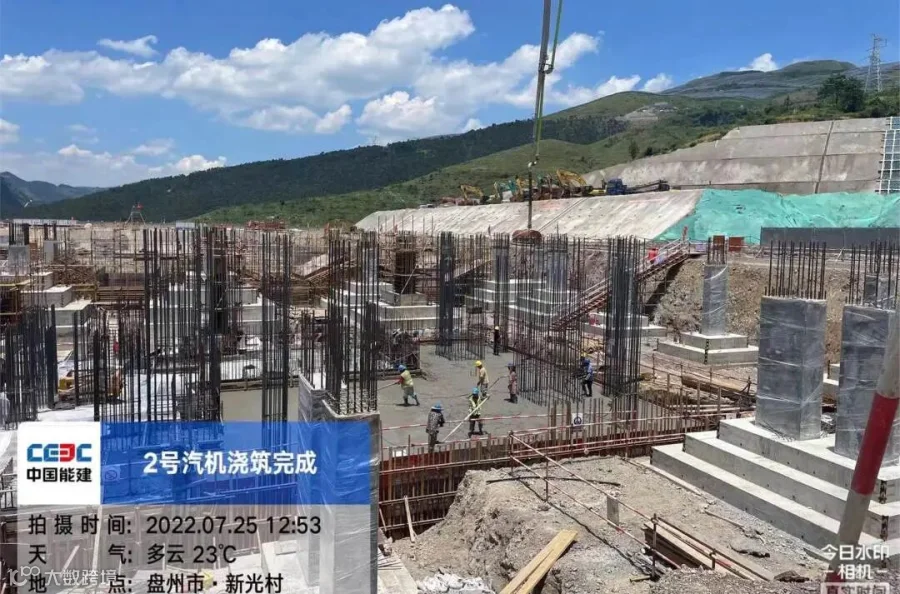

2022年7月25日,2号汽机基座混凝土浇筑完成
文图:邓林冲
编辑:梁 灏
校审:阮祖锋
来源:贵州盘江新光项目
