深度全解|新一轮国家综合货运枢纽
补链强链提升行动
政策对比・申报实操・资金拼盘・案例经验・合规红线
近期,财政部、交通运输部正式印发财建〔2026〕62 号,启动新一轮国家综合货运枢纽补链强链三年提升行动。相比 2022 年首轮政策,本轮支持力度更大、导向更清晰、考核更刚性,同时与超长期特别国债、中央预算内投资、政策性金融、外资外贷形成完整资金矩阵。
但各地普遍存在三大困惑:
1)2022 版与 2026 版到底有哪些关键差异,申报时如何踩准新方向?
2)完整申报流程、材料、评审要点是什么,如何提高命中率?
3)多渠道资金如何组合,哪些能叠加、哪些绝对不能碰?

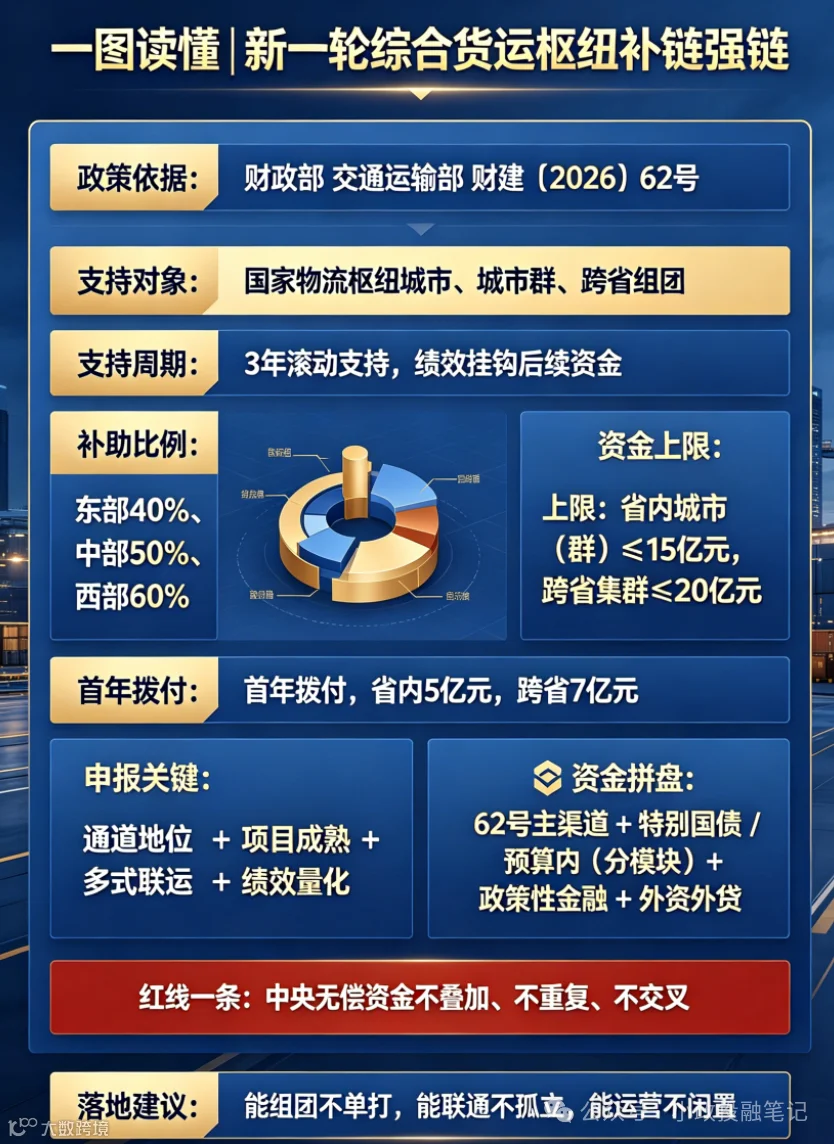

本文一次性把新旧政策对比、全流程申报指南、可复制城市案例、全口径资金体系、一图读懂核心框架完整呈现。
新旧政策深度对比:
2022 首轮版 vs 2026 年 62 号文
本轮政策不是简单 “续期”,而是定位升级、资金加码、考核从严、方向聚焦。
|
|
|
|
|---|---|---|
| 政策定位 |
|
|
| 支持周期 |
|
|
| 支持数量 |
|
|
| 资金总规模 |
|
|
| 首年启动资金 |
|
|
| 补助比例 |
|
|
| 支持重点 |
|
|
| 资金用途 |
|
|
| 申报主体 |
|
|
| 绩效约束 |
|
|
| 禁止范围 |
|
|
核心结论:
2026 版更看重“协同” 而非 “单体”,更看重“运营效率” 而非 “只建不管”,更看重“绿色低碳” 与 “智慧化”,资金使用更加刚性。
财建〔2026〕62 号核心政策:
支持范围、奖补标准、负面清单
1
奖补标准(直接可落地)
(1)补助比例:
东部地区:中央补助不超过项目总投资40%;
中部地区:中央补助不超过项目总投资50%;
西部地区:中央补助不超过项目总投资60%;
(2)总额上限:
单个省域内城市(群):3 年累计中央奖补 ≤15 亿元;
跨省联合枢纽集群:3 年累计中央奖补≤20 亿元;
(3)拨付节奏:
首年:按上限比例预拨启动资金(省内 5 亿 / 跨省 7 亿);
第二年、第三年:根据绩效评价结果分档拨付,未完成目标将扣减或不予拨付;
2
支持范围(哪些项目能报)
(1)综合货运枢纽场站提升工程:
陆港型、港口型、空港型、生产服务型、商贸服务型国家物流枢纽;
多式联运枢纽、内陆港、保税物流中心、口岸货运设施;
(2) 集疏运体系打通工程
铁路专用线进港、进园、进枢纽;
枢纽对外快速通道、关键节点连接线、拥堵路段改造;
换装设施、堆场、仓储、中转分拣设施;
(3) 多式联运效率提升工程
集装箱公铁 / 铁水 / 空公联运设施;
冷链物流枢纽、大宗物资中转基地;
甩挂运输、双层集装箱、标准化载运单元推广;
(4) 一体化运营与软联通
多式联运信息平台、统一调度系统;
联运 “一单制”、单证互认、通关便利化;
跨方式、跨区域运营主体一体化整合:
(5) 绿色低碳与智慧升级
零碳枢纽、光伏屋顶、储能、绿电消纳;
新能源装卸设备、换电 / 充电设施;
智慧调度、无人驾驶、智能卡口、数字孪生;
3
负面清单(一票否决,坚决不能碰)
商业住宅、公寓、写字楼、商业综合体等房地产项目;
楼堂馆所、办公用房、培训中心、接待中心;
单纯征地拆迁、货币化安置、日常运维经费;
已获得其他中央财政无偿资金支持的同一建设内容;
纯经营性仓储、物流地产、与货运枢纽无关的配套项目;
不符合国土空间规划、生态保护要求的项目;
完整申报指南:
从城市策划到部委评审全流程实操
(一)申报主体与申报条件
1、申报主体:
(1)地级及以上市人民政府
(2)城市群牵头城市政府(可联合多个城市)
(3)跨省区域牵头城市(需建立省级协调机制)
2、基本条件:
(1)属于国家 “6 轴 7 廊 8 通道” 核心节点
(2)已列入 / 培育国家物流枢纽名单
(3)具备多式联运基础,有明确短板和可落地项目
(4)地方财政可落实配套资金,无重大隐性债务风险
(5)近三年交通、财政领域无严重违规违纪问题
(二)申报全流程(时间线 + 工作节点)
1、前期策划阶段(1–2 个月)
(1)梳理枢纽现状、多式联运短板、集疏运堵点
(2)建立三年项目库,完成初步立项 / 可研
(3)确定是否单打、都市圈抱团或跨省联合
2、方案编制阶段(1 个月)
(1)编制《综合货运枢纽补链强链三年实施方案》
(2)编制项目清单、绩效目标表、资金测算表
(3)自然资源、生态环境、发改等部门联审
3、上报阶段
(1)市级政府行文上报至省交通厅、财政厅
(2)省级审核、择优推荐至交通运输部、财政部
4、部委评审阶段
材料初审→联合评审→现场核查→公示名单
5、资金下达与实施
(1)首批启动资金下达
(2)项目开工建设、按月调度
(3)年度绩效评价→后续资金拨付
(三)核心申报材料清单(缺一不可)
1、市级政府正式申报文件
2、三年实施方案(核心文本)
(1)枢纽定位与国家战略契合度
(2)现状问题与短板分析
(3)总体目标、重点任务、实施路径
3、重点项目库(附表)
(1)项目名称、建设内容、建设期限、总投资
(2)手续进展(立项、可研、初设、用地、环评)
4、资金筹措方案
中央奖补、地方配套、社会资本、银行融资
5、绩效目标申报表(量化!量化!量化!)
(1)货运量、多式联运量、铁水联运量、集装箱量
(2)转运时间缩短比例、物流成本下降比例
(3)铁路专用线里程、枢纽面积、绿电使用率
6、相关支撑文件
(1)国土空间规划符合性说明
(2)用地预审、环评批复、能耗审查
(3)跨市 / 跨省合作协议(组团申报必备)
(四)部委评审 “打分关键点”(决定能否入选)
1、枢纽战略地位
是否国家物流枢纽、是否在国家综合立体交通网主通道上。
2、短板突出程度
铁路进港率低、联运比例低、集疏运拥堵、换装能力不足。
3、项目成熟度
手续是否齐全、能否当年开工、是否 “纸上项目”。
4、一体化水平
有无统一平台、统一运营、一单制、跨方式协同。
5、资金拼盘合理性
不依赖中央、配套到位、风险可控、不违规叠加。
6、绩效目标可达性
指标可量化、可核查、可考核,不夸大、不虚空。
全口径配套资金体系:
除 62 号外,四大国家级资金怎么用
本轮货运枢纽已形成 “1 主 N 辅”*资金支持格局:
1 主 = 财建 62 号财政奖补
N 辅 = 超长期特别国债、中央预算内投资、新型政策性金融工具、外资外贷
(一)超长期特别国债
1.适用方向:国家物流枢纽、多式联运中心、集疏运通道、冷链骨干网络、国际货运班列枢纽
2.核心特点期限 :20–50 年,中央还本付息,不计入地方政府债务
3.支持比例:一般物流项目40%–60%,重大战略性项目最高70%
4.申报要点需纳入国家重大工程项目库,与 62 号文分模块申报
(二)中央预算内投资
1.资金渠道:交通基础设施专项、物流基础设施专项、应急物流专项等
2.支持重点:公益性、基础性枢纽及集疏运体系、铁路专用线、公共仓储
3.补助比例:30%–50%,西部及特殊类型地区可上浮
4.管理要求实行审批制 / 核准制 / 备案制,严格投向管理
(三)新型政策性金融工具
1. 实施主体:国开行、农发行、进出口银行基础设施基金
2.运作方式:股权投资、股东借款、项目资本金注入
3.核心优势期限长(10–20 年)、利率低、不新增地方隐性债务
4.适配场景:补充项目资本金、为国债 / 财政补助项目做配套
(四)外资外贷(国际低成本资金)
1. 渠道:世界银行、亚投行、新开发银行、外国政府贷款
2.支持领域:绿色物流、低碳枢纽、智慧系统、国际联运通道
3.优势期限: 20–30 年,利率1%–3%,融资成本极低
4.适用要求:强调绿色低碳、跨境合作、治理提升
资金红线与合规拼盘:
哪些能叠加、哪些绝对禁止
(一)核心铁律(必须写进方案)
同一建设内容、同一投资段落,中央部委免费资金不得同时叠加使用。
(二)明确禁止组合
❌ 财建〔2026〕62 号 财政奖补 + 超长期特别国债 无偿补助;
❌ 财建〔2026〕62 号 财政奖补 + 中央预算内投资;
❌ 同一个项目,向多个部委重复申报无偿资金;
❌ 拆分项目、虚增投资,变相套取多项中央资金;
(三)允许且鼓励的合规资金拼盘
✅ 同一项目,按模块拆分使用不同无偿资金
枢纽主体工程:财建 62 号奖补
对外集疏运通道:特别国债 / 中央预算内
✅ 财政无偿资金 + 政策性金融工具
财政补工程,基金本金做资本金
✅ 财政资金 + 外资外贷 + 银行贷款 + 社会资本
公共部分靠财政,绿色智慧部分用外资,经营性部分引社会资本
(四)最优合规拼盘示例(推荐直接套用)
1.多式联运核心枢纽:财建〔2026〕62 号 中央奖补
2.铁路专用线 / 集疏运主干道:超长期特别国债
3.项目资本金缺口:新型政策性金融工具
4.绿色低碳与智慧系统:外资外贷(世行 / 亚投行)
5.配套设施与流动资金:地方配套 + 银行贷款 + 社会资本
1.尽快对标 62 号文,梳理短板,建立三年滚动项目库;
2.优先打造 “铁路专用线 + 多式联运 + 信息平台” 核心包;
3.优先选择组团申报:都市圈 / 跨省模式命中率更高;
4.提前做资金拼盘,划清模块边界,避免无偿资金叠加;
5.同步对接交通、发改、财政、政策性银行,实现 “一项目、多渠道、不冲突”。
