生命线方案:

一、 概述

由于钢结构建筑在高空作业,作业人员在钢结构梁或懔条上行走或操作时面临各种各样很大的风险,发生人身坠落是其中最大的风险,造成的后果也是最严重的。为确保高空作业人员的人身安全,在施工过程中采取临时安装一系列的钢丝网格线在钢结构建筑的高空作业面上,这种临时安装的钢丝绳称为“生命线”。作业人员在高空作业时将身上佩带的安全绳扣在生命线上,万一发生作业人员失足坠落时,身体仍然可悬挂在生命线上,不会坠落到地面而发生安全事故。生命线必须具备以下特点:

1、安全可靠,必须确保足够的强度和稳定性,这样才可承受人身坠落时对生命线产生的冲力。

2、方便可行,布置完成的生命线必须不影响工程的每道作业工序,作业人员在操作过程中使用方便。

3、易于安装和拆除,生命线的安装和拆除都不宜花费太多的人力和物力,以免影响工程的工期进度和成本。

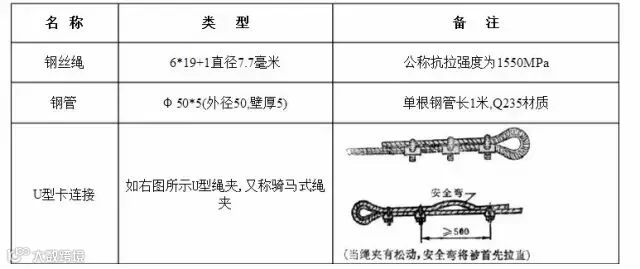

二、 生命线选用材料




三、 生命线布置

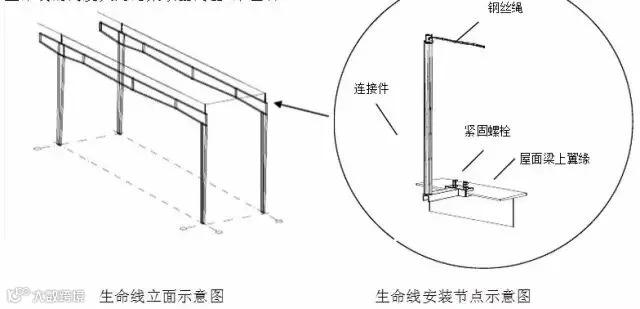

先在建筑物的四周布置一圈主生命线,再沿大梁方向每隔一根轴线布置一条次生命线。生命线的高度大约比梁顶面高出1米左右。



四、 生命线使用时的注意事项和维护

1. 作业人员登上屋面梁,开始高空作业前将安全绳扣在生命线上。作业或移动时,安全绳一直扣在生命线上并和作业人员一起移动。

2. 在从一段生命线换到另外一段生命线时,必须先扣好另外一根安全绳后方可松开已经扣好的安全绳。

3. 每天派专人检查生命线的使用情况,如发现有磨损或其它安全隐患,立即采取措施纠正,并作好记录。

4. 每天检查生命线与梁面钢管的连接,如发现有U型卡松动或其它安全隐患,立即采取措施纠正,并作好记录。



五、 生命线的拆除

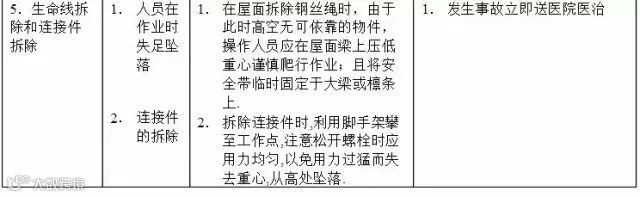

在开始安装屋面板和保温棉后,即要开始安排人员拆除生命线。生命线拆除时应分步分块进行,开始即拆除1-2轴线间的生命线,在屋面板安装到3轴线时即拆除3-4轴线间的生命线。依照此顺序逐步拆除所有的生命线。

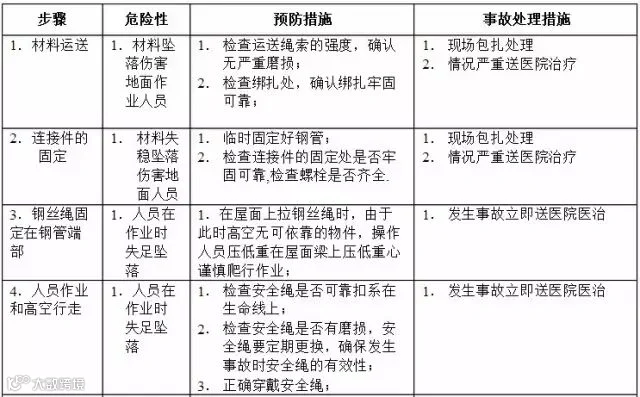

六. 生命线使用中、安装和拆除的风险评估

(来源:钢构联盟)

宝成钢品

彩钢卷、镀铝锌、铝镁锰、带钢、聚氨酯、岩棉、玻璃棉、EPS复合板、各种规格彩钢瓦、CZ型钢、桁架楼承板、天沟、大型剪板、折边、保温棉、铝箔等维护系统

电话:0570-7258008

地址:浙江省衢州市龙游城北开发区凤山路7号

电话:0571-82733318

杭州市萧山区新塘街道萧绍路五联村口

网址:http://zjbcgp.1688.com/



上海硕盈实业有限公司

自主选购打单平台:欢迎点击链接:http://www.shuosteel.com

镀铝锌 镀锌 冷轧零售模式开启 一张起售,欢迎来电洽谈,规格0.5-2.5之间,宽度不限!

代订各大钢厂期货:酒钢 攀钢 涟钢 新大中 普林派特 新永丰等钢厂

 021-51683126
  021-51683127
  021-51683128
  021-51683129
  021-51683130
  021-51683132
  13901664926


【声明】内容源于网络
0
0
宝成钢品
钢结构产品信息、钢构材料知识、承接钢构设计安装并提供配套材料。
内容 844
粉丝 0
宝成钢品 钢结构产品信息、钢构材料知识、承接钢构设计安装并提供配套材料。
总阅读107
粉丝0
内容844
