杭州市城市轨道交通15号线
一期土建施工监理JL15-7标段

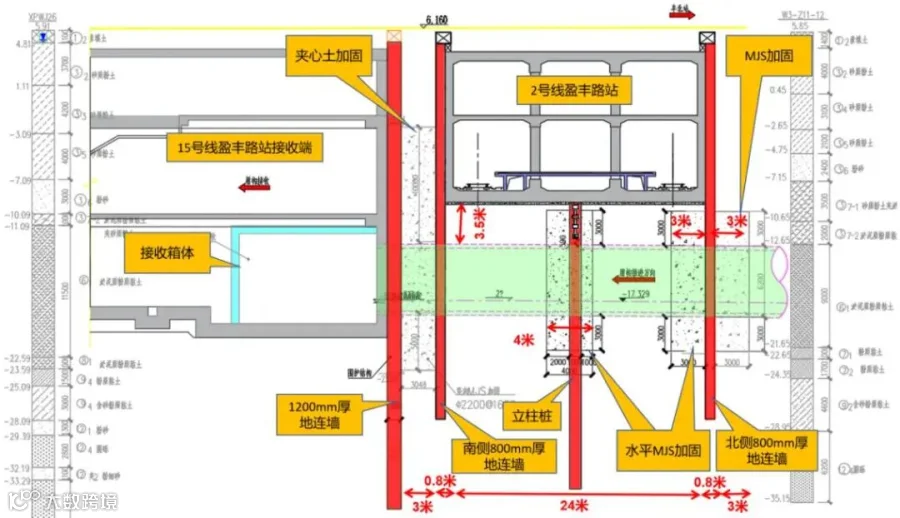

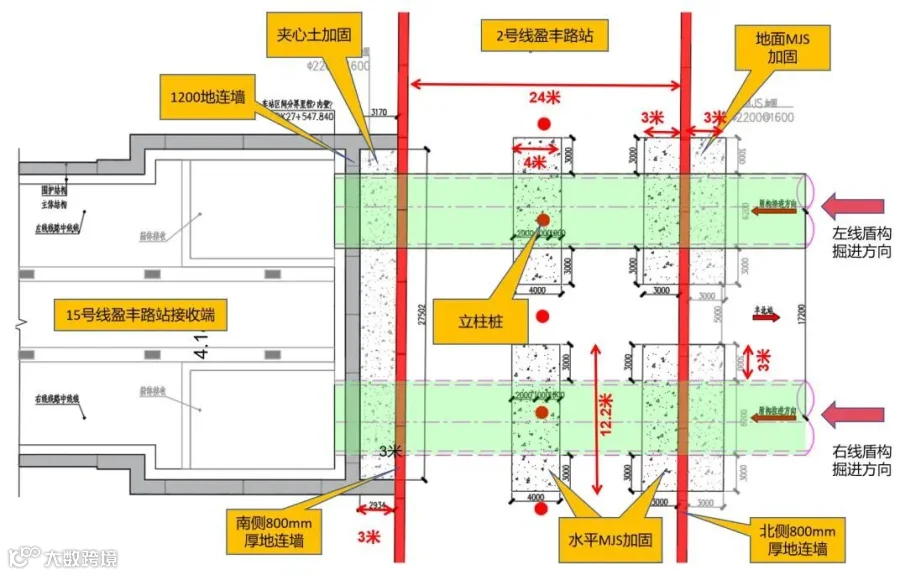

由上海宏波工程咨询管理有限公司承接监理的杭州市城市轨道交通15号线一期土建施工监理JL15-7标段,是整条线路中公认的“硬骨头”风险控制点。该标段内的盈丰区间右线盾构作业,需要直接下穿已平稳运营十余年的杭州地铁2号线盈丰路站,施工路径上要连续穿越既有车站的两道地下连续墙和一根格构柱桩、新建车站的一道地下连续墙,新建隧道结构顶部距离既有线车站底板的最小垂直净距仅为3.5米,几乎是贴着既有运营车站的底部推进。更特殊的是,本次作业并非常规盾构下穿后再单独开展接收,而是在完成所有穿越结构后,直接进入混凝土箱体接收,相当于盾构机全程在极近距的敏感结构旁完成“穿墙-磨桩-穿墙-进箱”的全流程作业。
杭州城市轨道交通建设史上的首次尝试
雪上加霜的是,近期15号线相邻土建标段和周边房产开发的基坑开挖作业,既有线盈丰路站在周边的地下空间项目密集施工,多方向的施工扰动持续叠加,既有2号线的结构变形监测数据早已攀升至设计的黄色预警值,运营安全始终处于高警戒状态。多重极端条件叠加之下,这次“穿越既有线+同步混凝土箱体接收”的组合式施工,不仅是杭州城市轨道交通建设史上的首次,没有任何本地同类工程经验可以直接参照,也是上海宏波工程咨询管理有限公司成立以来,承接的工况最复杂、安全约束最严格的首例特殊高风险监理项目。
为了啃下这块硬骨头,在正式启动穿越作业前的一个多月里,项目监理部就进入了“战时状态”。团队先后十余次组织内部技术研讨,对施工单位提交的穿越专项方案、既有线保护应急预案逐字逐句抠细节,从盾构推力控制、刀具选型优化,到同步注浆配比、突发涌水涌砂的应急处置流程,每一项内容都反复核准验算,先后提出27条优化调整意见,督促施工单位完成多轮方案修订后,才顺利通过了市级专家评审。方案定稿后,监理部全程紧盯施工单位落实专家意见,从现场应急物资储备、地面加固效果复检,到盾构机整机运行维保,每一道前置验收环节都做到了“不合格绝不放行”。
正式穿越启动前,项目总监阮军民亲自主持了覆盖施工项目部、第三方监测单位、监理项目部的全员安全技术交底会,把每一环盾构的控制参数阈值、每一个监测点位的预警响应流程、每一班次的人员值守职责都拆解到了个人。针对穿越期间24小时不间断作业的要求,监理部提前完成了全员值守分工,把现场划分为盾构操作面、既有线监测点、地面巡查组、监控值守四个责任区块,每一个区块都安排了监理人员定点盯守,明确了“每环必查、每数据必核、异常1分钟响应”的工作准则,把监理管控责任压实到了施工的每一分钟。
2026年6月26日夜间,盈丰区间右线盾构机正式启动对既有2号线盈丰路站的穿越作业。从这一刻开始的五天五夜里,整个作业面始终保持灯火通明的满负荷运转状态。项目总监阮军民把监控室当作办公室,每天至少18小时坚守在现场,手里的施工日志记得密密麻麻,每一环的盾构推力、扭矩、掘进速度、出土方量都逐一核对记录与比较,生怕错过任何一个异常信号。针对既有线的自动化监测系统每15分钟上传的一批最新数据,他总是第一时间完成数据分析比对,一旦发现数据有超出预设趋势的波动,立刻通知施工技术负责人调整盾构参数,通过微扰动掘进、精准补浆的方式把变形趋势提前消解在萌芽状态。
2026年7月1日凌晨3点30分,随着现场传来的一阵平稳的掘进声响,盾构机刀盘精准切入混凝土箱体内部,整个穿越接收作业顺利完成。事后汇总的全部监测数据显示,整个穿越作业期间,既有2号线盈丰路站的所有结构点位累计变形量全部控制在1毫米以内,远低于设计预警值,实现了“零扰动、零风险、零预警”的完美目标。
穿越施工的关键节点期间,杭州市建设工程质量安全监督总站、杭州地铁三公司的相关负责人多次赴现场开展检查指导,对项目监理部提前谋划、全程紧盯、科学管控的工作模式给予了高度认可,称赞这支监理团队啃下了杭州地铁建设史上的一块“硬骨头”。
目前,项目监理部并没有停下工作脚步,正继续全程旁站跟进后续的盾构环箍止水、洞门密封封堵作业,确保每一道防水工序都落实到位,彻底消除后续运营的变形隐患。同时,监理部已经启动了本次高风险穿越的专项经验总结工作,从前期方案管控、过程动态调整、多源扰动协同处置等多个维度梳理形成完整的监理作业指南,为公司后续承接同类近距穿越既有线的高风险轨道交通监理项目,沉淀下可复制、可推广的宝贵实践经验。
