协鑫至路未央
顺利投产
指标优良
百川汇海可撼天,众志成城比金坚
如人饮水知冷暖,项目跟进各相宜
施工进度稳跟进,苦乐百态都尽尝
寒来暑往汗如雨,协鑫绿动还故乡
协鑫·你好
别过72+24小时满负荷试运
走进设备运行
一号机组正式投产
协鑫项目取得突破性进展
生产经营的新画卷正在徐徐展开
奋进·开拓

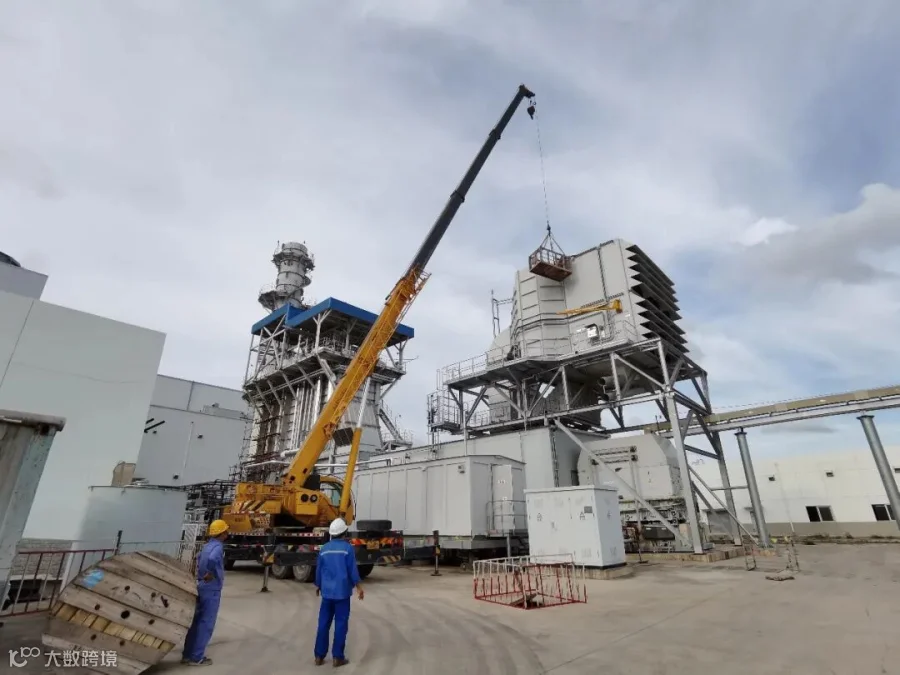

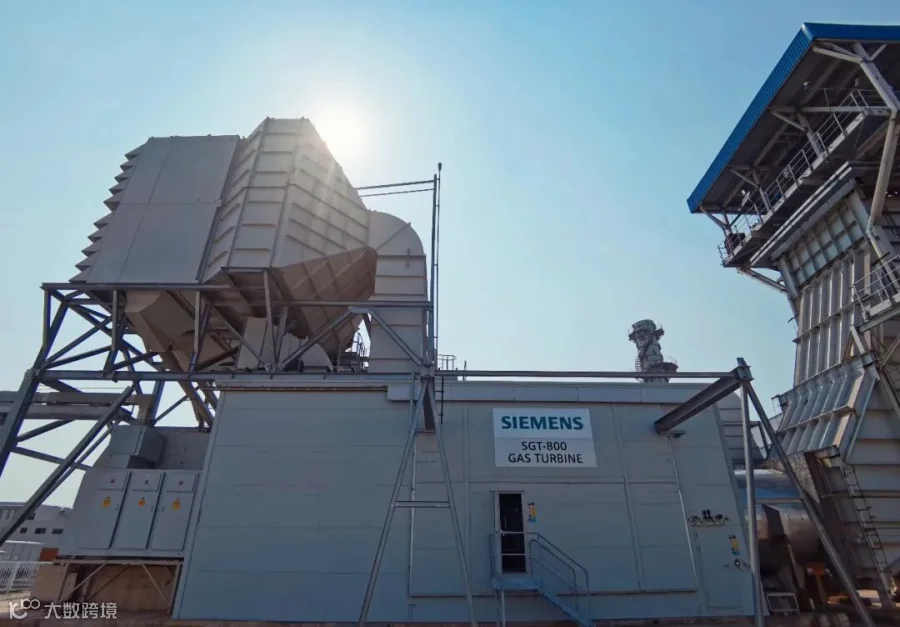

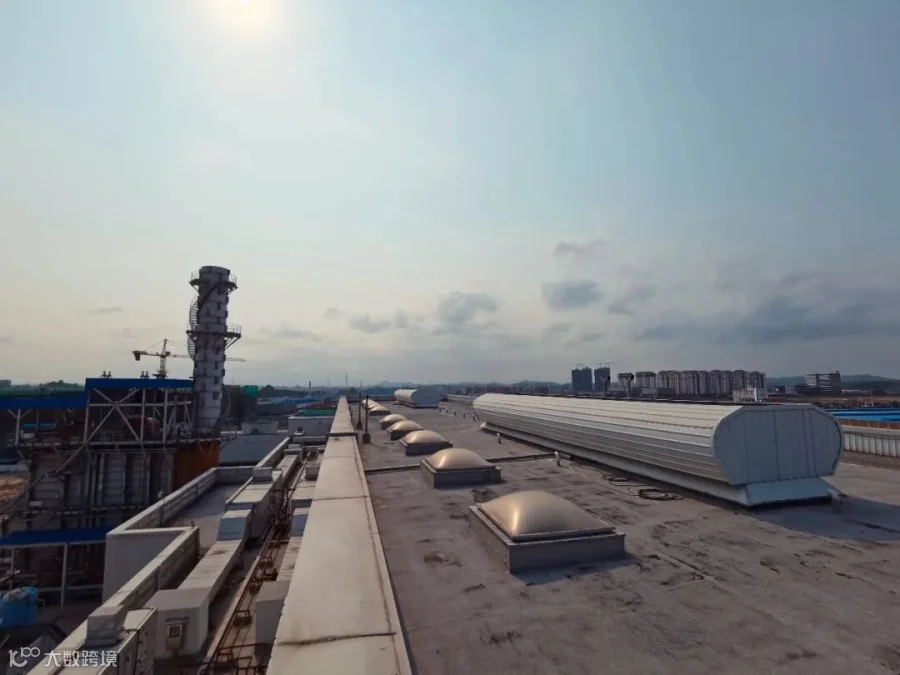

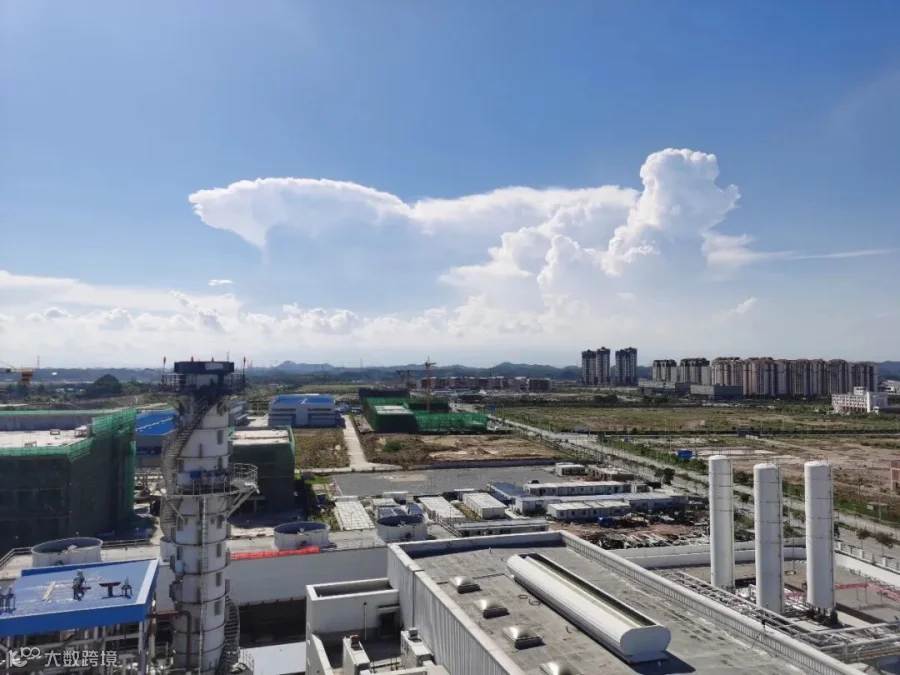

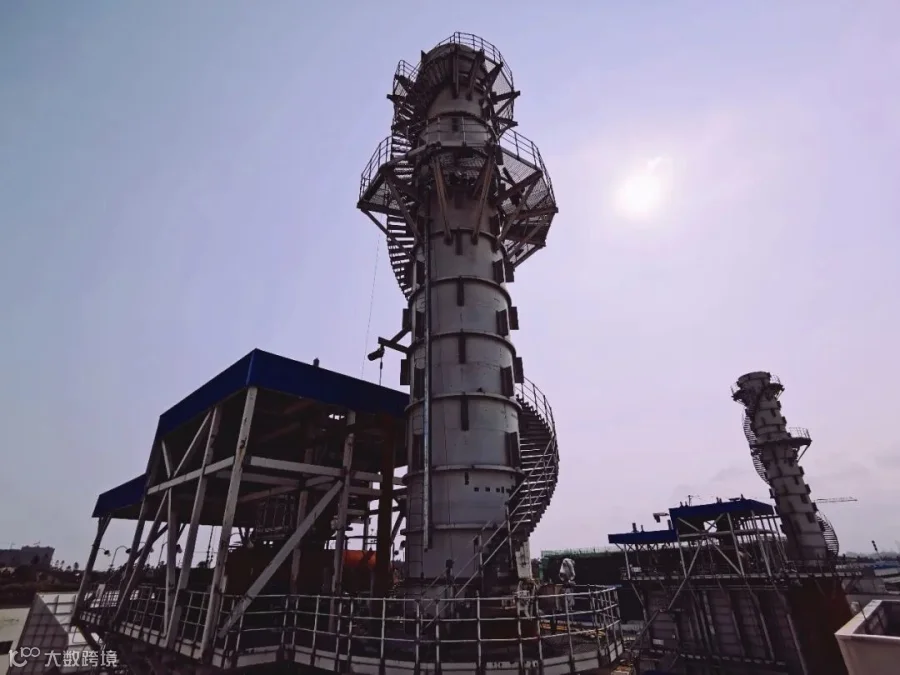

2020年8月31日,公司承建的广西协鑫中马分布式能源项目顺利度过72+24小时满负荷试运!(总负荷67.0兆瓦;燃机负荷47.3兆瓦;汽机负荷19.7兆瓦)设备运行全部正常,各项指标显示优良,标志着该项目取得突破性进展,一号机组正式进入投产状态!
该项目建设2台75兆瓦级燃气—蒸汽联合循环机组,设计年发电量8.25亿千瓦时,年供热量175万吉焦,能源综合利用效率达80%以上。作为钦州港片区重要基础配套设施,项目以天然气为燃料,将为下游用热冷企业提供经济、安全、高效、节能、绿色的热、电、冷综合能源服务,有效降低园区企业用能成本,对钦州港片区绿色生态建设及产业引进具有积极促进作用。
安全·质量

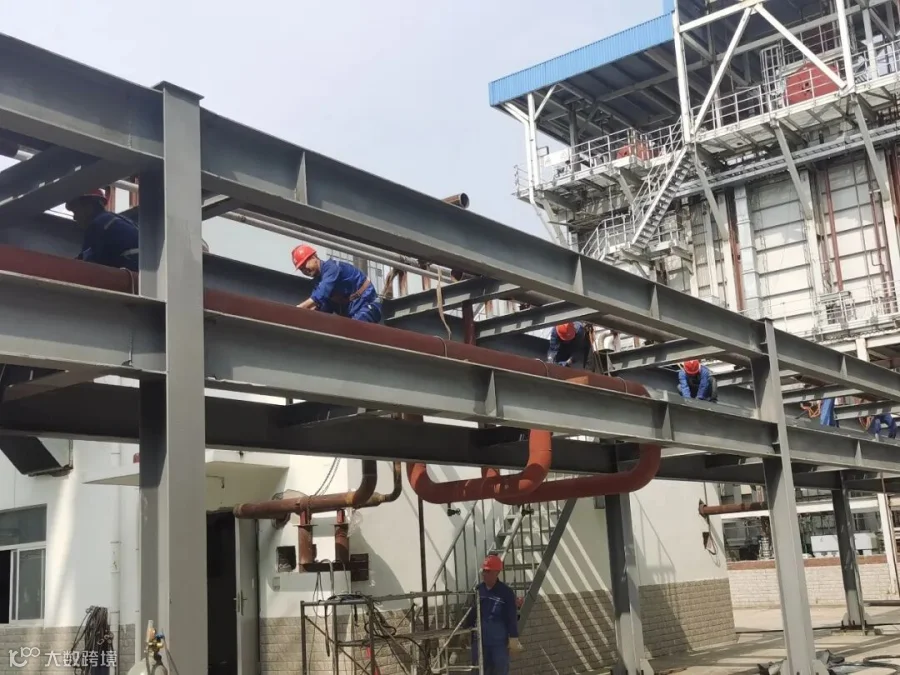

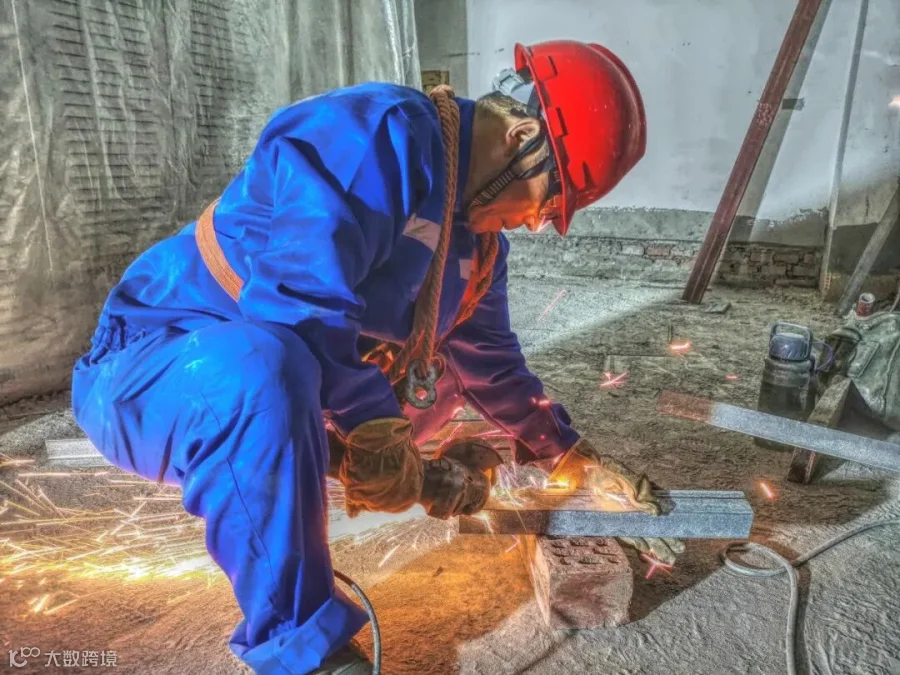

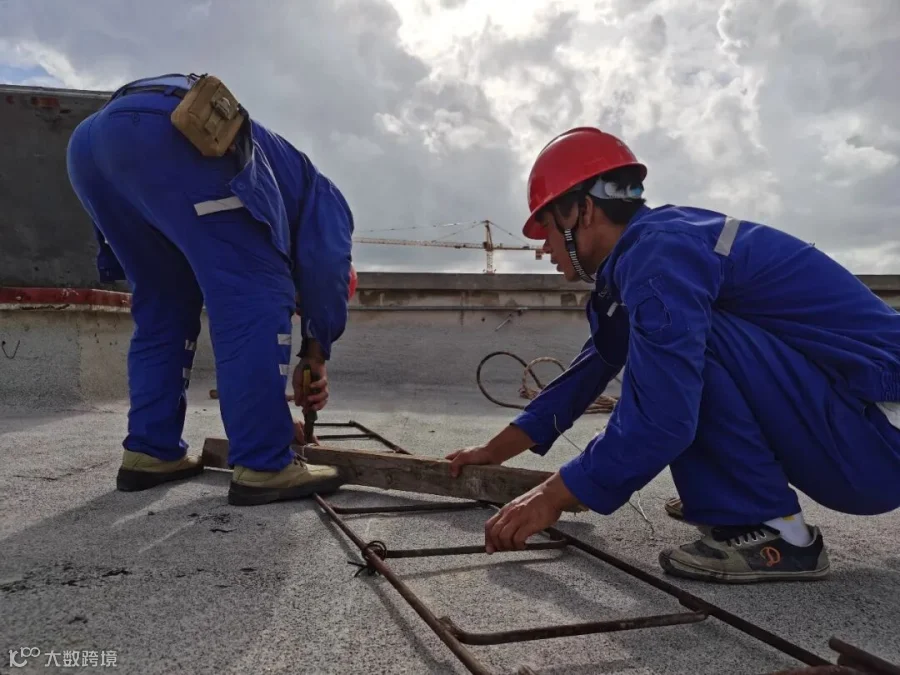

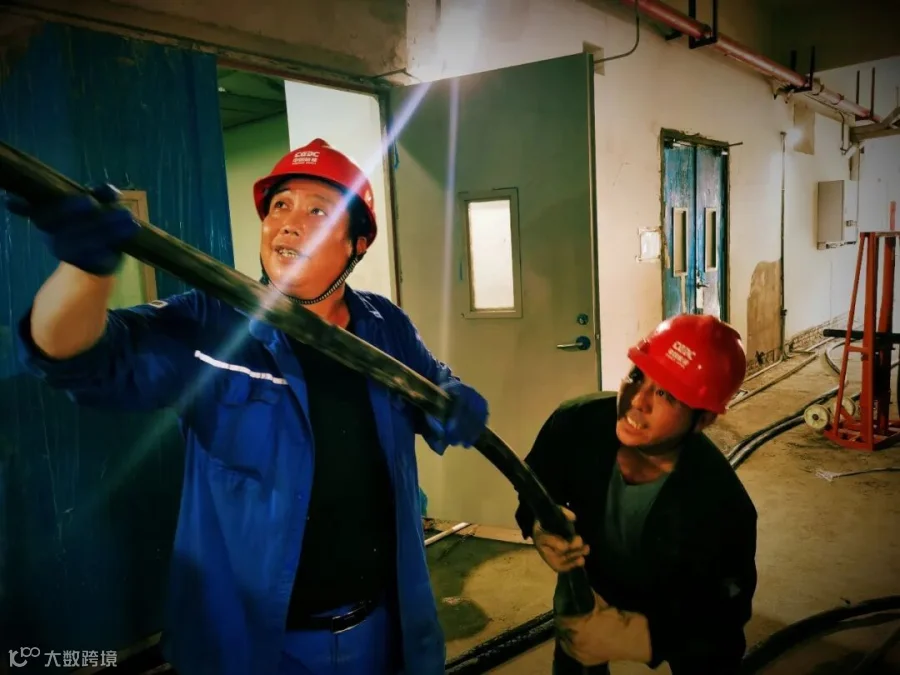

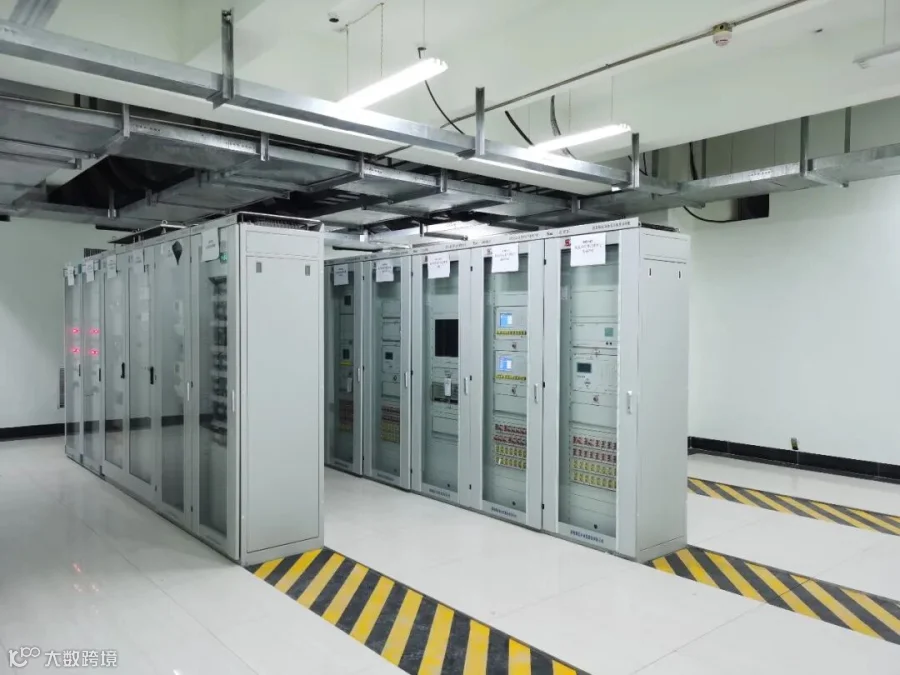

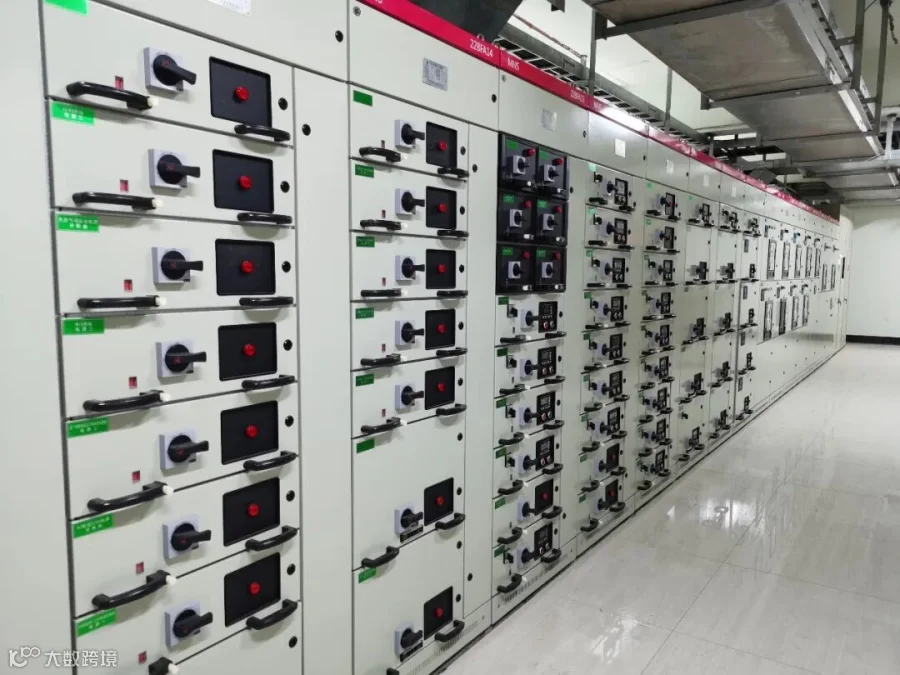

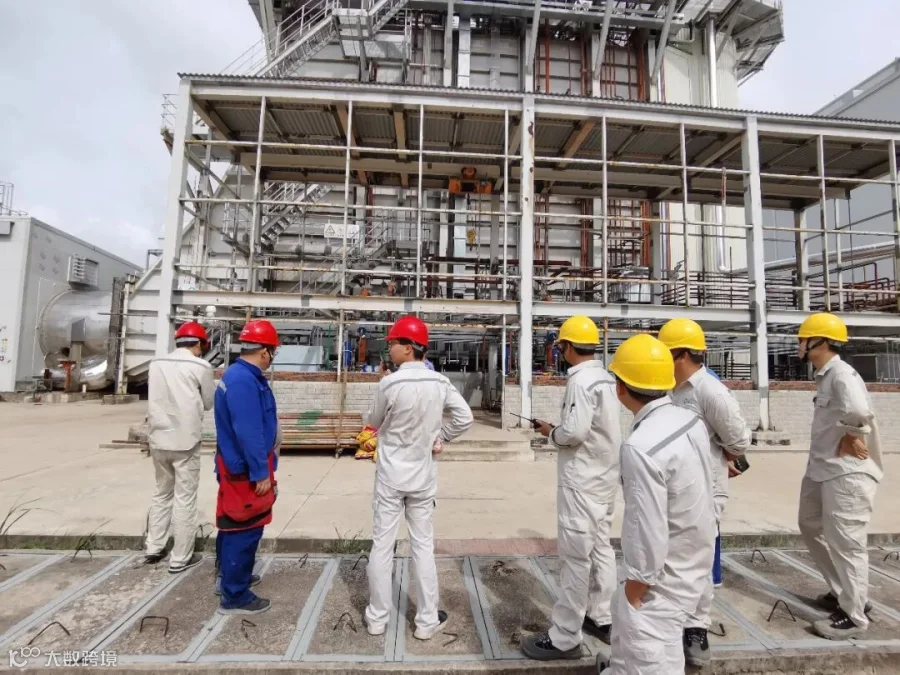

公司协鑫项目经理朱跃春,生产经理张建武,同业主,监理单位、建设单位共同见证了这激动人心的一刻!随着一号机组顺利进入商投、二号机组的工作也一直在稳步进行。在实现一号机试运之前,我们先后进行了锅炉水压试验、厂用受电、汽机扣盖、汽机冲转定速、燃机点火、假同期试验、燃机发电机并网、汽机发电机并网,一次完成机组96小时满负荷试运行前的关键节点,完成重大节点的同时,保证安全,生产,质量,进度,稳步向前,攻坚克难,实现目标。
成功的背后挥洒的是辛勤汗水,执着的坚守彰显了龙江能建人的“铁军”本色。公司也一直立足新的起点,坚守初心,勇担使命,坚持高质量发展的理念,取得一号机组投产的重大阶段性成果。
匠心·精神
项目经理朱跃春说:“此次一号机组的顺利投产都是兄弟们一点一滴辛勤付出得来的结果。各专业衔接,协调工作配合到位,关键工序交接时,专业人员、施工人员通力协作,尽心尽力,发扬“匠心精神”。遇到问题及时解决,安全质量坚决保障,稳扎稳打,最终确保各个节点目标按时完成!现在一号机顺利投产了,我们更不能松懈!后续工作要更专注,更精细,争取在短期内达到二号机组试运条件的目标!”
广西协鑫项目全体员工艰苦奋斗,勇于进取!燃气-蒸汽联合循环机组实现技术创新、管理创新,在团队建设方面积累了经验,一号机的投产为二号机组的目标达成奠定了坚实基础!
祝贺!
