大数跨境

人人热议扬子江轮,却少有人看见这群幕后亮剑奋斗的上海中远海运重工人~

人人热议扬子江轮,却少有人看见这群幕后亮剑奋斗的上海中远海运重工人~ 上海中远海运重工有限公司
2026-06-16
2

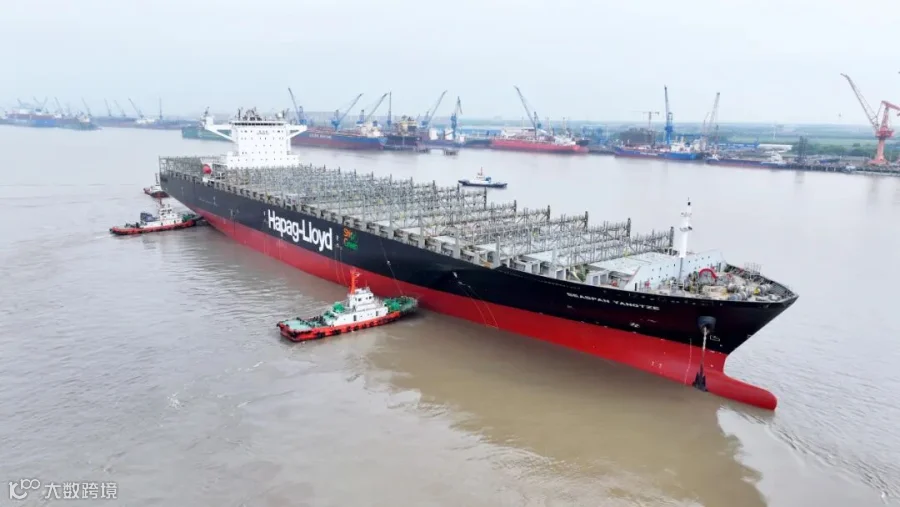

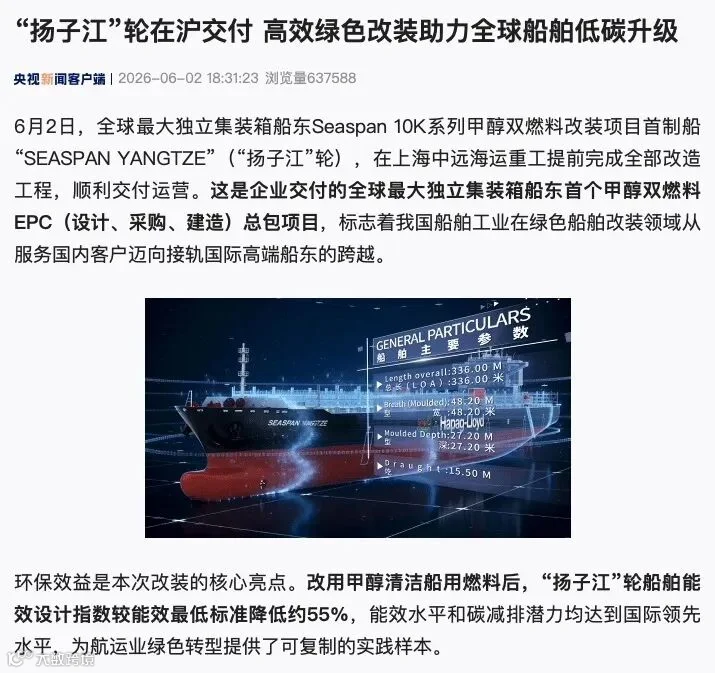

随着扬子江轮甲醇双燃料改装项目

的提前交付

一度成为媒体、行业内热议的话题

当大家聚集扬子江轮的时候

却不知道

在船的背后

藏着一群重工人的奋斗故事

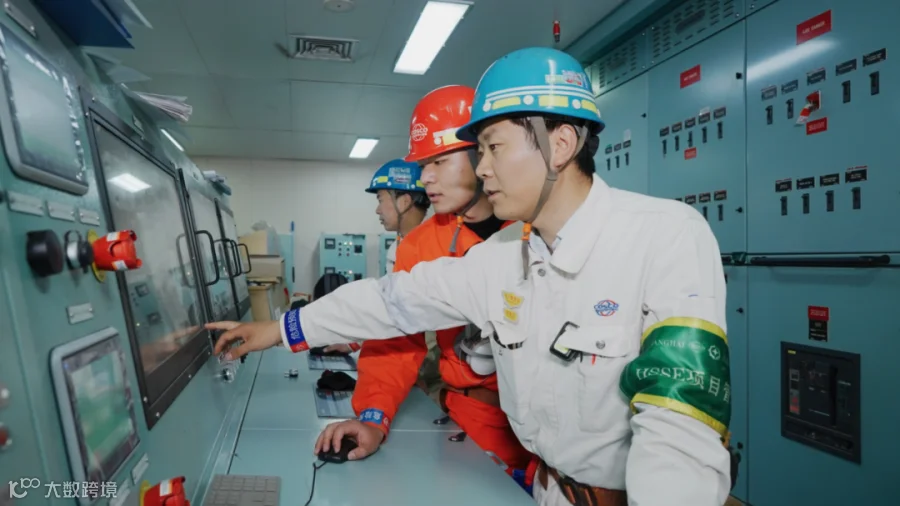

笔绘蓝图,十八载匠心深耕设计一线








在船舶改装工作中,电气设计是整船系统运行的 “神经中枢”,李静便是伏案绘就蓝图的核心骨干。作为全国三八红旗集体成员,她深耕船舶电气设计岗位18余年,始终保持初心,以严谨负责的态度对待每一项工作。

在新能源改装项目中,她主要负责集运甲醇改装2型/4条船及SEASPAN甲醇改装5条船的电气改装详细设计工作。在之前的集运项目里,她携手团队完成117份设计图纸,完成近10万米系统电缆原理设计,统筹24个系统设备包采购,完成4次重要的模型评审节点。

SEASPAN甲醇改装系列项目中,自主设计了超过50%的详细设计图纸,包括权重较高的I/O清单、因果逻辑图、甲醇控制系统系统图以及对原船控制系统的升级;首次尝试拆包设计,实现了突破,并对接口进行设计管控。

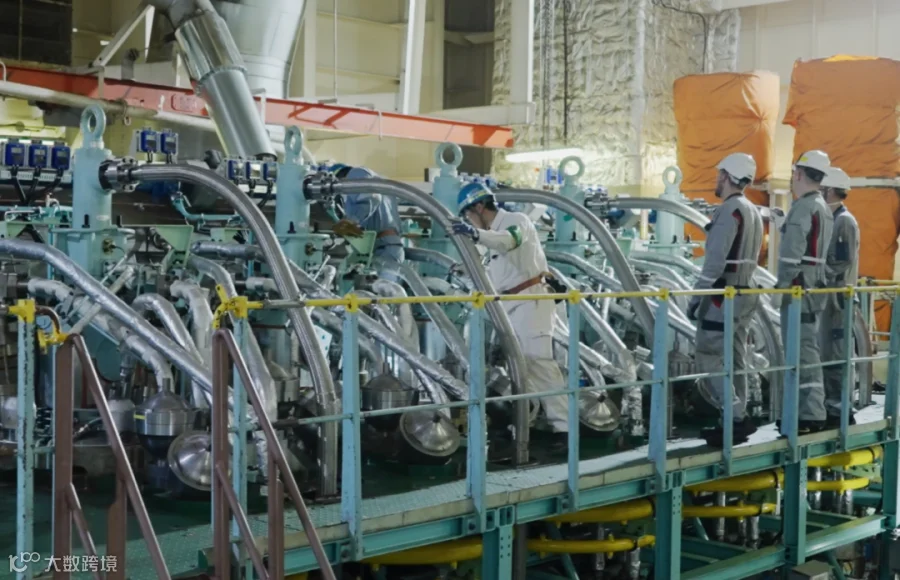

关于甲醇控制系统的设计思路,李静和团队前期在“是选择在原中控上扩容还是重新搭建一套独立的甲醇控制系统”进行了反复研究。最终确定搭建独立控制系统的方案,有效规避原船系统适配风险,形成可复制推广的设计经验,推广至后续同类型船舶改装项目。

在扬子江项目中,打破了以前由LFSS供气系统整体打包的模式,推行拆包设计采购,通过对接口的设计管控来实现各系统间的联调和安全,大幅降低改装成本。同时团队优化电缆路径、整合线缆规格,将电缆总长从8万米缩减至7.5万米。日常工作中,李静坚持设计闭环管理,提前预判节点风险、规避设计返工,还坚持走进施工现场,让设计贴合实操、在落地中持续优化,用专业与坚守为项目筑牢技术根基。

冲锋一线,党员领头跑出施工加速度

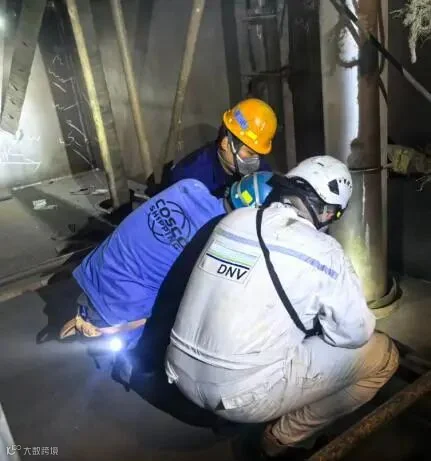

项目总管张来正以党员身份勇挑重担,扎根施工现场,带领团队攻克多项施工难关,用实干诠释党员的责任与担当。甲醇舱气密、强度试验是改装工程的核心工序也是项目的重难点,工序繁杂、标准严苛,传统施工模式下全程需要 7 天,成为制约工期的一大瓶颈。

为打通堵点,张来正全天候驻守现场,逐一梳理施工流程中的难点、痛点。他主动对接船东、船检等多方单位,结合船舶实际结构特点和行业验收标准,推翻传统固化施工模式。他牵头组织技术骨干开展多轮方案推演,整合各工种技术优势,集思广益、精准施策,针对性优化试验全流程,从工序整合、设备利用、工艺升级等方面突破创新,依托原船压载舱室及原有系统,创新设计临时施工工艺,通过增设临时联通管、控制阀组,大幅缩短舱体加水筹备时长;科学规划布设放水管与工艺孔,彻底解决传统放水流程耗时久、效率低的痛点,大幅提升试验作业效率。

方案落地后,张来正细化分工、压实责任,将任务落实到岗、明确到人。施工期间,他全程督导巡查,紧盯施工质量与安全底线,第一时间协调处置各类突发问题。在他的带动下,全体队员协同作战、全速攻坚,在不降低施工标准、严守安全红线的前提下,成功将试验工期压缩至 3 天。从方案创新到现场执行,从统筹协调到细节把控,张来正以靠前指挥、敢闯敢干的作风,带领团队跑出项目施工 “加速度”,也让党建引领的红色力量闪耀在作业一线。

全链把控,质量团队守稳改装生命线








项目前期,质量团队联合船东、DNV 船级社梳理风险、确定管控细则,搭建起覆盖 FAT、施工安装、完工测试的全流程检验体系。项目实施期间,各检验节点均及时联系船东、船检到场见证查验,为整船改装质量筑牢可靠根基。

输入性质量风险是影响项目质量的重要一环,为了严格把关扬子江轮双燃料改装项目的输入性质量风险,规避潜在的质量隐患,针对外购设备,质量团队全面开展FAT工厂验收,做到 100% 覆盖。验收发现的问题全部于出厂前整改完毕,确保设备合格出厂;对于改装材料和其他设备的到货验收,质量团队做到了100%检验率,前置把控物料品质,大幅降低不合格品投入使用的风险,全面夯实项目质量基础!

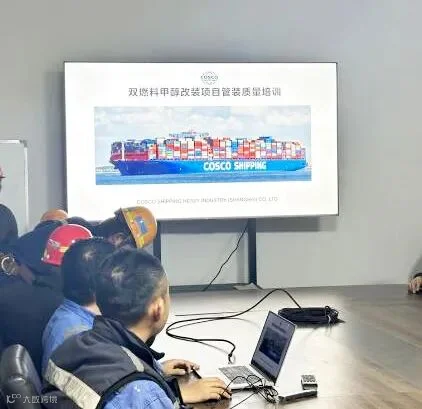

甲醇舱及甲醇管线施工是本项目的核心关键工序。甲醇管线施工前,质量团队组织管理人员及作业人员开展专项培训,对照 DNV 甲醇相关规范细化技术要点,确保全员吃透装配、焊接标准。甲醇舱装配焊接期间,质量管理部联合施工工区严格落实《提升焊接质量,确保一次做对》专项方案,强化技术交底与过程管控。最终,管系 RT 检测合格率达到 98.9%,甲醇管线整体质量稳定可靠;在舱室完工报验环节,随机抽检 500 米焊缝 UT 检测,合格率达 98.8%,有力保障了甲醇舱施工品质。

聚力攻坚,船体团队筑牢改装硬支撑

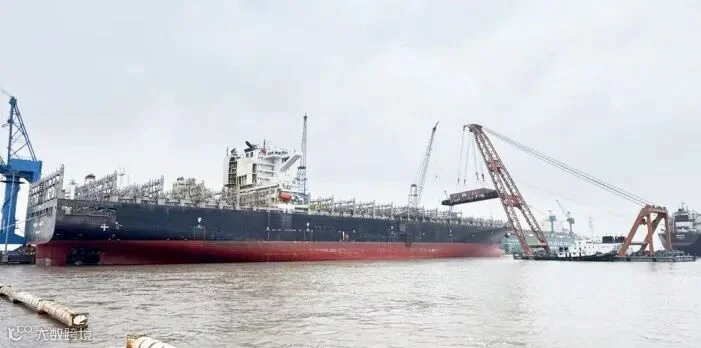

工期紧、任务重、交叉作业多,是扬子江轮改装项目施工阶段的真实写照。180吨旧结构拆除、660吨甲醇舱片体吊装、215吨舱内散装加强作业同步铺开,甲醇储舱改造、总段吊装、气密试验等关键节点环环相扣,多工序并行极易出现工期冲突、作业安全隐患。风险高、效率低,多重压力考验着船体团队的综合能力。

船体团队以党员为核心组建攻坚小组,将党建力量融入施工全流程。团队成员集中研讨,对照图纸逐条梳理重难点,针对舱内施工难题,创新采用内场预制片体、分段整体上船吊装来代替船上现场密闭空间的结构散装,把大量高空、密闭舱内高危作业转移至车间标准化施工,直接压缩 70% 受限空间作业时长,同步提升焊接质量与作业安全。

每日图纸会审、现场勘验成为团队的固定工作,大家穿梭在各个作业区域,逐处核对尺寸,提前预判结构碰撞、气密不达标等隐患,建立问题当日闭环处置机制。在甲醇舱 36 块片体吊装阶段,团队全程轮班监护,仅 10 天完成全部片体精准吊装;444 吨上总段及加注站吊装作业中,全员统筹调度、紧密配合,3 天顺利完成核心吊装节点。进入气密强度试验、舱室报验阶段,船体团队时刻跟进检测,反复核查焊缝、密封点位,保障所有舱室指标一次性验收合格。面对 85 天的紧凑工期,全体队员主动抢工,拆旧、预制、吊装、试验多线并行啃下一块块硬骨头,以团结协作、顽强拼搏的姿态,为项目高效交付筑牢坚实的施工根基。

从精巧设计到高效施工

从严抓质量到全力攻坚

每一份付出都闪闪发光

一群平凡的重工人

用亮剑奋斗闯过一道道难关

扬子江轮的改装故事暂告一段落

但他们奋进的脚步从未停歇

后续将继续怀揣热忱

在企业绿色高质量发展的道路上

步履不停



文   字|李   静  张来正  李继强  周超平
            吴银勋  包宗艳
摄   影|李   静  周超平  张来正  李继强
通讯员|周超平  包宗艳  吴银勋
供   稿|生产管理部/生产党支部
            质量管理部/质量管理部党支部
编   辑|曹嘉平
