脱贫攻坚是一号民生工程,易地扶贫搬迁是挪穷窝、拔穷根、阻隔贫困代际传递的重要举措,我们要用好这个千载难逢的大好机遇,发动城市和农村两大发动机,让贫困群众搬出大山,走进城市,过上幸福美好新生活,确保如期实现同步小康。2017易地扶贫搬迁顶效镇安置点工程将建设住房4327套,安置4327户20763人,其中望谟县跨区域异地搬迁安置4141户20000人,义龙新区区内安置异地扶贫搬迁186户763人。顶效安置工程为了让搬迁群众尽早享受更舒适的环境,正在加紧建设。

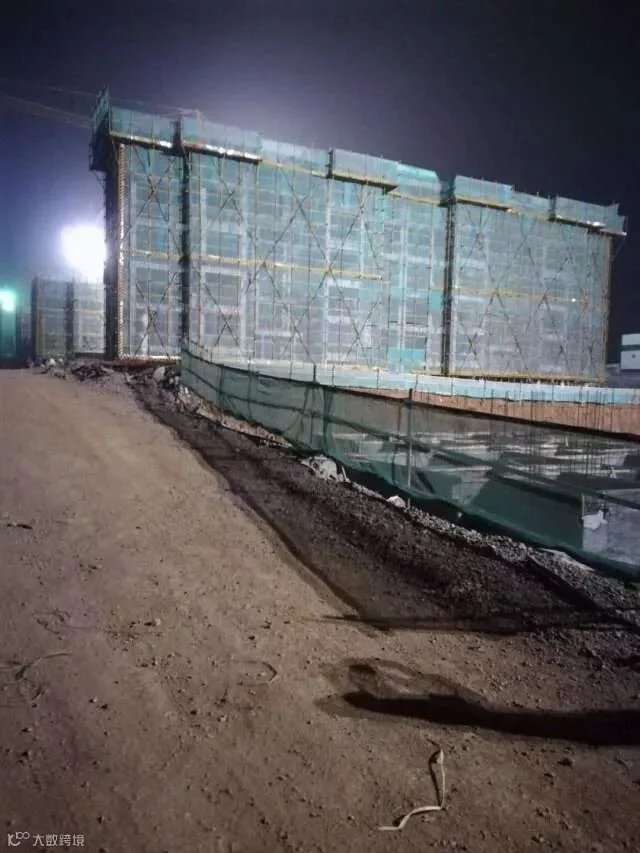

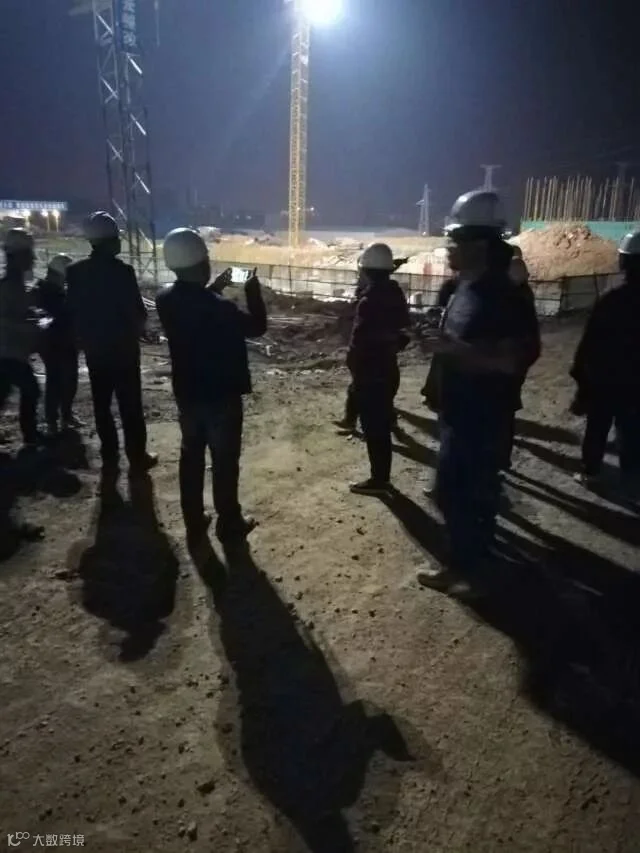

挑灯夜战

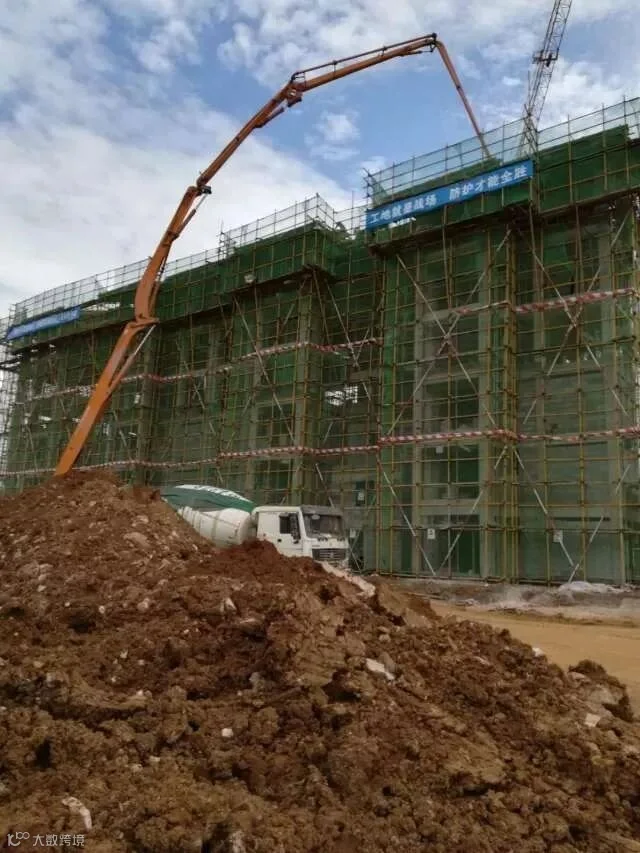

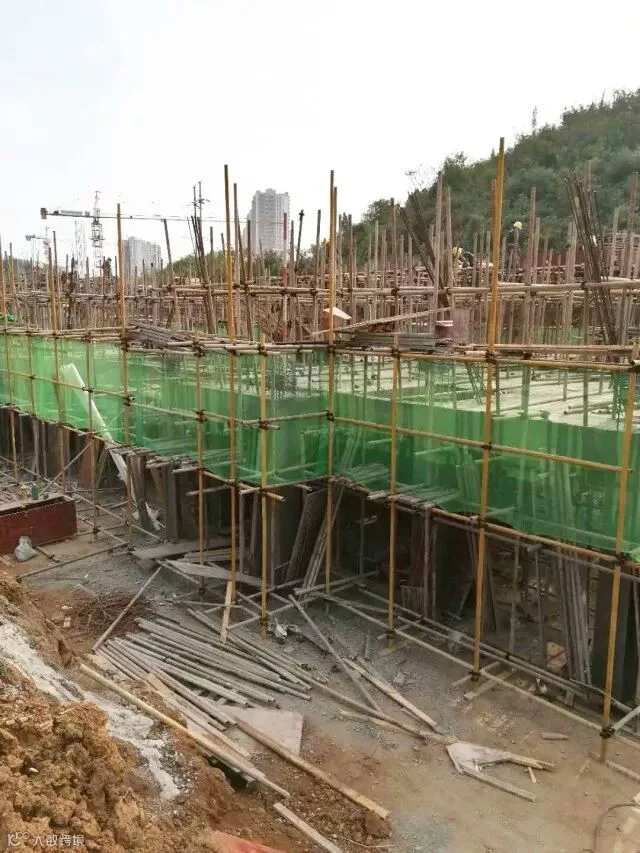

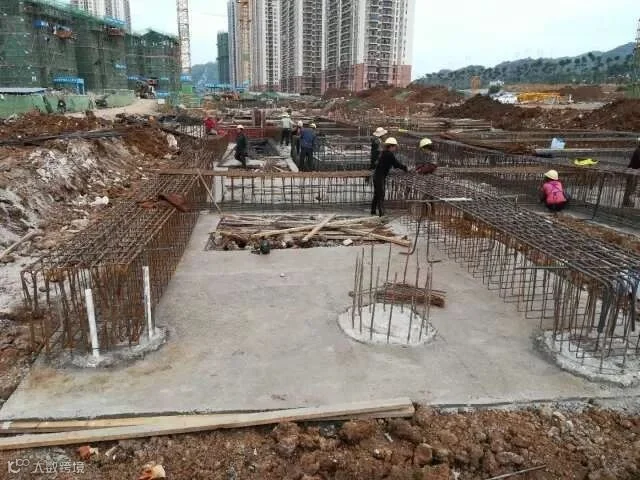

黔西南州义龙新区2017易地扶贫搬迁顶效镇安置点工程项目进度:A9 四,五层做砖,六层拉砖,一单元拆架。A13五层做砖,五层吊砖,打扫楼层卫生,A12四层做砖,及吊砖,A7 楼层二次结构浇筑砼,A5搭设11层内架,加固,绑扎钢筋,工人人数136人,A6楼层清理垃圾,浇筑二次结构砼,一层拉砖,及砌筑一次砌体。A10旋挖机施工,振动锤下护筒。A11 六层搭设内架 ,加固,验收,绑扎钢筋,浇筑二单元斜屋面砼。A14放楼层线,浇筑二次结构砼,砌筑三层,植筋。A8水钻施工,剩余2根孔庄,其余工序正常进行,含放线做砖,打扫卫生。拆架体,做拉墙筋。A15十一层斜屋面浇筑砼完成,四层砌砖,二层样板房。A16五层砌砖,屋面做找平层。A17五层砌砖。A21六层斜屋面绑扎钢筋,二层砌砖,三层吊砖。A19人工挖孔桩。A20人工挖孔。A18绑扎承台梁。A1人工挖孔。A4人工挖孔。A22人工挖孔。C1砌五层砖、关十层墙柱、浇筑十层梁板柱,C2砌五层砖、铺十层梁板,C3扎斜屋面、砌四层砖,C5铺五层梁板、扎梁、关墙柱,C6铺十层梁板、扎梁、关墙柱,C7铺五层梁板、扎梁、关墙柱,C9浇筑一层梁板柱,C11铺二层梁板、扎梁、关柱模,C13搭一层内架、铺梁板,C14基础开挖。E15基础钢筋安装,E16砌砖,E17一层柱二层梁板钢筋安装,E14基础砌砖,E13一层内架搭设,E12土方回填,E11土方回填,E10屋面钢筋安装,E9一层二层砌砖三层砌砖,E8六层柱内架搭设安,E7八层柱内架搭设,E6四层柱五层梁板钢筋安装,E4一二三层砌砖.,E5二层柱模板安装,E3一层砌砖二层砌砖。F2/F3六层砌砖已完成顶砖1~5层已完成.F2/3一二层砌砖收尾二构构造已浇筑三四层二构模板安装。F9基础柱钢筋安装,F7二层梁板钢三层梁板钢筋安装。F8七层柱八层梁板浇筑,F11三层梁板钢筋安装。F12六层梁板已浇筑六层柱屋面模板安装,F6二层柱内架搭设,F5基础砌砖F1基础砌砖。F10土方开挖,F13七层梁板模板安装。F4三层柱四层梁板已浇筑四层柱五层梁板模板安装。

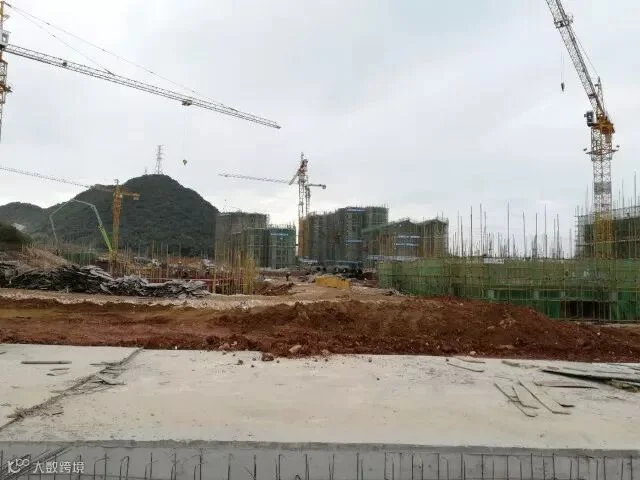

建筑面貌
2017易地扶贫搬迁顶效镇安置点工程规划范围分为居住区、民坊特色街区,公共服务设施区、文化教育区和景观山体区5个片区,每个片区的位置和规模都充分尊重地形和地块形状,并保留了民族地域文化,力求满足居民日常生活和休闲娱乐要求,着力打造宜家宜业、绿色生态、环境优美的居住环境。
