4月15日,中国能建天津电建广西环江界子良风电项目220千伏送出线路工程C标段顺利投产。
天津电建负责21.639公里220千伏架空线路,施工以及兴平变电站扩建间隔及接入施工,共计52基铁塔,其中27基耐张塔,25基直线塔。

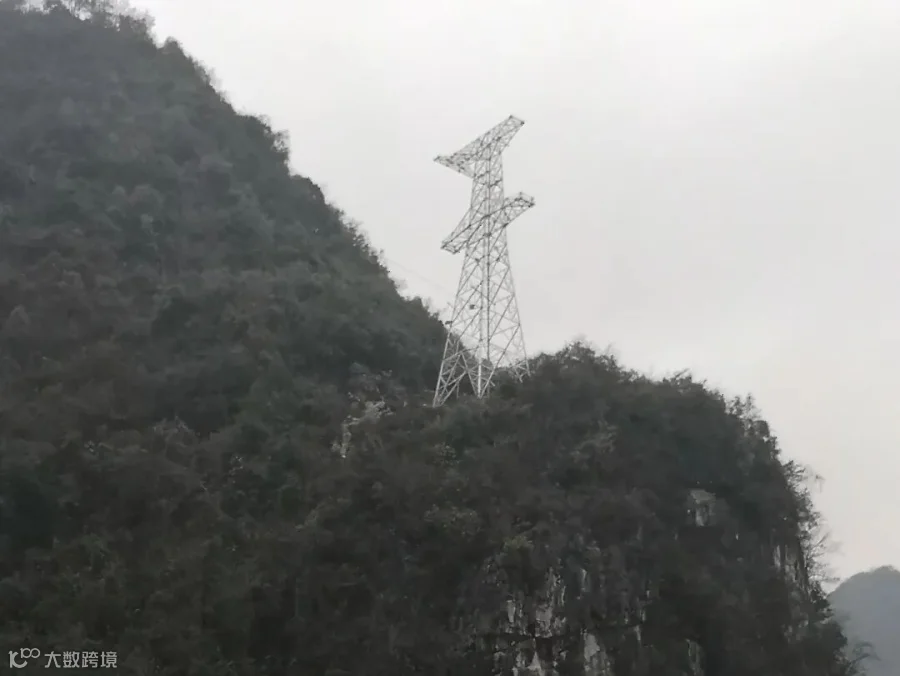

该工程全线地处岩石山地,且常年高温多雨,交叉跨越多,施工条件恶劣、难度大、工期紧,项目员工克服诸多困难,圆满实现工程投产。
2020/4/17

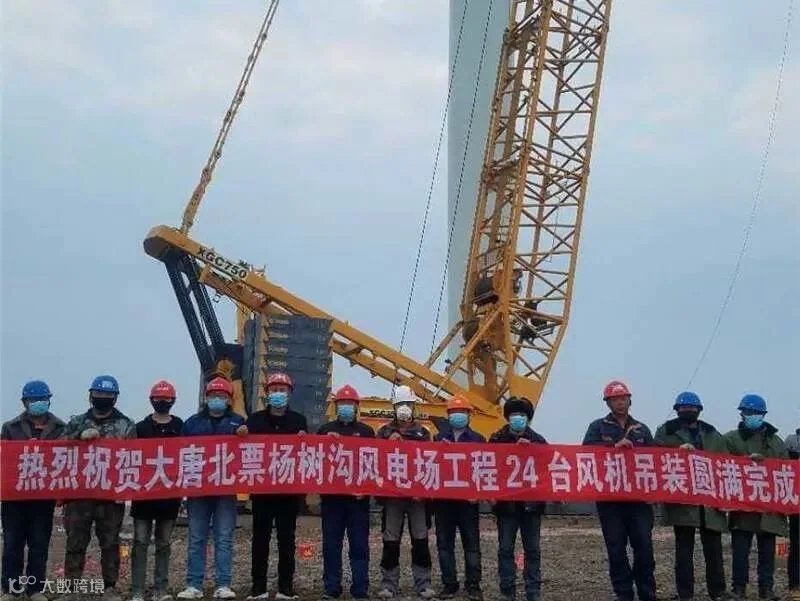

4月17日,中国能建天津电建北票杨树沟48兆瓦风电工程24台风机顺利吊装完成。
该工程设计安装24台单机容量为2兆瓦的歌美飒G114-2.0型风力发电机组。天津电建施工范围为24台风机锚栓安装、24台风机基础施工及风机设备安装、35千伏集电线路施工、风电场检修道路施工等。
在面临春季大风天气以及新冠肺炎疫情期间诸多困难,全体员工迎难而上,历经33天顺利完成全部风机吊装作业。
2020/4/17
4月17日,由中国能建天津电建承建的新疆准东五彩湾二期工程4号机组锅炉水压试验一次成功。
该项目位于新疆准东吉木萨尔县五彩湾,规划建设2台660兆瓦凝汽式超超临界汽轮发电机组,是准东煤电基地7个1329万千瓦配套外送电源项目之一。项目建成后可将新疆丰富的煤炭资源转化为电能输送到内地。天津电建负责2号标段建筑安装工程。
2020/4/17
4月17日,由中国能建天津电建承建的江西分宜电厂2×660兆瓦超超临界燃煤发电扩建工程1号机组锅炉点火一次成功。
据悉,该项目位于江西省新余市分宜县双林镇,建设规模为异地扩建2台660兆瓦超超临界燃煤发电机组,将同步建设高效除尘、烟气脱硫、脱硝设施,比照燃气机组,天津电建主要负责1号机组主厂房、锅炉、和全厂公用附属系统等安装工程;浙江火电负责1、2号机组和输煤系统的安装工程,中南院负责工程整体设计。
2020/4/18
4月18日,中国能建天津电建青海切吉风机安装工程项目首台风机开始吊装。
此次吊装风机设备为2500千瓦低速型风力发电机组,底段塔筒重62吨。
天津电建负责该工程180台风机安装作业。
