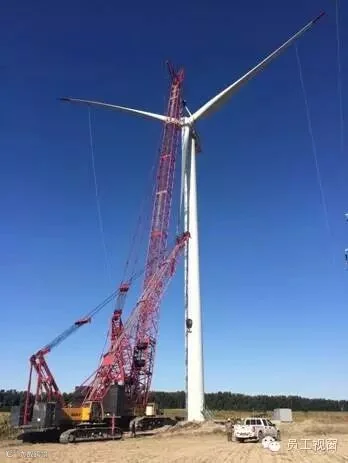

导读:11月11日,由中国能建黑龙江火电三公司新能源公司承建的吉林华能通榆团结风电厂吊装工作全部完成。该风电厂包括


1111日,由中国能建黑龙江火电三公司新能源公司承建的吉林华能通榆团结风电厂吊装工作全部完成。该风电厂包括ABC三个风电场,总计安装74台(每台2.0MW)风力发电机。这是该公司一次性最短时间内完成最多的风电机组。早在今年3月份,该公司承建的内蒙古乌拉特风电项目竣工。这是该公司承建的第一个风电集电线路工程,负责此项目的9千米35千伏集电线路、箱变安装调试和电缆敷设等工程。“标志着我们拥有了从风电场基础建设、风机安装到线路建设的完整风电施工业务链。”黑龙江火电三公司总经理郭江滨表示。近年来,该公司在风电施工领域发力,在白山黑水间刮起了一股强劲的“北风”。

拥有完整风电施工业务链

随着我国能源结构调整,尤其是能源生产和消费革命的推动,风能作为清洁可再生能源,近期受到了更多青睐。黑龙江火电三公司紧跟发展潮流,加大了新能源市场的开发力度,专门成立新能源专业公司,全面负责新能源项目的开发、建设及管理工作。

通过实施多轮驱动的市场开发机制,黑龙江火电三公司的风电市场开发取得了显著成果。20039月,黑龙江火电三公司承接了首个风电工程项目——哈尔滨木兰风力场200.6兆瓦风电建筑安装工程,迈出了结构调整的第一步。2009年,承接了华能四平鑫丰风电场76台风机项目的建设任务;20137月,中标中广核密山潘家店风电场49.8兆瓦风力发电机组安装工程;20144月,中标华电内蒙古乌套海风电二期项目的基础工程,包括66台风电场道路、风机和箱变基础及升压站基础工程建设;2015311日,中标华能通榆团结风电厂AB风电场(2×495兆瓦)、C风电场(48兆瓦)工程总计74台风机及箱变安装……

2003年承建第一个风电施工项目至今,黑龙江火电三公司已经相继承担了哈尔滨木兰、吉林里程、四平、佳木斯桦川、七台河、密山、宾县,以及湖南郴州16个风电场的施工建设任务,累计安装风电270台,发电总容量达350兆瓦。该公司形成了风机和箱变基础、风机安装、风电集电线路工程一整套施工链条,具备了承担风电EPC工程施工的能力。这股在松花江畔旋起的强劲北风,正吹向四面八方。

施工建设“疾如风”

好风凭借力,送我上青云。随着风电市场的不断扩大,黑龙江火电三公司以在建项目为依托,积累了丰富的风电施工经验,风电装机容量逐年增大,吊装技术不断创新,安装实力不断提升,风电施工水平节节攀升,企业品牌在“风”中飘扬。

20138月,黑龙江火电三公司开始进行密山潘家店风电场25台单机容量2兆瓦的风机全套安装施工。工程地处山区,道路崎岖,设备运输和吊装机械转运困难。该公司创新管理模式,推行承包制度,巧妙利用45吨和800吨汽车吊进行交叉吊装,创造了3天吊装2台风机的纪录,仅用一个多月时间,就完成了全部施工。

20146月,内蒙古乌套海风电二期工程第一灌混凝土开始浇筑。该工程分散布置66台风机,每个风机基础需浇筑400立方米混凝土,还要铺设近52公里风场道路,工程量十分大。黑龙江火电三公司整合资源,先将主干道修完,合理布置混凝土泵站,采用集中、分散、再集中的浇筑方法,确保了工程质量和进度。当年115日,该公司施工人员连续浇筑27小时,浇筑混凝土1200立方米,高效完成最后3台风机基础浇筑,得到了业主的赞赏。

经过十余年的磨砺,黑龙江火电三公司的风电单机吊装容量从0.6兆瓦、1.5兆瓦上升到2兆瓦;吊装速度2天吊装1台风机、3天吊装2台风机,提升到1天吊装1台风机。该公司正不断适应国家电力结构调整,迎“风”而起,加大风电等新能源工程的开发和建设力度,让“北风”吹得更猛烈一些。
