22栋
外立面剩余伸缩缝位置、一楼;阳台第一遍腻子施工中;屋面腻子正在施工。

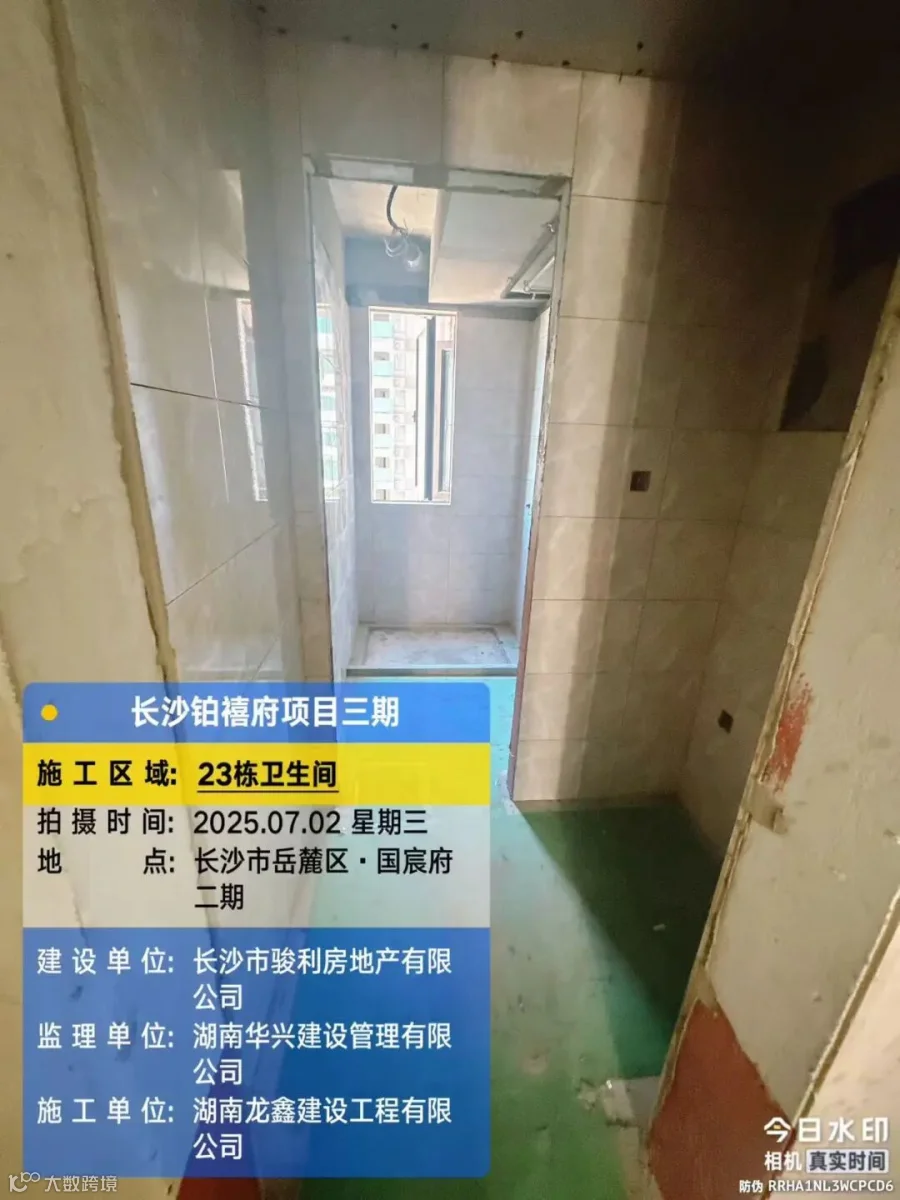

1-16层抹灰已完成;2-16层公区墙地砖铺贴已完成;公区吊顶施工中;卫生间防水未施工。
23栋
外立面剩余采光井位置、一楼;阳台第二遍腻子完成,正在打磨;屋面第一遍腻子完成。
1-17层吊顶封板已完成;5-17层室内墙砖铺贴已完成;1-17层地砖已完成。
25栋

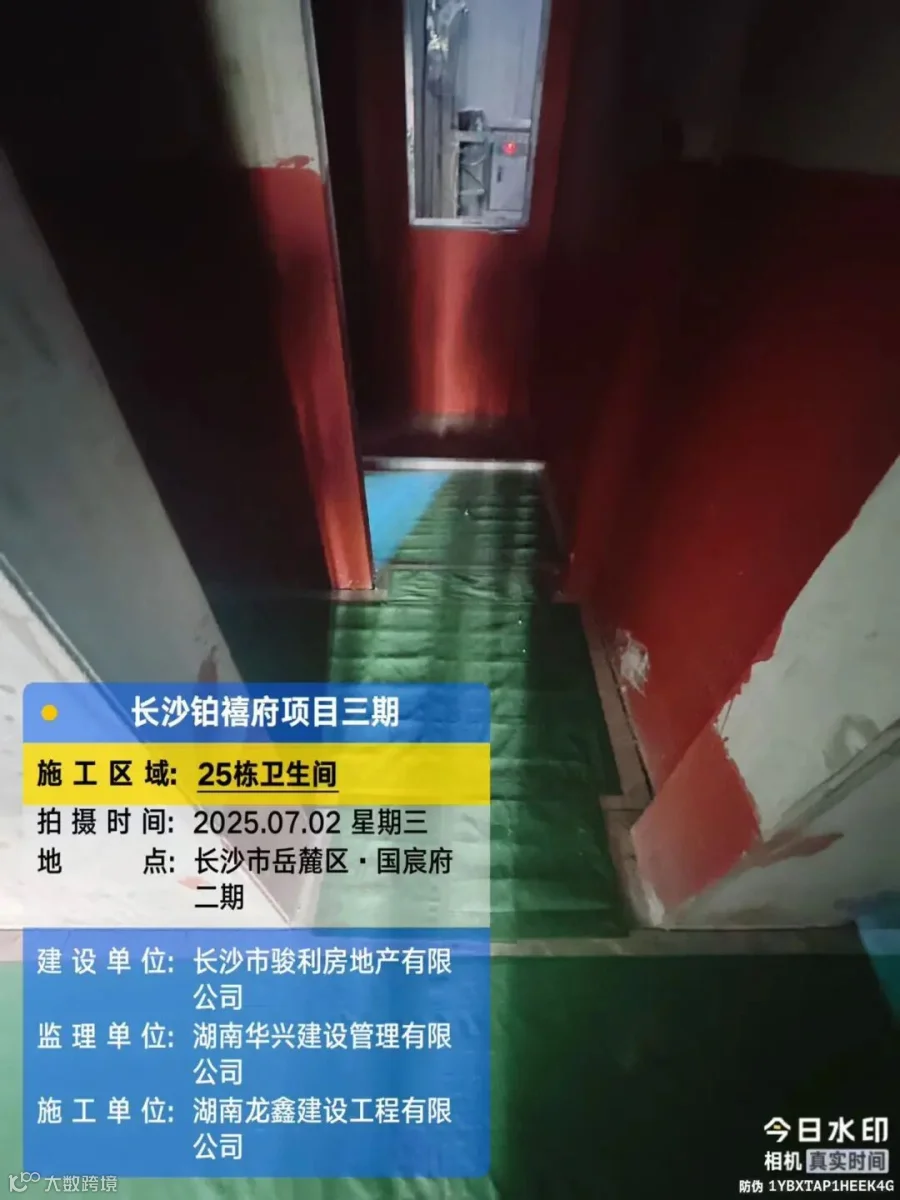

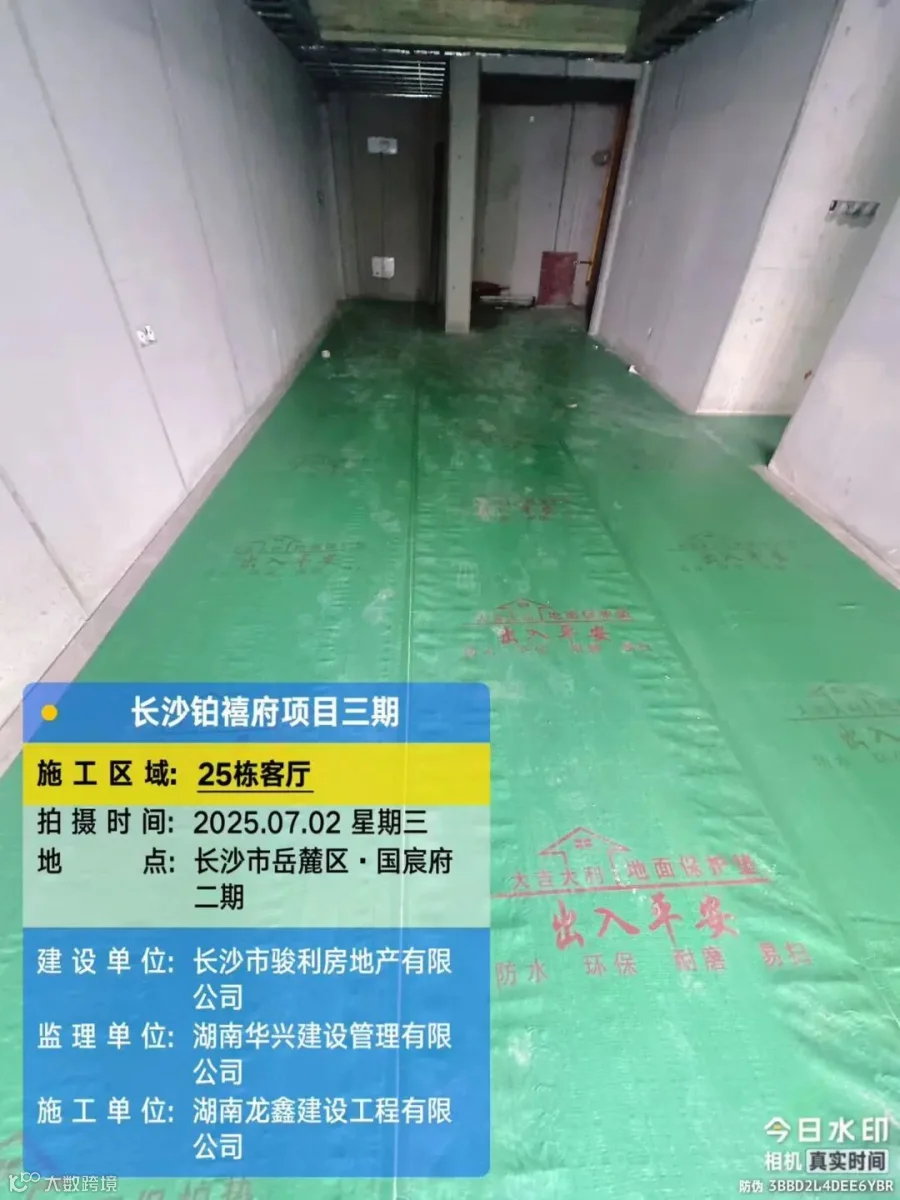

外立面剩余伸缩缝位置、一楼;阳台第一遍腻子完成;屋面第一遍腻子完成。
1-17层地砖已完成;1-17层吊顶龙骨已完成。
26栋
外立面剩余采光井、一楼;阳台第一遍腻子;屋面第一遍腻子完成。

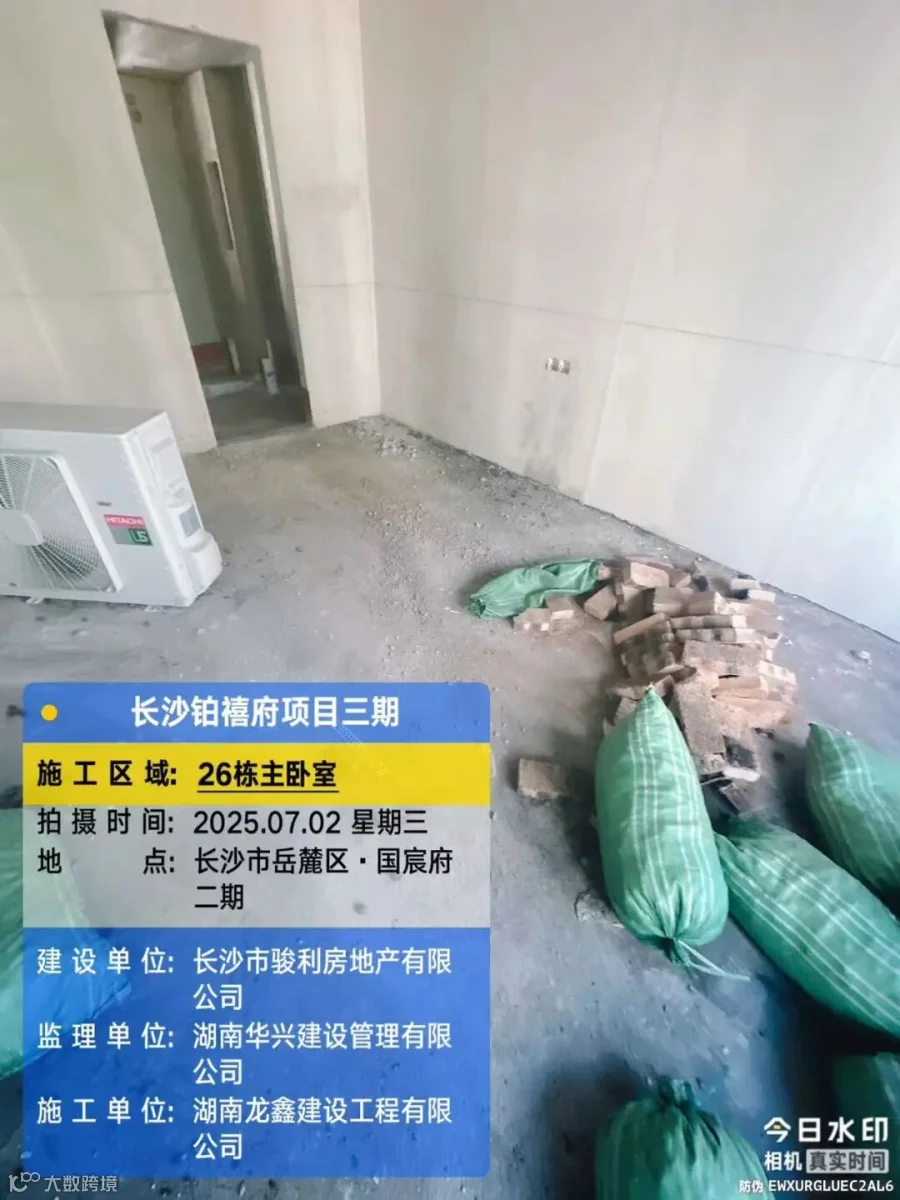

2-17层砌筑回填已完成;吊顶施工中。
27栋

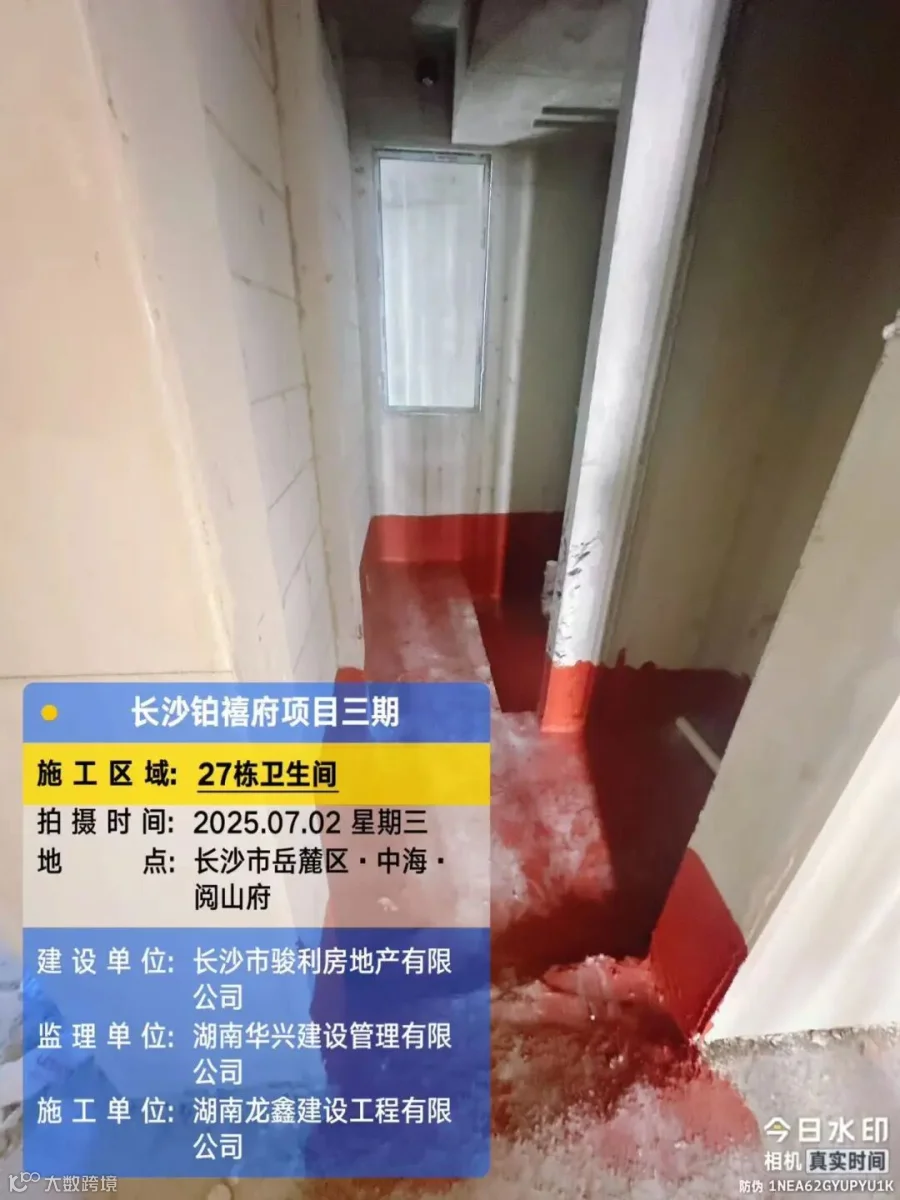

外立面剩余采光井、一楼。
16-12层砌筑回填已完成;吊顶施工中。
