Building
Progress
二期住宅施工情况

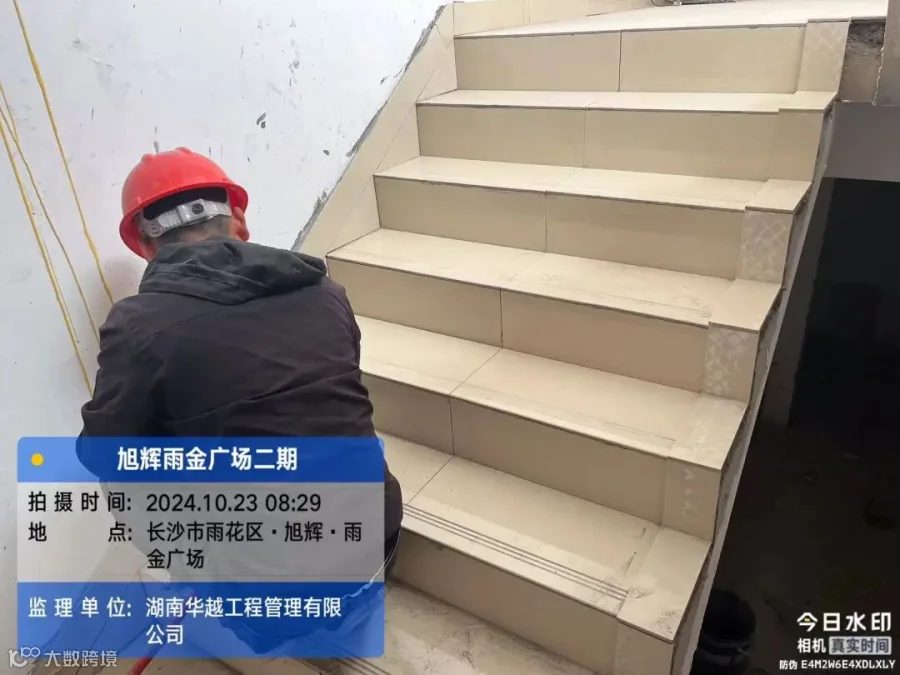

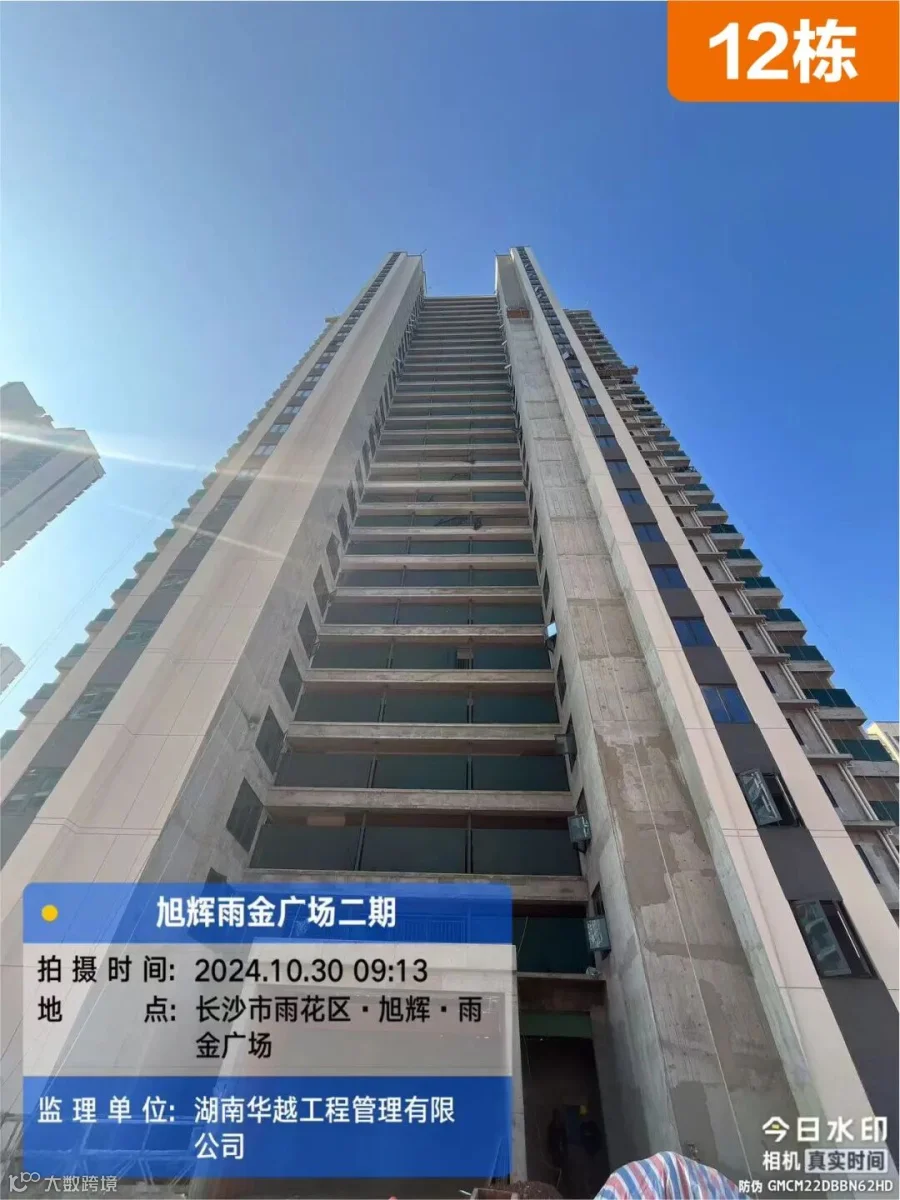

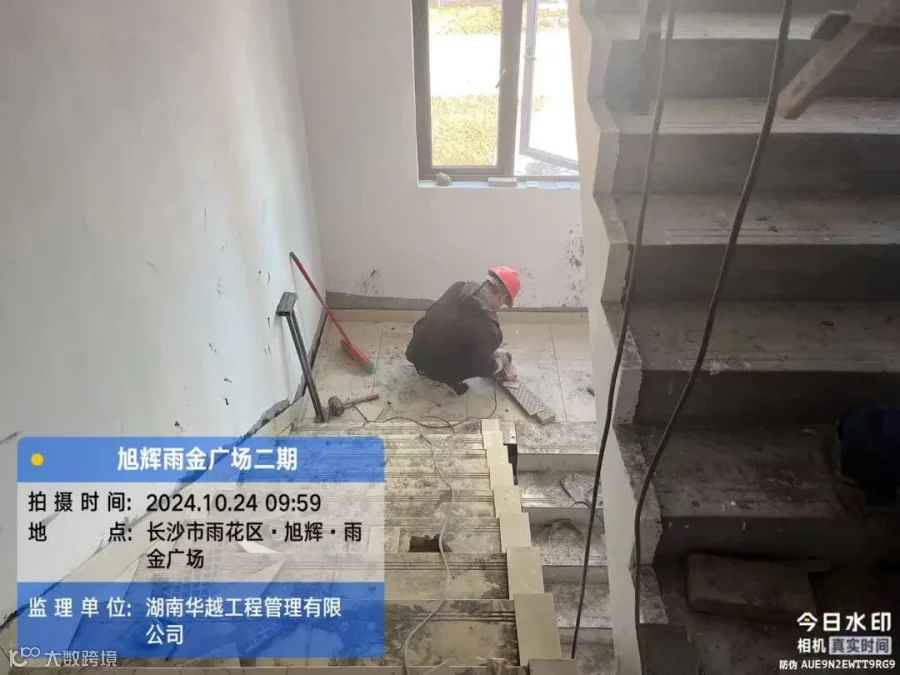

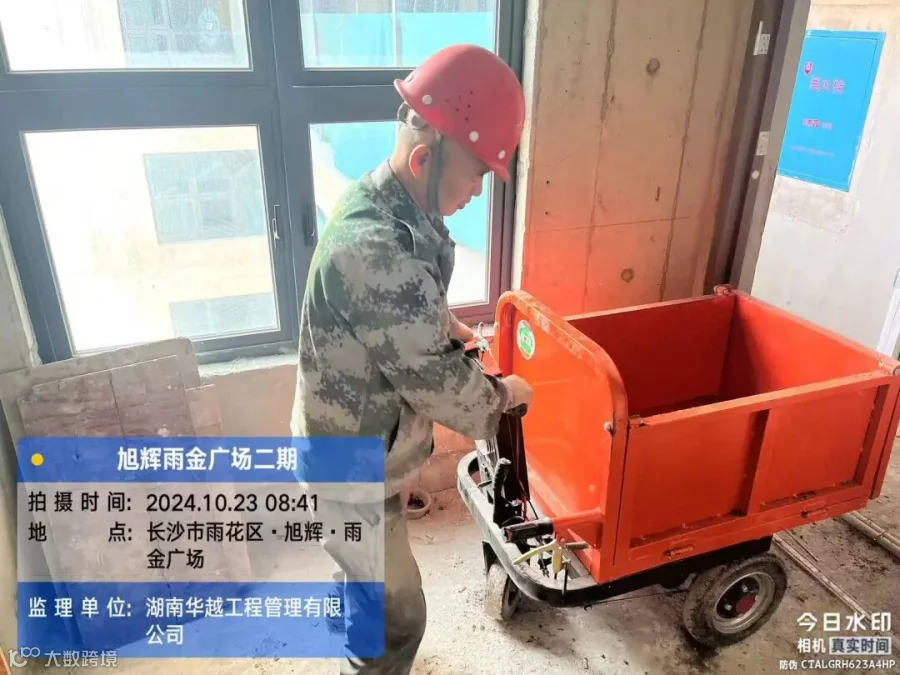

1、总包单位:12#栋外墙打凿修补、飘窗防水随吊篮进行;室内缺陷修补中;12#栋卫生间防水施工第一遍完成50%;12#栋空调板找平;16#、19#栋商铺屋面细石混凝土施工完成;12#栋3层到-1层楼梯地面瓷砖完成45%。

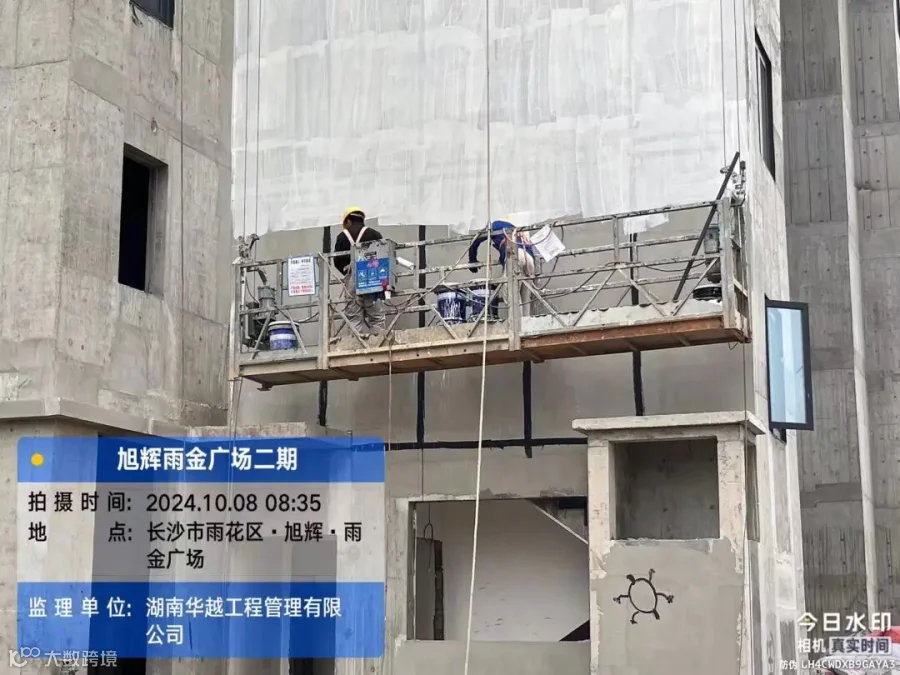

2、外墙涂料单位:12#栋外墙东西山墙及南向01、04户涂料施工完成,共完成8个机位;炮楼外墙面漆完成50%;南侧阳台腻子完成,03、04户面漆完成,东北角设备平台腻子完成;连廊、阳台第一遍腻子基本完成,第二次腻子施工完成31-3层,打磨完成35%。

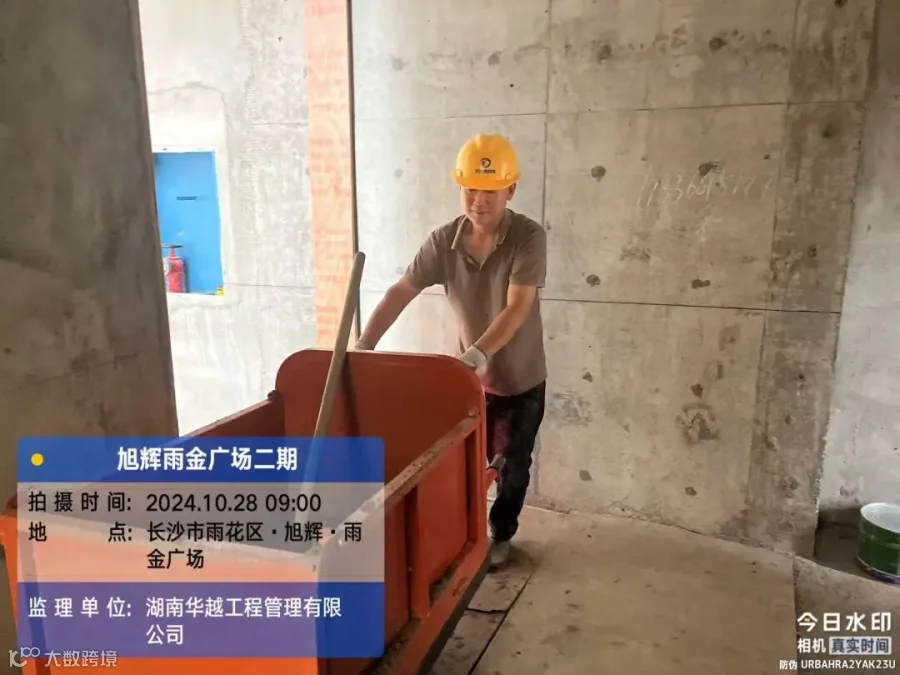

3、防火门单位:12#栋公区防火门框安装、塞缝完成;避难间防火门安装完成。

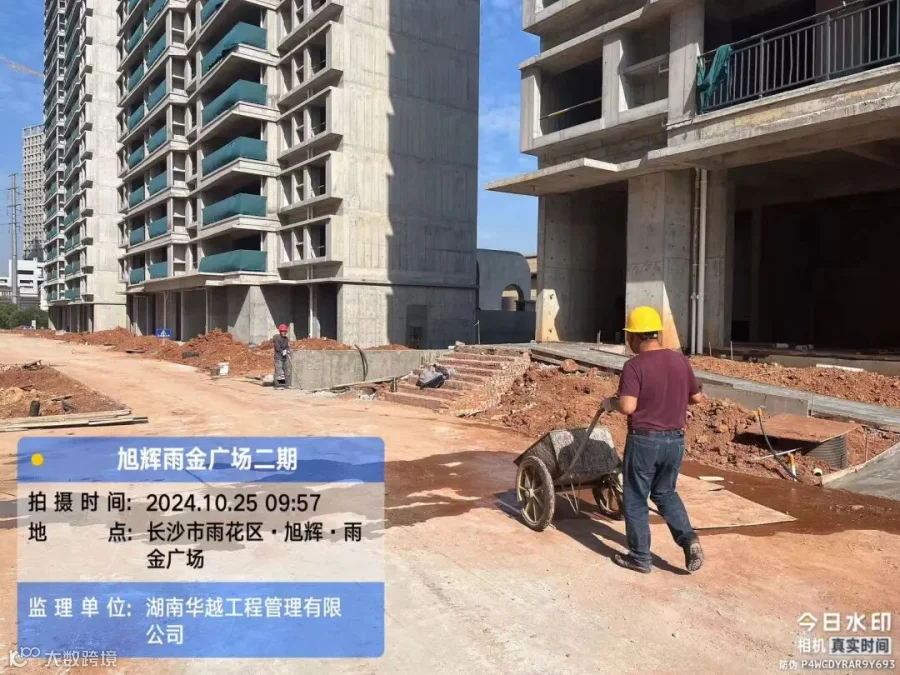

4、园林单位:16#栋-19#栋消防环道路面硬化完成;17#-19#栋入户门口无障碍通道整理;砌筑挡土墙;西头围墙柱施工;场地整型;大乔进场。
5、精装单位:公区吊顶2-30层石膏板完成,负一层、1层大堂龙骨安装;电线穿线基本完成;地面瓷砖铺贴完成29-19层。

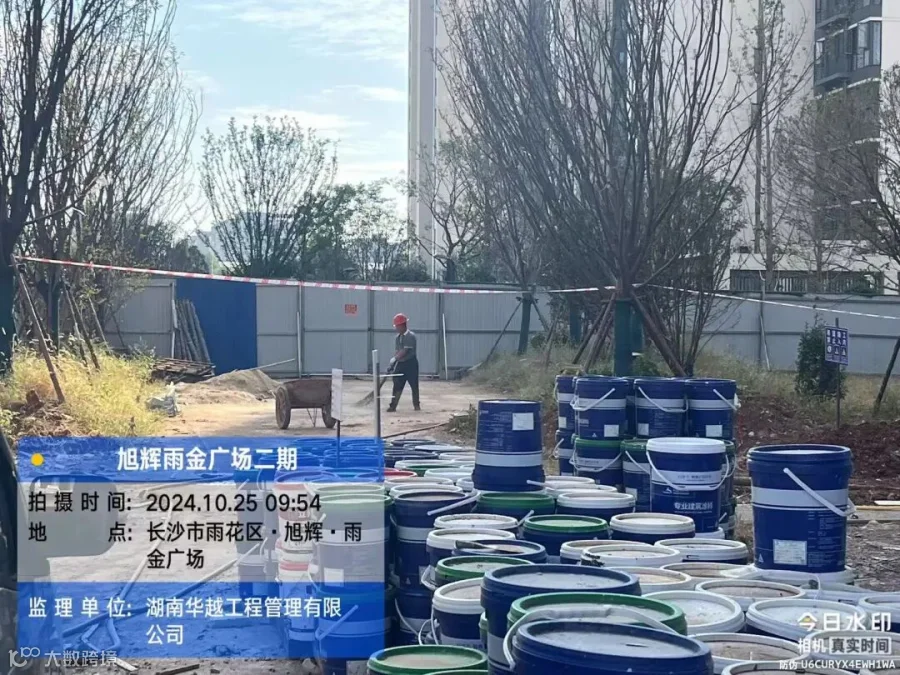

6、保温单位:墙地面及厨房、卫生间保温完成。
7、弱电单位:光纤安装中,竖向穿线基本完成;剩余门禁未完成。
8、消防单位:12#栋连廊消防栓安装;洞口封堵施工;12#-19#栋消防管、地下室风管施工中。

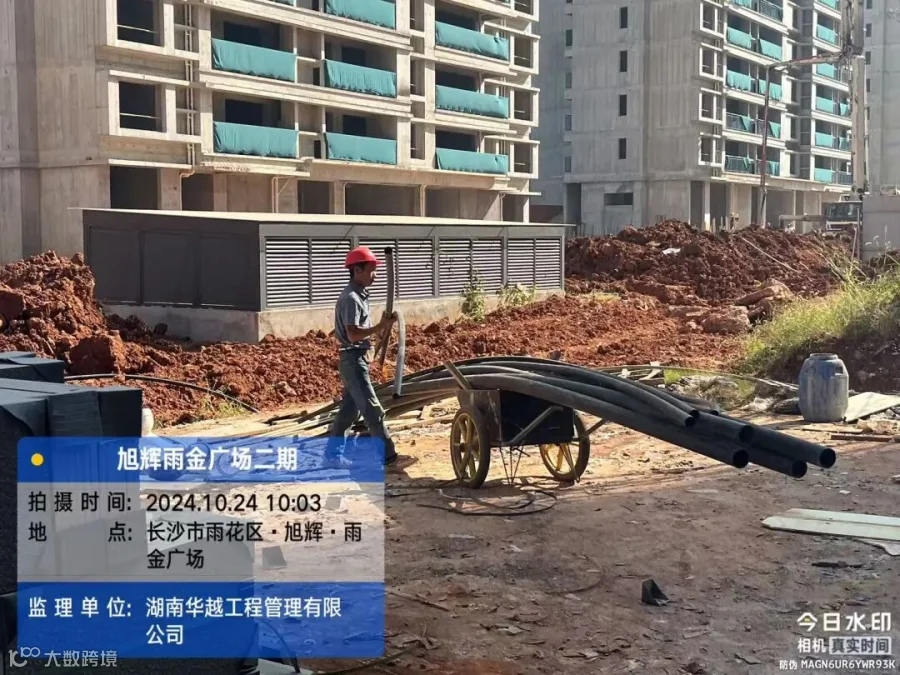

9、自来水单位:19#栋管道安装。
10、栏杆单位:12#栋阳台空调板百叶安装基本完成;楼梯扶手完成90%。

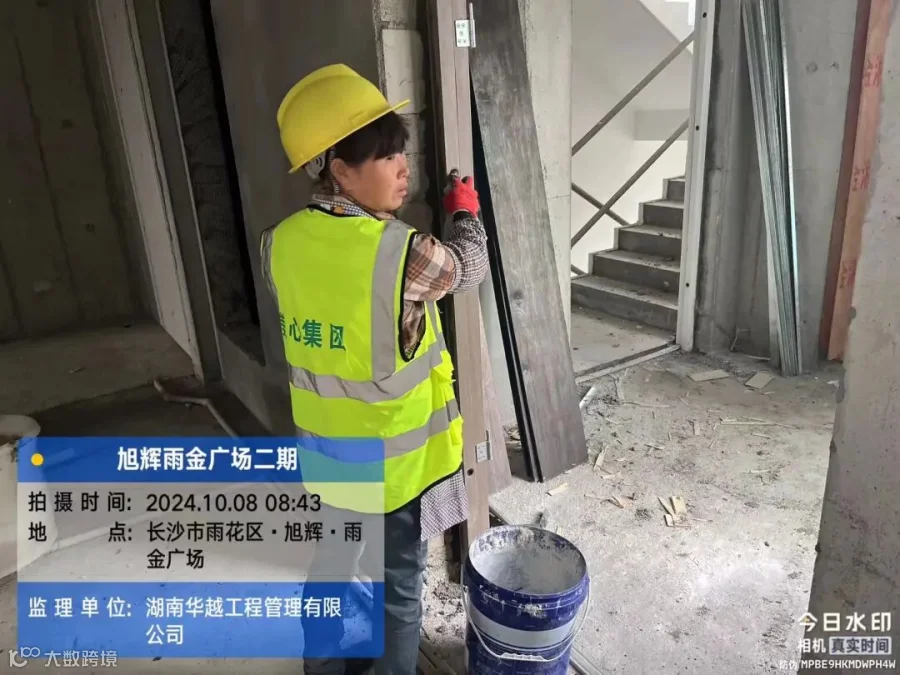

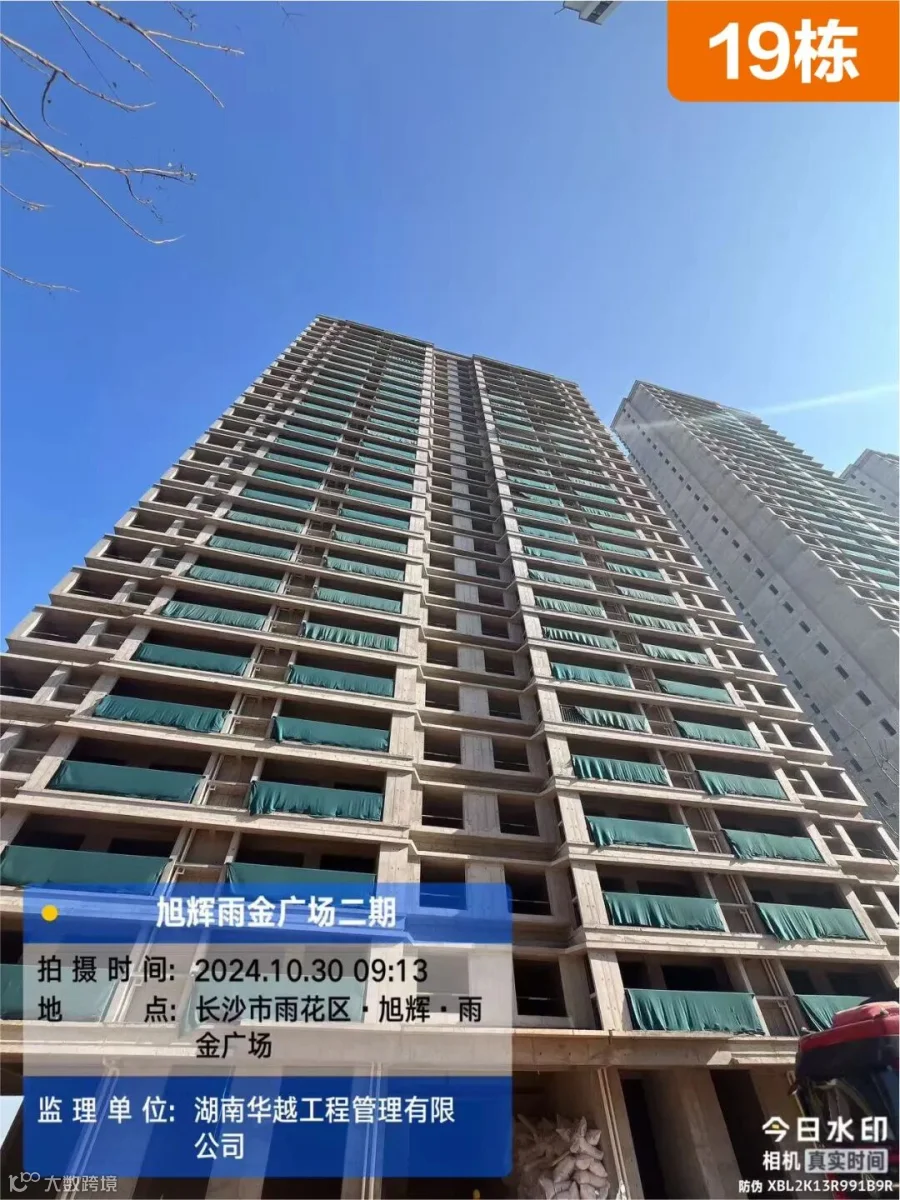

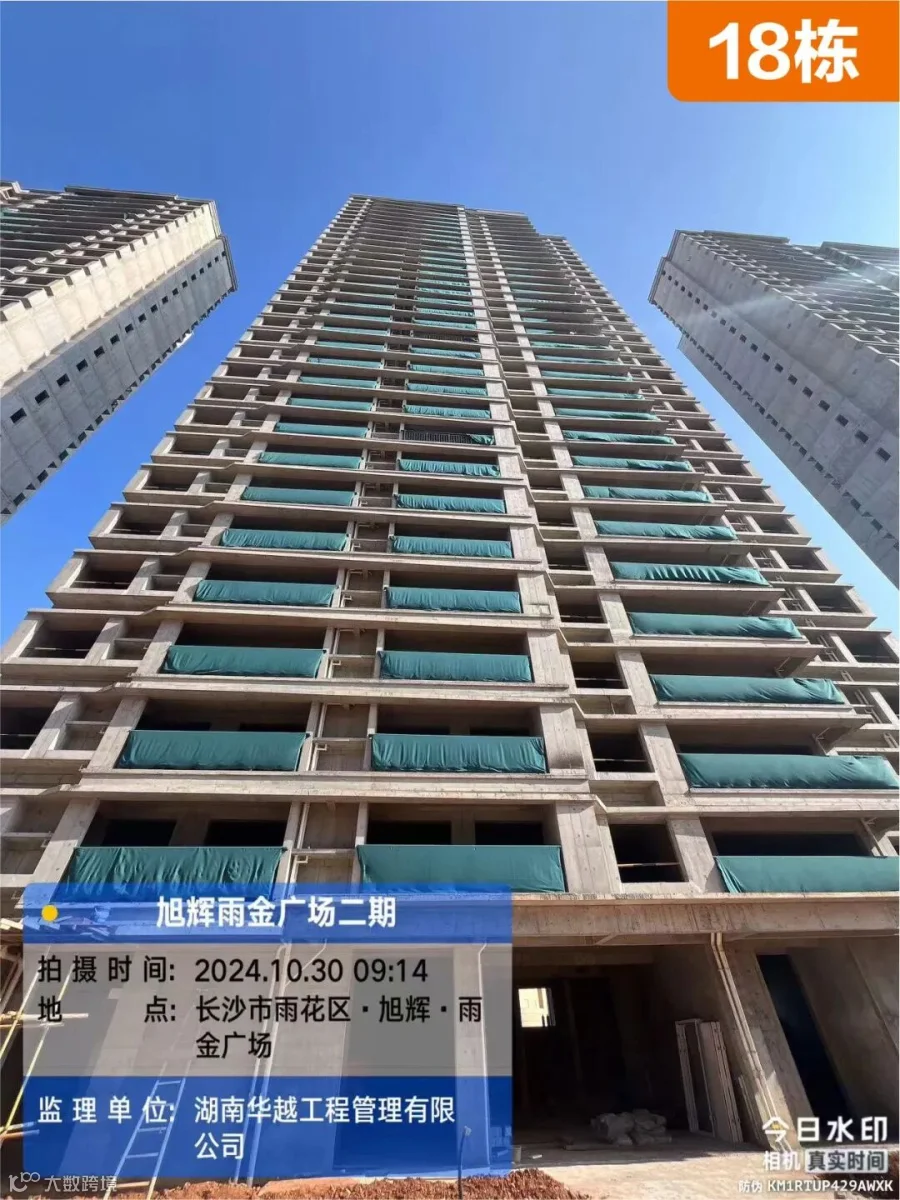

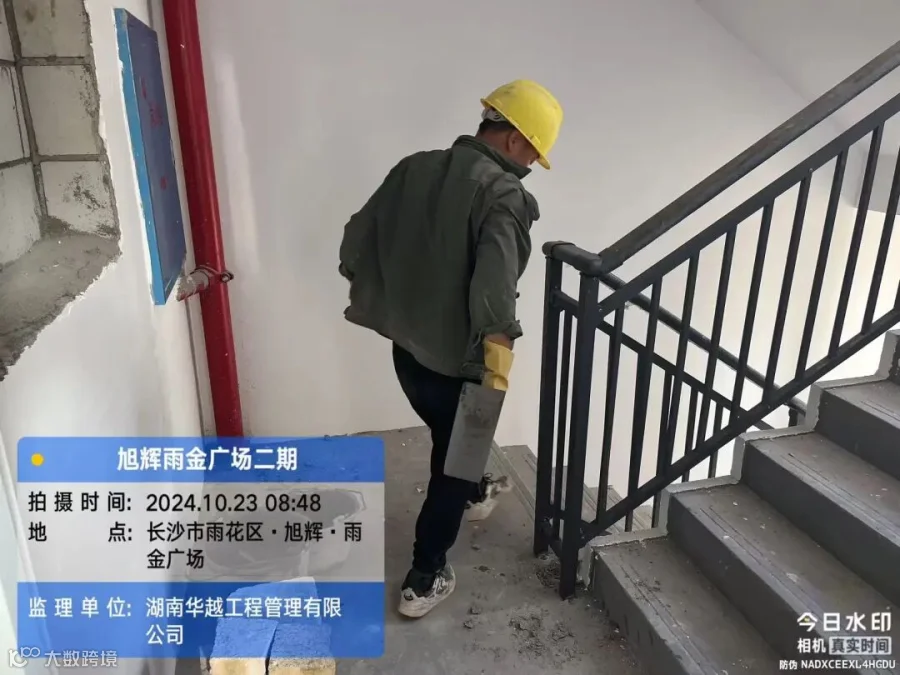

11、门窗单位:12#栋4层以下门窗未安装,其它楼层均已安装。
Smile
Cifi City

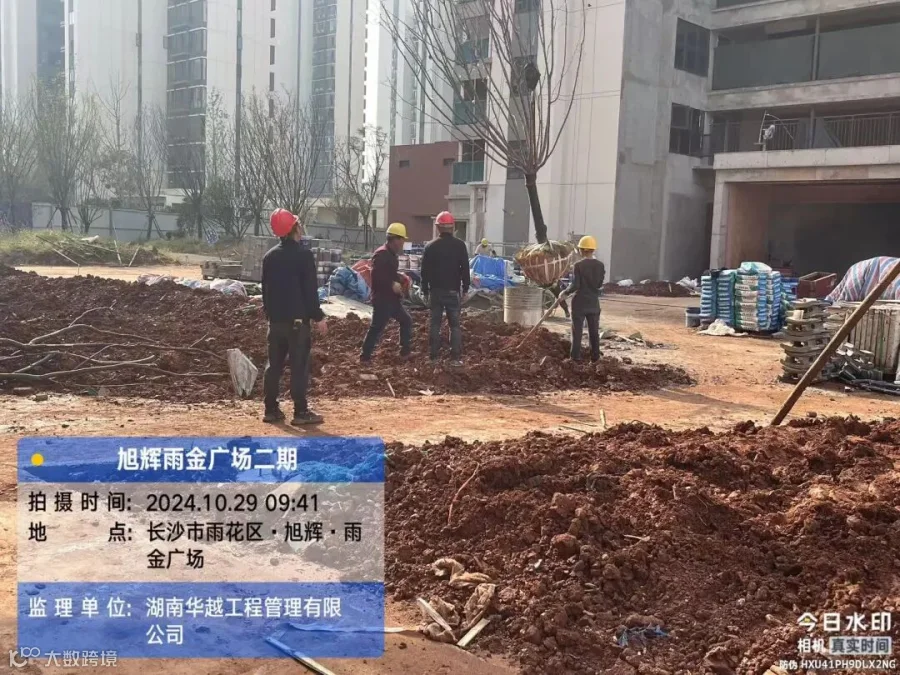

▲ 实拍图


本资料为要约邀请,不视为要约,所涉面积均为建筑面积,所载文字以及相片、地图、印象示意图、标注图片等仅供参考用途,所有政府、政策信息均来源于官方披露信息,具体以实物、政府主管部门批准文件及买卖双方签订的商品房买卖合同约定为准。宣传资料中所有关于学校的描述为本公司根据与政府部门签署的相关协议内容对外发布,任何具体细节均不作为《商品房买卖合同》补充条款及销售承诺;不排除后续因为政府部门、学校方面的原因有所调整,本公司对此不承担任何责任。如有变化恕不另行通知。本项目推广案名为旭辉·雨金广场,开发商:长沙兴创房地产开发有限公司。预售证号:长住建售许字(2023)第0341号、0342号 。开发商有权在法律允许范围内进一步解释活动细则。本资料制作时间为2024年10月。
