导读:武穴电子信息园二标段25栋厂房提前一个半月全部移交
点击上方能建南方 可以订阅哦!

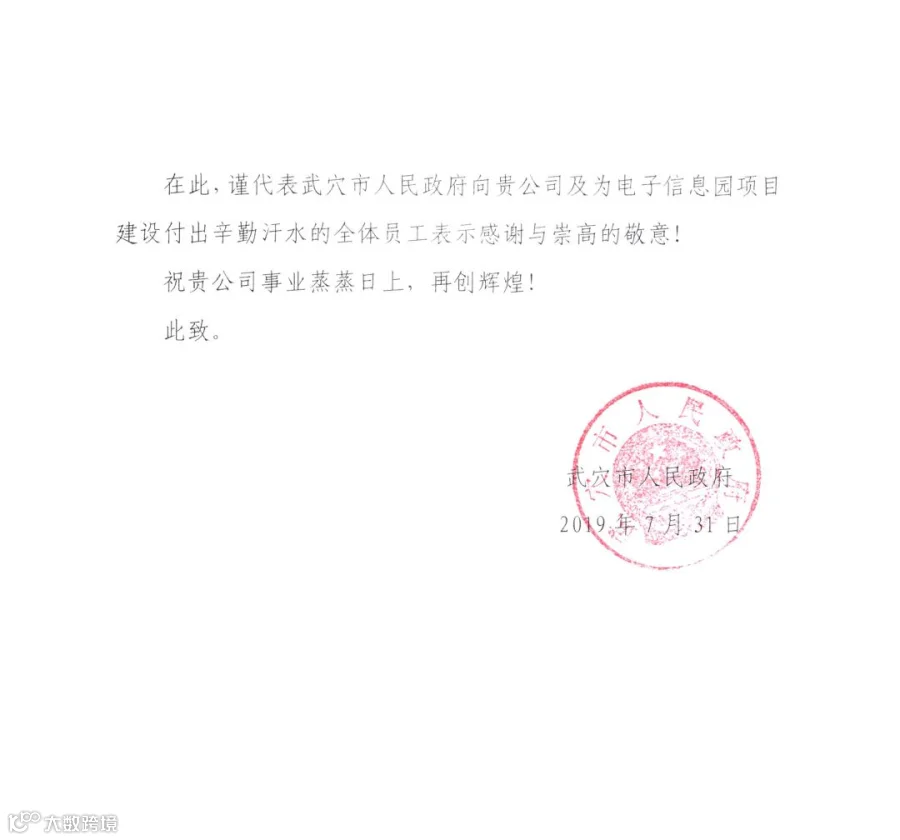

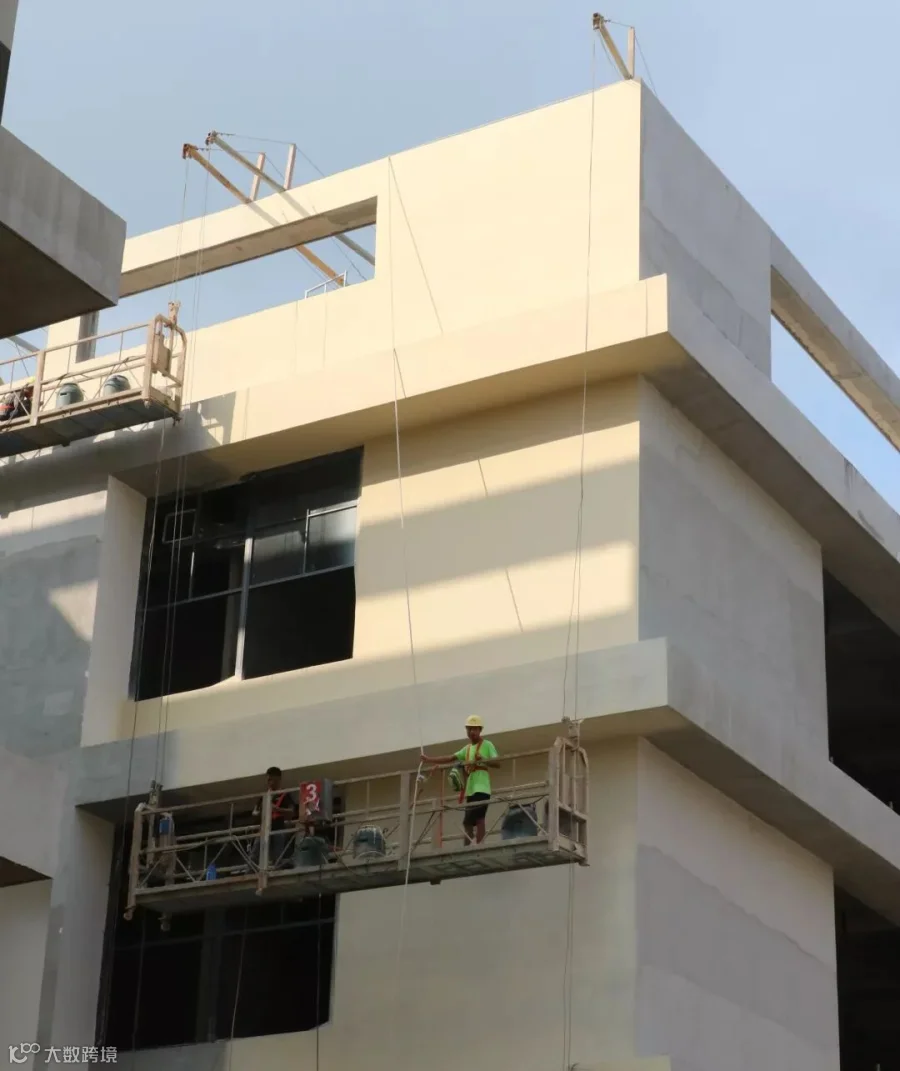

中国能建南方建投:有一封来自政府的

感谢信

— — 等待您查收 — —

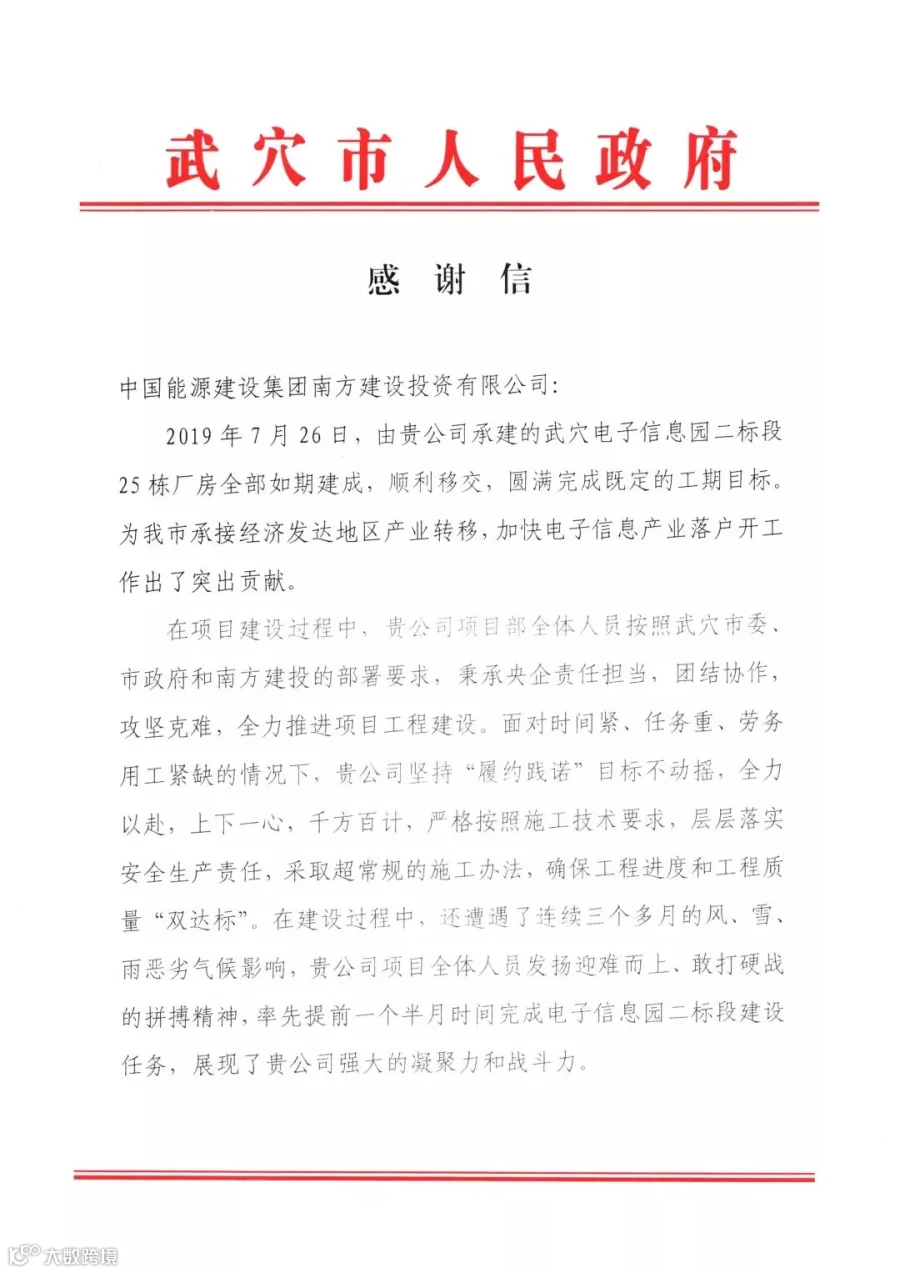

7月26日,武穴电子信息园二标段25栋厂房提前一个半月全部移交引资企业。31日,武穴市人民政府向中国能建南方建投发来感谢信,对项目全体员工的辛勤付出表示感谢与崇高的敬意。


2019年7月31日
























258天 武穴电子信息园落成

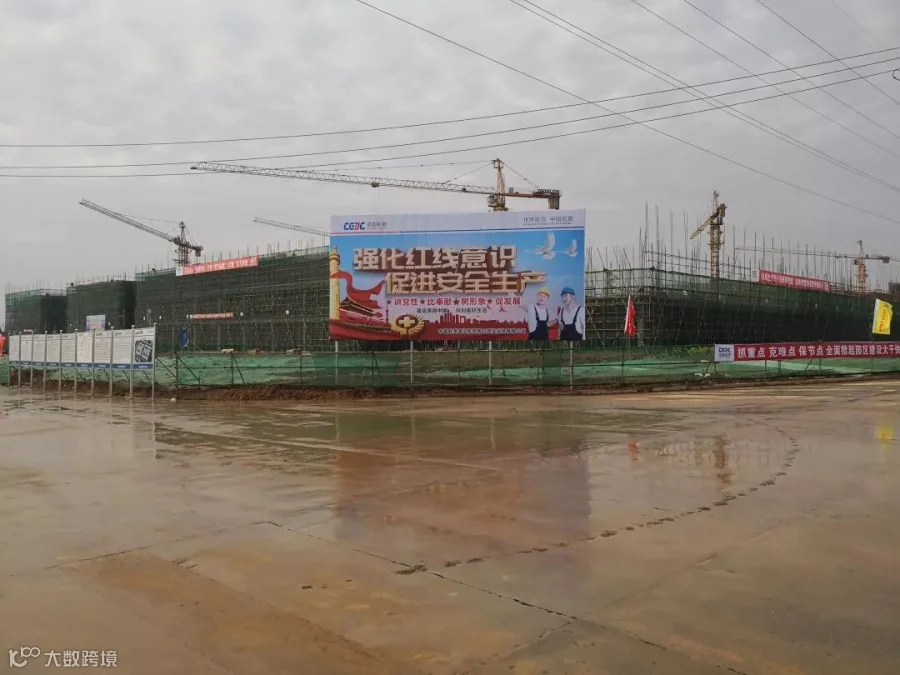

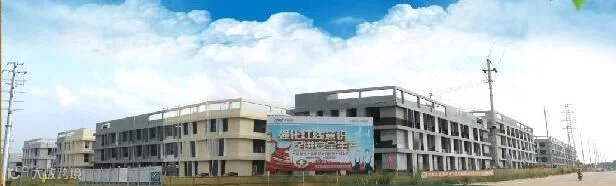

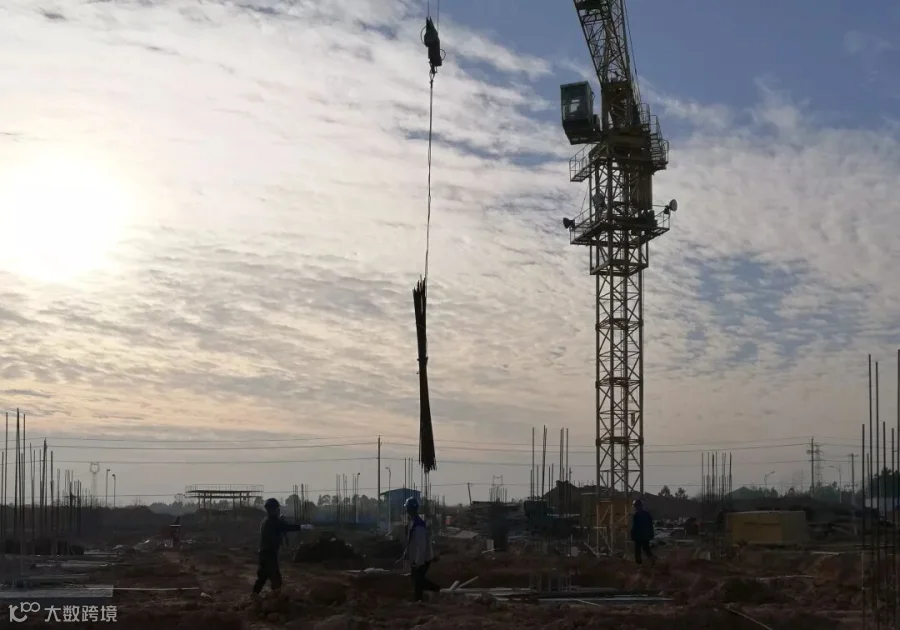

从2018年11月6日到2019年7月26日,258天,在一片广袤的黄土地上,武穴电子信息园二标段25栋厂房快速生长。

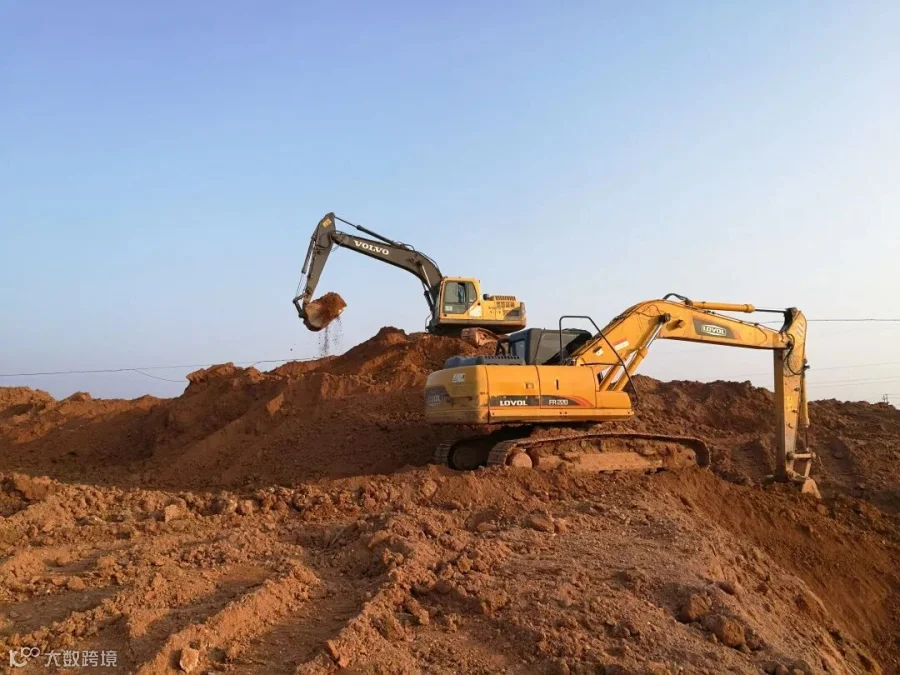

258天,电子信息园二标段共投入架管及附件9600余吨,各类钢筋用量9100余吨,模板用量260000多平方米,土方开挖转运170000立米,消耗各类混凝土99000吨。塔机11台,各式履带挖机、荷重汽车70多台,文明施工道路换填石料消耗10000立方,路基钢板220块。建设期间投入资金超过1.8亿。施工高峰日投入用工超过1000人/天


裹着泥泞的黄土走来, 穿过长达105天的风、雪、雨,258天冬去春来,电子信息园的建设之路有艰辛也有收获,忙碌的脚步声奏响了一曲震撼人心的《奋进之歌》。

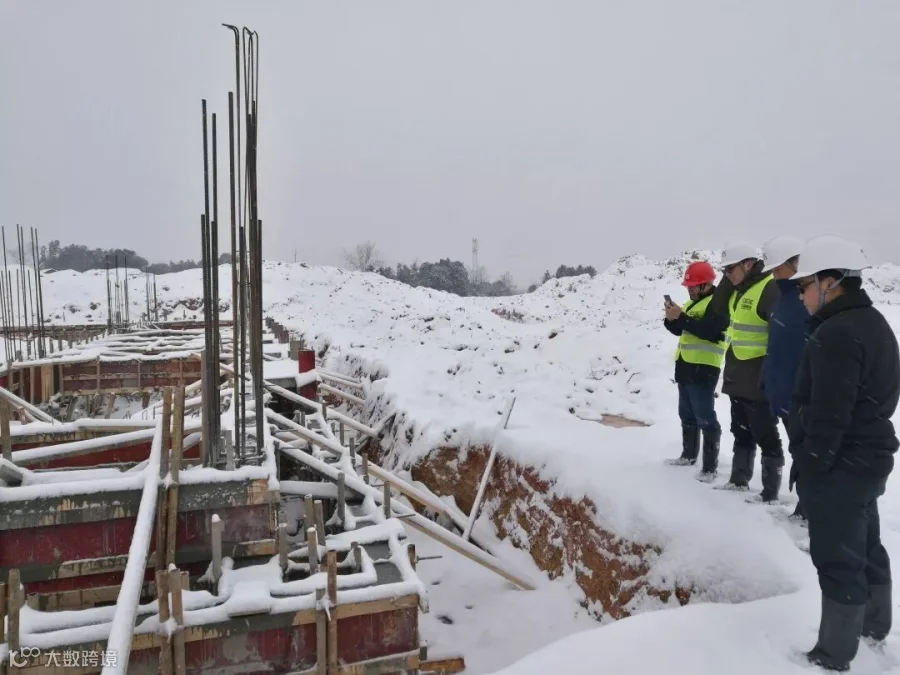

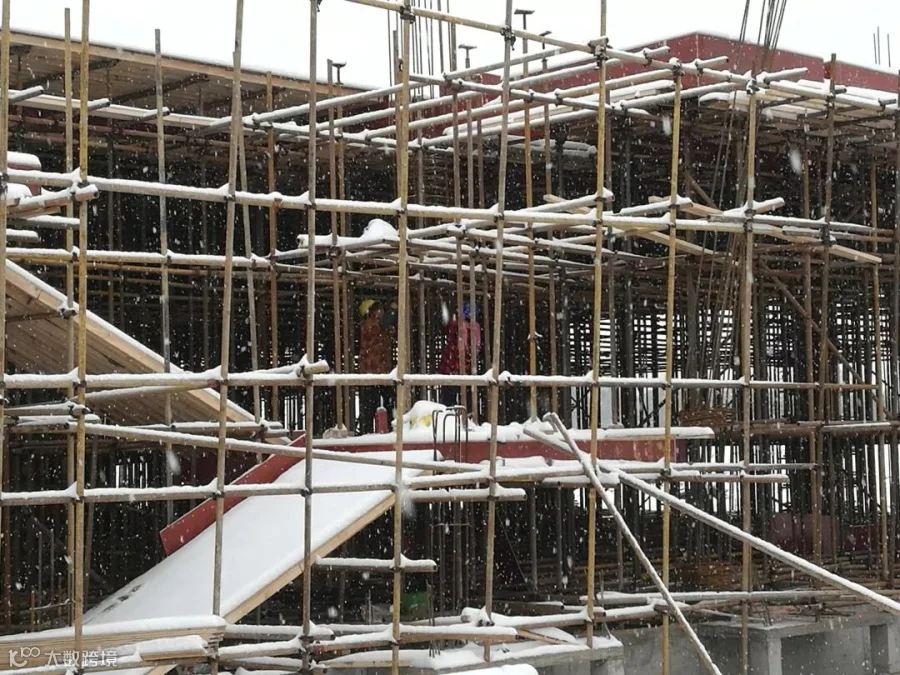

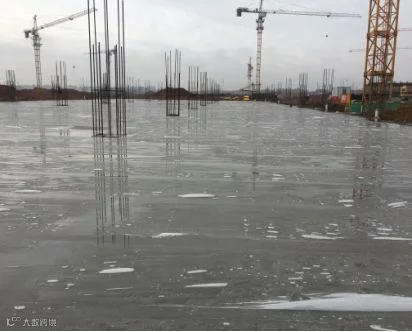

2018年11月06日,武穴电子信息园一标段正式开工后,建设局面迅速铺开。然而,从2018年12月上旬一直到2019年3月上旬,项目部连续遭遇了风、雨、雪恶劣天气,“流浪地球”演变成了“流浪的太阳”。

受天气影响,厂区道路、材料供应、劳动用工等方面的问题层出不穷,项目建设陷入了雪上加霜,屋漏偏逢连夜雨的困境。

化解工期压力

工期等不起,成本拖不得,与困难狭路相逢,敢亮剑者胜!

▷项目部将协作队伍编排为四个施工组团,为每一个组团安排一名专职管理人员,全面负责该组团安全生产、沟通联系、生产组织等工作。组织开展四个组团之间的“学、赶、比、超”的内部“劳动竞赛”。每周日下午,定时开展各组团现场观摩点评会,设立流动红旗,为表现突出的组团授红旗,为工作努力的个人戴大红花。

▷▷2018年11月12日,项目部搬到现场办公,全体人员进入“白加黑”、“五加二”工作状态。只要有一个作业点没有完成既定的施工计划,项目部第二天就要提出具体的补救措施。为了始终确保主线工期不受影响,2019年2月,项目部直接组建了一支攻坚突击队,哪里有困难就突击哪里,及时排解施工难点和阻点,将拖延的工期抢上来。

项目部善画“同心圆。

▷与协作队伍坦诚沟通,求同存异,找出合作共赢的最大公约数,画出同一个目标的最大同心圆。厂房结构施工最高峰时段,协作方主动作为,积极组织,投入大量人工,3~4月份最大用工量达到980人次.天,平均日用工超550人次.天。他们与项目部一道,全力维护南方建投“履约践诺”大国央企的形象。

▷▷项目部将混凝土标号从c30上调到c35,每一个楼面混凝土养护周期因此缩短3天;为降低天气对施工的影响,用龙扣脚手架代替钢管脚手架,并临时租赁钢板铺设道路,消除泥泞道路阻碍车辆、机械通行的不利影响。


项目部巧打“组合拳”。

▷抢主线工程的时候,提前实施平行作业、交叉施工,均衡浇注、砌筑、装修各道工序,为项目整体目标的实现赢得先机。

▷▷为提高调配效率,项目部与协作方相互配合、精心盘算,制定出详细的人、材、机具配置计划,将材料使用、拆除、转运具体落实到人员、时间、地点上。抓大不放少,注重过程,管控细节,最大限度地确保“人员不窝工,材料不闲置,机具不等人”。

▷▷▷每日现场碰头会,周例会、月安全生产调度会按期开展,充分利用晚上有效时间,召开安全、质量专题会等。

严守安全生产“红线”、“底线”

项目部坚决守住安全生产“红线”、“底线”,建立健全安全管理体系,组织编制了安全管理制度27项、操作规程32项、应急预案29项,做到安全管理有据可依,施工作业有章可循。

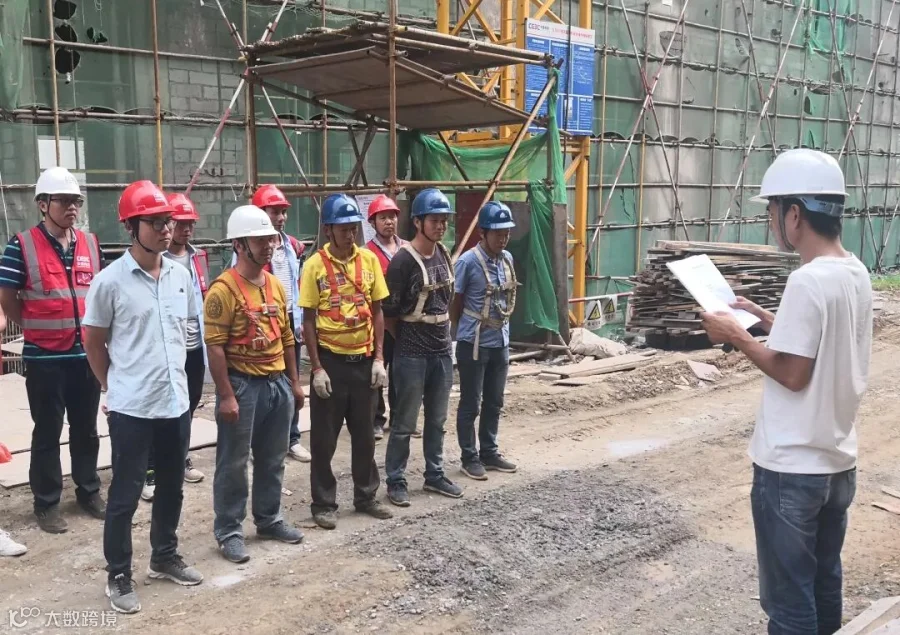

项目部为四个组团、施工突击队各配置一名专职安全员,将安全管理力量集中在施工现场。并为专职安全、质检员、区域管理员统一配备了视频执法仪,为每一个进入现场施工的作业人员定制了二维码,张贴在安全帽上。重点打击不戴安全帽、不系安全带、不正确使用防护用品等不安全行为。重点监控脚手架、施工用电、起重机械、临边作业、高空作业等。重点监管各类专项安全技术措施现场实施。

协作方临时用工、短期用工、清包工等灵活的用工方式,为项目带来安全风险隐患。对此,项目部重点关注,严格执行员工三级安全教育培训、体检、考试程序,累计完成1180人次。同时,把各组团班组长、小规模劳务承包人按公司班组模式,进行安全管理培训,引导他们执行班前站班“三交”制度,并结合民工工资管理要求,把安全管理与工资发放联系在一起,全面推行实名登记签到制度,确保每一个用工都得到有效的安全教育与出勤考核管理。充分利用智能手机,通过微信群及时推送安全知识、安全考核、出勤记录等综合信息,提高安全教育的实效性。

通过对现场安全的有效管控,项目始终保持稳定的安全生产局面。

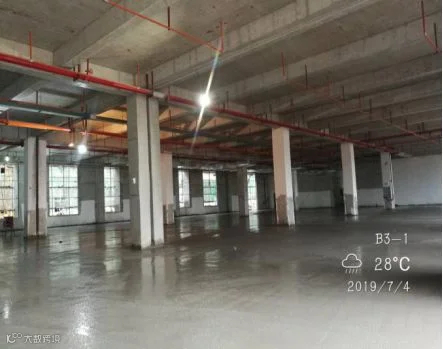

本项目按合同质量条款要求,分部验收合格率100%,优良率90%。项目主体工程分部结构验收工作分两批次进行,均一次性通过建设单位、质监站、监理单位联合验收。阶段性客户满意度调查取得了97.5分的佳绩



质量示范



在工作中成长

武穴电子信息园项目部是一支年轻的队伍,50%的员工工龄在5年以下,青年员工的阅历、经验与能力都相对欠缺。为了破解这道难题,项目部推出导师制度,项目部领导、部门主任、经验丰富的老师傅纷纷走上前台,以老带新、以师带徒的方式,结对子,搞帮扶,悉心指导和督导青年员工学习,加快青年员工成长步伐。

项目部坚持每周开展现场联查活动,手把手地帮助青年员工提高实操水平;安排青年员工轮流主持生产、安全、质量各类例会,让青年员工全面熟悉项目管理事项,提升青年员工组织与管理能力;执行日工作清单与工作日记制度,每月定期公开检查评比,提升青年员工工作效率;整合工程、安全、质量管理人员力量,打破专业界线,让每一个工程师独立负责一片施工责任区域,按照一专多能,一岗多责的原则,对口联系组团、班组,逐步让青年员工担起一个区域的安全、质量、进度的全方位管理责任。

项目的青年员工

 258天,一路征程壮如歌,二十五栋厂房为证,项目团队共同唱响的奋进壮歌,收到了热烈回响。

前后二任武穴市委书记郝胜勇、李新桥同志在园区留下了重重脚印。郝胜勇书记在武穴最后一个工作日还在电子信息园现场办公。

作为信息产园项目的倡导者与督导者,在项目建设最关键的阶段,李新桥市长每周都会到施工现场,为项目建设鼓气加油。 “每一天都看到新进展。”这是他对园区建设的肯定。

南方建投相关部门负责人多次到现场调研指导,为建设者们鼓劲加油,解决实质性难题,全力推动项目建设阔步前行。

后记

一场突如其来持续的雨季,延缓了电子信息园创工期奇迹的步伐,但是,奋力追赶的脚步却从没有停息!

有一种建筑的生命力在于建筑体的“惊艳耀世”,有一种建筑的生命力在于构筑的过程。电子信息园属于后者,质朴无华建筑承载着地方经济腾飞的梦想,又见证了电子信息园建设者争分夺秒奋斗历程。
