石清大道(龙华段)、平安路新进展,龙华人出行又有新变化!

石清大道(龙华段)、平安路新进展,龙华人出行又有新变化! 深圳龙华
2018-05-03
2
导读:叮咚!又有两条道路新进展上线!


叮咚!

@龙华人,又有两条道路有新进展!

今年出行将有大变化~

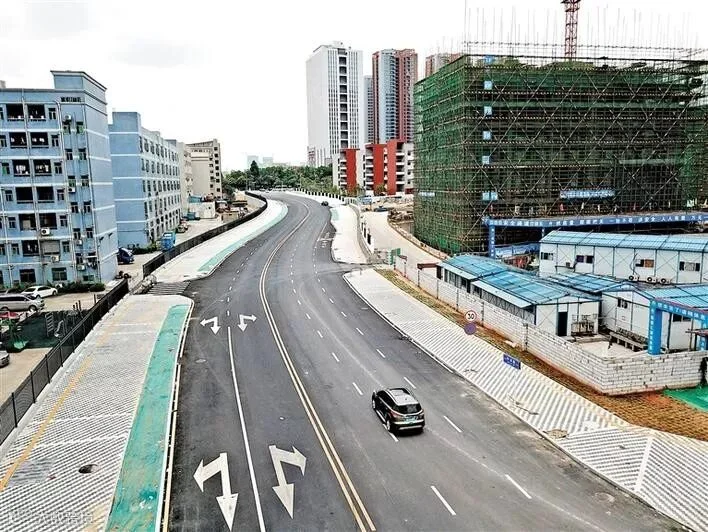

1
石清大道(龙华段)

一直以来

石清大道(龙华段)

建设进展比较缓慢

而该路段涉及多条供电线路迁改

是导致其建设缓慢的原因之一



昨日,经过市、区多部门共同努力

该项目建设取得重大突破

沿线5条110千伏供电线路已停电迁改施工

为石清大道(龙华段)全面建设

提供了良好条件



据了解

石清大道(龙华段)

起于龙观路,终于五和大道

道路全长2.82公里

是龙华辖区一条重要的东西向干线性主干道

建设进展备受市民关注



该路段建设因涉及110千伏及以上线路改迁工程,需改迁110千伏线路5回,分别是110千伏民翠线、民超Ⅱ线、翠超线、腾民Ⅰ线和腾民Ⅱ线,共需进行停电改迁6次。另外,在线路迁改中,停电可能造成一些重点企业经济损失,尤其在负荷高峰期停电还可能会造成其他影响。


对此,龙华交通运输局有关负责人说:

“石清大道(龙华段)是市、区重点民生工程,110千伏线路改迁工程施工进展是否顺利,直接影响在建的石清大道一期(龙华段)道路主体建设的进度,所以我们无论如何都要采取有效措施,解决供电线路迁改的各种困难。”

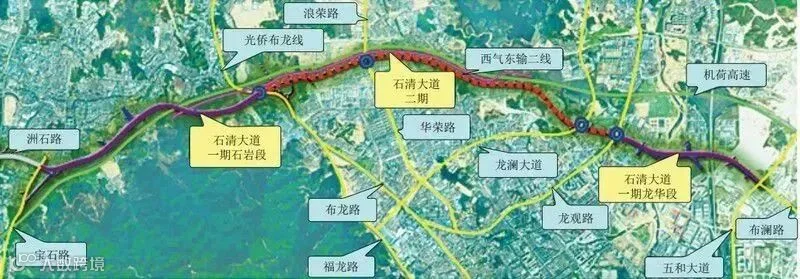

石清大道示意图(来源:深圳市交通运输委员会)


据介绍,今年以来,龙华区委区政府与市交通运输委等各级政府部门多次召开会议,并现场办公商议问题的解决方案,经过与市、区供电部门及辖区内各重要用电单位多次协商,得到了大力支持与理解,为线路停电改迁工作提供了有力保障。

从今年3月17日开始

截至2018年4月30日

有关部门已完成110千伏民翠线、民超Ⅱ线、

腾民Ⅰ线和腾民Ⅱ线共4回线路停电改迁施工

拆除110千伏架空线约2.5公里、

拆除110千伏铁塔7基

梅龙大道至梅观路段道路施工所需的场地

已全部清理出来

届时

有关部门将加快石清大道(龙华段)建设

预计年底主路建设完工


施工进度回顾


1

石清大道一期(龙华段)

龙观路至梅龙路段

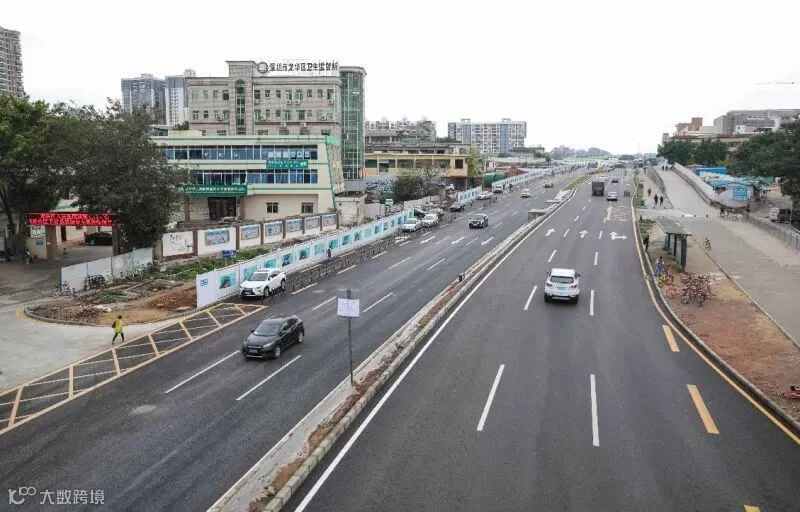

已于2018年元旦先行完工通车


石清大道从龙观路到梅龙大道段已基本完工



2

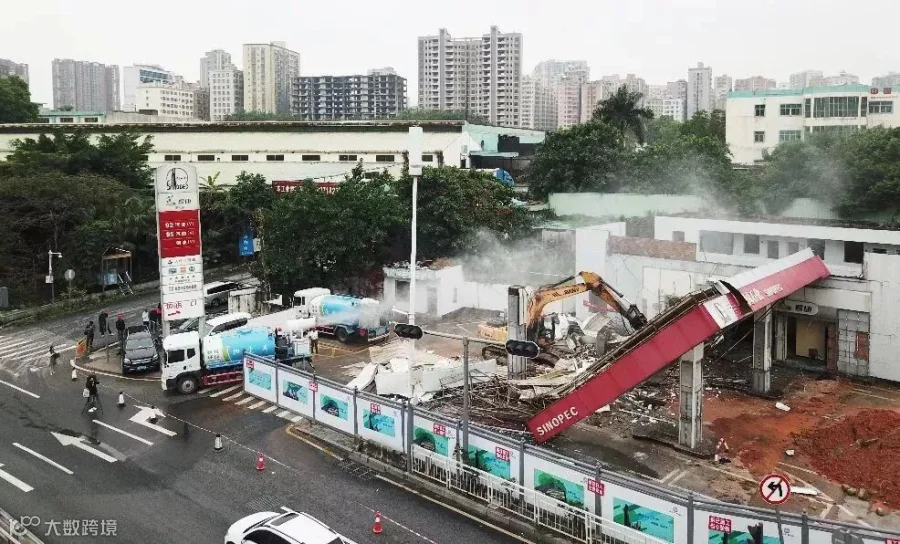

4月17日,石清大道龙华段

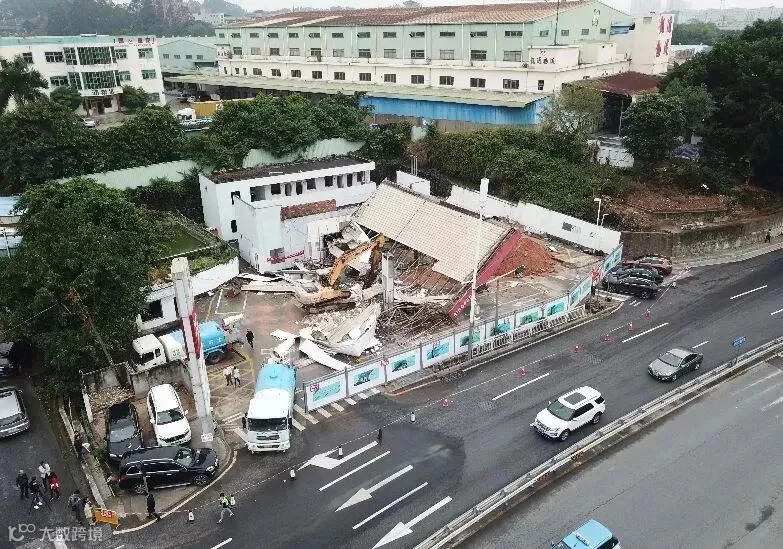

机荷高速北出口清湖加油站

成功拆除!




规划建设中的石清大道龙华段

作为重点民生工程之一

建成后能优化路网结构

大大缓解机荷高速北片区交通压力!



2
平安路


近日

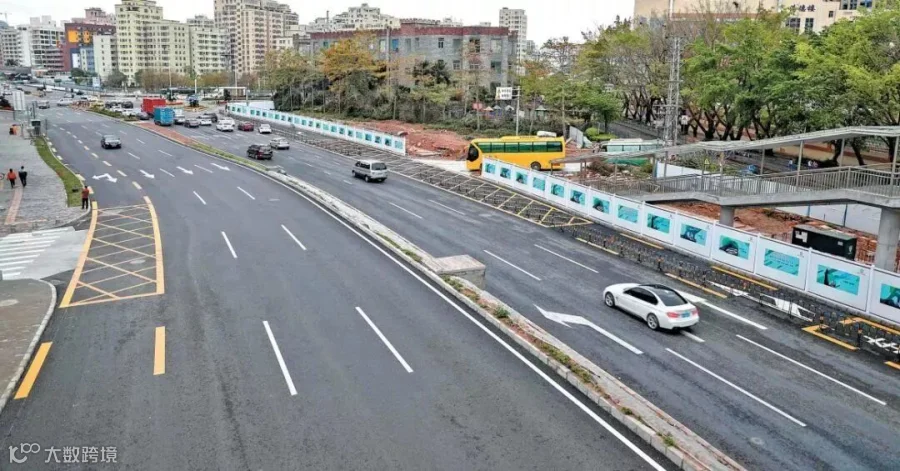

平安路连接丰裕路约200米长的路段已通车

通车部分双向两车道通行



据介绍

平安路作为鹭湖国际社区

及龙华区外国语学校周边的重要配套道路

其通车极大地缓解了该区域的交通压力

方便了居民出行



下一次又有哪些道路进展呢?

期待发布君的好消息吧~




来源:龙华新闻在线微信、龙华新闻记者 宋彪 陈建华

制作:深圳龙华发布
