▌660MWh 储能订单敲定
6 月 25 日,远景能源通过美通社发布消息称,公司已与南非独立电力开发商 SOLA 集团、南非建筑承包商 WBHO 签署储能系统供货协议,将为南非诺斯 1 号项目提供660 兆瓦时电池储能系统。

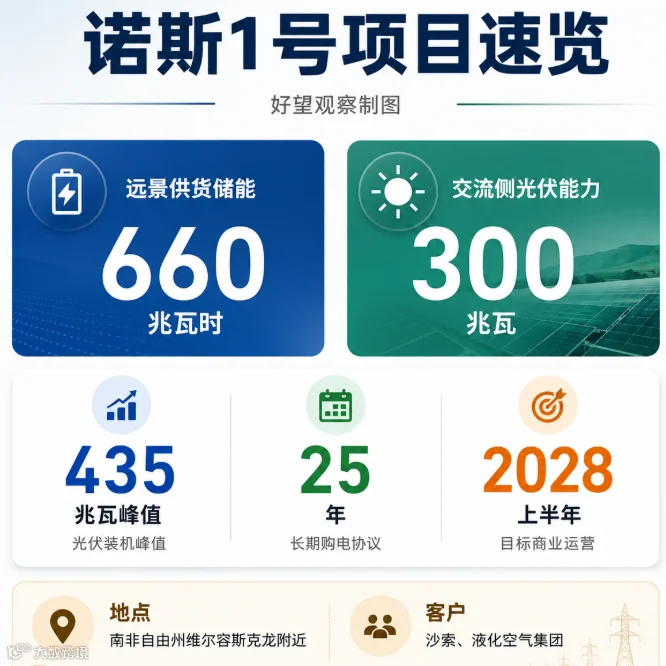

诺斯 1 号位于南非自由州维尔容斯克龙附近,设计为光伏加储能混合电站。公开信息显示,项目会配套300 兆瓦交流侧光伏发电能力,光伏装机峰值为435 兆瓦,向沙索和液化空气集团供电。两家客户通过长期购电协议锁定电力,电力经南非国家电网输送至用电地点。
沙索 2 月发布的项目口径显示,诺斯 1 号项目总储能规模为855 兆瓦时,其中 660 兆瓦时为面向沙索和液化空气集团的合约储能口径。到 2026 年 2 月,项目完成融资后已启动建设,商业运营目标为2028 年上半年
▌电力供需反转,催生新型储能刚需
南非私营电力市场正在从自建备用电源,转向可融资、可调度、可跨网输送的成套电力采购。诺斯 1 号的关键,在于把白天发出的太阳能存入电池,在晚高峰或客户用电高峰释放。对冶金、化工、工业气体这类连续生产企业来说,可调度能力比单纯低价绿电更重要。

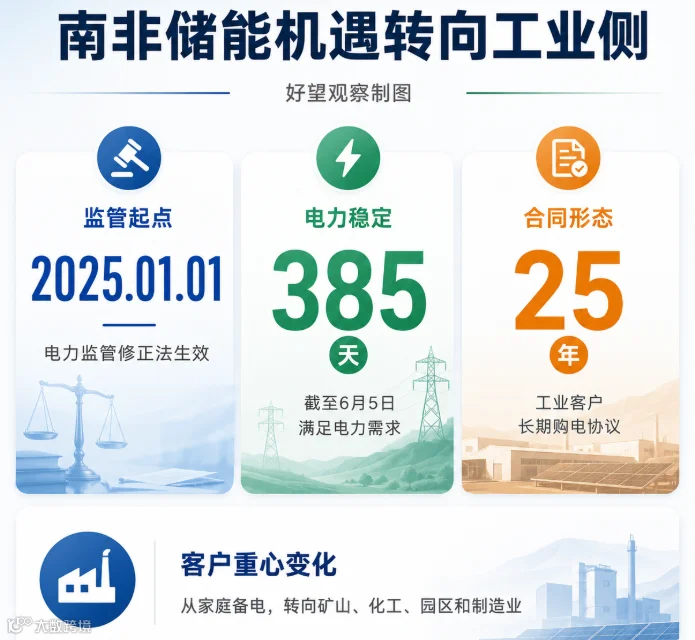

南非电力改革已有制度基础。南非电力监管修正法从2025 年 1 月 1 日起生效,目标包括增加发电和电力基础设施、建立输电系统运营商、建设开放电力市场。南非国家电力公司 6 月 5 日也透露,南非从 2025 年 5 月 16 日起已连续385 天满足电力需求,冬季展望预计 4 月至 8 月不需要全国限电。
这组背景会让外部企业产生一个疑问:既然限电缓解,工业客户为什么还要签 25 年私营绿电协议?
答案在成本、确定性和减排三件事上
国有电网稳定之后,企业的需求会从有没有电,转向几点有电、多少钱、碳排放能否进入报表。储能的价值就在这里释放。

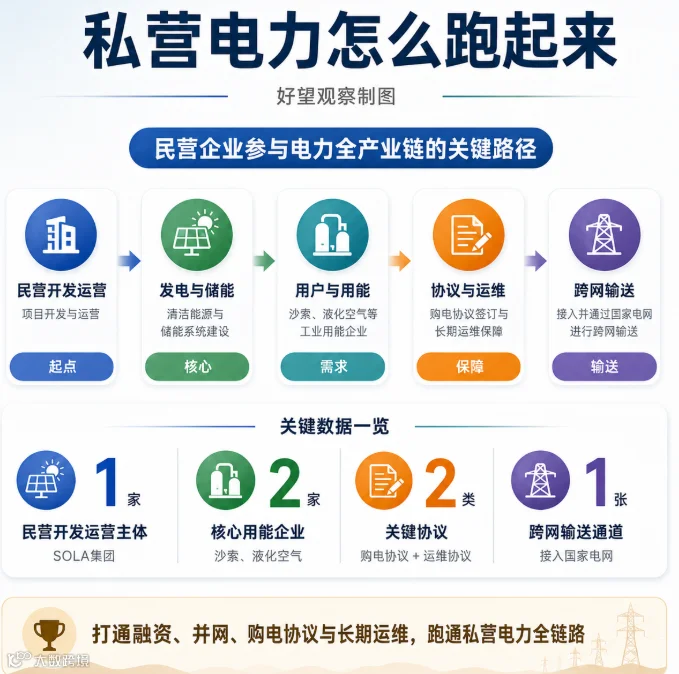

▌出海储能赛道从低价内卷转向全链竞争
远景能源这次进入的环节,已经超出一次性设备销售。美通社披露,远景将提供设计、制造、运行维护等技术支持,并与 SOLA 集团签署25 年长期服务协议。对中国储能企业而言,南非市场正在提高门槛:电芯和柜体价格仍然重要,银行能否接受技术方案、业主是否相信供应商有 20 年以上运维能力、本地工程总包能否按时交付,正在成为签单的前置条件。
这一变化对两类中企更有利
第一类是具备储能系统集成、热管理、消防、能量管理系统和长期运维能力的企业,可以跟南非本地开发商、建筑承包商组成联合方案
第二类是为大型工业客户做节能改造、碳管理和园区能源服务的企业,可以围绕购电协议、储能调度和用能诊断轻资产切入。
诺斯 1 号给出的信号很清楚:南非储能市场的生意将集中在可融资、可并网、可长期服务的工业用电场景。对中企来说,真正值得盯住的客户已经从家庭备用电源,转向矿山、化工、工业园区和大型制造企业。项目能否复制,接下来要看 SOLA 剩余处于成熟阶段的 600 兆瓦混合项目怎样落地。
