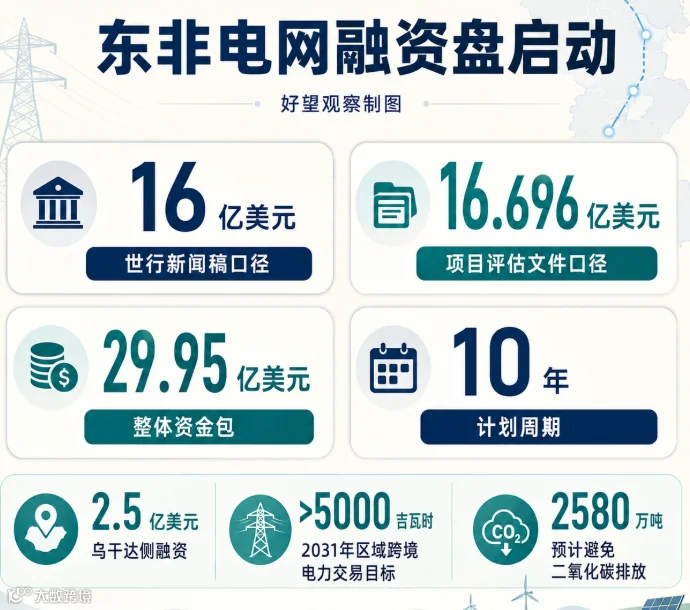

世界银行集团 6 月 18 日宣布,董事会批准16 亿美元融资方案,支持为期10 年的东部非洲区域能源输电、贸易与脱碳计划。第一阶段指向两件事:乌干达至坦桑尼亚互联工程乌干达侧建设融资,以及东部非洲电力池区域电力贸易与市场项目。
这笔钱的看点在项目结构。项目评估文件中,国际开发协会融资包精确为16.696 亿美元;加上其他已承诺融资,整个多阶段计划资金包约29.94525 亿美元。乌干达这条线是起点,后面还有坦桑尼亚、埃塞俄比亚、索马里、布隆迪以及多国电网强化项目。
对中企来说,机会先从线路和变电站开始,随后延伸到调度系统、电力交易平台、计量结算、运维服务和独立输电项目。
▌16 亿美元先落到乌坦互联
世界银行给出的目标很明确:加强跨境电力互联,提高系统韧性,把仍未接入区域电网的国家纳入东非电力网络,并支持东部非洲电力池日前市场(次日交易市场)启动。
第一阶段资金已经对应两个主体。乌干达获得2.5 亿美元国际开发协会优惠融资,用于乌干达至坦桑尼亚互联工程的乌干达侧。东部非洲电力池获得1000 万美元国际开发协会赠款,另有350 万美元来自能源部门管理援助计划,用于区域电力贸易和市场项目。

乌干达段是眼下最具体的工程。线路从 Wobulenzi 经 Masaka 到乌干达和坦桑尼亚边境的 Mutukula,全长约260 公里,采用400 千伏双回路方案,形成1000 兆瓦输送能力。到 2031 年,乌干达和坦桑尼亚之间年度电力交易量预计至少达到452 吉瓦时。
更大的目标在区域市场。世界银行称,到 2031 年,东部非洲电力池跨境电力交易量将超过每年5000 吉瓦时;区域内昂贵火电被乌干达清洁水电替代后,预计可避免2580 万吨二氧化碳排放。

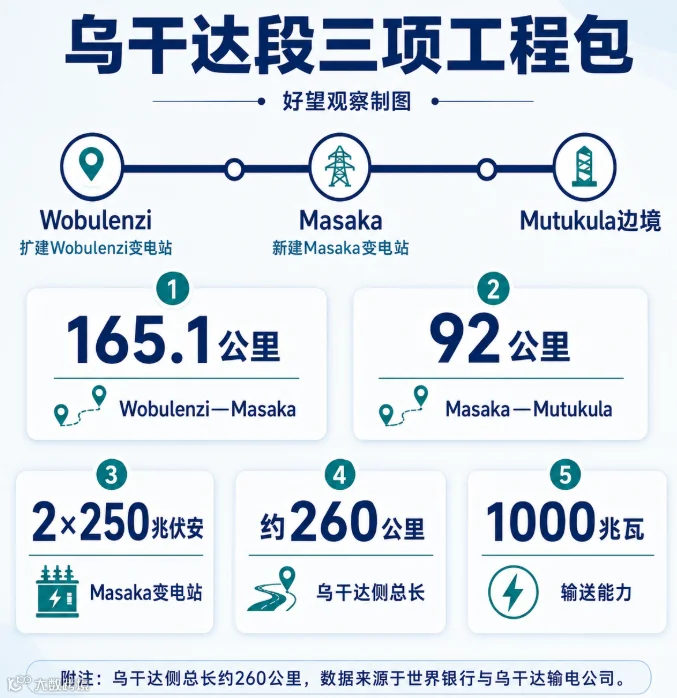

▌400 千伏工程包已拆到标段
乌干达输电公司 2 月 6 日组织过前期市场沟通,把乌干达段拆成三项主要工程包:Wobulenzi 至 Masaka 段400 千伏输电线 165.1 公里;Masaka 至 Mutukula 段400 千伏输电线 92 公里;新建2×250 兆伏安、400/220/33 千伏 Masaka 变电站,并扩建拟建的 400 千伏 Wobulenzi 变电站。
乌干达侧安置框架文件还给出另一个工程口径:线路总长约 258 公里。两个数字差异来自文件用途不同。新闻稿用约 260 公里做总述,工程采购沟通用 165.1 公里加 92 公里拆包,安置文件用约 258 公里处理征地和社区影响。
坦桑尼亚侧也有清晰的准备文件。世界银行概念阶段文件显示,坦桑尼亚段拟建设约550 公里 400 千伏双回路输电线,线路为 Ibadakuli 至 Nyakanazi 至 Kyaka 至 Mutukula,并建设 Kyaka、Nyakanazi、Ibadakuli 三座相关变电站。
这里要把阶段说准:公开信息显示,坦桑尼亚段已进入项目准备和文件披露链条;单独的最终董事会批准新闻稿,目前还没有查到。
▌区域电力交易才是增量
这项计划的增量体现在区域市场。东非过去缺少成套市场能力:谁有电,谁缺电,哪条线能送,交易价格怎么形成,调度怎么协调,输电容量怎么分配,争议怎么处理,这些都要有规则和系统支撑。
东部非洲电力池官网显示,区域市场建设已经包括市场设计、规则、程序、影子市场、交易平台开发、系统测试和上线准备。独立监管委员会 4 月披露,区域监管准备工作聚焦跨境电力贸易指南、市场监测、无歧视准入规则和处罚框架。
中企容易错过的,就是这一层。线路、铁塔、导线和变电站是看得见的订单;交易平台、调度通信、计量结算、网络安全、市场监测和运维备件,是后面更稳定的服务生意。
东非电力如果能在区域内流动,工业园、矿山、建材厂、冷链、数据中心和大型制造项目的选址逻辑会变。企业看一块地,要把土地、税收、可接入容量、跨境供电可靠性、备用电源成本和电价机制放在一起评估。

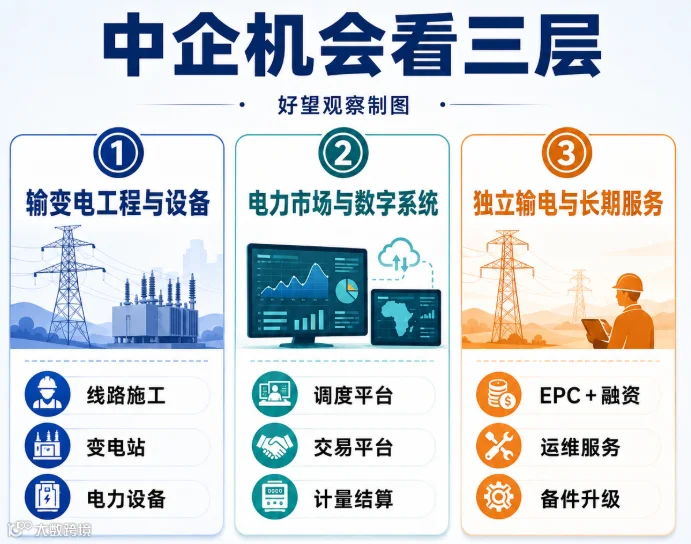

▌机会从施工延到系统运维
第一层是输变电工程和设备。400 千伏线路、铁塔、导线、绝缘子、金具、光纤复合架空地线、变压器、断路器、隔离开关、避雷器、继电保护、自动化控制、通信系统、变电站土建安装、线路施工、试验调试,都是直接相关环节。
第二层是电力市场和数字系统。区域市场需要调度平台、交易平台、计量结算系统、市场监测系统、数据接口、网络安全和培训服务。具备电网数字化和调度自动化能力的企业,可以从技术服务切入。
第三层是独立输电和公私合作项目。世界银行文件后续阶段列出多国绿地和棕地国家电网强化项目,其中涉及肯尼亚、乌干达、坦桑尼亚、埃塞俄比亚、卢旺达等国,对应4.4 亿美元国际开发协会融资和8 亿美元其他融资。这类项目适合有投融资、工程总包、设备集成和长期运维能力的企业。
利润厚的地方,往往伴随责任更重
独立输电项目要盯住付款主体、可用率考核、输电服务费、监管调价、外汇汇出、政府支持协议、多边担保、终止补偿和争议解决。

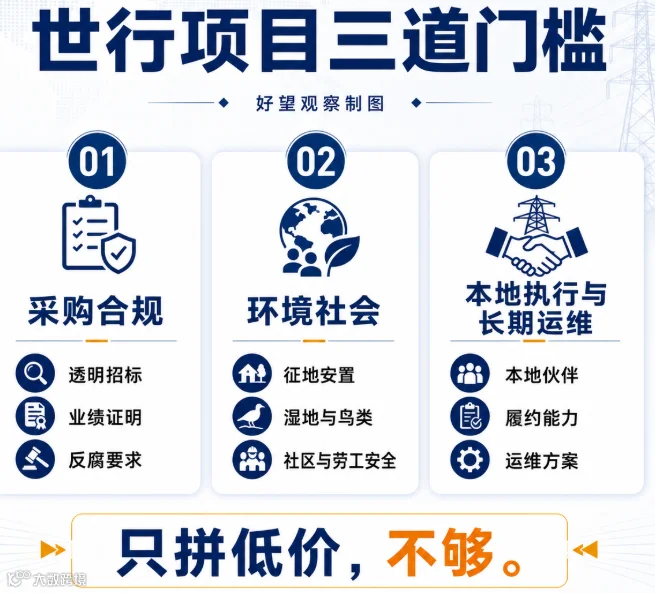

▌世行项目硬门槛在采购环社
世行项目有两道硬门槛
第一道是采购。世界银行采购框架强调物有所值、经济性、效率、诚信、适合目的、透明和公平。低价拿标之后再靠变更补利润的做法,在这类项目里风险很高。
第二道是环境社会。乌干达段环境社会风险评级为高,涉及湿地、鸟类栖息地、生物多样性、社区健康安全、职业健康安全、劳工涌入、性剥削和性骚扰、征地及安置。坦桑尼亚段概念文件也把环境社会风险列为高,初步估计受影响家庭可能超过7000 户,精确数字要等详细设计和安置计划。
这意味着投标材料要同时放技术方案、报价、合规和环社执行方案。英文资质、世行项目履约记录、环社团队、社区沟通、申诉机制、劳工营地管理、职业健康安全、鸟类和湿地保护方案,都要提前做。
▌下一步盯四个落地信号
第一,乌干达输电公司的正式招标公告、资格预审文件和项目采购计划
第二,坦桑尼亚段是否进入最终批准和采购阶段
第三,东部非洲电力池日前市场上线前的规则、平台和监管文件
第四,多国绿地和棕地电网强化项目是否形成独立输电或公私合作项目清单
东非电力互联这条线,你更关注工程订单、设备出口,还是调度系统和长期运维?如果你在做非洲电力或园区项目,说说你最想跟踪哪个国家
