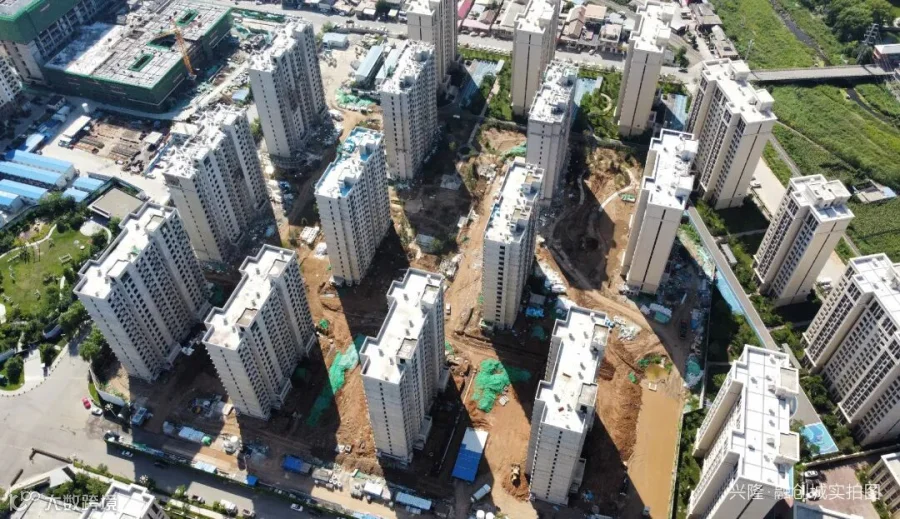

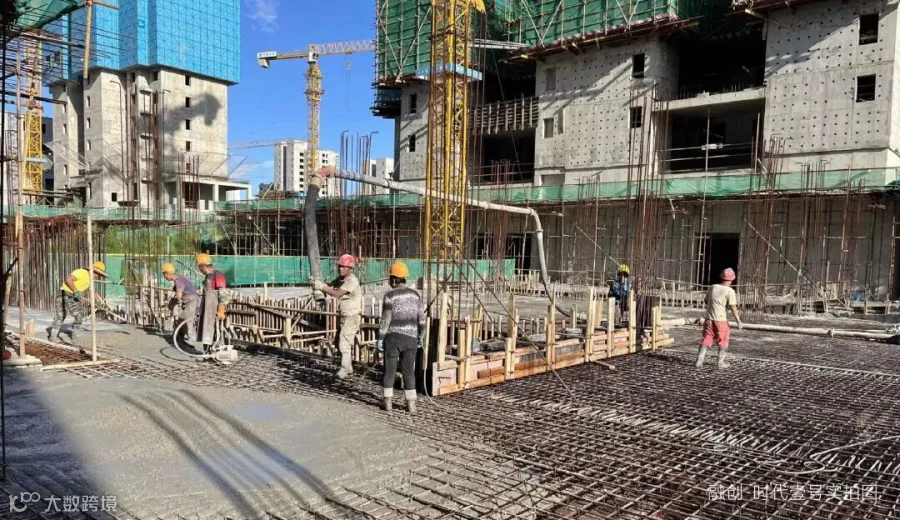

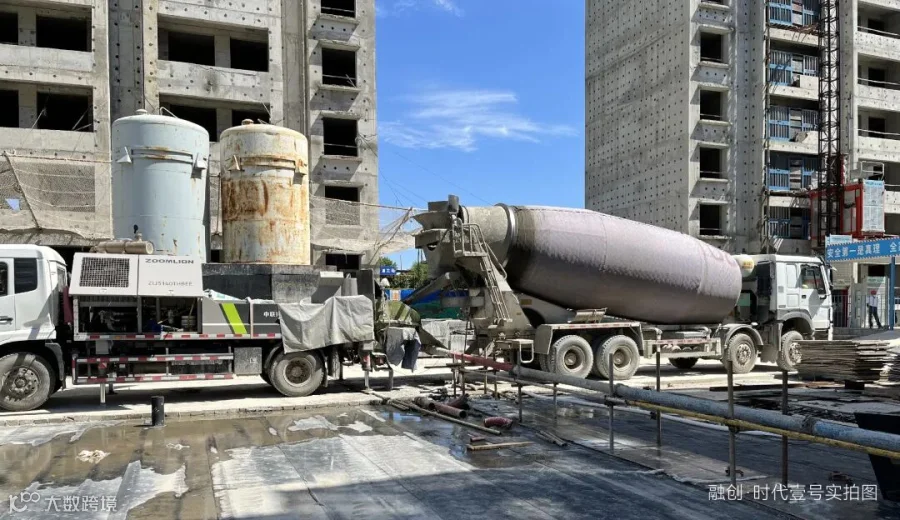

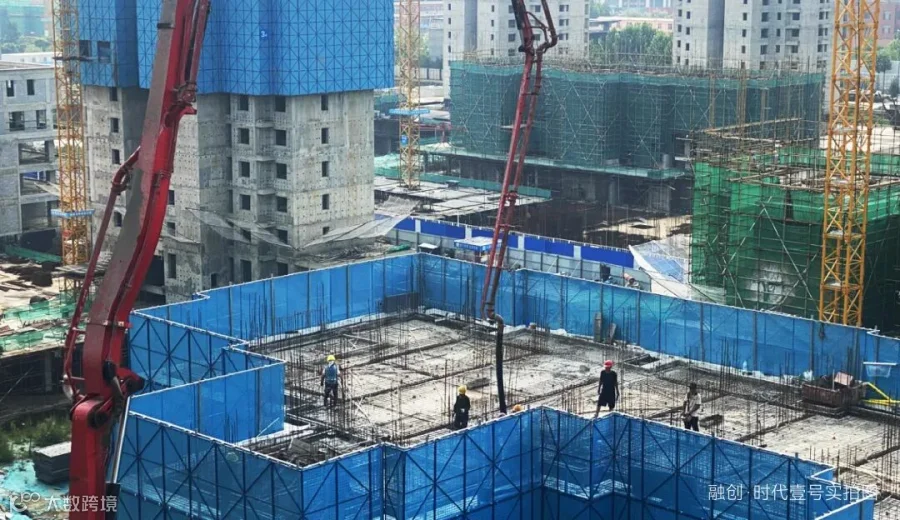

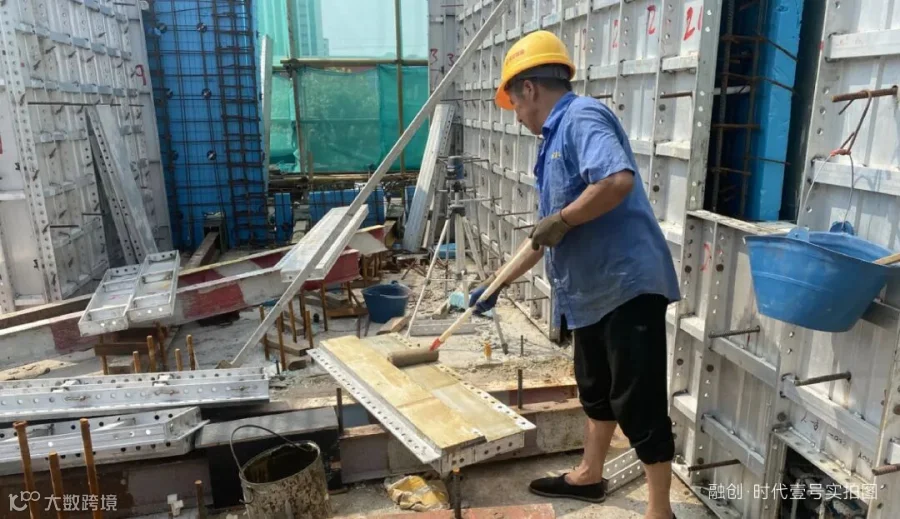

融创·时代壹号一砖一瓦,且雕且琢,以蓬勃之姿精工打磨品质,以匠心雕琢初心,向您呈现最新的工程进度,截至目前,一号地共计8栋住宅,现已全部封顶,全部楼栋主体施工均已完成,二次结构砌筑已完成90%,其中5#楼外立面已完成70%。三号地共计10栋住宅,其中6栋楼已全部封顶,二次结构砌筑中;其余2栋楼主体施工进度已过半,地下车库主体结构完成60%。六号地共计8栋楼住宅,目前1#、2#、5#均已出地面,1#楼施工至5层,5#楼施工至四层,6#楼基础在施,其他楼栋及车库桩基或抗浮锚杆施工中。融创·时代壹号匠心浇筑,家人们所向往的生活,正在一步步美好兑现。
左滑查看

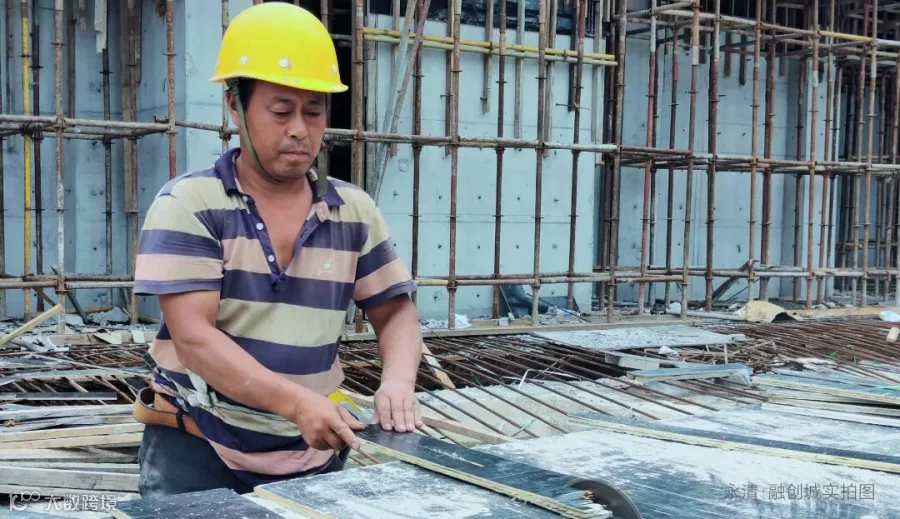

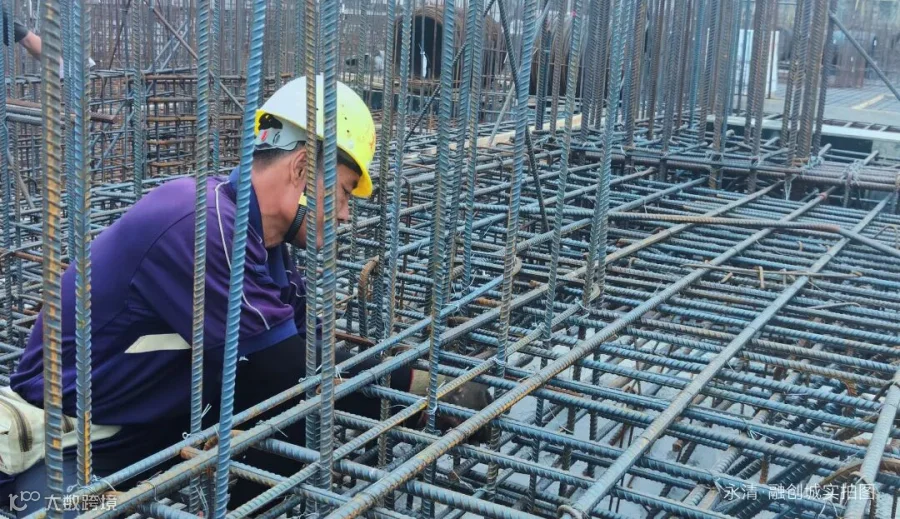

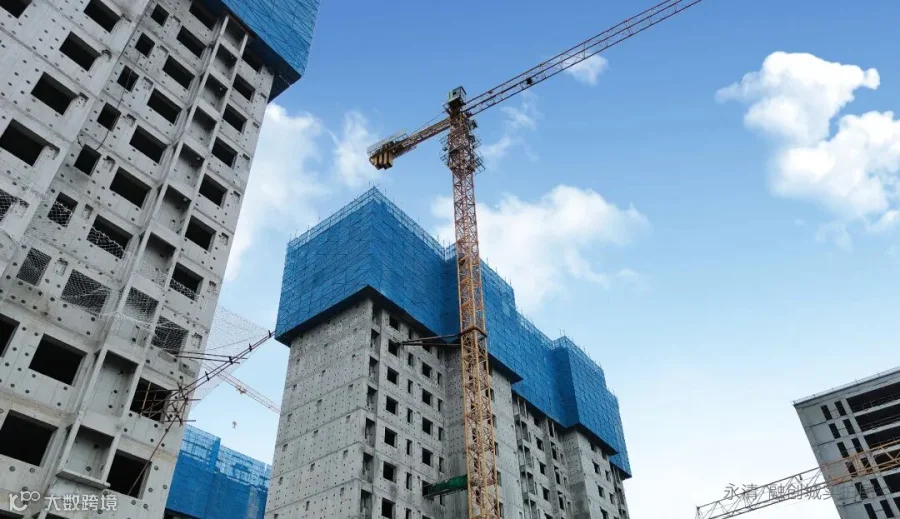

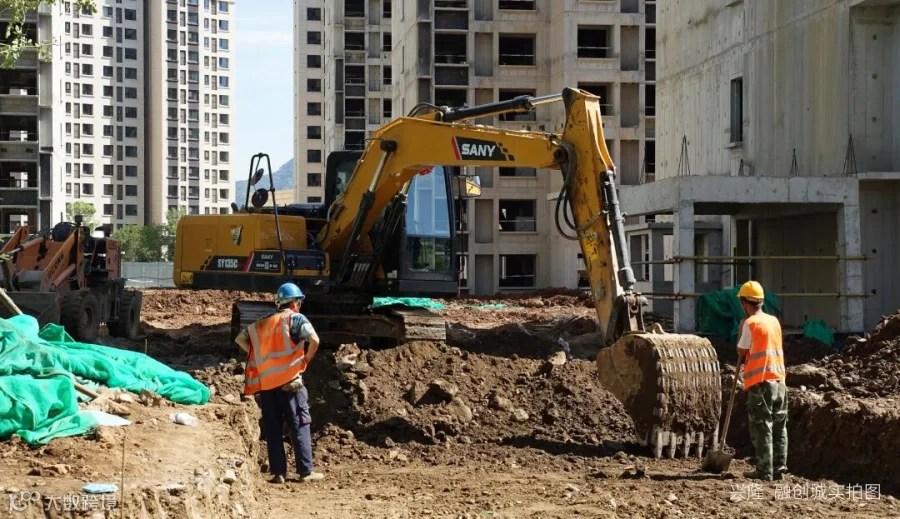

永清·融创城工程稳步推进中,目前主体施工完成了35%,其中4#楼屋清理、5#楼屋面清理、爬架拆除、6#楼负二层墙体梁顶板木模加固、梁板钢筋绑扎、水电梁板导管线盒预埋预留、7#首层外围四周搭设双排落地脚手架、8#楼屋面电梯机房、女儿墙墙体模板支设、9#楼屋面电梯机房墙体钢筋绑扎,正在稳步推进。即使伏天的热浪席卷,永清·融创城依旧不改初心,现场的施工人员始终坚守在一线,以精细的工艺标准与品控标准,在防疫之外,抓进度、保品质、强安全,高效稳进地推行各项工作,力争产品的至臻呈现与高质量美好交付。
左滑查看

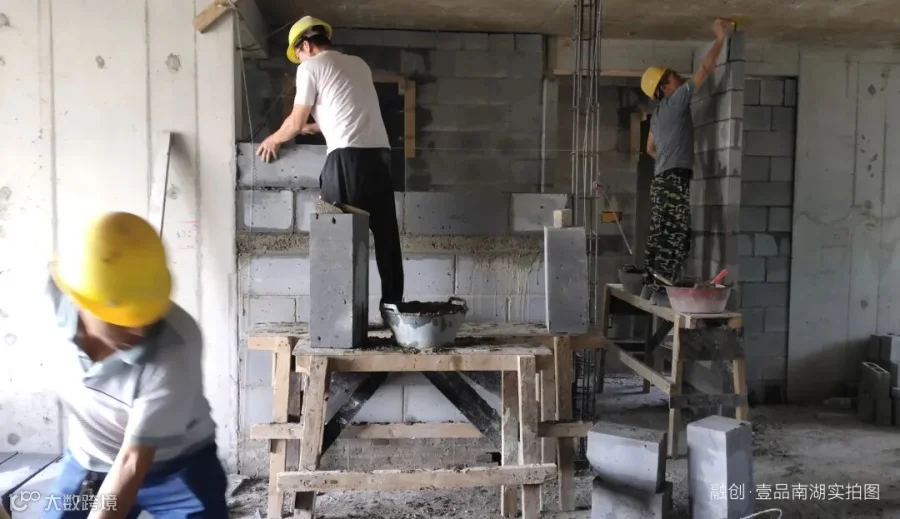

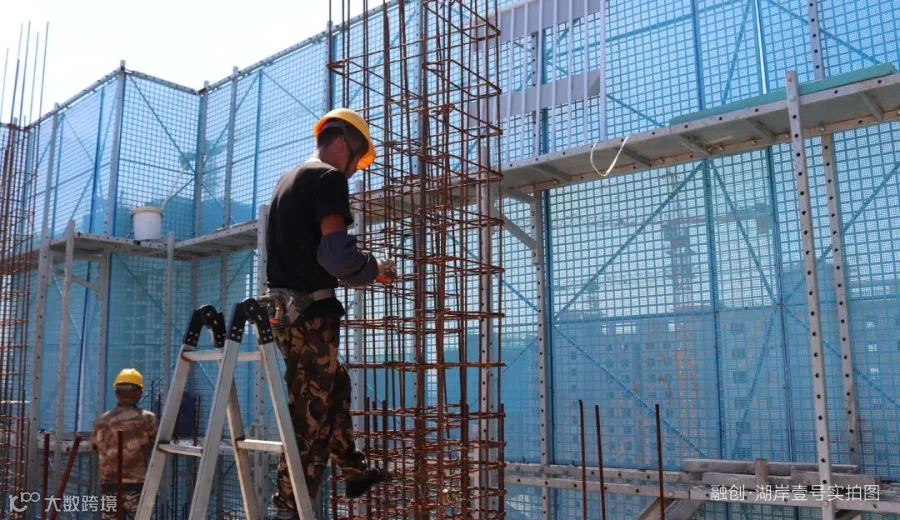

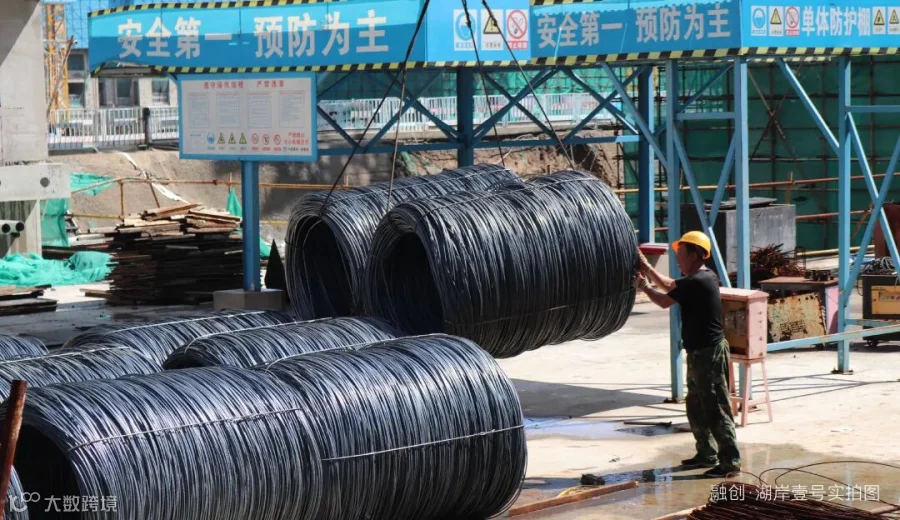

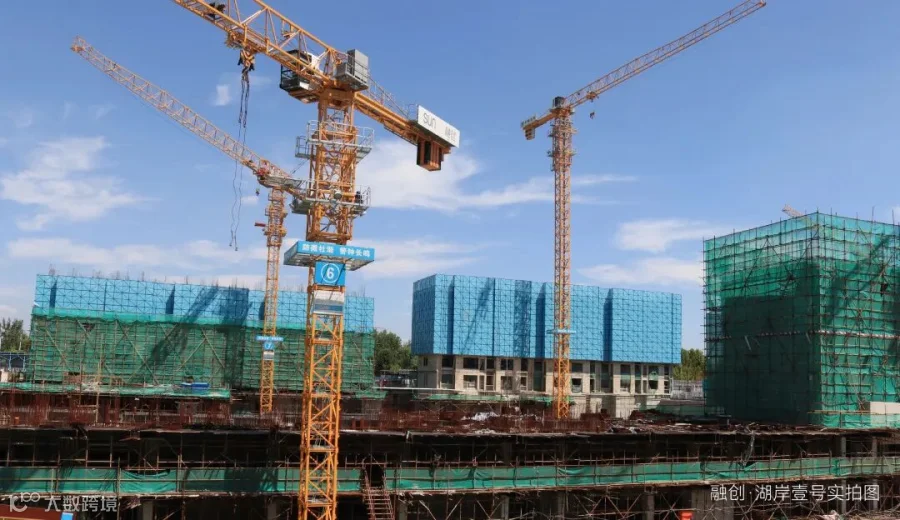

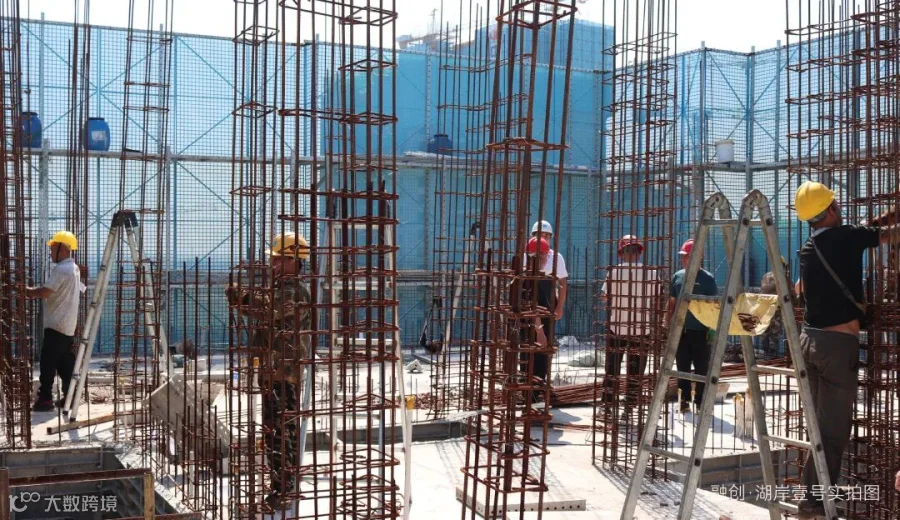

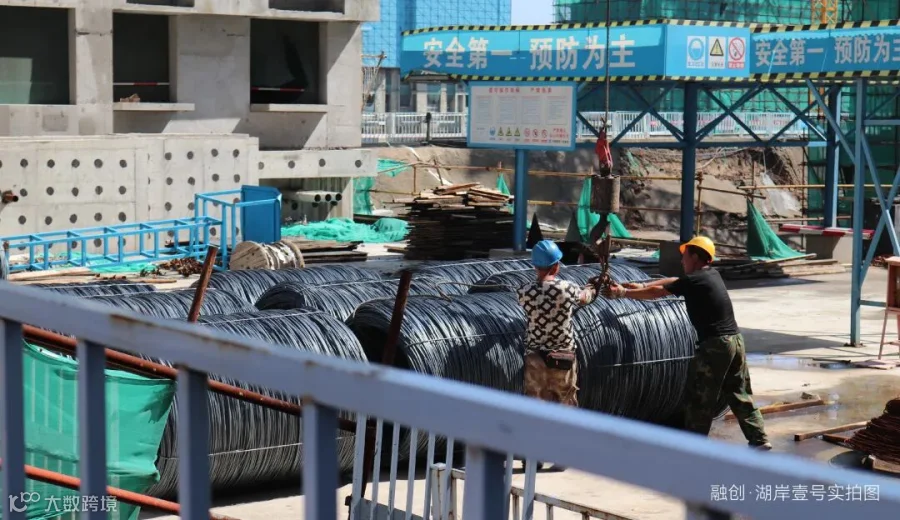

融创·湖岸壹号用心兑现承诺,保质保量稳步高效推进家的建设,全力以赴为您打造美好生活场景,A02地块(一期)共计16栋住宅,其中7栋楼外墙保温施工进度已达97%以上;4栋楼外墙保温施工进度已达90%以上;8栋楼外墙涂料粉刷进度已达88%以上;11栋楼门窗五金进度已达90%以上;其他施工工种包括外檐线条施工,楼梯栏杆安装,楼梯间踏步粉刷找平以及楼梯道刮腻子等正在稳步推进中。A03地块(二期)共计12栋住宅,5#楼已经封顶;1#楼结构13层结构完成;2#楼结构17层结构完成;3#楼结构20层结构完成;4#楼结构21层墙柱钢筋绑扎完成30%;6#楼结构5层墙柱钢筋绑扎完成;7#楼结构负2层结构完成;8#楼结构4层结构完成;9#楼结构16层墙柱钢筋绑扎完成;10#楼结构6层结构完成;11#楼结构4层结构完成;12#楼结构8层结构完成;每一个经典诞生的背后,都浸润着匠心的雕琢,梦想中不断描摹的新家,终将实景呈现于眼前。
左滑查看

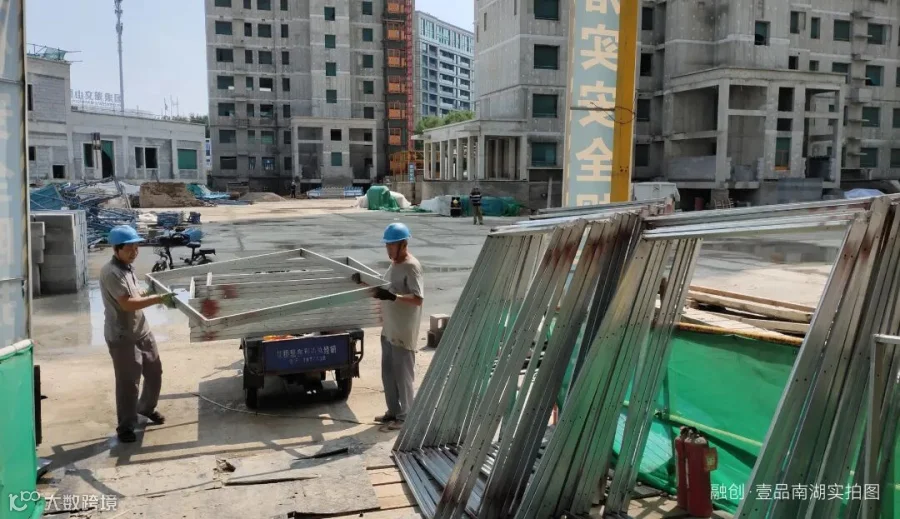

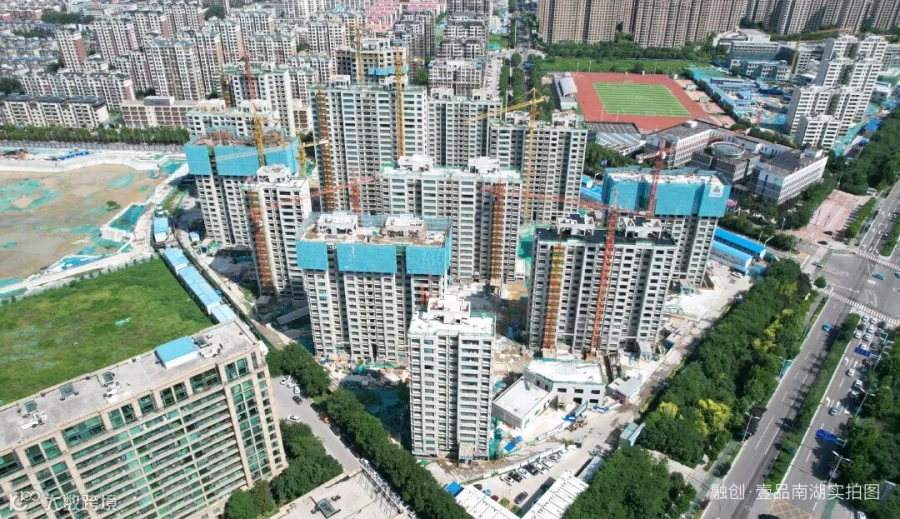

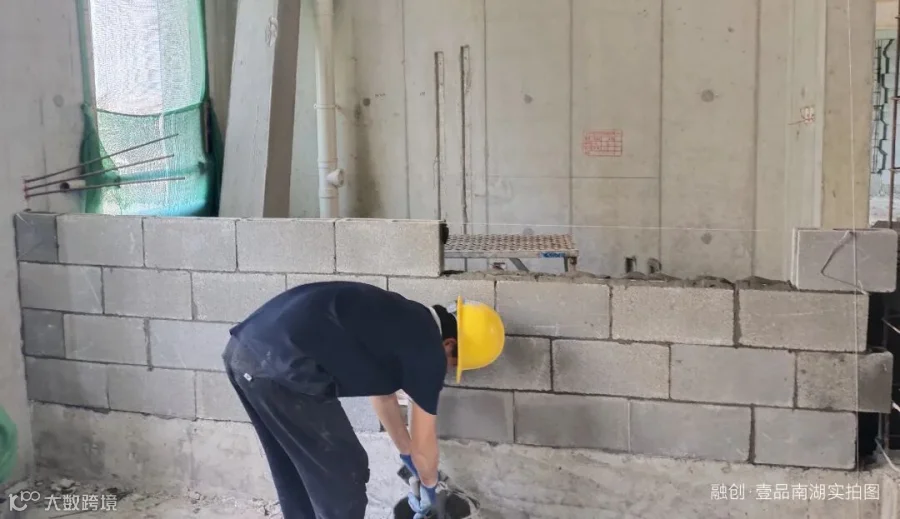

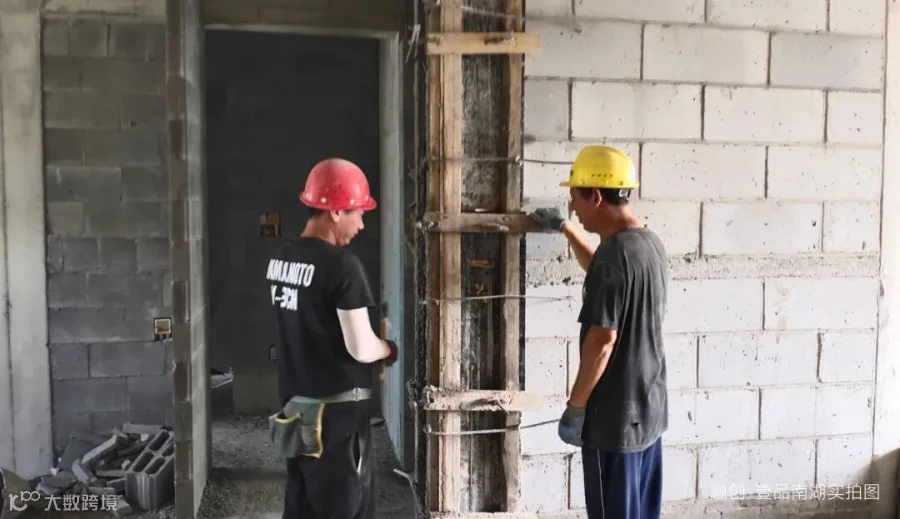

融创·壹品南湖匠心精筑,至臻呈现,目前1#楼主体结构已封顶,二次结构砌筑完成65%,条板安装完成32%;2#楼主体结构已封顶,二次结构砌筑完成75%,条板安装完成40%;3#楼主体结构已封顶,二次结构砌筑完成100%,条板安装完成65%;4#楼主体结构已封顶,屋面找坡完成,二次结构砌筑完成95%;5#楼主体结构已封顶,二次结构砌筑完成70%;6#楼主体结构已封顶,二次结构砌筑完成90%;7#楼主体结构已封顶,二次结构砌筑完成8%;8#楼主体结构已封顶,二次结构砌筑完成25%;9#楼主体结构已封顶,屋面完成,二次结构砌筑完成90%;10#楼主体结构已封顶,屋面完成,二次结构砌筑完成100%;11#楼主体结构已封顶,屋面防水完成,二次结构砌筑完成70%;12#楼主体结构已封顶,二次结构砌筑完成40%;13#楼主体结构已封顶,屋面完成,二次结构砌筑完成100%,条板安装完成75%。书一份家的幸福,描一段家的温情,一期一会,与您共鉴日益丰满的理想家。
左滑查看

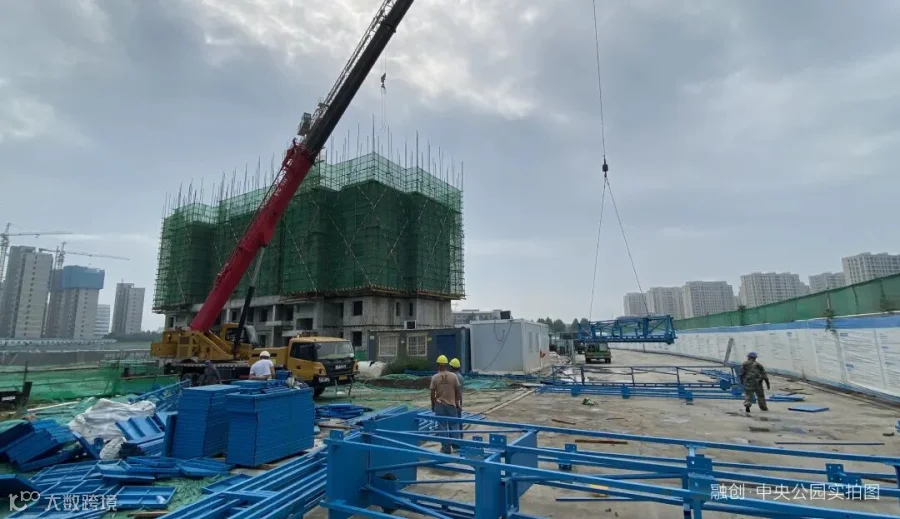

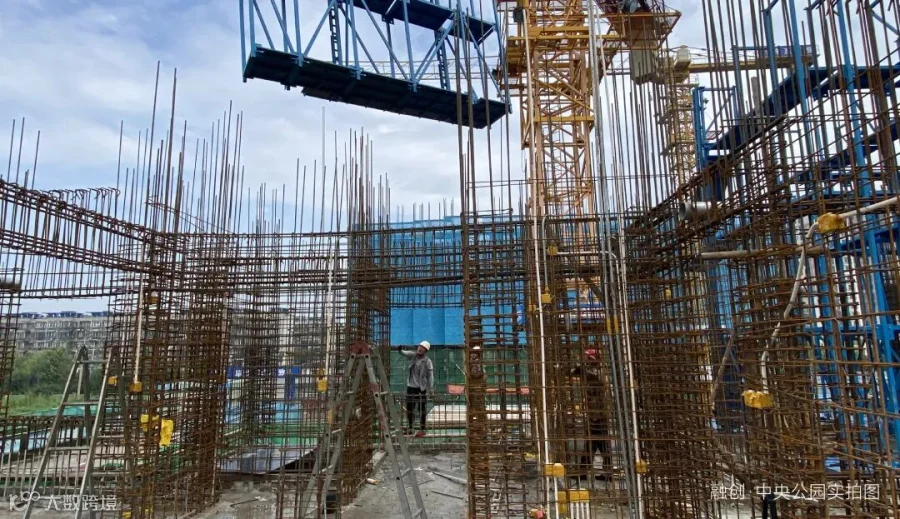

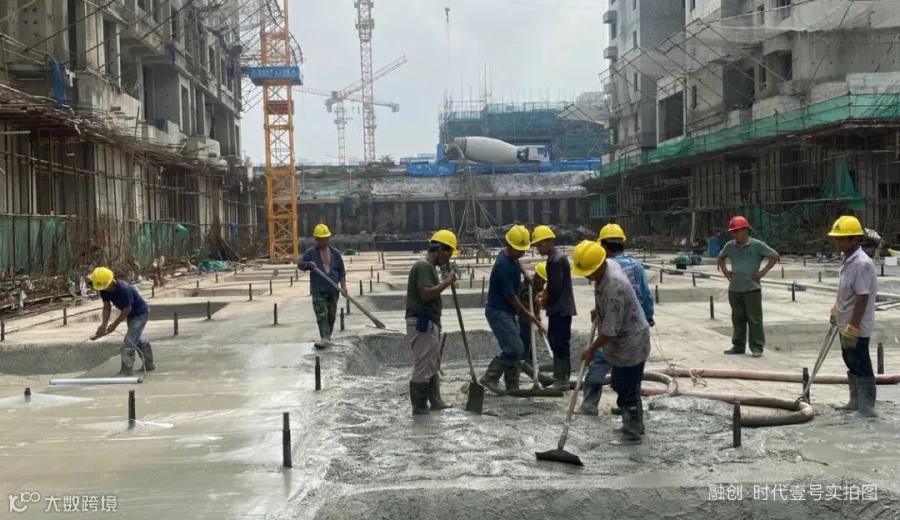

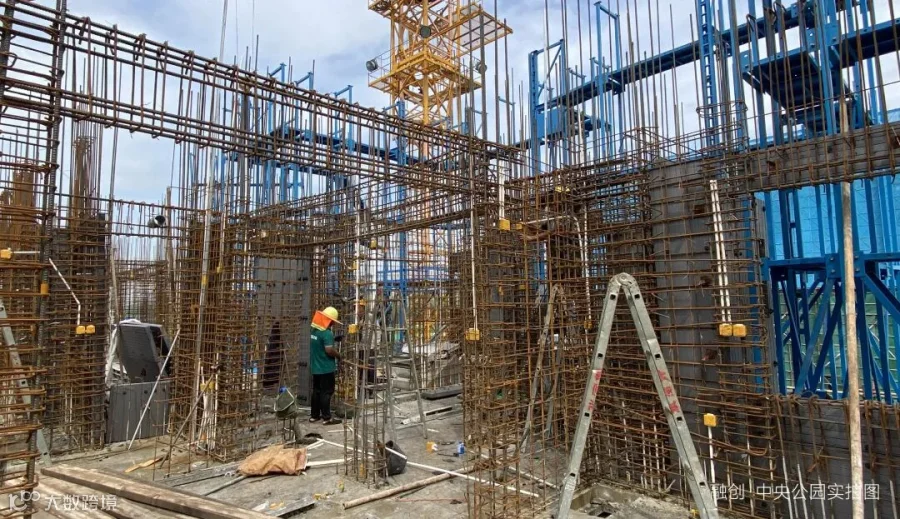

融创·中央公园严苛把关每一项工法、工艺,将至高品质体现在每一个细节中,执一份匠者初心,将美好呈现。目前,1#楼6层墙柱钢筋帮扎;2#楼3层墙柱钢筋绑扎;3#楼6层铝模安装完成;4#楼CFG桩基施工完成,剩余楼栋地下一层车库土方开挖完成。每一份付出,都将收获甜蜜的果实,从一张张规划蓝图,到建筑的逐步落成,时间见证着成长,也记录着家的新貌。
左滑查看

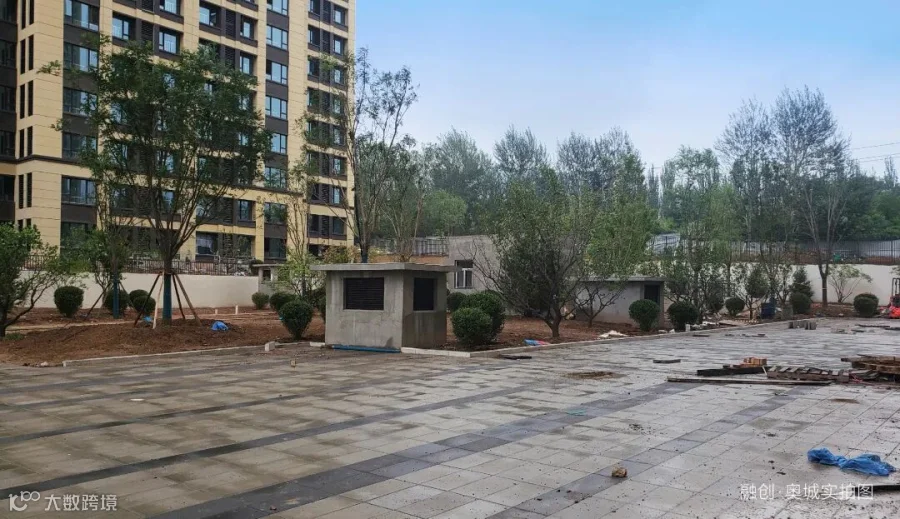

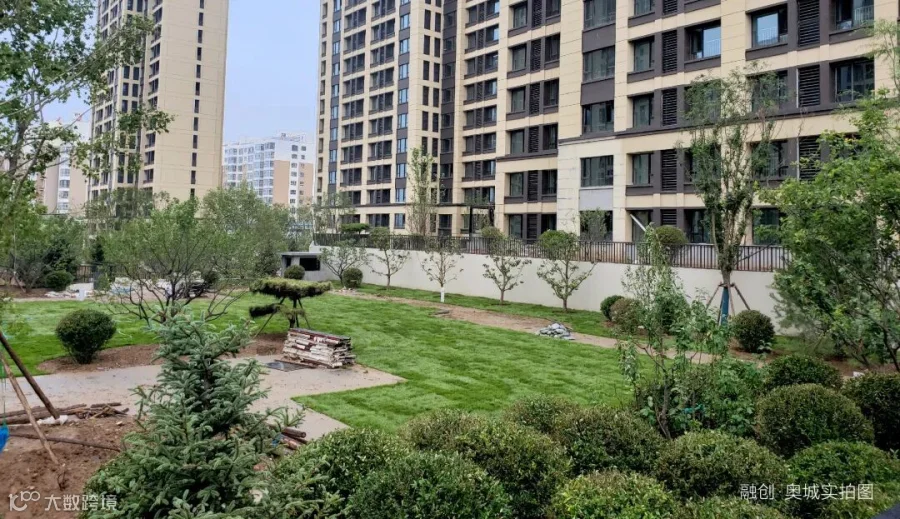

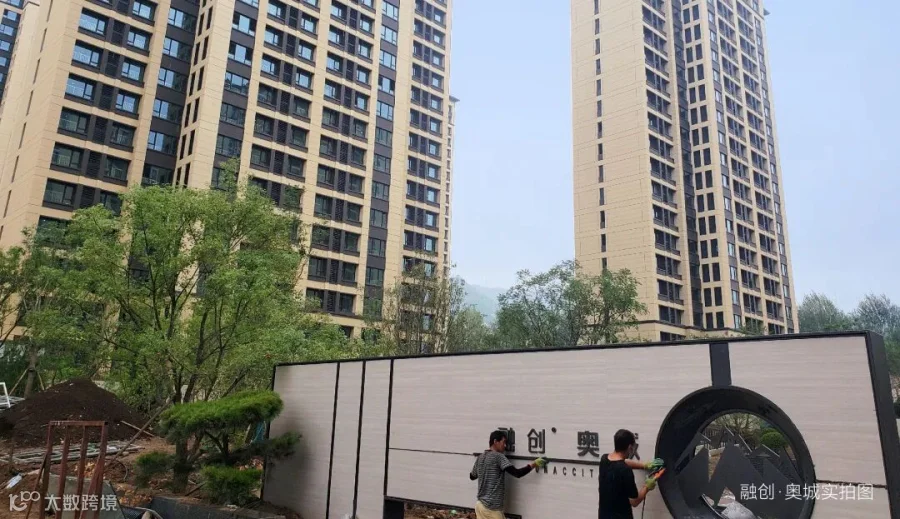

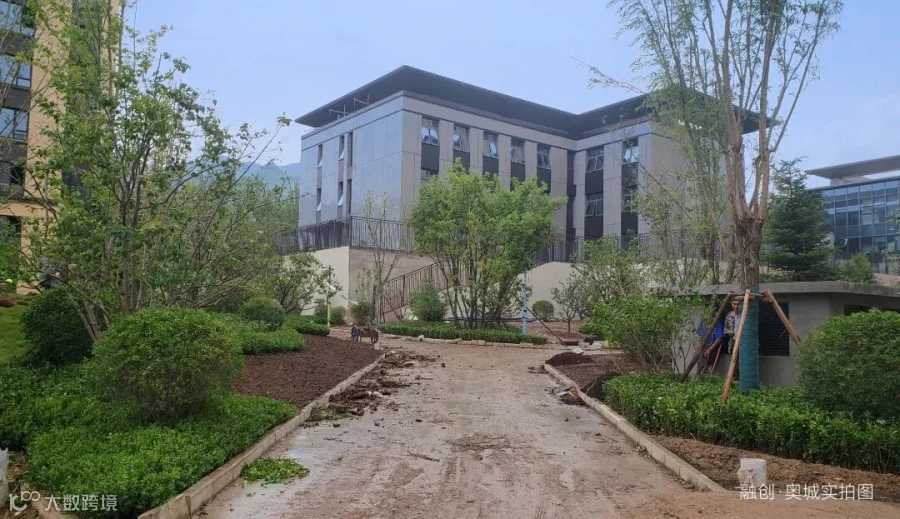

融创·奥城将每一份用心与真诚,融入房子的一砖一瓦中,不舍昼夜,匠心雕琢,只为完善“家”的轮廓。目前项目主体结构已封顶、室内抹灰已完成、室内垫层已完成。工程进度的稳步推进中,融创·奥城将用一颗筑家的匠心,为您筑就更好的理想人居,予您一份家的温暖和安心,美好相随,理想生活指日可待。
左滑查看

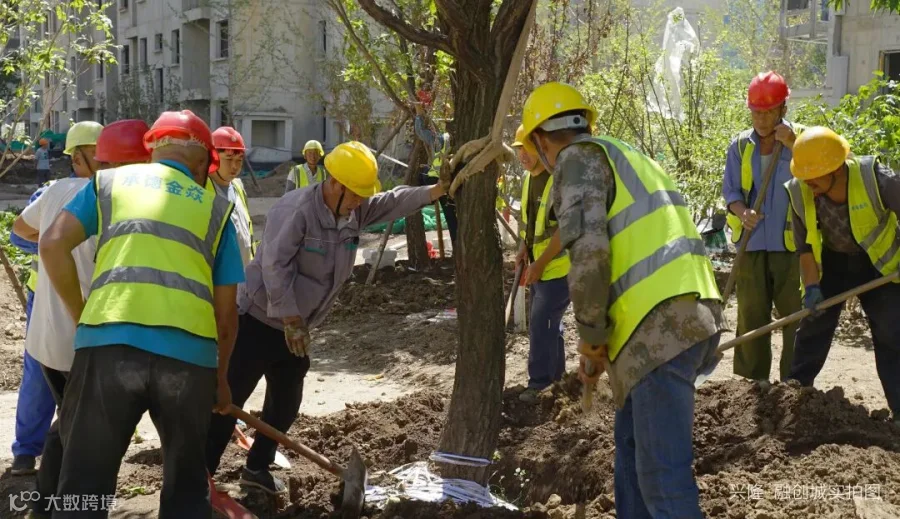

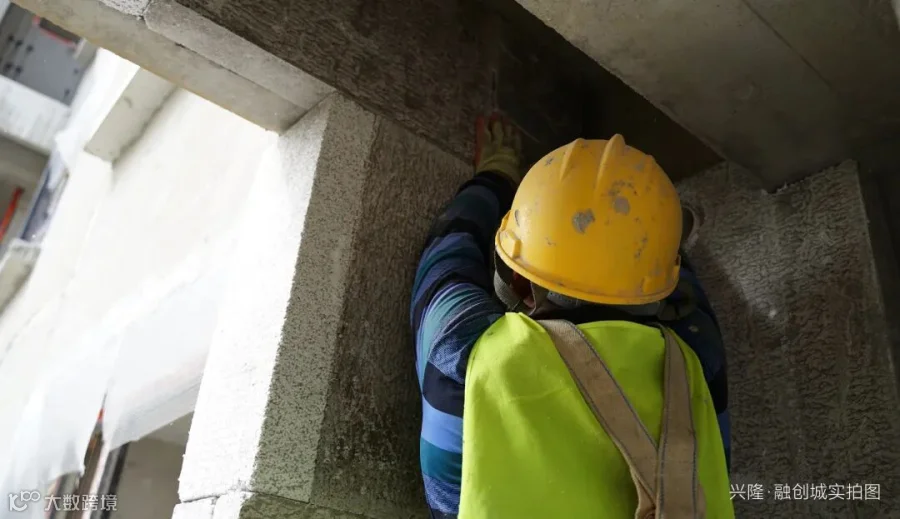

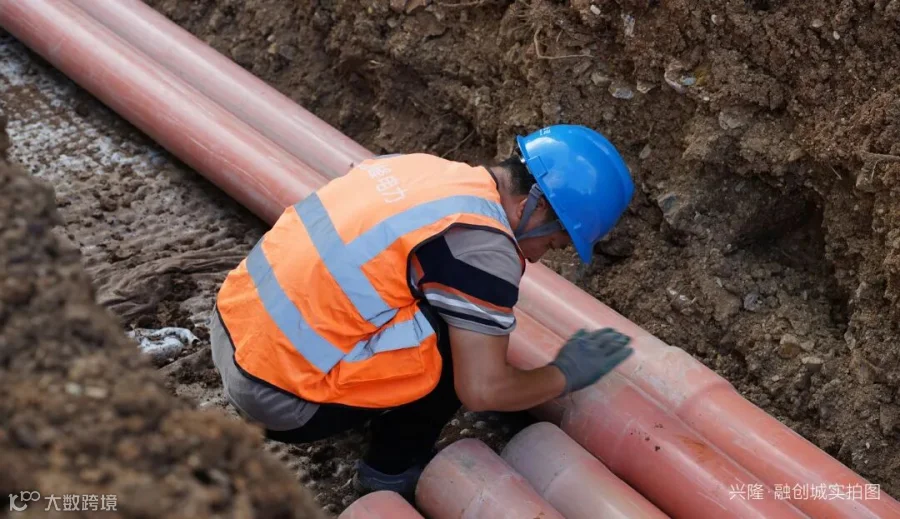

兴隆·融创城以匠心为引,兑现理想栖居,以精工为序,际遇美好生活。目前自来水、天然气、变配电室、楼配高低压柜等大市政进场配合施工中;乔木种植完成80%,地被种植完成30%,道路垫层施工完成85%,地形整理完成85%,钢结构雨棚结构完成;7#楼户内石膏完成,地暖保护层完成,面层施工进行中。公区龙骨、防火门框及消防栓包封钢架、电梯厅抹灰完成,地砖铺贴完成70%;外墙涂料施工完成90%,屋面完成,玻璃安装90%;8#楼石膏抹灰完成,公区吊顶龙骨完成、钢架完成,地面施工完成,公区抹灰完成,地面瓷砖进行中;9#楼室内抹灰进行中,冲筋完成,公区龙骨、抹灰完成,地面施工完成;外保温施工进行中;10#楼冲筋完成,石膏完成;公区吊顶龙骨文成,公区抹灰完成,地面施工进行中,外保温进行中;13#楼石膏抹灰进行中,冲筋完成,公区龙骨完成,公区抹灰完成;外保温施工进行中,腻子施工进行中;时间,是品质的见证者,兴隆·融创城不辜负每一位业主的期待,秉承品质初心,贯彻精工标准,成就一部时代的品质佳作。
