人间四月天,花木和风相拥而来,春的气息,蔓延全城,美好的脚步,正在向前。伴随着一砖一瓦的刻度,一雕一琢的岁月沉淀,家也在春风的沐浴中茁壮成长,曾经的一纸蓝图,正一点点绽放在眼前,家的轮廓出落得日益清晰而精致。感谢您一路上的支持与信任,我们以认真严谨的态度倾注于每一分一毫的匠造,始终践行责任与承诺。敬呈四月工程播报,与您共鉴美好家的蜕变与成长。

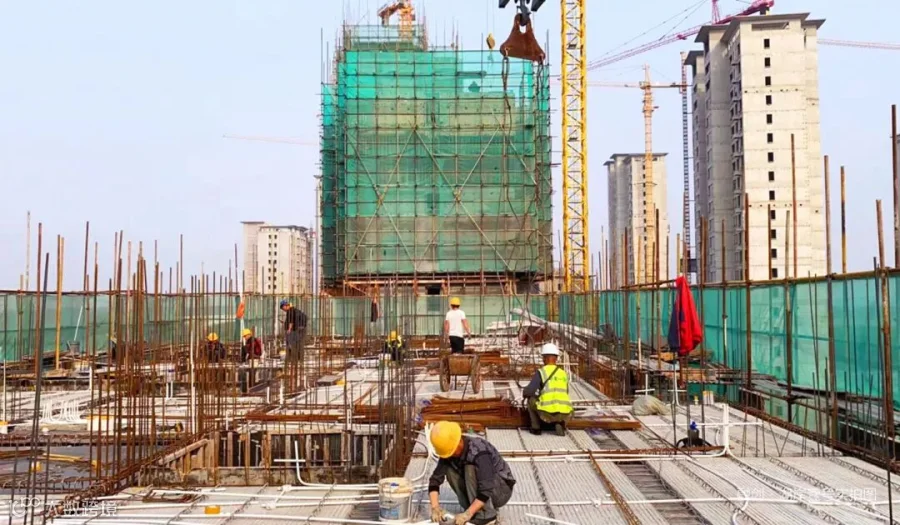

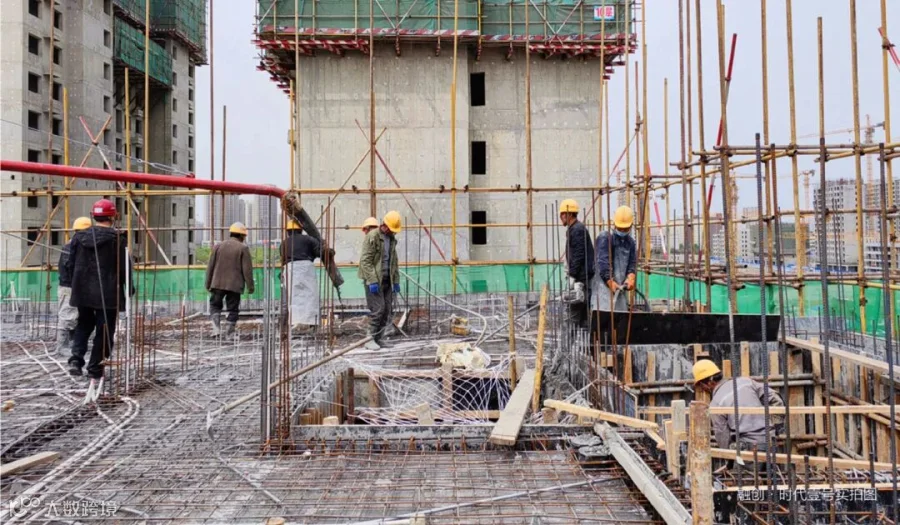

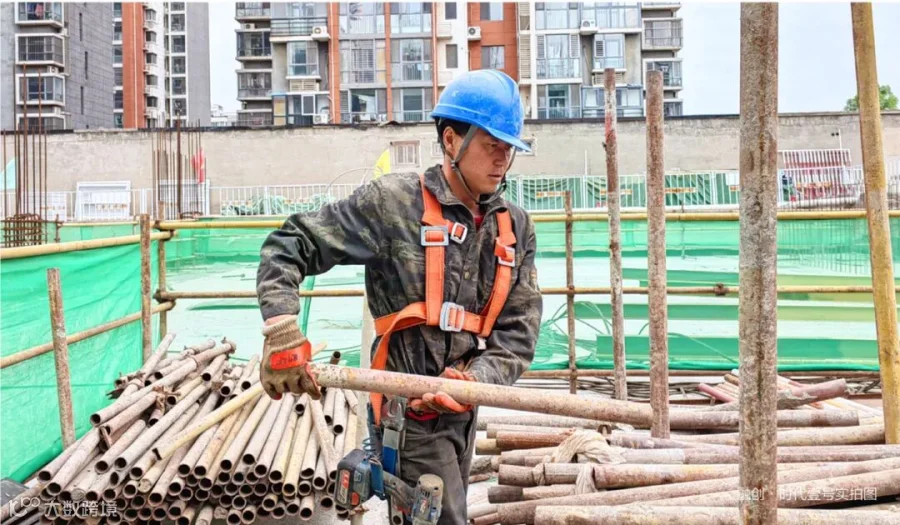

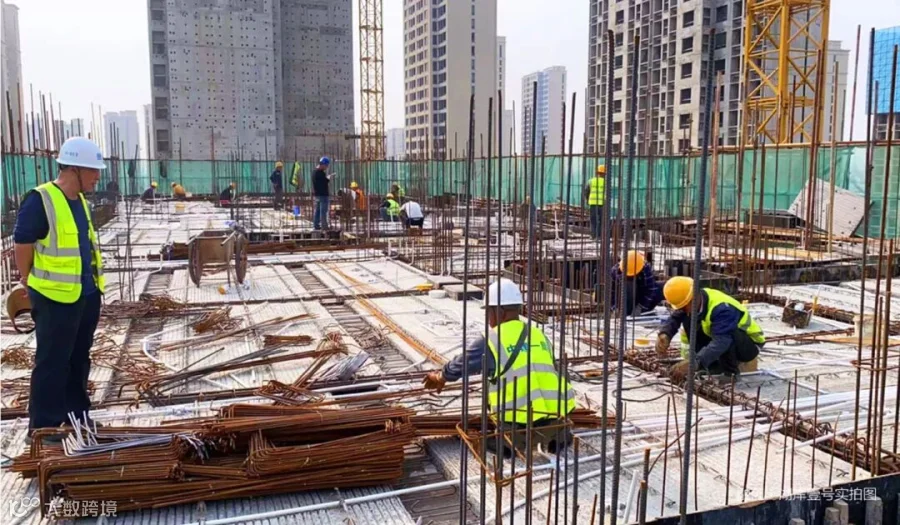

融创·时代壹号始终铭记自身的责任与使命,一砖一瓦皆为赤诚匠心,保质保量推进工程进度,只为不负每一份信任。目前,一号地共计8栋住宅,现已全部封顶,全部楼栋主体施工均已完成,二次结构砌筑已完成95%,其中1#、5#号楼外立面已完成80%,2#楼外立面已完成70%,门窗已完成45%,采暖地面已完成65%,车库顶板及肥槽回填土已完成65%;三号地共计10栋住宅,其中6栋已全部封顶,二次结构砌筑中;其余4栋主体施工进度已过半;地下车库主体结构完成70%;六号地共计8栋住宅,目前2栋主体封顶,2栋正在主体施工中,均已出地面,剩余4栋桩基及桩间土施工完成,待验槽。
左滑查看更多

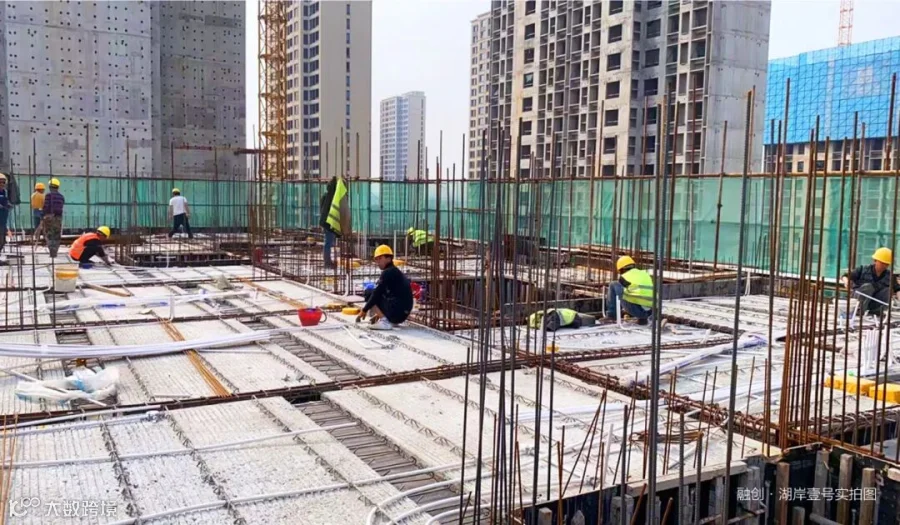

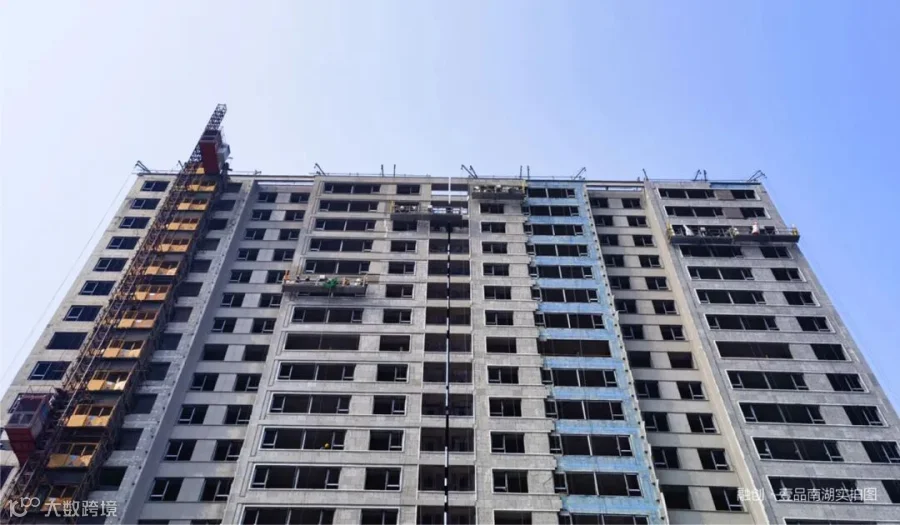

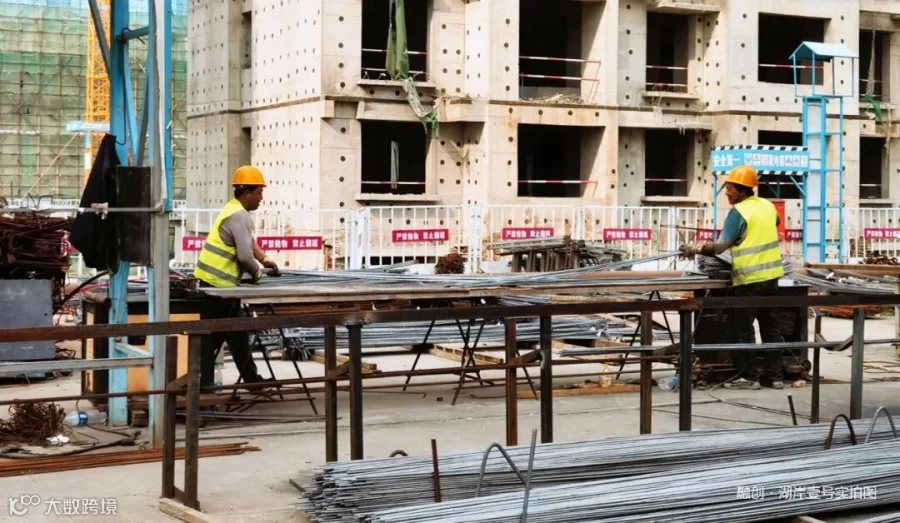

从一纸蓝图,到建筑轮廓逐渐清晰,融创·湖岸壹号从品质承诺,到时光淬造每处细节。理想的家正循着时光努力生长,书写新的芳容。目前项目A02地块(一期)主要进行室内施工,景观施工即将开始,换热站设备安装完成、给水泵房设备安装完成,配电室设备安装完成25%,消防泵房设备安装完成,新风管道整体安装完成90%,消防卷帘门安装完成70%。A03地块(二期)主要进行主体结构施工,3#、4#、5#三栋楼已经封顶。美好的脚步正在向前,时光凝铸,见证家的轮廓,我们始终坚持严苛的标准,为您建筑美好家园。
左滑查看更多

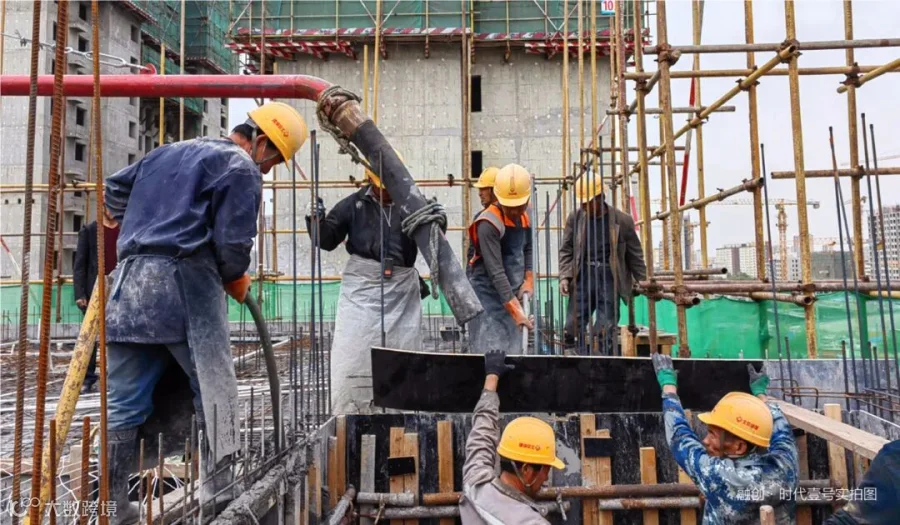

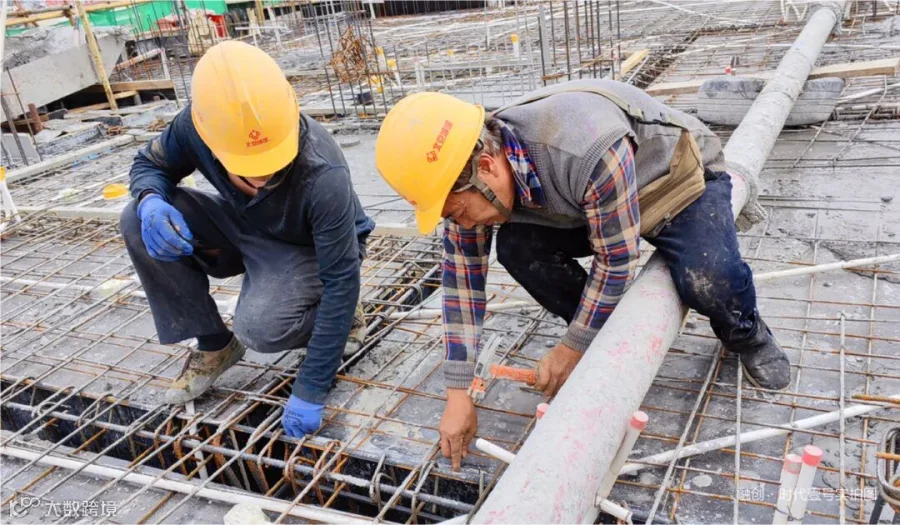

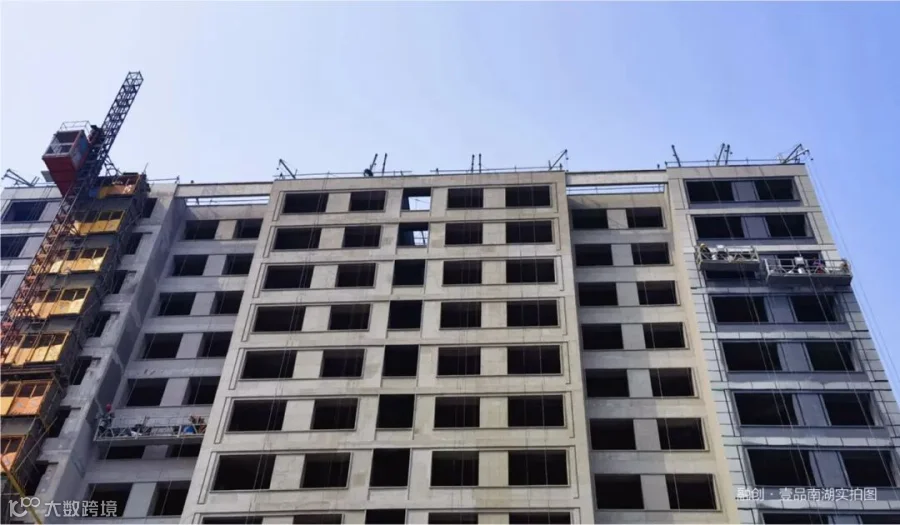

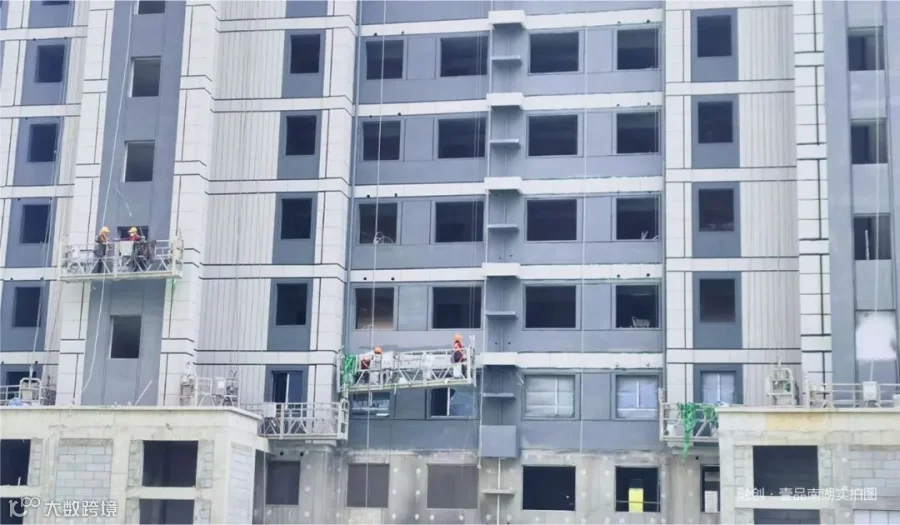

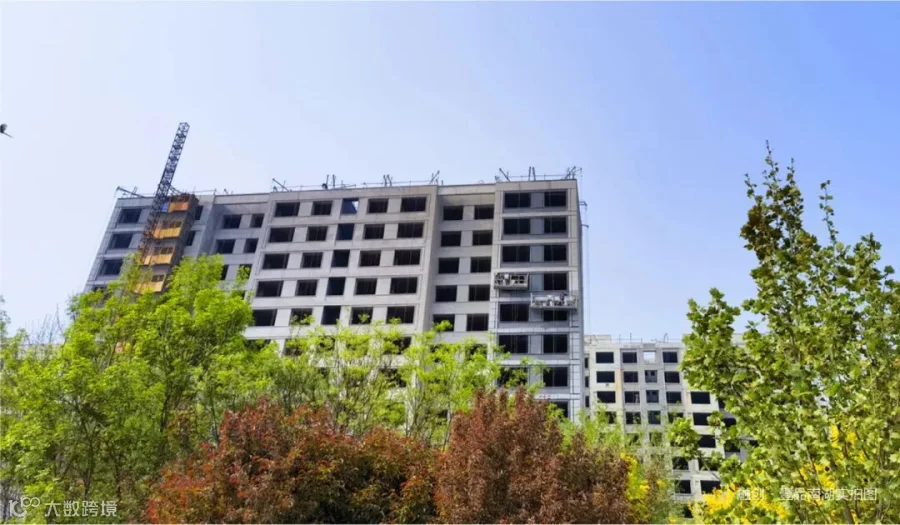

人间最美四月天,幸福家音踏着春风的节拍徐徐而来,美好的家园承载着许多人的殷切期盼,融创·壹品南湖在美好时光里恣意生长着。目前项目所有楼栋屋面完成,1~13#楼及车库主体验收完成。楼梯间挂网完成,抹灰完成70%,头遍腻子完成50%;管井腻子完成;外窗副框全部完成;1#、6#、10#、13#楼主框安装完成;10#、13#楼外墙涂料完成;1#、3#、4#、6#、11#、12#楼外墙整体完成70%;车库顶棚粗装修整体完成30%。书一封家书,诉一份衷情,感谢您的支持与肯定,融创环京用细节筑品质,用爱筑家,呈现您所期待的美好生活。
左滑查看更多
时光不辍,步履不停,在时间与技艺的彼此成全中融创环京将各施工细节严格把控,在日复一日的坚守中执着每一个施工细节,只为不辜负您的殷切期盼。工程不断推进,美好生活越来越近,融创环京将全力以赴精雕细琢每一份时光,与您一起见证家的成长!
