01
技术支撑破难题

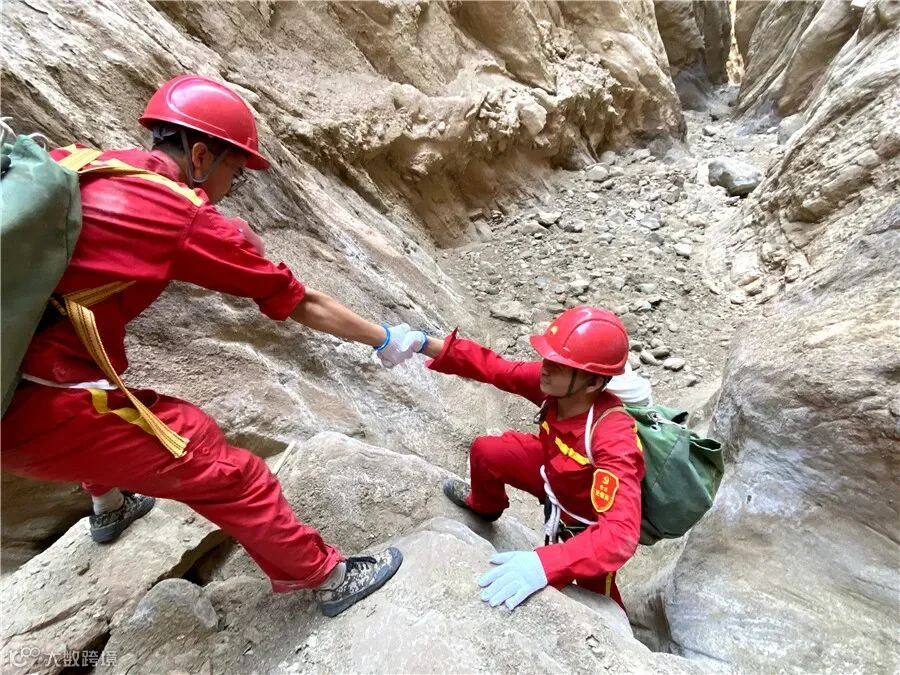

38天,打通冲沟18条,清理上下陡坎87处,攀岩里程54公里,消耗1米长钢钎400余根,保险绳2万余米......
测量工程中心四队用实际行动证实了“超级尖兵”的称号。

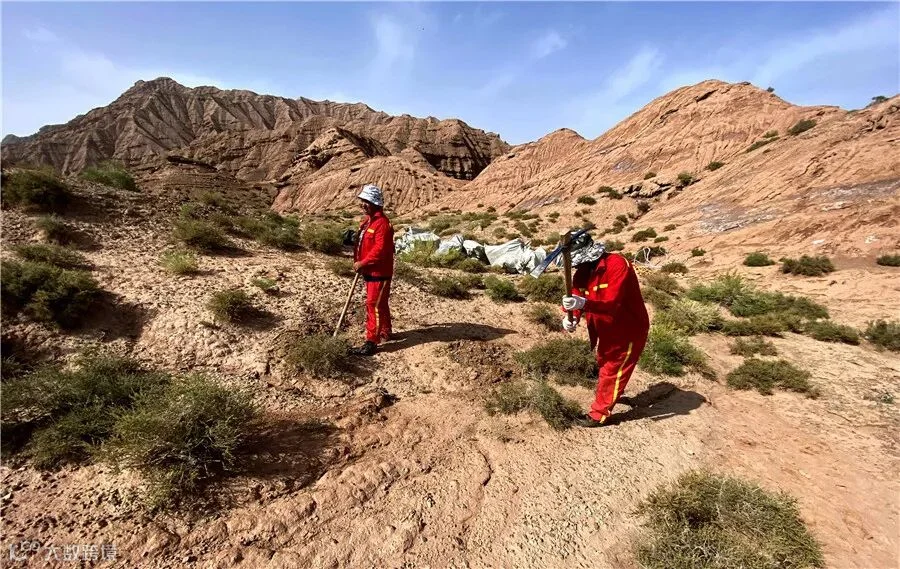

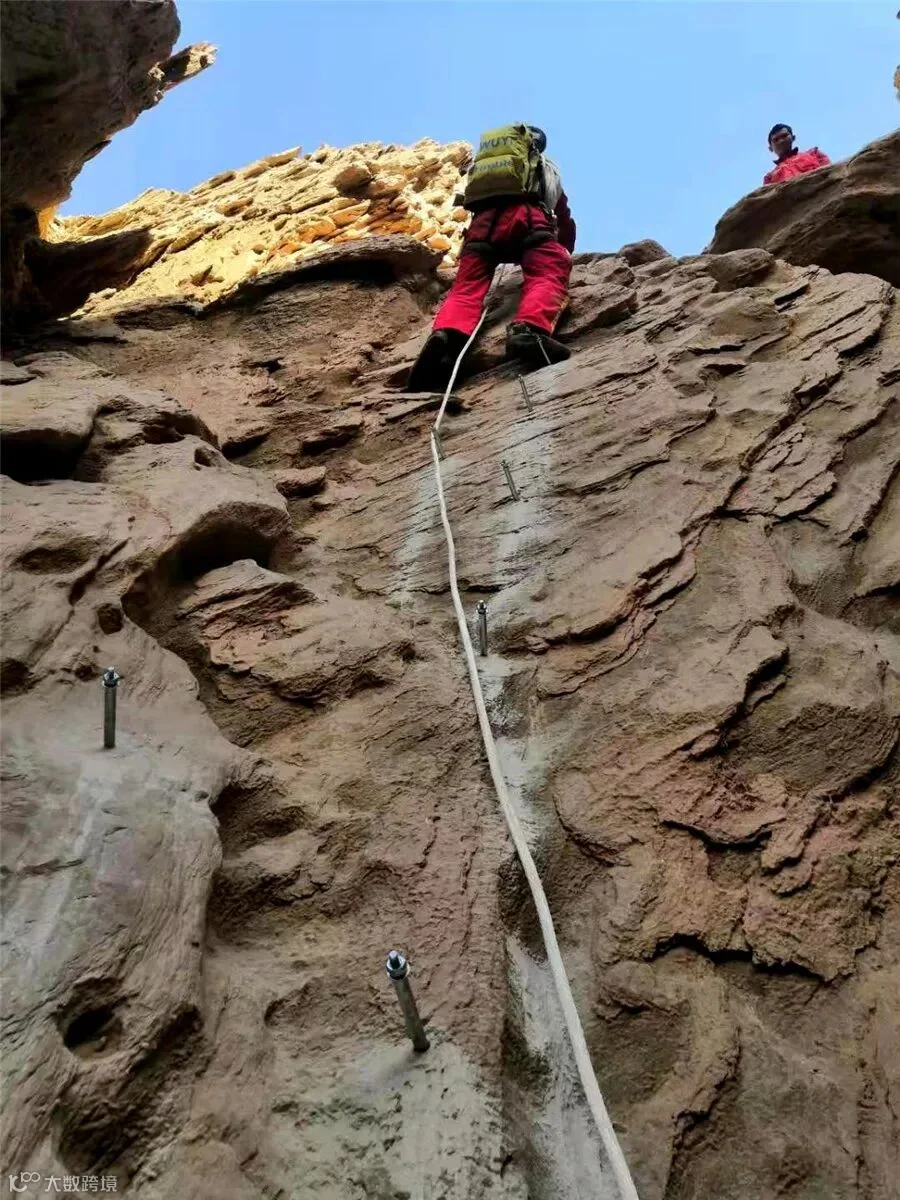

项目运作初期,由于山上有无数个3—8米的陡坎,15个施工小组每天消耗的保险绳达到100米以上,原本计划的30袋保险绳,不到一周的时间即消耗殆尽。
“安全投入必须保证!每个陡坎都是后续施工班组行进的重要通道。”

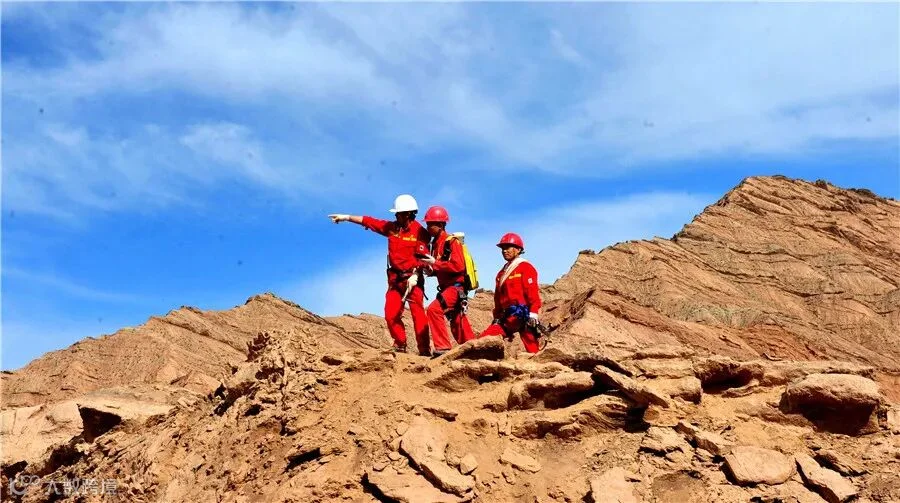

队长陈刚一边迅速组织调拨材料,一边跟作业人员实地勘探......

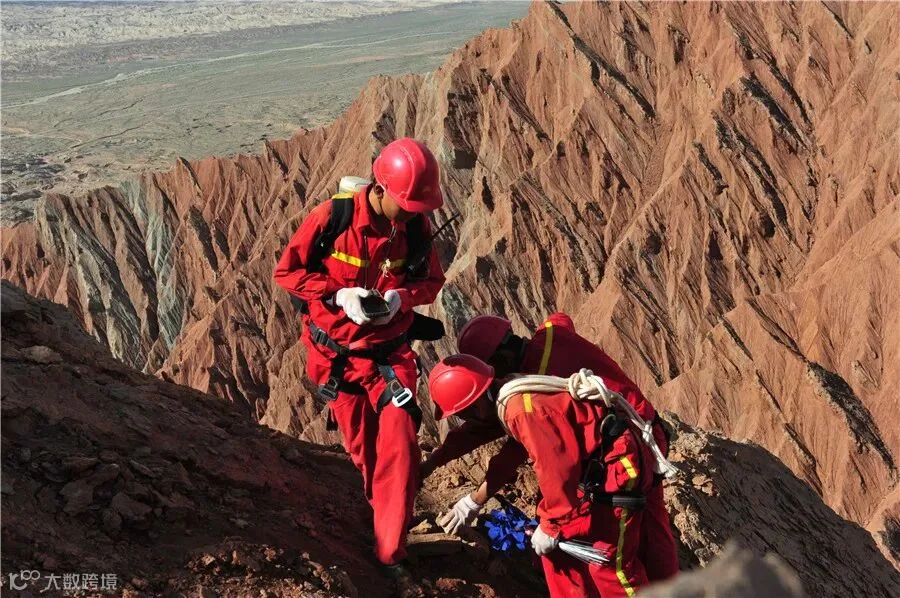

通过对恶劣地形进行作业风险预判,最终找到了能够上下测线的位置。施工组将设计检波点坐标分片录入41部手机,供作业人员现场预判行进风险;同时同步整理轨迹线性数据,将实测检波点坐标分片录入52部手机,为后续班组提供精准行进路线。
02
合理调配解困境
由于山体中部至东部没有合适的直升机停降位置,中部区域也不具备人员留宿条件,施工人员不得不每天往返;同时山体周边全部是落差200-300米的断崖,施工作业进度缓慢。
测量人员打破常规施工模式,按区域划分10个模块,在原有班组人员的基础上,细分作业小组,明确每个人的具体工作职责。
寻停机坪位置小组每日平移,在低风险区域选择山体区直升机起降点56个。

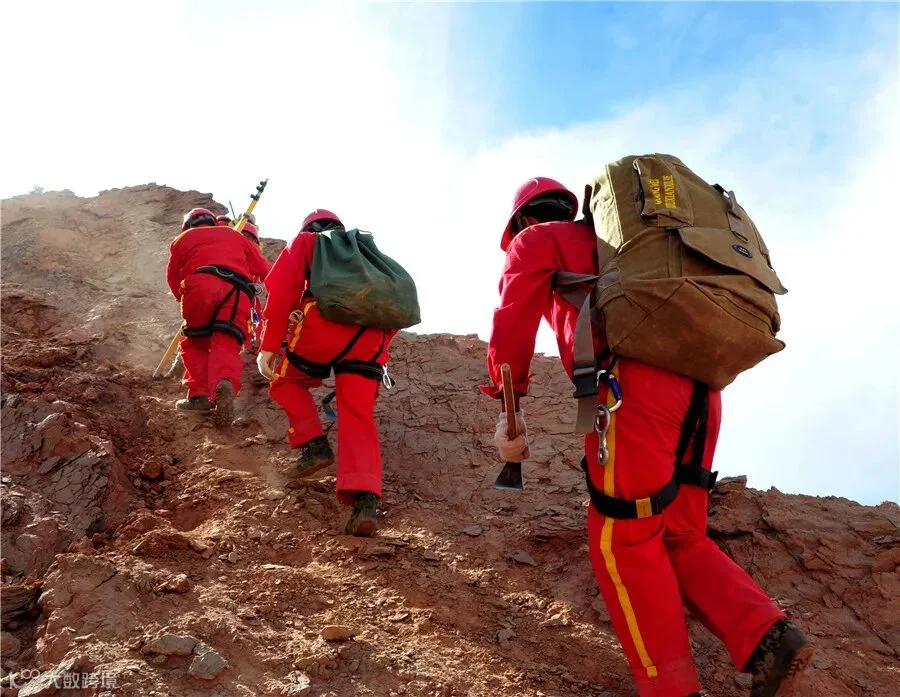

路线规划小组围绕高难山体横纵向全方位踏勘,尝试不同登顶或下山的路线,累计行程达110多公里。
架设通道小组在无法打钢钎的地段,搭建膨胀螺丝通道7处。
后勤保障组配备6台移动式低压电源,保证设备和生活用电,同时负责接应困难地段作业人员。
合理的生产组织模式,极大地提高了作业效率。
03
学史力行强自律
“重点项目有组织”“重点时刻有党员”“重点环节有党徽”,14名党员身体力行,成为项目中的主力。
“太难了。”测量组长王敏说。

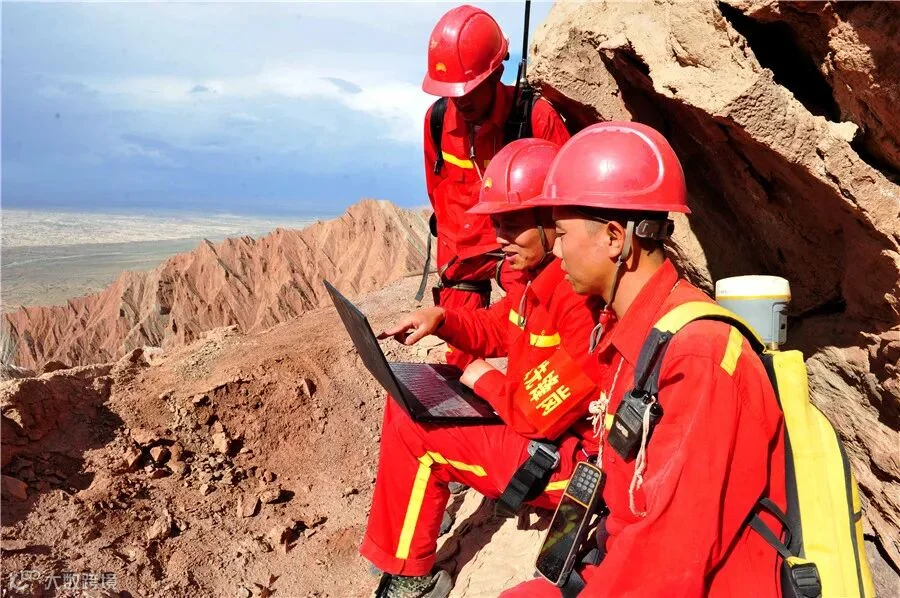

直升机高昂的使用成本一直是个大难题。为节省飞行时间,他和飞行员在测线部署图上反复设计飞行路线、吊装点;为减少飞行次数,他把所有的需要调运的生产生活物资称重,甚至一根钢钎、一桶水都称出准确的重量,按配重制定吊装计划。
“太累了。”资料处理员肖杰说。
为了更快、更全面的掌握野外一线测量资料,随时给施工人员提供最详实的行进路线,他每天要爬四个多小时的山路才能到达山顶上。就这样来来回回的20多天里,他足足廋了6斤。
“太苦了。”测量班长杨翔说。
8月31日,前线需在高难山体西南面设置信号中转站。中途10点多,就见黑云压顶,气温从26℃骤降到12℃,拇指粗的冰雹打得地面直冒白烟......
随身携带的生产设备要占用一个帐篷,两个人就挤在一起,每人头顶一个帆布包,撑起帐篷顶端的两角,让砸下来冰雹可以迅速弹开......
在物探人眼里,没有什么能够阻挡他们前进的步伐。
9月12日,历时46天,测量队员们终于完成了36921个高难山体测点。
测线,随着他们的脚步向前延伸......
