导读:分布式并网光伏发电站的申办(报装)流程分布式并网光伏发电站项目,并网流程是最关键的环节之一,并网申请工作贯穿



分布式并网光伏发电站的申办(报装)流程

分布式并网光伏发电站项目,并网流程是最关键的环节之一,并网申请工作贯穿着分布式光伏项目实施的全过程,并网验收更是项目结束的关键性指标。
随着光伏发电政策的不断完善,光伏并网流程逐渐趋于简化。国家鼓励单位和个人安装并网光伏发电站,各地政策类似,只有个别细节有所不同。


总体而言可分成几个环节:

首先需根据分布式光伏项目的设计方案;确定并网模式和项目装机容量,并按不同装机规模接入电压等级的要求,如图 1-1所示,确定并网电压等级,向电网公司营销部递交并网申请,一般受理后七个工作日内电网公司安排工作人员到现场勘察。各地规定的受理办理时间略有差异,以当地电网公司规定的受理办理时间为准。




下面就并网光伏发电站的申办流程,做一个简单的梳理:

①业主提出并网申请,到当地电网公司大厅进行备案。

②电网企业受理并网申请,并制定接入系统方案。

③业主确认接入系统方案,依照实际情况进行调整,重新申请。

④电网公司出具接网意见函。

⑤业主进行项目核准和工程建设。

⑥业主建设完毕后提出并网验收和调试申请。

⑦电网企业受理并网验收和调试身体安装电能计量装置。将原电表改装成双向电表。

⑧电网企业并网验收及调试,并与业主联合签订购售电合同及并网调度协议。

⑨正式并网运行。


地市公司营销部(客户服务中心)或县级公司城市营业厅,负责接收并网申请,协助客户填写并网申请表,接收相关支持性文件,支持性文件必须包括以下内容:

①申请人身份证原件及复印件或法人委托书原件(或法定代表人身份证原件及复印件)。

②企业法人营业执照或个人户口本、土地证、房产证等项目合法性支持性文件。

③政府投资主管部门同意项目开展前期工作的批复(需核准项目才需要,有些地区不要求)。

④项目前期工作相关资料及接入系统设计所需资料。

⑤用电电网相关资料(仅适用于大工业用户)。

⑥分布式电源接入电网申请表,如表1-2所示。

⑦租用工商业屋顶建设分布式光伏发电项目的,需提供屋顶租赁协议。

⑧采取能源合同管理模式的,需提供能源管理合同。


地市公司营销部(客户服务中心)或县级公司客户服务中心,在7个工作日内负责将并网申请材料传递至地市经研所制订接入系统方案,并抄报地市公司发展策划部、营销部(客户服务中心)。


市经研所在14个工作日内为分布式光伏发电项目业主提供接入系统方案。地市公司在7个工作日内,负责组织相关部门对方案进行审定,出具评审意见。

方案通过后,地市公司或县公司客户服务中心在3个工作日内,负责将10(20)kV接入电网意见函或10(20)kV、380V接入系统方案确认单送达项目业主。意见函或确认单送达项目业主并后,接受项目业主咨询。


10(20)kV接入项目,地市公司或县公司客户服务中心,在项目业主确认接入系统方案后,地市公司发展部出具接入电网意见函,抄送地市公司运检部、营销部、调控中心,并报省公司发展部备案。省公司5个工作日内向项目业主提供接入电网意见函,项目业主根据接入电网意见函开展项目核准和工程建设等后续工作。


380V接入项目。供电公司与项目业主双方盖章确认的接入系统方案等同于接入电网意见函,项目业主确认接入系统方案后5个工作日内,营销部负责将接入系统方案确认抄送地市公司发展部、运检部。项目业主根据接入电网意见函开展项目核准和工程建设等后续工作。

分布式光伏发电项目主体工程和接入系统工程竣工后,客户服务中心受理项目业主并网验收及并网调试申请,接受相关资料。


地市公司或县公司客户服务中心,在受理并网验收及并网调试申请后,7个工作日内协助项目业主填写并网验收及调试申请表,接受验收及调试相关资料。相关资料同步并报地市公司营销部、发展部、运检部、调控中心。

受理并网验收及并网调试申请后,7个工作日内地市公司和县公司客户服务中心现场安装关口电量计量装置。3个工作日内地市公司或县公司客户服务中心负责与业主(或电力客户)签订购售电合同。


若项目业主(或电力客户)选择全部发电量上网的项目,地市发展策划部3个工作日内负责将相关资料报送至省公司发展策划部,由省公司发展策划部组织签订购售电合同。合同和协议内容执行国家电力监管委员会和国家工商行政管理总局的相关规定。

10(20)kV接入的分布式光伏发电项目,7个工作日内由项目所在地市或县公司调控中心负责与项目业主(或电力客户)签订并网调度协议。

购售电合同、调度并网协议签订完成,且关口电能计量装置安装完成后,7个工作日内地市公司和县公司客户服务中心组织并网验收及并网调试,并向项目业主出具并网验收意见,安排并网运行。


验收标准按国家相关规定执行,若验收不合格,地市公司和县公司客户服务中心,向项目业主提出解决方案。由业主方进行整改后,再次提出验收申请,直至整改合格验收通过。

上面所有环节中提到的工作流程时间节点,仅供大家作为参考。实际工作流程时间节点,请以当地电力公司各个部门规定的工作流程时间节点为准。

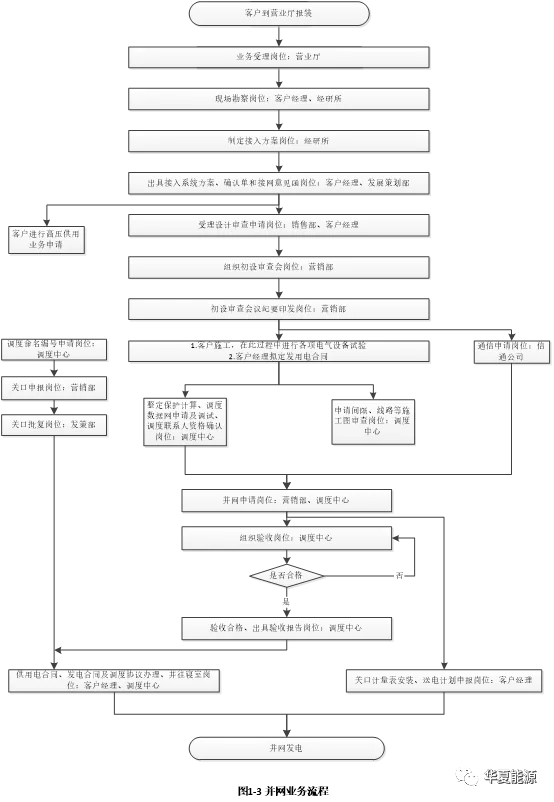

具体的并网业务流程图如图1-3所示:

图1-3 光伏项目并网业务流程图

具体的光伏电站并网所需资料明细清单如表1-1所示:

表1-1 光伏电站并网所需资料清单

序号

名称

1

光伏电站项目政府核准备案文件

2

光伏电站接入意见函

3

光伏电站接入系统方案审批意见

4

光伏电站初步设计审查会议纪要

5

光伏电站建设方案资料三证(营业执照或户口本、土地证、房产证)

6

光伏电站电气及电力线路施工方单位资质(承装修试电力许可证)

7

光伏电站设备间隔命名编号图

8

光伏电站运行规程、全站停电事故处理预案、保障用电方案

9

光伏电站保护定值单

10

保护定值计算资料

11

一次电气设备一览表

12

二次电气设备一览表

13

一、二次电气设备试验报告

14

电表、电压、电流互感器实验检测报告

15

项目运行人员名单调度受令权的运行值班人员名单,上岗证书及任命文件复印件

16

光伏电站低电压穿越能力试验报告

17

光伏电站并网前验收申请

18

光伏电站用户验收整改报告

19

光伏电站并网申请书

20

供用电及发用电合同

21

调度协议

22

并网性能测试报告


具体的光伏电站并网设备调试试验所需资料如表1-2所示。

表1-2 光伏电站并网设备调试试验所需资料明细清单

序号

名称

1

10千伏柱上真空断路器检测试验报告

2

光伏电站10千伏母线试验检测试验报告

3

10千伏变压器试验检测试验报告

4

10千伏站用变试验检测试验报告

5

10千伏断路器试验检测试验报告

6

10千伏电压互感器试验检测试验报告

7

10千伏电流互感器试验检测试验报告

8

10千伏避雷器试验检测试验报告

9

10千伏高压电缆试验检测试验报告

10

接地试验检测试验报告

11

10千伏柱上真空断路器保护装置检测试验报告

12

频率电压紧急控制装置检测试验报告

13

防孤岛保护装置检测试验报告

14

10千伏线路保护测控装置检测试验报告



华夏能源互联网,以清洁和绿色方式满足中国能源需求!中国领先的光伏行业综合服务商,专业的光伏系统集成商!欢迎您关注微信公众平台:华夏能源!普及绿能 淘汰碳能 !以清洁和绿色方式满足中国能源需求!


                华夏能源互联网,以清洁和绿色方式满足中国能源需求




寻求光伏电站投资商、合作开发商,推动能源革命,促进社会发展。


              请关注客服微信华夏能源互联网

                 欢迎关注华夏能源视频号

       华夏能源互联网,以清洁和绿色方式满足中国能源需求


华夏能源互联网,以清洁和绿色方式满足中国能源需求


  •      版权申明:本公众号致力于好文推送,版权属于原作者。部分文章推送时未能与原作者取得联系,或无法查实原作者姓名,在这里对你们表示深深的敬意。若涉及版权问题。烦请原作者留言!



【声明】内容源于网络
0
0
华夏能源
建设新型能源体系,发展华夏能源互联网,普及绿能,淘汰碳能!
内容 513
粉丝 0
华夏能源 建设新型能源体系,发展华夏能源互联网,普及绿能,淘汰碳能!
总阅读485
粉丝0
内容513
