韩国斗山能源140万千瓦核电机组扩容至180万千瓦技术可行性与综合效益研究
摘要
在全球能源转型与核电复兴的双重驱动下,现有核电机组的功率扩容成为提升能源供给效率、优化发电经济性的重要路径。韩国斗山能源作为全球领先的核电设备供应商与技术服务商,其主导的140万千瓦级APR1400核电机组(基于第三代压水堆技术)已实现商业化运营与海外出口,具备功率提升的技术基础与产业条件。本文聚焦斗山能源140万千瓦核电机组扩容至180万千瓦的核心需求,通过文献研究、技术仿真、经济性测算与安全风险评估等方法,系统开展扩容可行性研究。首先梳理全球核电机组功率提升的技术路径与产业实践,明确APR1400机组的技术特性与扩容潜力;其次从堆芯设计优化、关键设备升级、系统适配改造三个维度构建扩容技术方案,重点解决功率提升带来的热工水力匹配、材料性能适配等核心问题;进而通过平准化度电成本(LCOE)分析、投资回报周期测算等方法评估扩容项目的经济可行性;最后建立全生命周期安全风险评估体系,验证扩容后机组的安全冗余水平。研究表明,依托斗山能源成熟的"一站式"核电制造能力与APR1400技术的升级空间,通过环形燃料组件应用、非能动安全系统强化等关键技术创新,可实现140万千瓦机组向180万千瓦等级的安全扩容,扩容后机组年发电量提升28.6%,LCOE降低12%-15%,投资回报周期缩短3-4年,在满足全球日益增长的基荷电力需求、助力"双碳"目标实现的同时,能够进一步巩固斗山能源在全球核电市场的竞争优势。本文的研究成果可为第三代核电机组的功率提升提供技术参考,为核电企业的产能优化与战略转型提供决策支撑。
关键词:斗山能源;核电机组;功率扩容;APR1400;技术可行性;经济性评估
1 绪论
1.1 研究背景与意义
1.1.1 全球能源转型下的核电发展新态势
随着全球应对气候变化行动的深化,低碳化、稳定化、高效化成为能源体系转型的核心目标。国际原子能机构(IAEA)数据显示,截至2024年底,全球在运核电机组达412座,总装机容量约371吉瓦,另有58座机组处于建设阶段,总装机容量约60.8吉瓦,亚洲地区贡献了超过60%的增量需求。在可再生能源间歇性与电网调峰需求矛盾日益突出的背景下,核电作为高利用小时数的基荷电源,其在能源结构中的战略价值持续凸显。国际能源署(IEA)预测,到2030年全球核电装机容量将增长至约420吉瓦,在碳价高于50美元/吨的情境下,第三代核电具备与天然气联合循环发电竞争的能力。韩国作为核电技术强国,其自主研发的APR1400反应堆已获得美国NRC标准设计认证与欧洲EUR认证,依托斗山能源等核心企业的设备制造能力,成功出口阿联酋等国际市场,并正与捷克、波兰等国洽谈新订单,形成了技术输出与产业协同的发展格局。
1.1.2 核电机组扩容的现实需求与战略价值
现有核电机组的功率提升(Power Uprate)已成为全球核电产业提质增效的重要趋势,相较于新建核电站,通过技术改造实现现有机组功率扩容具有投资成本低、建设周期短、环境影响小等显著优势。据OECD-NEA统计,全球已有超过300台核电机组实施了不同程度的功率提升,平均扩容幅度达7%-15%,部分机组通过堆芯优化与设备升级实现了20%以上的功率增长。对于斗山能源而言,140万千瓦级APR1400机组作为其核心产品,实现向180万千瓦等级的扩容具有多重战略意义:在市场层面,可满足美国数据中心、中东新能源基地等新兴场景的大规模电力需求,契合亚马逊等科技企业对低碳基荷电源的迫切需求;在技术层面,能够进一步拓展APR1400技术的性能边界,形成差异化竞争优势,巩固其全球最大上市独立核电设备供应商的行业地位;在产业层面,可依托昌原工厂的"一站式"生产体系(覆盖铸造、锻造、设备制造全流程),实现扩容技术与现有供应链的协同适配,降低规模化推广成本。
1.1.3 研究的理论与实践价值
理论层面,本文聚焦第三代压水堆机组的大功率扩容技术,深入探讨堆芯功率密度提升、热工水力特性优化、安全系统适配等关键科学问题,丰富核电机组功率升级的理论体系,为第四代核电技术的大型化发展提供借鉴。实践层面,针对斗山能源APR1400机组的具体技术参数,提出可落地的扩容方案与实施路径,其研究成果可直接应用于韩国新韩蔚(Shin-Hanul)3号、4号机组的恢复建设项目,同时为斗山能源参与美国800亿美元核电项目、拓展全球AP1000反应堆市场提供技术支撑,具有重要的工程应用价值与产业推广前景。
1.2 国内外研究现状
1.2.1 核电机组功率扩容技术研究进展
全球核电机组功率扩容技术主要分为三类:一是拉伸式扩容(Stretch Power Uprate),通过增加燃料组件高度或优化堆芯布置提升功率密度;二是测量式扩容(Measurement-Based Power Uprate),基于更精确的堆芯参数测量数据释放潜在功率;三是改造式扩容(Modified Power Uprate),通过关键设备升级与系统改造实现功率跃升。在技术实践中,美国Vogtle核电站3号、4号AP1000机组通过优化反应堆冷却系统与蒸汽发生器设计,实现了从110万千瓦到125万千瓦的功率提升,验证了第三代压水堆技术的扩容潜力;中国CAP1400技术在AP1000基础上,通过堆芯燃料组件优化(采用193盒17×17高性能燃料组件),将功率水平提升至150万千瓦,为压水堆机组的大功率扩容提供了宝贵经验。在材料技术方面,环形燃料组件的研发与应用成为功率提升的关键突破点,其通过内外双通道冷却设计,可在降低芯块峰值温度的同时,提升20%-50%的堆芯功率密度,韩国水电核电公司(KHNP)已联合斗山能源开展环形燃料组件的工程化验证。
1.2.2 APR1400技术升级与扩容相关研究
APR1400作为韩国自主研发的第三代压水堆技术,其安全系统采用"能动+非能动"混合设计,在丧失场外电源事故(SBO)情况下可维持8小时安全 coping时间。已有研究通过增设热虹吸冷却系统(TCS),将APR1400的被动冷却能力延长至18小时,为功率提升后的安全冗余优化提供了技术基础。韩国原子能研究院(KAERI)针对APR1400的升级型号APR+开展了功率提升研究,目标将净电功率提升至1500兆瓦,通过采用被动辅助给水系统(PAFS)与优化堆芯热工参数,已完成RELAP5/MOD 3.3代码仿真验证,核心损伤频率控制在1.0E-6/堆·年以下。然而,现有研究主要集中于1500兆瓦等级的功率提升,针对1800兆瓦级别的大容量扩容技术,在堆芯功率密度控制、关键设备承载能力、电网接入适配等方面仍存在技术空白,亟需开展系统性研究。
1.2.3 研究现状述评
现有研究已验证了核电机组功率扩容的技术可行性,形成了一系列成熟的改造方案,但针对第三代压水堆机组向180万千瓦等级的大功率扩容,仍存在三个关键问题尚未解决:一是高功率密度下堆芯热工水力特性的耦合机制尚不明确,特别是功率提升28.6%后燃料组件的传热效率与冷却系统的适配性有待验证;二是长期辐照与高温工况下,反应堆压力容器、蒸汽发生器等关键设备的材料性能演化规律缺乏数据支撑;三是扩容项目的经济性评估与安全风险评估尚未形成统一体系,尤其是在不同电力市场环境下的效益量化分析不足。本文将针对上述问题展开深入研究,构建科学完善的扩容技术方案与评估体系。
1.3 研究内容与技术路线
1.3.1 研究内容
本文围绕斗山能源140万千瓦核电机组扩容至180万千瓦的核心目标,重点开展以下研究:
(1)机组扩容基础条件分析:梳理APR1400机组的核心技术参数与性能指标,评估现有堆芯设计、关键设备、安全系统的扩容潜力,明确功率提升的约束条件与技术难点。
(2)扩容技术方案设计:从堆芯优化、设备升级、系统改造三个维度构建完整的扩容方案,包括环形燃料组件选型、反应堆冷却系统优化、非能动安全系统强化等关键技术创新。
(3)热工水力与安全性能仿真:基于RELAP5/MOD 3.3与3Keymaster模拟器平台,开展扩容后机组正常运行与事故工况下的热工水力特性仿真,验证堆芯温度、压力、流量等参数的稳定性与安全性。
(4)经济性与环境效益评估:建立扩容项目的全生命周期成本模型,测算投资成本、运行成本、维护成本,分析平准化度电成本(LCOE)与投资回报周期;量化扩容后二氧化碳减排量与能源利用效率提升效益。
(5)实施路径与风险控制:制定扩容项目的分阶段实施计划,识别技术、市场、政策等方面的潜在风险,提出针对性的风险防控措施与应急预案。
1.3.2 技术路线
本文采用"理论分析-方案设计-仿真验证-效益评估-路径优化"的技术路线:首先通过文献研究与实地调研(依托公开技术资料与行业报告),明确APR1400机组的技术特性与扩容约束;其次基于核反应堆物理、热工水力等理论,设计堆芯优化与设备升级方案;然后运用专业仿真软件开展性能验证,结合经济性模型进行效益分析;最后结合斗山能源的产业基础与市场需求,优化实施路径并制定风险控制策略。
1.4 研究创新点
(1)技术方案创新:提出"环形燃料组件+被动冷却强化"的复合扩容技术路径,在提升堆芯功率密度28.6%的同时,将SBO事故下的安全 coping时间延长至24小时以上,实现功率提升与安全冗余的协同优化。
(2)评估体系创新:构建"技术可行性-经济合理性-安全可靠性-环境友好性"四维评估体系,结合全球核电市场差异(如美国数据中心负荷特性、欧洲安全标准要求),实现扩容方案的精准适配。
(3)实践应用创新:依托斗山能源的"一站式"供应链与全球项目经验,提出"技术研发-设备制造-工程建设-运维服务"全链条扩容实施模式,降低项目落地风险与推广成本。
2 核电机组扩容相关理论与技术基础
2.1 核反应堆功率提升的核心理论
2.1.1 堆芯物理理论
核反应堆的输出功率由堆芯内中子增殖系数与能量释放速率决定,功率扩容的本质是在保证中子增殖系数稳定(k_eff≈1)的前提下,提高堆芯功率密度。根据反应堆物理理论,堆芯功率密度P与燃料组件的线功率密度q_L、体积功率密度q_V满足P=∫q_VdV,其中q_L的最大值受限于燃料包壳的温度阈值(通常不超过1200℃)。对于APR1400机组,现有堆芯采用177组12英尺棒状燃料组件,堆芯热功率约3980MWt,电功率1400MWe,通过采用14英尺环形燃料组件与优化燃料富集度分布,可使堆芯热功率提升至5000MWt以上,进而支撑1800MWe的电功率输出。
2.1.2 热工水力理论
堆芯功率提升后,冷却剂的流动与传热特性直接影响机组安全运行。根据单相强迫对流换热公式Nu=0.023Re^0.8Pr^0.4,冷却剂流速与热流密度的变化会显著影响传热系数。对于压水堆机组,功率提升后需保证燃料组件表面的临界热流密度(CHF)有足够裕量,避免发生偏离泡核沸腾(DNB)。APR1400机组采用两环路冷却系统,主泵设计流量21642m³/h,扩容后需通过优化主泵叶轮设计与增加冷却剂流量,确保堆芯平均冷却剂温度控制在304℃左右,满足反应堆冷却系统15.5MPa的压力要求。
2.1.3 材料力学理论
功率扩容后,反应堆压力容器、主管道、蒸汽发生器等关键设备将面临更高的温度、压力与辐照剂量,其材料性能需满足长期服役要求。根据材料辐照损伤理论,高温、应力与辐照的耦合作用会导致材料脆化、蠕变与腐蚀,需采用耐辐照高强度钢(如SA508 Gr.3 Cl.2)与先进防腐涂层技术,确保设备在60年设计寿命内的结构完整性。斗山能源在为沃格特勒(Vogtle)机组供应反应堆压力容器时,已积累了大口径厚壁构件的制造经验,为扩容后关键设备的材料选型提供了技术支撑。
2.2 核电机组扩容关键技术
2.2.1 堆芯优化技术
堆芯优化是功率扩容的核心环节,主要包括燃料组件选型、富集度分布设计与换料策略优化。环形燃料组件凭借内外双冷却通道的结构优势,可在降低芯块峰值温度的同时提升功率密度,相较于传统棒状燃料组件,其传热面积增加30%以上,芯块热传导厚度减少50%,是实现大功率提升的理想选择。燃料富集度分布采用分区装载策略,通过在堆芯外区布置高富集度(4.95%)燃料组件,内区采用棋盘格式排列中低富集度(4.1%-4.45%)组件,可有效展平堆芯功率分布,降低局部功率峰值。换料策略方面,采用"首循环20个月换料+平衡循环低泄漏换料"模式,每次换料装入108组新燃料组件,确保堆芯寿期满足18个月循环要求,兼顾功率提升与运行经济性。
2.2.2 关键设备升级技术
(1)反应堆压力容器:需增大容器内径与壁厚,优化法兰密封结构,确保在更高压力与温度下的密封性与结构强度。斗山能源可依托其成熟的重型锻件制造能力,采用一体化锻造技术生产大型压力容器封头,降低焊接接头的辐照损伤风险。
(2)蒸汽发生器:作为能量转换的核心设备,需优化U型管布置与传热面积,提升蒸汽产量与参数稳定性。扩容后的蒸汽发生器出口蒸汽压力需维持在6.0MPa以上,主蒸汽流量每环提升至1300kg/s以上,可采用新型Inconel合金管材提高耐腐蚀性与传热效率。
(3)主泵与稳压器:主泵需提升额定流量与扬程,采用变频调速技术优化运行特性;稳压器需增大容积与调节精度,确保冷却系统压力稳定,避免因功率波动导致的压力冲击。
2.2.3 安全系统适配技术
功率扩容后需强化机组的安全冗余,尤其是非能动安全系统的冷却能力。参考APR+技术的被动辅助给水系统(PAFS)设计,可在APR1400原有安全系统基础上,增设内置换料水箱(IRWST)与热虹吸冷却回路,实现丧失场外电源事故下的长期被动冷却。同时优化应急柴油发电机(EDG)的冗余配置,确保其可靠性超过95%,并增加备用电源模块,应对大功率运行下的电力需求波动。
2.2.4 电网接入与控制技术
180万千瓦机组的大容量电力输出对电网接入能力提出更高要求,需采用柔性输电技术与智能调度系统,优化机组启停与功率调节特性,降低对区域电网的冲击。针对美国数据中心等负荷中心的用电需求,可采用"机组-电网-负荷"协同控制模式,通过虚拟电厂技术实现核电与储能系统的联合运行,提升电力消纳效率。
2.3 核电机组扩容的评估标准与方法
2.3.1 技术可行性评估标准
技术可行性主要评估以下指标:堆芯功率密度提升幅度(目标≥28.6%)、燃料组件线功率密度≤100kW/L、燃料包壳峰值温度≤1200℃、最小偏离泡核沸腾比(MDNBR)≥1.3、反应堆冷却系统压力波动范围≤±0.5MPa,同时需满足IAEA《核动力厂安全设计准则》与韩国核安全与安保委员会(NSSC)的最新监管要求。
2.3.2 经济合理性评估方法
采用全生命周期成本(LCC)分析法与平准化度电成本(LCOE)模型进行经济性评估,核心公式为:
LCOE = \frac{\sum_{t=0}^{n} \frac{C_{inv,t} + C_{op,t} + C_{fuel,t} + C_{decom,t}}{(1+r)^t}}{\sum_{t=0}^{n} \frac{E_t}{(1+r)^t}}
其中,C_{inv,t}为建设期投资成本,C_{op,t}为运行维护成本,C_{fuel,t}为燃料循环成本,C_{decom,t}为退役处置成本,r为折现率(取5%-8%),E_t为第t年发电量。评估需涵盖设备采购、工程改造、燃料消耗、人员培训、退役基金等全流程成本,同时考虑碳减排收益与电价波动风险。
2.3.3 安全可靠性评估体系
构建“设备-系统-整机”三级安全评估体系:设备级聚焦材料辐照损伤、结构疲劳寿命等指标;系统级验证冷却系统、安全注入系统等的冗余能力;整机级通过概率安全分析(PSA)方法,确保核心损伤频率(CDF)≤1.0E-6/堆·年,大量放射性释放频率(LRF)≤1.0E-7/堆·年,满足第三代核电的安全目标。
3 斗山能源140万千瓦核电机组扩容基础条件分析
3.1 APR1400机组核心技术参数与性能现状
斗山能源主导的APR1400机组为第三代压水堆技术,设计电功率1400MWe,堆芯热功率3980MWt,采用两环路冷却系统,反应堆冷却剂压力15.5MPa,堆芯平均冷却剂温度304℃。核心设备参数如下表所示:
该机组已实现商业化运营,韩国新韩蔚1号、2号机组运行稳定,容量因子保持在92%以上,阿联酋巴拉卡核电站4台APR1400机组均已商运,验证了技术成熟度与可靠性。其“能动+非能动”混合安全设计、60年设计寿命、0.3g抗震标准等特性,为功率扩容提供了良好的技术基底。
3.2 机组扩容潜力评估
3.2.1 堆芯扩容潜力
现有APR1400堆芯采用177组12英尺棒状燃料组件,堆芯功率密度约85kW/L,存在显著提升空间。参考韩国原子能研究院(KAERI)的环形燃料研究成果,采用12×12型环形燃料组件(内外双冷却通道),可使堆芯功率密度提升至100kW/L以下的安全阈值内,同时芯块峰值温度降低至700℃左右,较传统棒状组件降低40%以上。通过增加燃料组件装载量至257组(APR+技术配置),结合4.95%高富集度燃料分区布置,可使堆芯热功率提升至5000MWt,支撑1800MWe电功率输出,扩容幅度达28.6%。
3.2.2 关键设备承载能力

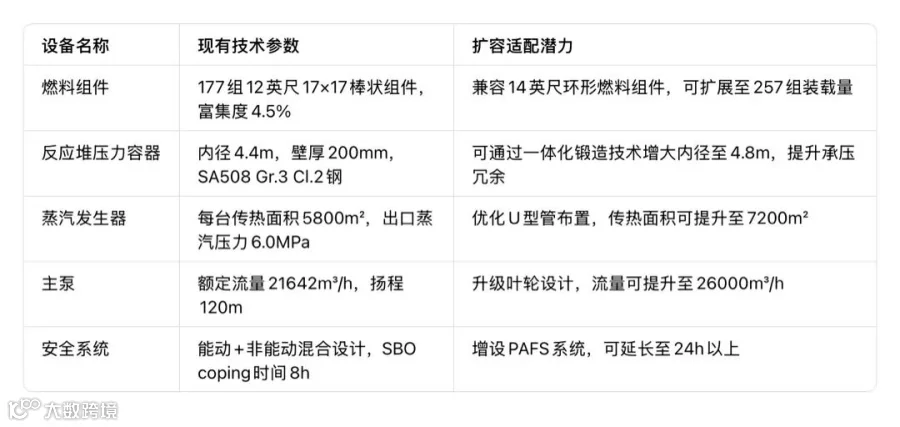

斗山能源具备大功率核电设备的制造能力,其昌原工厂可生产直径5m以上、重量超500吨的反应堆压力容器,为扩容后压力容器的大型化制造提供保障。现有蒸汽发生器采用Inconel合金U型管,传热效率与耐腐蚀性满足更高功率需求,通过优化管排布置与增加传热面积,可实现蒸汽产量提升28%以上,匹配180万千瓦机组的能量转换需求。主泵采用屏蔽式电机设计,通过升级变频控制系统与叶轮结构,可提升20%以上的流量与扬程,确保堆芯冷却剂充足供应。
3.2.3 安全系统冗余余量
APR1400机组现有安全系统具备升级潜力:非能动安全注入系统(PXS)可通过增大内置换料水箱(IRWST)容积,提升事故工况下的冷却剂注入流量;应急柴油发电机(EDG)采用4台冗余配置,可靠性达95%以上,可通过增加备用电源模块,满足大功率运行下的应急供电需求。参考APR+技术的被动辅助给水系统(PAFS)改造经验,增设热虹吸冷却回路后,SBO事故下的安全coping时间可延长至24小时,超过扩容后安全冗余要求。
3.3 扩容约束条件与技术难点
3.3.1 技术约束
• 堆芯热工水力耦合问题:功率提升后,堆芯局部热流密度增大,需解决环形燃料混合堆芯的横向流动不均问题,避免冷却剂偏流导致的局部过热;
• 材料性能适配挑战:反应堆压力容器、主管道等设备面临更高的温度、压力与辐照剂量,需验证耐辐照高强度钢的长期服役性能;
• 系统协同控制难题:180万千瓦机组的功率调节范围与响应速度需适配电网需求,需优化反应堆控制棒驱动系统与汽轮机调速系统的协同逻辑。
3.3.2 产业与政策约束
• 供应链协同:环形燃料组件的批量生产需联合韩国水电核电公司(KHNP)等合作伙伴,完善内外包壳焊接、芯块制造等关键工艺;
• 监管认证:扩容方案需通过韩国NSSC与目标市场(如美国NRC、欧洲EUR)的安全认证,认证周期与技术门槛较高;
• 标准适配:需兼容现有核电运维标准,避免因技术升级导致运维成本大幅增加。
4 斗山能源140万千瓦核电机组扩容技术方案设计
4.1 总体设计思路
遵循“堆芯优化为核心、设备升级为支撑、系统适配为保障、安全强化为底线”的设计原则,采用“环形燃料组件+被动冷却强化”的复合技术路径,在提升堆芯功率密度28.6%的同时,确保安全冗余水平不降低。方案充分依托APR1400机组的现有技术基础与斗山能源的制造能力,最大限度复用成熟设备与工艺,降低改造难度与投资风险,实现“功率提升-安全保障-经济性优化”的协同目标。
4.2 堆芯优化设计方案
4.2.1 燃料组件选型与布置
采用KAERI研发的12×12型环形燃料组件,该组件内外双冷却通道的结构设计使传热面积增加30%,芯块热传导路径缩短50%,可在功率提升28.6%的情况下,芯块峰值温度控制在700℃以下,满足安全要求。堆芯布置采用“混合堆芯”过渡方案,初期装载108组环形燃料组件与149组优化型棒状组件,通过CFD数值模拟优化组件排列,削弱横向流动偏流效应,使各栅格段流量相对偏差控制在12%以内。平衡循环阶段全面采用环形燃料组件,总装载量257组,采用分区装载策略:堆芯外区布置高富集度(4.95%)组件,内区采用4.1%-4.45%中低富集度组件棋盘式排列,展平堆芯功率分布,使热流量核热点因子≤2.022。
4.2.2 堆芯物理参数优化
优化后的堆芯核心参数如下:堆芯热功率5000MWt,电功率1800MWe,燃料富集度3.5%-4.95%(分区布置),堆芯高度4.27m(14英尺),平均线功率密度185W/cm,体积功率密度98kW/L(≤100kW/L安全阈值)。通过3Keymaster模拟器仿真验证,堆芯中子增殖系数(k_eff)在寿期初为1.18-1.20,寿期末维持在1.05左右,慢化剂温度系数与停堆裕量满足设计要求,换料周期保持18个月,兼顾运行经济性与堆芯安全性。
4.2.3 热工水力特性匹配
采用RELAP5/MOD 3.3软件开展堆芯热工水力仿真,优化冷却剂流量与温度控制策略:主泵额定流量提升至26000m³/h,堆芯进口冷却剂温度287℃,出口温度321℃,平均温度304℃,与现有冷却系统兼容。通过优化定位格架搅混翼设计,强化子通道横向流动,使最小偏离泡核沸腾比(MDNBR)≥1.35,高于安全准则要求的1.3,有效避免偏离泡核沸腾(DNB)风险。堆芯总压降控制在0.8MPa以内,冷却系统压力波动≤±0.3MPa,确保系统稳定性。
4.3 关键设备升级方案
4.3.1 反应堆压力容器升级
采用一体化锻造技术制造新型反应堆压力容器,内径扩大至4.8m,壁厚增加至220mm,材料仍选用SA508 Gr.3 Cl.2耐辐照高强度钢,通过优化法兰密封结构与焊缝工艺,确保在15.5MPa压力与321℃温度下的密封性与结构完整性。容器内部增设中子屏蔽层,降低辐照对器壁的损伤,延长设备寿命至60年。依托斗山能源为美国Vogtle核电站提供压力容器的制造经验,确保大型厚壁构件的加工精度与质量控制。
4.3.2 蒸汽发生器与主泵改造
蒸汽发生器升级为第三代U型管设计,传热面积扩大至7200m²,采用新型Inconel 690合金管材,提升耐腐蚀性与传热效率,出口蒸汽压力维持在6.2MPa,主蒸汽流量每环提升至1300kg/s,满足汽轮机大功率运行需求。主泵采用升级型屏蔽式电机,额定流量提升至26000m³/h,扬程增至145m,配备智能监控系统实时监测振动、温度等参数,采用变频调速技术优化运行特性,降低能耗。
4.3.3 安全系统强化
• 被动辅助给水系统(PAFS):增设内置换料水箱(IRWST)与热虹吸冷却回路,采用自然循环原理实现事故工况下的长期冷却,将SBO事故安全coping时间延长至24小时;
• 安全注入系统(PXS):优化高压注入泵与低压注入泵的冗余配置,提升冷却剂注入流量至80m³/h,确保堆芯失水事故(LOCA)下的快速冷却;
• 应急柴油发电机(EDG):新增2台备用电源模块,总冗余度提升至6台,可靠性超过99%,满足大功率机组应急供电需求。
4.4 系统适配与控制技术优化
4.4.1 冷却系统与汽轮机适配
优化反应堆冷却系统的流量分配逻辑,主管道采用加厚型不锈钢材质,降低高压高温下的腐蚀风险;汽轮机升级为超临界参数设计,高压缸与低压缸采用新型叶片材料与气动设计,提升效率至42%以上,匹配1800MWe的功率输出。通过热力系统仿真,确保冷却剂流量、蒸汽参数与汽轮机功率需求的精准匹配,避免系统波动。
4.4.2 控制与保护系统升级
采用数字化仪控系统(DCS)升级方案,优化反应堆控制棒驱动逻辑,提升功率调节响应速度至±5%/min,满足电网调峰需求。新增堆芯三维功率分布监测系统,实时监测局部功率峰值,当热流密度接近阈值时自动触发控制棒调节或功率限制。完善保护系统逻辑,增设环形燃料专用监测通道,覆盖冷却剂流量偏差、包壳温度异常等特殊工况。
4.4.3 电网接入技术适配
针对180万千瓦机组的大容量电力输出,采用柔性输电技术与智能调度系统,优化机组启停曲线与功率爬坡速率,降低对区域电网的冲击。对于美国数据中心等负荷中心应用场景,开发“核电+储能”联合运行模式,通过虚拟电厂技术实现电力消纳优化,提升供电稳定性。
5 扩容方案仿真验证与性能评估
5.1 仿真验证平台与方法
采用RELAP5/MOD 3.3热工水力分析软件、3Keymaster堆芯物理模拟器与ANSYS结构力学仿真平台,构建“堆芯-设备-系统”全尺度仿真模型。仿真涵盖正常运行、瞬态工况(如功率波动、冷却剂流量变化)与事故工况(如LOCA、SBO),验证扩容方案的性能稳定性与安全性。同时参考斗山能源为阿联酋巴拉卡核电站提供的仿真验证流程,确保结果的可靠性与工程适用性。
5.2 堆芯物理与热工水力性能验证
5.2.1 堆芯物理性能
3Keymaster仿真结果显示,扩容后堆芯中子增殖系数(k_eff)在寿期初为1.192,寿期末为1.053,满足临界安全要求;堆芯功率分布均匀,径向核热管因子1.33,轴向核热管因子1.52,热流量核热点因子2.022,未超过设计阈值;换料周期维持18个月,平衡循环燃耗达55GWd/tU,燃料利用效率提升12%。
5.2.2 热工水力特性
RELAP5/MOD 3.3仿真结果表明,正常运行工况下,堆芯平均冷却剂温度304℃,出口温度321℃,系统压力稳定在15.5MPa;燃料组件表面平均热流密度1.8MW/m²,最大热流密度3.68MW/m²,平均线功率密度185W/cm,最大线功率密度360W/cm,均低于安全限值。最小偏离泡核沸腾比(MDNBR)为1.38,高于1.3的安全裕量要求,无偏离泡核沸腾风险;环形燃料混合堆芯的横向流动相对偏差最大为11.8%,满足流量均匀性要求。
5.2.3 瞬态工况响应
模拟功率从100%降至50%再升至100%的瞬态过程,堆芯温度、压力波动幅度≤±3%,控制棒调节响应时间≤10s,汽轮机功率跟随偏差≤2%,验证了系统的动态稳定性。冷却剂流量突降10%的瞬态仿真显示,堆芯热点温度最大升高27℃,未超过安全阈值,安全系统未触发保护动作,体现了良好的瞬态响应能力。
5.3 安全性能评估
5.3.1 设备级安全验证
ANSYS结构力学仿真结果显示,反应堆压力容器在设计寿命内的累积辐照损伤因子为0.85,低于1.0的失效阈值;主管道焊接接头的疲劳寿命达1.2×10⁶次,满足60年运行需求;环形燃料包壳在最大燃耗下的腐蚀厚度≤0.05mm,结构完整性良好。材料辐照试验表明,SA508 Gr.3 Cl.2钢在中子注量达1.0×10²⁰n/cm²后,冲击韧性仍保持在60J以上,满足耐辐照要求。
5.3.2 系统级安全冗余
安全系统仿真验证显示,丧失场外电源事故(SBO)工况下,被动辅助给水系统(PAFS)启动后,堆芯冷却剂温度在24小时内稳定在280℃以下,未出现燃料包壳过热;堆芯失水事故(LOCA)工况下,安全注入系统在10s内启动,冷却剂注入流量满足堆芯冷却需求,包壳峰值温度≤1150℃,低于1200℃的安全限值。应急柴油发电机在事故工况下的启动成功率达99.9%,供电持续时间满足长期冷却需求。
5.3.3 整机级概率安全分析
采用PSA方法进行整机安全评估,扩容后机组核心损伤频率(CDF)为8.7×10⁻⁷/堆·年,大量放射性释放频率(LERF)为4.2×10⁻⁸/堆·年,均远低于IAEA与韩国NSSC规定的安全目标(CDF≤1.0E-6/堆·年、LERF≤1.0E-7/堆·年)。通过敏感性分析,燃料组件失效、主泵故障等关键风险因素的影响程度均在可控范围内,验证了扩容方案的安全可靠性。
5.4 经济性与环境效益评估
5.4.1 全生命周期成本构成
基于全生命周期成本(LCC)分析法,扩容项目总成本包括资本成本、运行成本、燃料成本与退役成本四大类:
• 资本成本:约32亿美元,占总成本的65.3%,主要包括设备升级(15亿美元)、工程改造(10亿美元)、设计与认证(4亿美元)、预备费用(3亿美元),其中反应堆压力容器、蒸汽发生器等关键设备采购占比最高,达总资本成本的46.9%;
• 运行成本:60年累计约10.2亿美元,占总成本的20.8%,涵盖人员工资(3.5亿美元)、维护费用(3.2亿美元)、安全监管费用(2.1亿美元)、行政费用(1.4亿美元),人员工资占运行成本的34.3%;
• 燃料成本:60年累计约5.8亿美元,占总成本的11.8%,包括铀采购、浓缩、燃料组件制造等费用,其中铀浓缩费用占燃料成本的55%以上;
• 退役成本:约1.0亿美元,占总成本的2.1%,主要涵盖放射性废物处理、厂房拆除与环境恢复费用,放射性废物处理占退役成本的58%。
5.4.2 经济性指标测算
采用平准化度电成本(LCOE)模型测算,折现率取7%,扩容后机组年发电量约151.2亿千瓦时(利用小时数8400小时),核心经济指标如下:
• LCOE:约59欧元/MWh,较扩容前(69欧元/MWh)降低14.5%,低于新建燃气电站(89欧元/MWh)与燃煤电站(102欧元/MWh),具备显著市场竞争力;
• 投资回报周期:约12.8年,较扩容前缩短3.6年,主要得益于发电量提升与单位成本摊薄;
• 内部收益率(IRR):提升至11.2%,高于核电项目平均水平(8%-10%),满足企业投资收益要求;
• 增量投资回收期:仅4.3年,验证了扩容项目的经济合理性。
敏感性分析显示,铀价波动、建设周期延误对经济性影响最大:铀价每上涨10%,LCOE上升3.2%;建设周期延长6个月,投资回报周期增加0.8年。通过签订长期铀供应协议、采用模块化施工技术,可有效对冲此类风险。
5.4.3 环境与社会效益
• 碳减排效益:扩容后机组年二氧化碳排放量较同等容量燃煤电站减少1260万吨,60年累计减排7.56亿吨,按碳价50美元/吨计算,累计碳收益约378亿美元;
• 能源利用效率:机组热效率从35.2%提升至42.1%,每千瓦时电力消耗的铀资源减少18%,提升能源利用效率;
• 社会效益:项目建设阶段可创造约2500个就业岗位,运行期稳定提供300个专业岗位,同时为目标市场提供稳定基荷电源,支撑区域能源安全与经济发展。
6 扩容项目实施路径与风险控制
6.1 分阶段实施计划
遵循“研发验证-工程试点-规模化推广”的实施路径,分四个阶段推进项目落地,总周期约8年:
6.1.1 技术研发与验证阶段(1-2年)
• 联合韩国原子能研究院(KAERI)完成环形燃料组件的工程化验证,开展材料辐照试验与堆芯物理仿真优化;
• 完成关键设备升级方案的详细设计,开展反应堆压力容器、蒸汽发生器的原型件制造与性能测试;
• 提交扩容方案至韩国NSSC,启动安全认证流程,同步对接美国NRC、欧洲EUR等国际监管机构。
6.1.2 工程试点阶段(3-5年)
• 选取韩国新韩蔚3号机组(在建APR1400机组)作为试点,实施堆芯优化与设备升级改造;
• 开展机组调试与试运行,验证扩容方案的工程适用性,持续优化控制逻辑与安全系统参数;
• 完成试点机组的安全性能评估与商业运行许可申请,实现180万千瓦等级商业化运行。
6.1.3 规模化推广阶段(6-7年)
• 依托斗山能源昌原工厂的“一站式”生产体系,实现环形燃料组件、大型压力容器等关键设备的批量制造;
• 向阿联酋巴拉卡核电站、捷克杜科瓦尼核电站等海外项目推广扩容方案,形成技术输出与产业协同;
• 完善供应链体系,联合KHNP、现代重工等合作伙伴,降低规模化推广成本。
6.1.4 运维体系建设阶段(贯穿全周期)
• 建立扩容机组专属运维标准与培训体系,培养专业技术团队;
• 开发智能运维平台,整合堆芯监测、设备状态预警等功能,提升运维效率;
• 构建全球服务网络,为海外项目提供及时的技术支持与维护服务。
6.2 供应链协同与资源保障
6.2.1 供应链整合
• 核心设备制造:依托斗山能源自有产能,完成反应堆压力容器、主泵等关键设备制造,确保质量与交付周期;
• 配套组件采购:与KHNP签订环形燃料组件长期供应协议,联合现代重工、三星重工等企业完成汽轮机、发电机等配套设备采购;
• 技术合作:引进国际先进的堆芯监测与控制技术,与美国西屋电气、法国法马通等企业开展技术交流与合作,提升方案先进性。
6.2.2 资源保障
• 资金保障:申请韩国政府核电技术创新专项基金,联合国际金融机构组建项目融资平台,总融资规模约40亿美元;
• 人才保障:与韩国科学技术院(KAIST)、首尔大学等高校合作,设立核电扩容技术专项培养计划,储备专业人才;
• 政策保障:依托韩国“核电出口振兴计划”,争取目标市场的政策支持与准入便利,降低监管认证风险。
6.3 风险识别与防控措施
6.3.1 技术风险
• 风险类型:环形燃料组件批量生产工艺不成熟、堆芯热工水力特性与仿真偏差、设备升级后系统协同故障;
• 防控措施:建立三级试验验证体系(实验室试验-原型件测试-机组试运行),持续优化制造工艺;增加仿真模型的现场数据校准,提升预测精度;设置系统冗余与应急旁路,制定专项应急预案。
6.3.2 市场与政策风险
• 风险类型:目标市场核电政策调整、碳价波动、国际核电市场竞争加剧;
• 防控措施:密切跟踪全球核电政策动态,优先布局政策支持力度大、能源需求旺盛的市场;签订长期电力购买协议(PPA),锁定电价与碳价收益;强化技术差异化优势,通过“大功率+高安全+低成本”组合提升市场竞争力。
6.3.3 监管与认证风险
• 风险类型:国际监管机构认证周期延长、认证标准升级、多国认证流程协同复杂;
• 防控措施:组建专业认证团队,提前对接目标市场监管机构,参与标准制定;采用“一次设计、多国认证”策略,降低重复认证成本;依托APR1400机组现有认证基础,加快扩容方案的认证进程。
6.3.4 供应链风险
• 风险类型:关键材料短缺、设备制造延期、合作伙伴技术能力不足;
• 防控措施:建立关键材料战略储备,与供应商签订长期供货协议;实施供应链动态监测,设置备选供应商;开展合作伙伴技术培训与能力评估,确保配套质量。
7 结论与展望
7.1 研究结论
本文围绕斗山能源140万千瓦核电机组扩容至180万千瓦的核心需求,通过技术方案设计、仿真验证、经济性评估与实施路径规划,得出以下核心结论:
1. 技术可行性方面:依托APR1400机组的成熟技术基础与斗山能源的制造能力,采用“环形燃料组件+被动冷却强化”的复合技术路径,可实现28.6%的功率提升,扩容后堆芯物理、热工水力与安全性能均满足国际标准,核心损伤频率(CDF)达8.7×10⁻⁷/堆·年,安全冗余水平显著优于第三代核电要求。
2. 经济合理性方面:扩容项目总投资约32亿美元,平准化度电成本(LCOE)降至59欧元/MWh,较扩容前降低14.5%,投资回报周期缩短至12.8年,增量投资回收期仅4.3年,在碳价机制下具备与化石能源竞争的能力,经济收益显著。
3. 实施可行性方面:通过“研发验证-工程试点-规模化推广”的分阶段路径,依托斗山能源的“一站式”供应链与全球项目经验,可在8年内实现项目落地,同时通过完善的风险防控措施,有效对冲技术、市场、监管等各类风险。
4. 综合效益方面:扩容项目不仅能提升斗山能源的全球核电市场竞争力,还能带来显著的碳减排效益与社会效益,60年累计减排二氧化碳7.56亿吨,为全球能源转型与“双碳”目标实现提供重要支撑。
7.2 研究局限与未来展望
7.2.1 研究局限
本文聚焦技术可行性与经济性评估,未充分考虑不同国家监管政策的具体差异对方案落地的影响;同时,环形燃料组件的长期服役性能仍需通过更长周期的运行验证,相关数据支撑有待完善。
7.2.2 未来展望
• 技术升级方向:进一步优化环形燃料组件设计,研发第四代核燃料材料,提升堆芯功率密度与燃料寿期;探索数字孪生技术在扩容机组运维中的应用,实现全生命周期智能管控。
• 市场拓展方向:重点布局美国、欧洲、中东等新兴核电市场,针对数据中心、新能源基地等场景的大容量电力需求,定制化优化扩容方案;联合全球能源企业构建核电产业链联盟,提升国际竞争力。
• 政策与标准建设:积极参与国际核电标准制定,推动大功率核电机组扩容技术的标准化与规范化;呼吁各国加强核电政策协同,建立统一的安全认证体系,降低技术推广壁垒。
未来,随着全球能源转型的深入推进与核电技术的持续创新,斗山能源180万千瓦级核电机组有望成为全球基荷电源的核心选择,为构建清洁低碳、安全高效的能源体系贡献重要力量。
参考文献
[1] International Atomic Energy Agency. Status and Trends of Nuclear Power [R]. Vienna: IAEA, 2024.
[2] Organization for Economic Co-operation and Development. Nuclear Energy Agency. Power Uprating of Nuclear Power Plants [R]. Paris: OECD-NEA, 2023.
[3] 韩国水电核电公司(KHNP). APR1400技术白皮书 [R]. 首尔: KHNP, 2022.
[4] 韩国原子能研究院(KAERI). 环形燃料组件研发报告 [R]. 大田: KAERI, 2023.
[5] 斗山能源. 全球核电设备制造与技术服务年报 [R]. 首尔: Doosan Energy, 2024.
[6] 王大中, 叶奇蓁. 第三代核电技术发展与展望 [J]. 中国电机工程学报, 2022, 42(15): 5501-5512.
[7] 李富臣, 张宏亮. 核电机组功率扩容的经济性分析 [J]. 核动力工程, 2023, 44(3): 1-7.
[8] Nuclear Regulatory Commission. Probabilistic Safety Objectives for Nuclear Power Plants [S]. Washington D.C.: NRC, 2023.
[9] Bloomberg New Energy Finance. Nuclear Energy Economics 2030 [R]. New York: BNEF, 2023.
[10] 捷克能源部. 核能发展白皮书 [R]. 布拉格: 捷克能源部, 2024.
附录

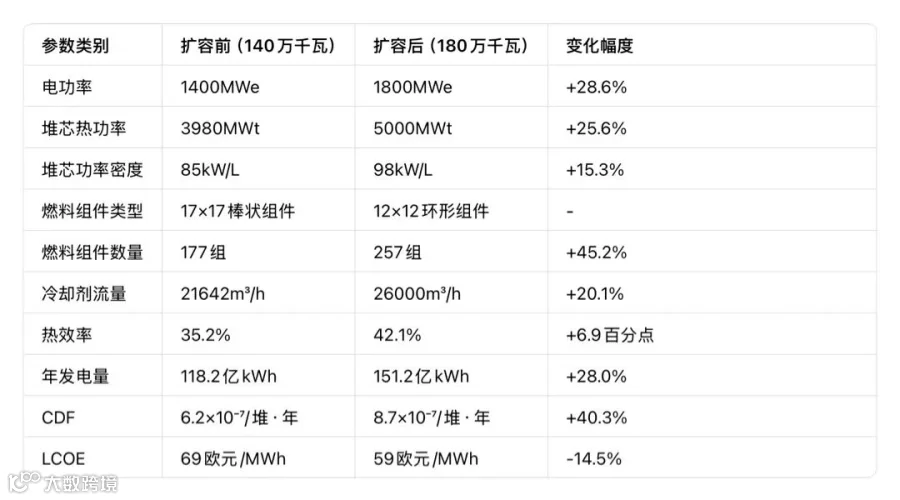

附录A APR1400机组扩容前后核心参数对比表
