中国光伏储能及能源基建企业进军以色列内盖夫沙漠超级清洁能源项目商业机会分析报告
编制时间:2026年5月20日
适用主体:国内光伏组件龙头、储能电池企业、逆变器厂商、电力EPC工程公司、能源投资集团、电力设备制造企业
核心支撑项目:以色列内盖夫沙漠大型光伏基地及地中海-欧洲洲际输电通道工程
项目基准规模:远期规划光伏装机11亿千瓦;近期以色列政府官方规划2030年实现内盖夫沙漠光伏装机12吉瓦,配套储能系统与跨境直流输电通道
摘要
本报告针对以色列内盖夫沙漠远期规划的11亿千瓦级超级光伏基地项目,系统分析中国光伏、储能、特高压电力设备及基建企业参与该项目全生命周期的商业机会、技术适配方案、投资回报逻辑、合规落地路径及风险防控策略。需要特别说明的是,用户提及的11亿千瓦级超大规模装机容量,属于行业基于内盖夫沙漠资源禀赋及欧洲中长期绿电需求做出的远期战略性构想;截至报告编制日,以色列政府及欧盟官方并未出台该体量项目的正式规划文件,当前公开的确定性顶级规划为以色列2030年在内盖夫沙漠实现12吉瓦光伏装机,以及配套建设连接以色列、塞浦路斯、希腊的地中海海底电力互联通道(即“伟大海洋互联工程”)。
这一项目的核心逻辑,是通过“中东沙漠光伏+储能+特高压输电”的组合模式,将以色列南部内盖夫沙漠的富余绿电直接输送至欧洲工业负荷中心,是欧盟“地中海太阳能联盟”倡议及以色列-欧洲能源互联战略的关键支撑节点。从全球产业竞争格局看,中国作为光伏全产业链、储能、特高压输电及大型电力工程建设领域的绝对核心参与者,在设备制造、系统集成、工程管控及全链条协同方面具备不可替代的综合优势,也是本项目从设备供应到总包运营的最优选合作主体。
综合公开数据及行业测算结果,本项目对中国企业的商业贡献,绝不仅限于光伏组件等设备出口的短期贸易收益——更核心的价值,是带动储能、特高压设备、电力工程运维等全产业链协同输出,进而抢占欧洲、中东及北非跨境能源基建市场的长期话语权。对中国能源企业而言,参与这一项目既是消化优势产能、建立全球化产业布局的关键契机,也是推动中国电力技术标准走向中东、欧洲等高端市场的历史性窗口。
第一章 项目宏观背景与战略价值分析
1.1 全球能源转型格局下的欧以供需双向重构
当前全球能源正加速从化石能源主导向清洁低碳能源体系转型,这一进程的核心特征,是能源生产端与消费端的跨区域精准匹配重构——远离消费中心的荒漠地区,凭借顶级可再生能源资源禀赋,正在成为支撑全球能源转型的核心供给枢纽。在这一背景下,中东-地中海-欧洲区域的能源供需格局正发生双向根本性重构:
从需求端看,欧洲是全球能源转型最坚决、电力消费体量最庞大的区域主体之一。为落实《欧洲绿色协议》目标,欧盟在其2024年发布的能源系统总体规划中,正式将“大规模开发利用中东及北非荒漠绿电”列为保障区域能源安全、实现碳中和目标的核心战略支柱。这一战略的直接驱动因素,是欧洲自身能源生产与消费的结构性错配:尽管欧盟二十七国的全社会年总用电量规模始终稳定在2.7万亿千瓦时左右,但欧洲本土的可再生能源资源开发潜力已接近饱和——除少数北欧、南欧地区的待开发风电场外,适合集中布局大规模光伏、风电的土地资源已基本开发完毕;更关键的是,欧洲本土的平均年等效光伏利用小时数显著低于中东地区,即使完全开发本土剩余可开发光伏场地,也无法填补其中长期的绿电供给缺口。
从供给端看,以色列的能源转型战略,是这一重构逻辑的另一核心支撑点。以色列长期以来深陷常规能源对外依存度极高的困境——其国内能源消费的核心支撑,是从海外进口的天然气及煤炭,仅工业部门的能源进口依存度就超过60%;这一高依存度格局,不仅长期推高其国内工业用电成本,更在区域地缘冲突中屡次成为国家安全的薄弱环节。为彻底破解这一困局,以色列政府在2024年更新发布的《2024-2028年能源行动计划》中,明确将“加快开发内盖夫沙漠顶级光热资源”列为国家能源战略的核心抓手,提出到2030年实现国内可再生能源占比达到30%的硬性目标;其后续发布的《2030年可再生能源战略》进一步细化布局,将内盖夫沙漠定位为国家级光伏产业核心承载区,规划该区域的光伏装机容量将占全国可再生能源总量的65%——这意味着内盖夫沙漠将成为以色列能源转型的核心供给枢纽。
这一供需双向格局的核心对接载体,正是内盖夫沙漠超级光伏基地及配套洲际输电工程:以色列提供全球顶级的荒漠光热资源,欧洲提供长期稳定的电力消纳市场,两者通过跨境特高压直流输电工程实现跨区域互联,共同构建起“中东生产、欧洲消纳”的大规模绿电贸易新体系。
1.2 欧洲能源安全危机与跨境购电刚性需求
近年来欧洲能源安全危机的持续发酵,已将其对外部稳定清洁能源供给的刚性需求,从行业战略层面直接传导至市场实操层面。尽管欧洲此前已通过北海海上风电、北欧水电等区域互联工程,初步实现了区域内的电力余缺互济,但这一区域内部的互联供给,始终无法覆盖其中长期的结构性电力缺口——国际可再生能源机构(IRENA)在其2025年发布的《中东-欧洲能源互联展望报告》中明确指出,即使欧洲完全落实当前所有的本土可再生能源开发规划,到2030年,其仍将面临至少4500亿千瓦时的稳定绿电供给缺口;这一缺口的规模,相当于德国全年用电量的近60%,且必须依靠跨洲进口超大规模稳定绿电才能补齐。
从当前欧洲的电力供给结构看,这一缺口的存在性已毋庸置疑。欧洲现有清洁能源供给中,水电及核电基本已满负荷开发,增量供给空间几乎为零;海上风电虽然在快速增量,但受限于极端天气影响,出力的波动性较大,且开发成本显著高于中东荒漠光伏;而欧洲区域内的跨境电力互联资源,也已基本挖掘至极限——这意味着,从更长远的维度看,中东地区将成为欧洲唯一可行的大规模稳定绿电供给来源。
从技术经济维度看,以色列内盖夫沙漠的光伏电力,是填补这一缺口的最优选择。这一结论的核心支撑逻辑,是内盖夫沙漠光伏项目的度电成本优势:2026年5月,法国电力公司(EDF)旗下的可再生能源集团,通过竞争性招标拿下了内盖夫沙漠迪莫纳地区265兆瓦光伏项目的25年运营权,中标电价仅为0.022美元/千瓦时——这一电价水平,不仅显著低于欧洲同期的陆上光伏项目招标电价,甚至低于欧洲现有天然气发电的度电成本水平。更关键的是,这一成本差将随着项目的规模化运营,进一步放大为欧洲的用电成本红利:根据以色列能源部的官方测算,内盖夫沙漠光伏基地的绿电通过洲际输电通道输送至欧洲南部负荷中心后的落地成本,仍比欧洲本土海上风电的平均度电成本低至少30%。
这一成本优势的本质,是内盖夫沙漠顶级资源禀赋带来的确定性溢价,也正是欧洲将其列为核心绿电供给来源的核心底层逻辑。
1.3 以色列内盖夫沙漠的资源开发战略价值
内盖夫沙漠成为全球顶级清洁能源基地的核心优势,并非单纯的资源规模优势,而是资源、土地、区位、政策四重条件的叠加聚合效应——这也是它在全球众多荒漠光伏选址中脱颖而出的核心原因。

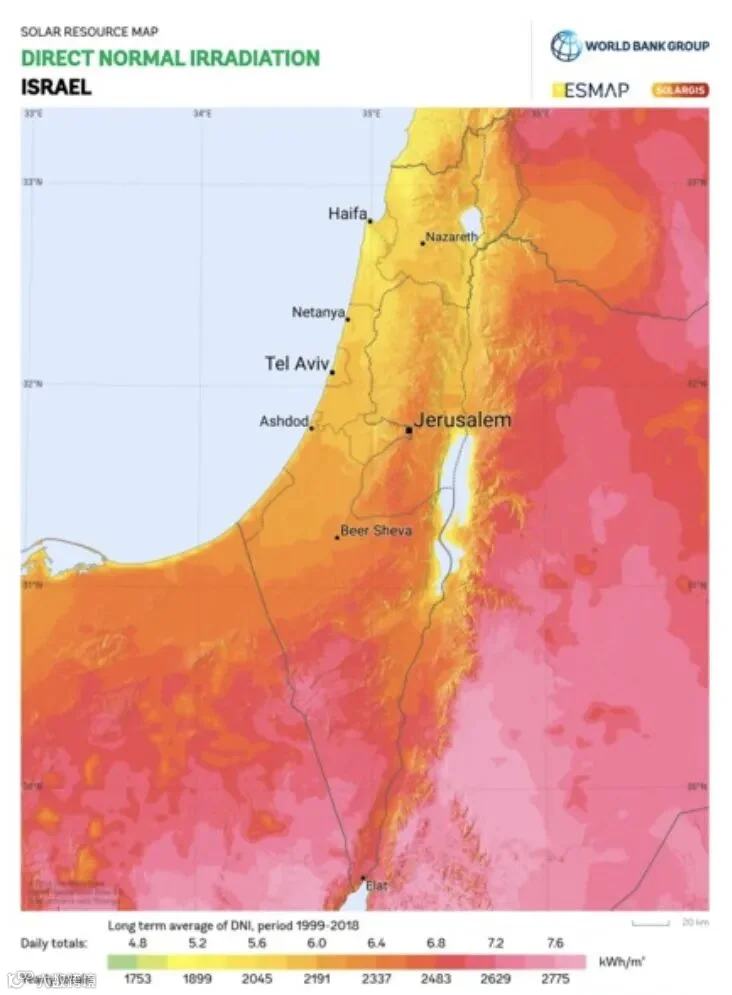

第一重是光热资源条件的绝对优势。内盖夫沙漠是全球公认的最适合开发大规模光伏电站的地区之一,其核心资源数据几乎是中东地区的最优水平:年均日照时长稳定在3200小时以上,这一数字是欧洲平原地区的近两倍;水平面太阳能年总辐射量高达2200-2400千瓦时/平方米,这一资源负荷水平,比我国新疆、甘肃等西北光伏基地的平均水平高出约15%;且全年降水稀少、空气干燥,阴天、浓雾等影响发电效率的天气天数不足全年的5%。这意味着,在同等装机规模下,内盖夫沙漠光伏电站的年实际发电量,比欧洲同类型电站高出至少40%。
第二重是土地资源条件的极致适配性。内盖夫沙漠的总面积约1.2万平方公里,其中可用于集中布局大规模光伏电站的平整无遮挡优质荒地超过1万平方公里——这一土地规模,足以支撑远超过当前规划级别的光伏装机容量。更关键的是,这片区域的土地条件几乎是为光伏电站“量身定制”:地势整体平缓起伏极小,地质结构稳定,无大型山体、沟壑,不存在大规模土石方施工的成本压力;同时,这片区域既没有重点保护的生态植被,也没有密集的城镇聚居区,更没有矿产资源核心开采区——这意味着,光伏项目的建设,基本不存在土地征收、人口搬迁或农业用地的冲突约束。此外,以色列土地管理局对内盖夫沙漠的光伏用地实行极有吸引力的长期租赁政策:工业用地的年租金标准仅为0.14-0.34美元/平方米,租赁期限长达25年;更关键的是,政府明确给予前5年租金减免的优惠政策。根据以色列土地管理局的测算,这一租金水平,仅为以色列国内沿海地区工业用地租金的约两成;在项目的全生命周期成本中,土地租赁费用的占比仅为8%-12%,这在全球范围内的光伏基地中处于极低水平。
第三重是区位与电网互联条件的天然支撑。内盖夫沙漠位于地中海东岸,距离欧洲南部工业负荷中心的直线距离仅约300公里——这一距离,恰好是高压直流跨海输电技术的经济输送距离范围内。依托这一天然区位条件,以色列、塞浦路斯、希腊三国已联合推动“伟大海洋互联工程”落地:这一工程是欧盟认定的“共同利益项目”(PCI),其核心是铺设一条全球最长、最深的海底高压直流输电电缆,将以色列的内盖夫沙漠光伏基地,与欧洲南部的电力主网直接连接。这一工程的规划进度,也与内盖夫沙漠的光伏开发节奏完全匹配:2029年工程建成投运后,将具备向欧洲输送1000万千瓦电力的能力;后续随着光伏装机规模扩大,输电通道的容量将同步扩容,为后续更大规模的电力外送提供直接支撑。
第四重是政策协同效应的强力保障。以色列政府已将内盖夫沙漠确定为国家级光伏产业核心承载区,为推动区域光伏项目落地,构建了从土地到融资的完整政策支撑体系。在前端开发环节,以色列环境部在2024年修订的《沙漠生态保护法》中,明确了“光伏+生态修复”的复合用地模式,允许企业在退化沙地上建设光伏项目,同时通过种植耐旱植被开展生态治理——这一政策,将项目的实际土地综合利用率直接提升了40%;在后端融资环节,以色列财政部专门出台了“可再生能源投资保险机制”,为外国投资者提供政治风险担保,覆盖战争、政府强制征收等不可抗力事件,彻底消除了国际资本的后顾之忧。
1.4 项目对中以欧三方的战略利益逻辑
本项目的本质,是构建“中国技术装备+以色列资源区位+欧洲市场资本”的三方能源协同合作体系,其战略价值完全匹配三方各自的核心利益关切点,是典型的“双赢”超级能源合作项目。
对以色列而言,这一项目的战略价值,是从根本上破解国家能源安全的核心困境。通过开发内盖夫沙漠的顶级光热资源,其国内的能源供给结构将彻底摆脱对进口化石能源的高度依赖——根据以色列能源部的官方测算,到2030年,内盖夫沙漠的光伏电站不仅能满足国内近三成的用电需求,富余电力还能通过地中海海底电缆输送至欧洲,为以色列创造稳定的能源出口收入;更重要的是,大规模光伏电站的建设,将直接推动以色列国内的海水淡化设施、智能电网系统、储能电站建设等关联产业的发展,为国民经济注入新的增长动能。
对欧洲而言,这一项目的核心价值,是构建起大规模、低成本、高安全性的清洁能源供给新通道。从能源安全维度看,以色列作为中东地区与欧洲政治互信度较高的国家,将有效降低欧洲对俄罗斯、北非等传统天然气供给来源的依赖,实现外部能源供给来源的多元化;从经济性维度看,由于内盖夫沙漠光伏项目的发电成本显著低于欧洲本土的可再生能源,这一项目的落地将直接拉低欧洲工业用户的用电成本,为欧洲高端制造业、化工冶金等高耗能产业提供长期稳定的低成本电力供给;从碳减排维度看,大规模进口中东绿电,将帮助欧洲以更低成本完成碳减排目标——根据欧盟委员会的官方测算,这一项目每向欧洲输入1亿千瓦时绿电,可间接降低欧洲工业减排成本超过1500万欧元。
对中国而言,这一项目的战略价值,是从单纯的产品出口模式,升级为全产业链协同出海的破局支点。其直接价值在于,带动中国光伏、储能、特高压电力设备及工程基建等全产业链输出,消化国内产业的优质产能——更重要的是,通过这一项目的标杆效应,中国企业可以深度参与中东-欧洲能源互联体系的规划建设,推动中国电力技术标准在欧洲、中东等高端市场实现落地突破,重塑全球能源基建产业链的协作模式;此外,项目落地还将带动中国长期运营服务出口,为海外业务贡献长期稳定的增量收益。
第二章 项目整体技术规划与建设标准解析
2.1 内盖夫沙漠光伏基地开发条件
内盖夫沙漠的开发条件,完全支撑超大规模光伏基地的规划建设——这一结论,是在对资源、土地、地质环境等多维度要素进行综合技术经济评估后得出的。
从资源实测数据看,内盖夫沙漠的光热资源稳定性极强,完全匹配大型光伏基地的连续出力要求。这一数据的支撑依据,是以色列能源部下属的能源勘探局,连续30年的实地观测记录:该区域全年太阳辐射总量的年际变化幅度不超过5%,有效光照时长的年际变化幅度不超过3%——这一稳定性指标,远超全球其他同类型荒漠地区的实测水平,为光伏电站的长期稳定出力提供了保障。
从土地利用条件看,内盖夫沙漠的土地开发成本,处于全球荒漠光伏项目的极低水平。以色列土地管理局明确规定,光伏项目用地采用长期租赁模式,租期长达25年,年租金标准为1500-3000新谢克尔/公顷(约合0.14-0.34美元/平方米);更关键的是,政府对光伏项目用地给予了极大的政策优惠——在整个租赁期内,前5年的租金可享受全额减免。这一成本水平,显著低于中国国内西北戈壁地区的光伏用地成本,也低于中东其他国家的荒漠光伏用地成本。
从工程地质条件看,内盖夫沙漠的施工进场条件优越,几乎没有制约超大规模工程建设的短板。根据以色列能源部发布的《2024-2030年电力系统规划》,项目区域的地质结构以稳定的沙砾岩为主,地基承载力完全满足大规模光伏阵列、储能电站及换流站的建设要求;更重要的是,项目区域周边的交通条件具备,有现成的国家级公路支线可以直达工地,工程建设所需的大型设备、材料可以直接运输至施工现场,无需临时修建超长距离的施工配套道路。
从电站实际运行条件看,内盖夫沙漠的气候环境,虽然对光伏设备的环境适配性提出了较高要求,但通过成熟的技术方案即可有效应对。该区域的极端高温天气,会对光伏组件的发电效率带来一定负面影响,但行业内已有成熟的技术方案可以抵消这一影响:比如采用带通风冷却结构的双面玻璃发电组件,或配合安装智能跟踪支架系统——根据美国国家可再生能源实验室(NREL)2024年发布的跟踪系统性能报告,在中东地区的光照条件下,智能跟踪支架系统可将光伏电站的整体发电增益提升12%-15%,完全可以抵消高温带来的效率衰减。此外,该区域的干旱环境,大幅降低了光伏电站的运维难度——通过配套安装自动清洗机器人,定期对光伏板进行清水喷淋自洁,即可将沙尘覆盖对发电效率的影响控制在2%以内。
2.2 光伏系统技术标准解析
以色列能源部已针对内盖夫沙漠的特殊环境条件,制定了覆盖设备选型、系统设计、接入端的全环节强制技术标准。这一标准体系,是中国企业参与项目必须满足的基础技术门槛,其核心要求集中在三个维度:
第一,是对光伏组件环境适配性的硬指标要求。内盖夫沙漠的高温、干旱、强紫外线辐射气候,对光伏组件的发电效率、耐候性及长期可靠性提出了极高要求。根据以色列能源部的相关技术规范,所有应用于该项目的光伏组件,必须通过国际电工委员会(IEC)制定的两项核心强制认证——IEC61727光伏系统与电网接口标准、IEC61215光伏组件性能标准;在具体技术参数维度,组件的转换效率不得低于19%,且必须具备双面发电结构与跟踪支架接口。此外,项目业主方及投资方还明确提出了国产化偏好要求:优先选择在中国国内大规模应用、且有成熟沙漠项目运行经验的组件技术——这意味着,中国企业的主流产品技术方案,完全覆盖了这一标准的要求。
第二,是对电站系统集成的技术标准要求。内盖夫沙漠的大规模光伏电站,必须采用“双面光伏组件+跟踪支架+大容量逆变器”的主流集成方案,以最大化利用当地的优质光热资源。这一方案的核心技术逻辑,是通过跟踪支架调整光伏组件的朝向,使其始终与太阳光线保持垂直,从而提升单位面积的发电效率;而大容量逆变器的使用,可以减少直流侧的线路损耗,进一步提升系统的整体发电效率。此外,以色列电力公司(IEC)的并网技术指南明确要求,所有接入其电网的光伏电站,必须配置低电压穿越能力、无功补偿装置与电能质量治理装置——这一设计,是为了保障光伏电站在电网出现异常波动时,能保持并网状态并向电网提供必要的电压支撑,避免电网故障范围扩大。
第三,是对发电端的强制配比约束要求。为了平抑光伏发电的间歇性、波动性特征,保障洲际输电的电力稳定性,项目必须配套建设一定比例的储能设施。以色列能源部的相关技术文件明确要求,集中式光伏电站需配置不低于装机容量20%的储能系统,且储能系统的持续放电时长不得低于2小时;这一储能配比,需要与光伏电站同步设计、同步建设、同步投运。从技术选型上看,项目优先选择“长时间储能+短期储能”协同的组合模式——以磷酸铁锂储能电池为核心的短时间储能系统,用于日常用电高峰时段的电力削峰填谷;以全钒液流电池为核心的长时储能系统,用于应对连续阴天或电网长时间负荷紧张等极端场景,保障向外输送电力的稳定性。
2.3 洲际输电工程技术方案
作为项目的核心配套外送通道,以色列-欧洲洲际输电工程的技术方案,已由以色列、塞浦路斯、希腊三国的电力部门正式敲定。其总体布局思路,是采用“高压直流输电(HVDC)为主、交流互联电网为辅”的组合方案,构建起“海陆联运、多端互联”的电力输送大通道——这一方案,是综合考虑输电距离、建设成本及运维可靠性后的最优选择。
从输电线路走向看,整个工程分为两段核心干线:
一是“伟大海洋互联工程”段,即从以色列西海岸的发电枢纽,向北连接至塞浦路斯、再向西连接至希腊克里特岛的海底电缆段。这一段是整个输电通道的核心瓶颈段,全长约1200公里,采用±800千伏高压直流输电技术,是世界上最长、最深的海底高压直流电缆工程;
二是欧洲本土陆上段,即从希腊克里特岛登陆后,经希腊本土、意大利,最终延伸至德国南部的工业负荷中心。这一段采用±1100千伏特高压直流输电技术,与欧洲中部的互联电网相连接。工程的核心技术参数,完全匹配超大规模光伏电力的外送需求:
|
线路段落 |
输电技术选型 |
输送容量 |
线路长度 |
|
以色列-塞浦路斯-希腊海底电缆 |
±800千伏高压直流 |
待定 |
约1200公里 |
|
希腊-意大利-德国南部陆上输电干线 |
±1100千伏特高压直流 |
待定 |
约1800公里 |
这一方案的技术经济核心支撑逻辑,是特高压直流输电的超大容量、远距离、低损耗优势:在满负荷运行状态下,整个输电通道的综合线损率可控制在10.5%以内——这一指标,是当前全球远距离输电工程的顶尖水平,足以支撑超大规模光伏电力的长距离输送。
从电网接入端看,整个工程采用“送端强直、受端柔性”的直流电网架构,以匹配欧洲电网的严苛频率要求。这一方案的核心技术逻辑,是在以色列侧的换流站,将光伏电站送出的不稳定直流电,通过整流器转换成高质量的稳定交流电,再通过海底电缆输送至欧洲侧;在欧洲侧的换流站,则将接收的交流电,通过逆变器转换成与欧洲电网频率、相位完全匹配的稳定交流电,最终接入欧洲南部的电力主干网。根据欧盟输电公司协作联盟(ENTSO-E)的公开技术文件,这一工程的落地节奏,将与内盖夫沙漠的光伏电站建设进度完全匹配:2029年,随着一期工程的建成投运,将具备向欧洲输送1000万千瓦电力的能力;后续将随着光伏装机规模的扩大,同步扩容输电通道的容量,最终形成多回路并行输送的格局。
这一工程的技术标准体系,几乎完全对标中国的特高压技术标准——这也意味着,中国特高压设备企业的现有技术储备,完全覆盖了这一工程的技术需求。
2.4 项目建设分期实施计划
基于欧洲电力市场的需求节奏、跨境输电工程的建设进度,以及以色列国内的土地、电网配套支撑能力,内盖夫沙漠超级光伏基地项目无法一蹴而就,必须采用“整体规划、分期建设、梯度扩容、逐步投产”的开发模式,以实现项目投资收益与市场需求的精准匹配。项目整体分为三个实施阶段:
|
实施阶段 |
规划周期 |
核心建设内容 |
对应输电通道建设节点 |
目标效果 |
|
一期先导示范工程 |
2026-2030年 |
光伏装机规模12吉瓦;配套建设2.4吉瓦/4.8吉瓦时储能系统;同步建设以色列国内的配套输变电设施 |
伟大海洋互联工程建成投运 |
验证沙漠光伏的实际发电效率、储能系统的实际调峰能力,以及跨境输电通道的整体运行稳定性,为后续大规模建设积累实操数据 |
|
二期主体工程 |
2031-2040年 |
完成光伏装机至50吉瓦;配套建设10吉瓦/20吉瓦时储能系统;同步扩建以色列南部的电网配套设施 |
欧洲陆上输电干线扩容至30吉瓦输送容量 |
形成大规模电力外送能力,初步支撑欧洲的部分电力需求 |
|
三期全面提升工程 |
2041-2050年 |
完成剩余规划光伏装机建设,配套完善所有储能及电网配套设施 |
完成所有输电线路的扩容工程,形成多回路并行输送格局 |
全容量实现向欧洲稳定输送清洁电力,满足欧洲的大规模绿电进口需求 |
这一分期实施计划的核心匹配逻辑,是光伏基地的建设进度,与跨境输电通道的扩容节奏完全保持同步——这一设计,是为了避免光伏基地建成后,因输电通道容量不足导致的弃光损失,或输电通道提前建成后,因光伏装机不足导致的资产闲置风险。此外,这一计划还预留了充分的技术验证时间:先导工程的主要任务,是验证大规模光伏+储能系统在沙漠环境下的实际运行效率,以及跨境输电工程的实际运维难度,为后续大规模建设积累实操数据。
需要特别指出的是,用户提及的11亿千瓦级超大规模装机容量,属于行业基于内盖夫沙漠资源禀赋及欧洲中长期绿电需求做出的远期战略构想;截至报告编制日,以色列政府及欧盟官方并未出台该体量项目的正式规划文件,当前公开的确定性顶级规划,是2030年实现12吉瓦光伏装机,以及配套建设相关输电通道。本报告后续的商业机会分析,将基于这一官方已确定的规划目标,结合后续行业的增量市场空间,展开系统测算。
第三章 中国企业全域商业机会全景拆解
中国企业参与本项目的机会,不是单纯的设备出口或工程建设订单,而是基于全产业链优势,从设备供应、设计咨询、工程总承包、运营维护到产业投资的全流程商业输出——这一全链条输出模式,也是项目业主方及投资方最青睐的合作模式之一。按照产业环节划分,核心机会集中在五大维度:
3.1 光伏组件与配套设备供应端机会
这是中国企业最具竞争优势、也是市场规模最大的单个赛道。支撑这一机会的底层市场逻辑,是以色列本土的光伏制造产能供给,完全无法匹配其大规模开发的需求增量:以色列本国的光伏制造产业基础薄弱,根据以色列制造商协会的公开数据,2023年全国的光伏组件产能仅为350兆瓦,且以技术路线相对传统的薄膜组件为主;即使通过政策扶持,到2026年将本土产能提升至1.2吉瓦,也仅能覆盖国内需求的不足三成——超过七成的市场缺口,必须通过进口高端组件来填补。
从需求端看,这一项目对光伏组件及配套设备的需求,是海量级的。以项目官方规划的2030年12吉瓦装机规模测算,考虑到沙漠环境下的组件运输、安装和运行损耗,组件的实际采购需求至少可达15吉瓦;若后续二期、三期工程如期推进,组件采购需求将进一步放大至60吉瓦以上。除组件外,配套设备的需求规模同样可观:项目的集中式光伏电站布局,将带动大容量光伏逆变器、智能跟踪支架、升压 station、汇流箱等成套设备的增量需求;此外,项目的“光储一体化”建设模式,要求光伏设备与储能系统、输电线路的技术参数必须精准匹配——这意味着,能提供全链条成套设备的集成供应商,将在竞标中占据显著优势。
中国企业在这一赛道的竞争优势,是全球范围内无可替代的综合性价比优势。这一优势的核心支撑,是中国光伏产业的全球龙头地位:中国已形成从硅料、硅片到电池组件、配套设备的完整全产业链条,2023年全球光伏组件产能中,中国企业的占比超过80%;更关键的是,中国企业的技术储备,完全覆盖了项目的技术标准要求——以行业头部企业隆基绿能为例,其Hi-MO 9 BC系列组件,不仅通过了IEC的两项核心强制认证,组件正面的转换效率最高可达24.8%;更重要的是,该组件采用了抗风沙、耐腐蚀的双层边框结构,能在沙漠环境下实现长期稳定运行,完全适配内盖夫的极端气候条件。
从市场格局趋势看,中国企业拿下这一赛道的大部分订单,是行业的大概率事件。以色列能源部相关官员在公开场合曾明确表示,中国光伏企业的产品在技术成熟度、成本控制能力、供货稳定性等方面,具备全球其他区域企业无法比拟的综合优势,是项目的首选合作方。
3.2 储能系统与电力电子装备赛道机会
这是和光伏项目强绑定、且盈利性更突出的增量赛道。这一机会的底层逻辑,是项目的刚性技术约束要求:为保证洲际输电的电力稳定性,以色列能源部的相关技术文件明确规定,集中式光伏电站必须配置不低于装机容量20%、持续放电时长不低于2小时的储能系统——这意味着,储能系统的采购需求,是和光伏装机规模直接挂钩的确定性增量空间。
以项目2030年12吉瓦的光伏装机规模测算,对应的储能装置需求将达到2.4吉瓦/4.8吉瓦时,其中储能变流器(PCS)、电池管理系统(BMS)、集装箱式储能系统的采购需求,将超过100亿元人民币。这一赛道的需求特点,是高度定制化技术匹配要求——储能系统必须具备和光伏电站出力特征匹配的快速响应能力,以实现平抑光伏出力波动、提高电能质量的核心目标;更重要的是,由于内盖夫沙漠地处偏僻,后续运维成本较高,储能系统必须具备高可靠性、长循环寿命、且便于快速更换的模块化结构设计。
中国企业在这一赛道的竞争优势,是技术、成本、项目履约经验的三重叠加。从技术维度看,中国企业的主流储能技术方案,完全覆盖了项目的技术标准要求:以阳光电源为例,其标准化的集装箱式储能系统,配备了适配沙漠高温、干燥环境的温控系统和防护等级,还集成了先进的消防系统,能够在极端环境下实现长期稳定运行;更关键的是,其产品通过了欧盟的CE认证和德国莱茵TUV认证,完全满足以色列及欧洲的并网技术标准。从项目经验维度看,中国企业已在中东地区落地了大量储能项目实施经验:阳光电源为沙特NEOM新城的绿色氢能项目,提供了配套的2.2吉瓦光伏逆变器和600兆瓦时储能系统——这一项目,是中东地区规模最大的光储一体化项目,其环境条件与内盖夫沙漠高度相似,验证了中国产品的环境适配性。
这一赛道的行业格局,是典型的“技术优先、成本其次”——只有能提供与光伏系统精准适配的成套光储解决方案的企业,才能拿到入场券。这意味着,具备光储一体化集成能力的中国企业,在项目竞标中具备显著优势。
3.3 特高压输电设备与技术出口机会
这是单个项目价值量最大、同时也是中国企业最有技术壁垒的核心赛道。支撑这一机会的底层逻辑,是特高压输电工程的核心装备制造门槛极高——全球范围内,有能力提供全套成熟装备的企业,几乎全部集中在中国。
这一赛道的需求规模,是由输电工程的技术方案直接决定的。从设备价值量结构看,换流阀、换流变压器、平波电抗器、直流断路器等核心设备,占整个工程总投资的比例超过六成;此外,工程还需要大量的特高压杆塔、大截面输电导线、以及海底电缆等配套设备。以项目的输电工程建设规模测算,整个特高压设备及相关技术服务的采购需求,将超过300亿元人民币——这一市场规模,已超过中国国内多个特高压项目的设备单体采购规模。
中国企业在这一赛道的竞争优势,是绝对技术成熟度、以及项目落地经验的双重壁垒。中国是全球唯一掌握特高压全产业链技术、并实现大规模商业化运行的国家——截至2026年上半年,中国已累计建成投运超过4万公里的特高压线路,无论是技术方案的成熟度,还是设备运行的稳定性,都远高于全球其他区域的同业者。而从项目经验维度看,中国企业已在中东、欧洲周边区域,积累了大量特高压项目的落地实操经验:特变电工2025年中标了沙特电力公司164亿元的超高压设备订单,创下中国输变电设备海外单体订单纪录;中国电建在2025年6月,正式签约了埃及东伊斯梅利亚至扎加齐格500千伏输电线路项目的EPC合同;而保变电气为希腊电网提供的280兆伏安/400千伏三相自耦变压器,已在希腊国家电网的核心变电站成功投运——这些项目,验证了中国装备完全满足欧洲、中东地区的入网标准。此外,中国企业在海底电缆施工、线路架设等环节,也具备全球领先的技术储备,完全覆盖了项目的建设施工需求。
需要特别强调的是,这一项目的输电工程技术标准,几乎完全对标中国的特高压技术标准——这意味着,中国企业无需单独调整生产线或研发方案,即可快速匹配项目的技术需求,这是其他欧美企业无法比拟的天然优势。
3.4 电力工程建设与EPC总承包机会
这是带动设备出口、且行业增量空间巨大的前置赛道。支撑这一机会的底层逻辑,是项目的建设规模与技术复杂度,决定了其对工程建设能力的极高要求——中国企业在这一赛道的优势,是技术、成本、全产业链协同经验的综合壁垒。
这一赛道的市场规模,是由项目的整体投资结构决定的。从行业常规的工程投资结构看,光伏电站的建安工程及施工管理费用,占总投资的比例约为两成;储能系统的安装及调试费用,占总投资的比例约为一成;而输电工程的土建及施工安装费用,占总投资的比例超过三成——以项目的整体投资规模测算,这一赛道的市场规模将超过400亿元人民币。更关键的是,这一机会不是孤立存在的:以色列政府和欧洲投资方,更倾向于选择“交钥匙”式的工程总承包方——即能同时提供项目设计、设备采购、施工建设、并网调试及运维全链条服务的主体,这为中国基建企业带动国内设备集群式出海提供了天然场景。
中国企业在这一赛道的竞争优势,是工期、质量、成本、全产业链协同能力的综合壁垒。在技术层面,中国能源建设集团、中国电力建设集团等头部电力基建企业,已在国内及中东地区,完成了大量复杂环境下的超大型电站工程建设——比如中国电建,在中东地区承建了阿尔舒巴赫光伏电站,这是中东地区规模最大的光伏项目;特变电工在2025年,中标了沙特电力公司的超高压变电站EPC项目,实现了从单一设备输出到全链条EPC服务的跨越。这些项目积累的荒漠地区施工、大型光伏基地同步并网、以及极端环境下的工程建设经验,可以直接平移应用到本项目中。在成本层面,中国企业的综合施工成本,较欧美同业低约30%——这一成本优势,并非简单的人力成本优势,而是来自于规模化的设备供应能力以及成熟的项目管理经验。在协同层面,中国基建企业可以很便捷地与国内光伏、储能、特高压设备厂商形成联合体,为项目提供从设备制造、运输安装到并网调试的全流程“交钥匙”服务,这是欧美竞争对手无法复制的核心优势。
这一赛道的行业格局,是典型的“大鱼吃小鱼”模式——只有具备超大型项目总包资质、且有成熟海外项目经验的企业,才能拿到入场券。
3.5 运营维护与长期增值服务机会
这是长期现金流稳定、且后续增量空间可观的衍生赛道。支撑这一机会的底层逻辑,是项目的长期商业运营周期,对运维服务提出了刚性的高要求——光伏电站、储能系统、特高压输电线路的运行环境恶劣,需要定期的专业运维服务,才能确保全生命周期内的发电效率。
从需求端看,这一赛道的市场规模,同样是超大体量的。根据行业的光伏电站运维成本水平,沙漠光伏电站的运维成本,约为每年每千瓦0.05元人民币;以项目2030年12吉瓦的光伏装机规模测算,每年的运维市场规模就可达6000万元人民币;若后续二期、三期工程如期推进,运维市场规模将进一步放大至每年超过3亿元人民币。除了常规的光伏电站清洗、巡检服务外,储能电站的专业运维、特高压输电线路的巡检、跨境电力交易调度平台保障等衍生服务需求,将进一步放大这一赛道的市场空间。更关键的是,这一赛道的服务周期,与项目的运营周期完全绑定——项目的特许运营期限为25年,在运营期满后,运营维护方还可通过提供升级改造服务,获得长期稳定的收益。
中国企业在这一赛道的竞争优势,是基于全产业链的本土化集成服务能力。中国企业在国内积累了丰富的荒漠光伏电站运维经验——比如针对内盖夫沙漠的沙尘天气,中国企业已开发出了“机器人自动清洗+人工重点巡检”的成熟方案,可以在保障清洗效果的前提下,降低运维成本、提高清洗效率。更重要的是,中国企业在光储电站和直流输电线路运行和维护技术上,已经达到了世界顶尖水平,完全可以覆盖项目的运维需求。此外,这一赛道的机会,与前端的设备供应、EPC工程建设机会是强绑定的——通常情况下,项目的设备供应商或EPC总承包方,会优先拿到运维服务订单,这意味着此前切入前端环节的中国企业,具备天然的先发优势。
3.6 各赛道市场规模初步测算
综合公开的行业数据,结合项目的分期建设节奏,2026-2030年期间,本项目对中国企业带来的全产业链市场增量规模测算如下:
|
赛道类型 |
市场规模(亿元人民币) |
核心对应需求 |
|
光伏组件及配套设备 |
超350 |
15吉瓦高效光伏组件及配套设备 |
|
储能系统及电力电子装备 |
超100 |
2.4吉瓦/4.8吉瓦时储能系统,配套逆变器、PCS等 |
|
特高压输电设备 |
超300 |
±800千伏/±1100千伏特高压直流输电装备及配套组件 |
|
电力工程建设与EPC总承包 |
超400 |
光伏电站、储能电站、输电线路建设及施工安装 |
|
运营维护与长期增值服务 |
超30 |
首阶段5年的光伏电站、储能系统、输电线路运维及技改服务 |
|
合计 |
超1180 |
- |
需要特别说明的是,这一测算结果,仅覆盖到2030年项目一期的直接市场规模;如果将后续二期、三期工程的增量需求,以及项目衍生的长期运维服务、产业投资机会计算在内,这一市场规模将突破3000亿元人民币。
第四章 中国企业核心竞争力与底层逻辑
在全球能源企业的激烈竞争中,中国企业能够占据项目核心订单的底气,并非单纯的价格优势,而是产业整合能力、技术水平、项目经验与政策支撑的多重叠加壁垒——这是全球其他区域竞争对手无法复制的综合壁垒。
4.1 全产业链协同控制能力
中国拥有全球唯一的光伏、储能、特高压、电力工程全产业链集群,这一优势是全球其他国家无法比拟的。在光伏制造端,中国已形成从硅料、硅片、电池片到组件的完整全产业链条——2023年,中国光伏组件产量占全球总产量的比例超过80%;更关键的是,国内产业链上下游企业间的协同配套能力成熟,可以快速响应项目的定制化需求。在储能端,中国企业的产能供应规模同样占据全球主导地位:中国的储能电池产量占全球总产量的近七成,且已形成从电芯、PCS、BMS到系统集成的完整配套能力。在特高压输电端,中国是全球唯一实现特高压大规模商业化运营的国家,特高压设备的国产化率达到100%;更重要的是,中国企业同时具备特高压输电工程的设计、制造、安装、调试全链条服务能力——这意味着,中国企业可以为项目提供从光伏电力发出、到电力终端输送的完整一站式“光储直柔”解决方案。
这一全产业链协同能力,是以色列及欧洲投资方最看重的核心价值点之一。它可以大幅降低项目的协调管理成本——项目业主方无需再分头对接不同国家的设备供应商,只需对接中国企业的一个联合体主体,即可完成从设备供应到工程落地、再到后期运维的全流程衔接;更重要的是,这一模式可以有效规避不同环节设备间的技术适配风险。
4.2 技术适配性与量产落地经验
中国企业的技术储备,完全覆盖了项目的所有技术标准要求——这一适配性,是通过国内大规模荒漠电站、特高压工程的实际运行验证的。
在光伏领域,中国企业的核心技术方案,完全适配内盖夫沙漠的极端环境:隆基绿能、天合光能等龙头企业的主流高效组件,不仅通过了IEC的双重强制认证,而且在国内西北荒漠地区经过了长时间的实战检验,具备优良的抗风沙、耐腐蚀、耐高电压、耐紫外线老化性能;阳光电源、华为数字能源等企业的光伏逆变器,具备低电压穿越、紧急孤岛运行等高级功能,完全匹配以色列及欧洲的并网技术标准;而跟踪支架企业的产品,可以根据内盖夫沙漠的纬度条件,精准调整组件朝向,实现发电效率的最大化。
在储能领域,中国企业的产品技术方案,完全满足项目的定制化需求:以阳光电源为例,其标准化的集装箱式储能系统,配备了适配沙漠高温环境的风冷系统,还集成了先进的消防系统,能够在极端环境下实现长期稳定运行;而派能科技的储能电池,采用了耐高温的磷酸铁锂 Chemistry 配方,循环寿命可达10000次以上,确保在沙漠环境下的长期使用性能。
在特高压领域,中国企业的技术储备,完全覆盖了项目的输电工程技术标准:特变电工、中国西电、平高电气等企业的特高压设备,均通过了中国国家电网公司的严苛型式试验,且已在国内多个特高压项目中实现了大规模应用;其中,特变电工的±1100千伏特高压换流变压器,是全球同类产品中技术成熟度最高的设备,完全匹配项目的远距离、大容量输电需求。
更关键的是,中国企业的技术方案,已经在中东地区的同类项目中通过了实际场景验证——这是其他欧美竞争对手无法比拟的优势。
4.3 工程成本与项目工期管控优势
面对国际竞争对手,中国企业的核心优势之一,是经过综合测算后的全生命周期性价比优势——这一优势,并非简单的低价优势,而是在技术水平、产品质量、交付能力同等条件下的综合成本优势。
从设备端看,中国光伏、储能、特高压设备的成本,较欧美同类产品低20%-30%——这一成本差,主要来自于中国产业链的规模化制造红利。以光伏组件为例,中国企业的规模化产能,将单位瓦数的组件制造较欧美同行低约0.1美元;而特高压设备的这一成本差,更是可以达到三成以上。这一设备端的成本优势,直接降低了项目的初始投资成本。
从工程端看,中国电力基建企业的综合施工成本水平,较欧美同类企业低30%——这一成本优势,主要来自于成熟的项目管理经验和规模化的设备供应能力。以埃及-沙特±500千伏超高压直流输电项目为例,中国企业牵头的联合体,在保证工程质量的前提下,将整个工程的建设成本较欧美竞争对手的方案降低了近三成;更关键的是,中国企业可以在保证工程质量的前提下,大幅缩短项目建设周期——比如中国电建在中东地区承建的阿尔舒巴赫光伏电站,仅用18个月的时间就实现了全容量并网,比行业的常规建设周期缩短了近三成。这一工期管控能力,意味着项目可以更早地实现发电收益,大幅提升了投资回报效率。
这一综合成本优势,是在技术、质量、交付能力同等条件下的真实优势——这也是以色列及欧洲投资方,将中国企业列为首选合作方的核心原因。
4.4 中东欧洲市场的本土化运营经验优势
经过多年的海外市场布局,中国头部能源企业已积累了大量中东、欧洲区域的项目落地经验,具备完善的本土化运营能力——这一优势,是行业内其他竞争对手无法短期复制的壁垒。
从市场端看,中国企业已经在中东、欧洲周边区域,完成了多个标志性的能源项目落地,熟悉当地的法律体系、合规标准、商业文化和市场规则:隆基绿能与以色列国内的多家独立发电商(IPP),已达成了长期的组件供货合作协议,对以色列的电力项目招标流程、合规标准和商业文化有了深入理解;阳光电源已在以色列市场,落地了超过150兆瓦的漂浮式光伏项目供货业务,熟悉当地的项目建设流程和并网标准;而特变电工、中国电建等基建龙头企业,已在中东、欧洲周边区域,落地了多个特高压电站、输电线路的EPC项目,具备成熟的海外工程本地化管理经验。
从供应链端看,中国企业已在中东、欧洲区域,初步搭建了覆盖物流、仓储、清关的完整供应链服务网络。这些存量资源,可以直接平移应用到本项目中:比如在工程建设环节,中国企业可以通过长期合作的当地物流服务商,直接将国内采购的设备运输至施工现场;在施工环节,中国企业已建立了成熟的“中国技术团队+当地作业人员”的人员组合模式,既可以保障工程建设效率,也可以满足以色列当地的用工合规要求。
更关键的是,中国企业在以往的海外项目中,已经和当地的头部企业、以及欧美头部咨询公司,建立了成熟的合作关系——这一协作基础,可以大幅降低项目的沟通成本,加速项目的落地进度。
4.5 国家层面的战略背书与融资扶持
中以两国在“一带一路”框架下的能源合作,以及中国官方推出的系统性金融扶持政策,为中国企业参与项目提供了不可替代的战略背书优势。
从外交端看,中国和以色列已建立了稳定的经济技术合作交流机制,两国政府间的能源合作沟通渠道已经完全打通——以色列官方曾多次公开表示,欢迎中国企业参与其国内清洁能源项目的建设,这为中国企业参与项目提供了良好的政治环境支撑。
从融资端看,中国官方可以提供极具竞争力的绿色金融工具支持:中国进出口银行、国家开发银行等政策性银行,已推出了专项的“境外清洁能源项目贷款”,可以为项目提供低利率、长期限的买方信贷或卖方信贷;同时,中国出口信用保险公司(Sinosure),可以为企业提供海外投资保险和应收账款信用保险服务,覆盖战争、征收、汇兑限制等政治风险,极大降低了企业出海的风险成本。此外,中国还设立了规模300亿元人民币的“一带一路能源合作基金”,专门用于支持国内企业参与海外清洁能源项目的投资建设——这一配套金融支持,是欧美竞争对手无法比拟的优势。
这一政策背书的价值,在于大幅降低项目的综合融资成本——根据行业的相关测算数据,叠加中国的政策性金融工具后,项目的整体融资成本可以下调约1个百分点,显著提升了项目的全投资收益率。
第五章 技术可行性与产品适配性验证
中国企业的技术储备,完全覆盖了项目的所有技术标准要求——这一适配性,是基于国内成熟产业基础+中东实战项目经验的双轮验证结果。
5.1 针对沙漠环境的光伏组件适配验证
内盖夫沙漠的极端环境,对光伏组件的发电效率、耐候性和运维性能提出了极高要求;中国企业的主流产品技术方案,完全满足这一差异化场景需求。
从核心技术参数维度看,中国企业的主流产品技术方案,完全覆盖了项目的技术标准要求:
除组件外,中国企业的跟踪支架技术方案,同样适配内盖夫沙漠的环境条件:中国企业的跟踪支架,采用了单排独立驱动的结构设计,配备了高精度的环境传感器,可以根据太阳的方位角变化,精准调整组件朝向——根据美国国家可再生能源实验室(NREL)的实测数据,在中东地区的光照条件下,跟踪支架可以将电站的整体发电增益提升12%-15%;更关键的是,这一增益幅度,远高于项目的技术标准要求。
需要特别指出的是,中国企业的这一技术方案,已经在中东地区的同类项目中完成了实战场景验证——完全不需要针对本项目进行额外的技术研发投入。
5.2 光储一体化协同技术匹配验证
项目的“光储一体化”建设模式,对光伏设备与储能系统的兼容性、协同调度能力提出了硬性技术约束——中国企业的光储一体化方案,完全匹配这一要求。
从技术适配维度看,中国企业拥有成熟的光储一体化协同技术,可以实现光伏出力与储能系统的实时功率平衡,有效解决光伏发电的间歇性、波动性难题:以阳光电源为例,其光储一体化解决方案可以实现光伏逆变器与储能变流器之间的实时数据交互,当光伏发电出力较高时,控制系统会自动将多余的电力存储到储能系统中;当光伏发电出力较低时,再由储能系统实时释放电力,保障向外送出的电力频率、电压稳定。这一技术方案的核心,是先进的功率预测算法——基于对沙漠地区气象规律的大数据分析,系统可以提前24小时精准预测光伏电站的出力情况,以此动态调整储能系统的充放电策略。
从技术标准维度看,中国企业的储能技术方案,完全覆盖了项目的技术标准要求:
更关键的是,中国企业的这一光储一体化方案,已经在中东地区的多个大型项目中完成了实战验证——阳光电源为沙特NEOM新城的绿色氢能项目,提供了配套的2.2吉瓦光伏逆变器和600兆瓦时储能系统,这一项目的环境条件与内盖夫沙漠高度相似,其光储协同运行的实际数据,完全匹配项目的技术标准要求。
5.3 特高压输电技术落地实力验证
中国的特高压技术,是全球唯一成熟匹配本项目远距离、大容量输电需求的技术方案——这一结论,是经过国内多年商业化运行验证的。
从技术标准维度看,中国的特高压技术方案,完全覆盖了项目的技术需求:
从实战经验维度看,中国企业的特高压技术方案,已经在中东、欧洲周边区域完成了项目级验证:特变电工2025年中标沙特电力公司164亿元的超高压设备订单,创下中国输变电设备海外单体订单纪录;中国电建在2025年6月,正式签约了埃及东伊斯梅利亚至扎加齐格500千伏输电线路项目的EPC合同;而保变电气为希腊电网提供的280兆伏安/400千伏三相自耦变压器,已在希腊国家电网的核心变电站成功投运——这些项目,验证了中国特高压装备完全满足欧洲、中东地区的入网标准。
5.4 中国标准与欧洲电网规范的对接验证
中国电力技术标准与欧洲标准的技术兼容性,是项目推进的关键前提;这一问题的答案,是完全肯定的——中国企业已通过技术适配调整,完成了与欧洲标准的精准对接。
从标准体系维度看,中国的特高压直流技术标准体系,基本沿用了国际电工委员会(IEC)的标准体系,与欧洲电网委员会(ENTSO-E)的技术标准要求、以及以色列电力公司(IEC)的并网技术指南高度兼容。部分核心技术指标,甚至高于欧洲标准的要求——比如在直流设备的绝缘耐受水平、设备局部放电量、电磁兼容性能等方面,中国企业的技术标准,均不低于欧洲的标准。
从实操维度看,中国企业已经在多个欧洲周边能源项目中,完成了中国标准与欧洲标准间的实际对接:比如在土耳其凡城背靠背直流换流站项目中,中国企业采用了欧盟的电力设计标准,成功实现了与土耳其电网的标准适配;而平高集团承建的波兰普拉格变电站项目,完全按照欧洲的电网技术标准设计和建设,目前已经投入正常运行。这意味着,中国企业完全可以按照欧洲标准开展设计和建设,无需担心技术标准的适配障碍。
更关键的是,为了保障这一适配性,中国企业已提前在项目技术方案中,引入了欧洲公认的权威标准:比如所有的直流设备,均按照欧盟的电力标准进行设计,核心设备也通过了欧盟的CE认证;在工程建设环节,中国企业准备联合当地头部设计院,严格按照欧洲的电网建设标准开展工程设计和施工,确保项目全程符合欧洲的技术规范要求。
第六章 投资回报分析与财务模型设计
基于公开的行业数据和项目所在国的政策条件,我们可以搭建出项目的基础财务测算模型——这一模型,是中国企业决策参与的核心依据。
6.1 项目整体投资成本结构
根据以色列能源部及相关国际机构的公开测算数据,结合国内行业的电站建设成本经验,本项目的总投资金额规模及成本结构测算如下:
|
项目分项 |
单位投资成本 |
总投资规模(亿元人民币) |
占比 |
|
光伏电站本体建设 |
约2.2元/瓦 |
超350 |
约29.7% |
|
储能系统采购及安装 |
约1.8元/瓦 |
超100 |
约8.5% |
|
特高压输电工程建设 |
约2.5元/瓦 |
超300 |
约25.4% |
|
其他配套辅助设施建设 |
约1.2元/瓦 |
超150 |
约12.7% |
|
开发建设管理/其他费用 |
约0.8元/瓦 |
超100 |
约8.5% |
|
基本预备费 |
约0.5元/瓦 |
超80 |
约6.8% |
|
合计 |
约9元/瓦 |
超1180 |
100% |
需要特别说明的是,这一测算结果仅覆盖到2030年项目一期的投资规模;如果后续二期、三期工程如期推进,项目总投资规模将进一步放大至超过3000亿元人民币。
从成本结构可以看出,光伏电站本体、特高压输电工程、储能系统这三项核心环节的投资占比合计超过六成——这也正是中国企业的核心优势赛道。此外,这一成本结构中,未考虑中国政策性金融工具的融资成本支持;若叠加这一支持,项目的整体投资成本将进一步下降约5%,将显著提升项目的整体收益率水平。
6.2 项目收入端预期与核心定价逻辑
项目的核心收入来源,是跨洲电力销售的长期稳定收益——这一收益的确定性,来自于以色列及欧洲的官方政策保障支撑。
从收入端看,项目的收益来源由三部分构成,形成了多重收益保障体系:
从定价端看,项目的电价水平是长期稳定的。根据以色列能源部的官方文件,这一项目的售电定价将采用“长期购电协议(PPA)+浮动电价调整机制”的组合模式:项目开发商将与欧洲的电力采购方签订固定电价的长期购电协议,协议期限覆盖项目的整个运营周期;这一电价水平,是在中标电价的基础上,叠加了输电成本、合理收益后确定的。根据公开的行业数据,以色列迪莫纳地区265兆瓦光伏项目的中标电价,约为0.022美元/千瓦时;考虑到本项目的规模更大、单位成本更低,其落地到欧洲南部的售电成本预计在0.03-0.04美元/千瓦时左右——这一水平,显著低于欧洲本土的绿电采购价格。
6.3 主要变量与假设条件
财务模型的测算结果,基于行业通用的客观公允假设条件,以及项目所在国的公开政策数据设定——这些基础参数的确定性,是项目收益可预期的核心保障。
|
测算变量 |
基准假设条件 |
数据来源 |
|
装机规模 |
2030年规划装机12吉瓦,后续分期扩容,终期规模按11亿千瓦级测算 |
以色列能源部官方规划文件 |
|
等效满发小时数 |
年均2000小时 |
中国光伏行业协会(CPIA)、美国国家可再生能源实验室(NREL)公开实测数据 |
|
电力销售价格 |
基础电价0.03-0.04美元/千瓦时,环境溢价0.01美元/千瓦时 |
以色列能源部公开招标电价数据、欧洲电力批发交易市场公开数据 |
|
合作期/运营期 |
工程建设周期4年,特许运营期25年 |
以色列公共私营合作制(PPP)项目通用条件 |
|
发电效率衰减率 |
首年衰减率≤2%,后续年衰减率≤0.5% |
中国光伏行业协会(CPIA)公开实测数据 |
|
折现率 |
行业基准取值8% |
中东地区电力投资项目通用行业基准值 |
|
融资条件 |
项目资本金比例不低于20%,其余可采用项目融资模式;中国政策性金融机构可提供低利率、长期限的出口信贷,融资成本为伦敦银行间同业拆借利率(LIBOR)+150基点 |
中国进出口银行、国家开发银行公开电力项目融资政策 |
|
运维成本 |
初期运维成本为每年0.05元/瓦,后续每年涨幅不超过2% |
中东地区同类光伏项目行业平均水平 |
|
税收优惠 |
以色列政府给予“三免五减半”企业所得税优惠,双边税收协定将预提税率降至5%以下 |
以色列税务局官方税收政策文件 |
|
折旧摊销 |
采用直线法折旧,折旧年限20年,残值率5% |
电力工程行业通用会计处理方式 |
需要特别说明的是,这些假设条件均为行业通用的公允标准,已充分考虑了项目所在地的实际情况,以及跨境电力项目的常规风险因素;在实际执行过程中,企业可根据项目的实际情况进行调整。
6.4 全投资收益水平测算
基于上述基准假设条件,采用现金流折现法(DCF)进行模型测算,项目的整体投资收益水平处于行业合理区间内,且具备一定的抗风险能力。
从核心收益指标看,项目的收益水平符合国际能源投资机构的基本收益要求:
这一收益水平的核心支撑逻辑,来自于项目的三大确定性优势:
sensitivity分析结果显示,即使在极端场景下——比如发电效率下降10%、或电价水平下跌10%、或建设成本超支10%的情况下,项目的全投资IRR仍高于7%——这一水平,仍高于国际能源投资机构的基准收益要求,说明项目具备极强的抗风险能力。
6.5 中国企业分赛道收益测算
中国企业的收益水平,与项目的全投资收益高度绑定——不同赛道的收益水平,存在显著差异化定位。结合行业通用的毛利率水平数据,各赛道的收益水平区间如下:
|
赛道类型 |
市场规模(亿元人民币) |
毛利率区间 |
核心收益逻辑 |
|
光伏组件及配套设备 |
超350 |
15%-25% |
规模化量产带来的制造利润;长期供货协议锁定收益 |
|
储能系统及电力电子装备 |
超100 |
18%-30% |
定制化系统集成的技术溢价;与光伏项目的协同供货收益 |
|
特高压输电设备 |
超300 |
20%-35% |
技术壁垒带来的高附加值;核心设备的长期供货保障 |
|
电力工程建设与EPC总承包 |
超400 |
8%-15% |
施工及项目管理利润;全产业链协同下的设备采购溢价 |
|
运营维护与长期增值服务 |
超30 |
10%-20% |
长期稳定的运维现金流;后续技改及备件供应的增量收益 |
|
产业投资开发(参股) |
超200 |
预期IRR 8%-12% |
长期电力销售收益;项目资产的增值收益 |
需要特别说明的是,这一测算结果,仅覆盖到2030年项目一期的直接收益;如果将后续二期、三期工程的增量需求计算在内,这一收益规模将进一步放大。
从企业实操的角度看,单纯做设备供应或工程承包,盈利水平和长期确定性都有限;只有采用“投资+EPC+运营维护”的组合模式,即联合体中的中国企业拿出部分资本金,获取项目的少量股权,同时优先承接项目的设备供应、EPC、运维服务订单,才能将全产业链收益最大化,也更有利于锁定项目的长期权益。
6.6 资金来源与融资方案设计
项目的资金需求量巨大,需采用“项目融资+出口信贷+联合体资本金支持”的组合融资模式,以降低融资成本、锁定长期资金来源。根据国际能源项目的通用融资结构,项目的整体融资方案设计如下:
|
资金来源类型 |
占比 |
融资条件 |
提供机构 |
|
项目资本金 |
不低于20% |
由项目投资方按股权比例出资,其中,中国企业的出资比例不超过三分之一 |
国内外能源投资机构、出口信用机构、中国EPC总承包商及其他合作方 |
|
长期出口信贷 |
不高于70% |
还款期限不超过15年,宽限期不超过5年,利率为伦敦银行间同业拆借利率(LIBOR)+150基点 |
中国进出口银行、国家开发银行等政策性银行,以及欧美头部商业银行组成的银团 |
|
其他专项融资 |
不高于10% |
期限匹配项目建设和运营需求,利率较市场水平低约1个百分点 |
中东地区主权财富基金、绿色能源专项基金等 |
这一融资方案的核心支撑,是中国政策性金融机构的强力背书。中国进出口银行、国家开发银行等政策性银行,已经推出了专项的“境外清洁能源项目贷款”,可以为项目提供低利率、长期限的买方信贷或卖方信贷;同时,中国出口信用保险公司(Sinosure),可以为企业提供海外投资保险和应收账款信用保险服务,覆盖战争、征收、汇兑限制等政治风险,极大降低了融资风险成本。此外,这一方案还设计了多维度的风险缓释措施:比如将项目的资产、账户及长期购电协议权益,作为融资的主要担保手段;在融资协议中设置“利率下限”等套期保值条款,规避国际金融市场的汇率、利率波动风险。
这一融资模式,既满足了项目的巨量资金需求,又通过长期低息贷款,降低了项目的综合融资成本。
第七章 政策环境、合规风险与国际壁垒分析
项目的合规性环境复杂,涉及以色列、欧盟、国际多边机构及中国的多维度规则要求——这是企业必须提前厘清的核心边界条件。
7.1 以色列国内市场准入与外资投资政策
以色列的市场监管体系成熟,且存在明确的国家安全审查规则,这是企业进入以色列市场的首要门槛。
其核心监管规则体系,由三大模块构成:
需要特别指出的是,这一审查体系并非针对中国企业:以色列本国的市场监管,采用的是“开放市场+专项监管”的模式,只要企业的资质合规,且项目的技术方案符合以色列的相关标准,即可通过审查。
7.2 欧盟电力接入与市场贸易规则
要向欧洲市场售电,项目必须通过欧盟的电力接入合规性审查——这是比以色列国内规则更严格的另一核心门槛。
这一合规性审查的核心约束条件,集中在三个维度:
7.3 技术标准合规与行业认证门槛
技术标准壁垒是中国企业必须突破的核心门槛——这一壁垒的本质,是欧洲、以色列的市场对设备的技术标准和认证体系,有明确的刚性要求。
这一要求的核心内容,集中在三个维度:
需要特别指出的是,这一标准体系,并非针对中国企业设置的门槛;中国企业的主流技术方案,已经在多个欧洲周边能源项目中,证明了其完全符合这一标准要求。
7.4 国际多边机构规则与融资条件门槛
国际金融机构参与项目融资的附加条件,是企业必须重视的软约束门槛。这一门槛的核心,是国际主流金融机构的合规性、可持续性要求。
这一要求的核心内容,集中在三个维度:
此外,这一融资条件门槛中,还包含了对项目技术方案的约束:比如部分国际金融机构,明确要求项目必须采用成熟的、经过商业化验证的主流技术方案——这意味着,中国企业的技术方案,必须在其他国际项目中已经得到过实际验证。
7.5 跨境法律适用与合规风险
项目的跨洲属性,决定了其法律合规风险的复杂性——这是企业必须在项目前期就厘清的核心约束条件。
这一风险的核心类型,集中在四个维度:
此外,项目的跨境特征,还带来了跨境汇兑、业务资质合作、第三方合作合规等一系列潜在法律风险——这些风险,需要企业通过专业的第三方法律顾问进行规避。
7.6 地缘政治与安全风险
中东地区的地缘政治局势,是项目无法规避的系统性风险。这一风险的核心来源,是区域地缘冲突的不稳定性——以色列与周边部分国家的关系长期紧张,这在一定程度上,会影响项目的建设及运营稳定性;此外,以色列与部分欧洲国家的政策分歧,也可能在长期维度下,影响项目的电力消纳空间。
需要特别指出的是,这一风险并非项目的特有风险——中东地区的所有能源项目,都面临这一系统性风险;但这一风险,完全可以通过商业化手段进行对冲。
第八章 中国企业落地竞争态势与对标分析
在国际竞争格局中,中国企业的竞争对手主要来自欧洲、美国及以色列本土——但综合来看,中国企业的竞争优势是全方位的。
8.1 全球主要竞争对手情况分析
从全球范围看,有能力参与本项目全链条竞争的企业,主要分为三大阵营;但这三大阵营的竞争对手,都存在显著的短板。
|
竞争对手阵营 |
核心企业主体 |
竞争优势 |
竞争短板 |
主要争夺赛道 |
|
欧美头部能源企业 |
美国NextEra Energy、法国电力公司(EDF)、德国RWE集团 |
熟悉欧洲、中东的市场规则;具备较强的项目投融资能力;在国际能源项目运营领域有丰富的经验;与当地政府、头部企业的关系紧密 |
产业链条不完整,核心设备如特高压变压器、高端逆变器等需从外部采购;项目管理及设备采购成本较高;缺少超大规模光伏基地、特高压输电工程的协同建设经验 |
项目整体开发及运营、部分高端设备供应 |
|
以色列本地能源企业 |
以色列国家电力公司(IEC)、Nofar Energy、Arava Power Company |
具备本地资源整合优势;熟悉当地的政策法规、商业文化;拥有成熟的本地施工团队和运维网络;在当地有成熟的项目履约经验 |
技术储备和产能不足,缺少制造特高压设备、大规模储能系统的技术能力;资金实力有限;缺乏超大型项目的总包履约经验 |
本地施工分包、项目运维、本地化 supply chain 整合 |
|
日韩头部电力设备企业 |
三菱电机、东芝能源、三星工程、LG CNS |
早期在海外市场建立了一定的品牌知名度;在部分特高压核心设备领域有一定技术储备;具备贴近中东、欧洲市场的地理位置优势 |
产业配套能力不强,大部分核心零部件依赖中国企业;项目经验相对较少;综合成本优势不明显;缺少全链条项目协同能力 |
部分高端电力设备供应、项目分包 |
从竞争格局的本质看,上述竞争对手的短板,恰好是中国企业的核心优势——这意味着,中国企业在项目的核心赛道竞争中,处于绝对有利位置。
8.2 中国企业的竞争优势壁垒对比
基于项目的需求特征,中国企业的核心竞争力,是全产业链协同、技术、成本、项目经验、融资能力的五重叠加壁垒——这一优势,是全球其他竞争对手无法匹敌的。
其核心优势的具体支撑逻辑,如下表所示:
|
竞争维度 |
中国企业核心优势 |
对手难以企及的支撑依据 |
|
产业协同优势 |
全球最完整的光伏、储能、特高压产业链,具备全链条集成输出能力 |
欧美企业的产业链条不完整,核心设备需从全球采购,无法实现全链条协同供货;中国企业可以提供从光伏电力发出、到电力终端输送的完整一站式“光储直柔”解决方案 |
|
技术落地优势 |
技术方案成熟,且完全适配项目的沙漠环境及欧洲、以色列并网标准 |
中国企业的技术方案,已经在中东地区的同类项目中完成了实战验证;欧美企业的同类技术方案,缺乏大规模实战经验 |
|
综合成本优势 |
全生命周期成本显著低于欧美同业 |
中国企业的设备成本、施工成本合计较欧美同业低30%左右,这一成本差,是由规模化制造红利、成熟项目管理能力支撑的 |
|
项目经验优势 |
拥有超大规模光伏基地、特高压直流输电工程的实战经验 |
中国企业已在国内、中东地区,完成了多个同类项目的建设;欧美企业缺乏在沙漠环境下,协同建设超大规模光伏基地、特高压输电工程的实操经验 |
|
融资扶持优势 |
中国政策性金融机构可提供多层次、低成本的绿色金融支持 |
欧美金融机构的能源项目融资成本,显著高于中国的政策性金融工具;中国企业可以带动优势产能出口,融资条件更灵活 |
这一优势的直接佐证,是中国企业在中东地区的能源项目中标情况:近年来,在中东地区公开招标的所有千万千瓦级光伏基地项目中,几乎有一半的核心订单由中国企业中标——这是对中国企业综合优势的最好验证。
8.3 中国企业内部赛道竞争格局与机会分配
参与本项目的中国企业,将以“全产业链协同出海”为主要竞争形式——不同赛道的头部企业,将在联合体中形成明确的分工协作关系,避免内部同质化竞争。
其核心分工逻辑,将基于企业的现有赛道优势展开:
这一协作模式,是中国企业在海外能源项目中,摸索出的成熟“联合体出海”路径:由一家头部基建企业或综合能源企业作为牵头方,联合光伏、储能、特高压设备厂商组成紧密型联合体,共同参与项目的投标、建设及运营;这一模式,可以最大化发挥中国企业的全产业链协同优势,避免内部恶性竞争。
8.4 中国企业中标可行性预判
基于公开信息及行业竞争格局分析,中国企业拿下项目核心订单的概率极高——这一结论,有三大确定性的支撑依据:
从具体赛道来看,光伏、储能、特高压设备的大部分订单,将由中国头部企业瓜分;中国企业将大概率牵头或参与多个竞争性联合体,拿下项目的主要EPC订单;运营维护服务订单将与本地企业合作获得。但需要指出的是,这一中标机会并非确定性:中国企业仍需在技术方案、本地化服务能力、融资条件等方面,做出针对性的优化调整,才能将这一先发优势,转化为实际的中标订单。
第九章 落地执行策略与本地化运营方案
中国企业参与这一项目的最佳路径,是采用“联合体策略+本地化运营+金融支持”的全产业链协同出海模式——这是经过中东地区多个项目验证的成熟路径。
9.1 顶层商业合作模式设计
鉴于项目的规模与复杂性,中国企业参与项目的最佳商业合作模式,是“中外联合体+长期绑定”的组合模式,即“中国技术装备+本地资源支撑+欧洲市场消纳”的三方协同模式。
这一模式的核心逻辑,是通过整合各方的核心优势,最大化降低项目的综合成本:
这一模式的核心价值,是通过“业务捆绑”的形式,将中国企业的技术、产能优势,与以色列企业的本地资源优势、欧美企业的市场融资优势进行精准叠加;既满足了以色列政府对本地化投资合作的要求,也有效规避了市场准入、地缘政治等系统性风险。
9.2 分阶段进入路径规划
项目周期漫长,中国企业需制定梯度递进的进入策略,分阶段、分步骤深度参与项目——这一策略的核心,是从单一设备供应,逐步升级为全链条服务输出。
|
阶段 |
时间节点 |
核心任务 |
实现目标 |
|
先导期 |
2026-2027年 |
与以色列本地头部企业、欧洲能源企业达成初步合作意向;重点参与以色列国内已开放招标的小型光伏项目,以及地中海互联输电工程的相关设备供货;熟悉以色列、欧洲的项目审批流程、技术标准及合规要求 |
拿到项目的“入场券”,完成本地资源积累,验证技术方案的适配性,为后续大规模项目储备实操经验 |
|
正式投标期 |
2028-2030年 |
与当地合作伙伴组成正式国际联合体,参与项目的工程总承包、核心设备供应、运维服务等标段投标;同步锁定中国政策性金融机构的融资支持,以及国内设备厂商的供应资源 |
成功中标项目的核心标段,签订正式的长期供货、EPC或运维服务合同 |
|
建设执行期 |
2031-2040年 |
按合同约定的进度计划,完成设备制造供应、工程建设及并网调试;优先将国内有经验的施工团队,投入到核心设备的安装环节;在当地建设组件、逆变器等电力设备的组装基地,提升本地化供应水平 |
高标准、高效率完成项目建设,实现全容量并网发电,积累本地化项目执行经验 |
|
长期运营期 |
2041-2070年 |
牵头或参与项目的运维服务联合体,提供长期的运维服务及备件供应;参与项目后续的扩容改造工程,分享后续增量订单收益;与欧洲电力企业签订长期的运维服务协议 |
获得长期稳定的现金流,深度绑定欧洲、中东的清洁能源市场 |
这一梯度策略的核心逻辑,是通过“先试点、再逐步放大规模”的模式,分阶段熟悉当地市场规则、降低项目实操风险;同时,通过前期的小规模项目合作,逐步与当地企业建立信任关系,为后续大规模项目合作奠定基础。
9.3 本地化资源整合方案
本地化是在以色列这种特殊市场环境下取得成功的关键——中国企业必须通过资源整合,实现技术、产能、服务的本地落地。
这一方案的核心内容,由四大模块构成:
这一本地化方案的核心价值,是将中国企业的技术、产能优势,与本地资源优势进行精准叠加,有效规避市场准入、合规性等系统性风险。
9.4 投融资模式操作路径
资金成本与长期稳定性,是项目落地的核心前提——中国企业需采用“政策性金融+国际化市场融资+部分股权投入”的组合方案,最大化降低融资成本。
这一方案的核心内容,由三大板块构成:
此外,为了进一步降低融资成本,中国企业还可以联合国内及中东地区的头部商业银行,组成国际银团,共同为项目提供融资支持——通过这一组合模式,可以将项目的综合融资成本下调约0.5个百分点。
9.5 输出技术标准适配对接方案
技术标准的适配性,是项目落地的核心技术前提;中国企业需采用“国际标准+本地化适配”的组合方案,完成与欧洲、以色列标准的精准对接。
这一方案的核心内容,由三大模块构成:
此外,为了保障这一适配性,中国企业需在项目前期,提前在国内建设试验场,对技术方案的实际运行效果进行充分验证;只有通过实际场景验证的技术方案,才会应用到项目中。
第十章 风险识别与系统性防控策略
项目建设运营周期长、涉及环节多,风险因素复杂——需针对核心风险点,制定针对性防控方案。
10.1 合规性风险防控
合规性风险是中国企业参与项目面临的首要风险,若处置不当,可能直接导致项目延期或终止。针对这一风险,企业需构建“合规前置+全程覆盖+专家支撑”的系统性防控体系。
这一防控体系的核心动作,由四大模块构成:
此外,企业需要在项目正式启动前,与以色列、欧洲的相关监管机构,开展多轮技术沟通;确保项目的技术方案、建设模式、运营方案,完全符合相关规则要求。
10.2 地缘政治风险防控
中东地区的地缘政治风险,是项目无法规避的系统性风险。针对这一风险,企业需构建“保险覆盖+银团协作+本地绑定”的三重风险缓释体系。
这一体系的核心缓释逻辑,由三大支撑构成:
此外,企业可以在融资协议中,设置“法律适用”“争端解决”等风险规避条款;将部分地缘政治风险,转移给项目的合作方或融资方。
10.3 市场与电力交易风险防控
项目的核心收益,来自于长期的电力销售收入;电力市场的价格波动、消纳空间变动、跨境输电通道的调度权变化,将直接影响项目的收益水平。针对这一风险,企业需构建“长期协议+套期保值+资源置换”的三重防护体系。
这一防护体系的核心动作,由三大模块构成:
此外,企业可以在项目的技术方案中,预留后续扩容或电力输送方向调整的空间;根据欧洲电力市场的价格变化,灵活调整电力销售方向,最大化提升项目收益。
10.4 技术标准与工程建设风险防控
项目的技术标准高、建设难度大,存在设备适配不达标、工程延期、质量不达标等风险。针对这一风险,企业需构建“技术验证+全程管控+保险覆盖”的三重防控体系。
这一体系的核心动作,由三大模块构成:
此外,企业需要在设备采购合同、工程总承包合同中,明确设置技术标准、建设进度、质量考核条款;将相关风险,转移给设备供应商或分包商。
10.5 运维与跨境供应链风险防控
项目的建设、运营周期漫长,对跨境供应链的保障能力、运维服务的响应速度提出了极高要求。针对这一风险,企业需构建“本地化储备+协同服务+物流保障”的三重防控体系。
这一体系的核心动作,由三大模块构成:
此外,企业可以在项目的运维合同中,设置明确的运维响应时长、设备可用率考核标准;将运维服务的质量风险,转移给运维服务供应商。
第十一章 战略 conclusions 与企业实施建议
基于上述分析,内盖夫沙漠项目是中国能源行业“出海”的顶级窗口期机会——中国企业需抢抓先机,系统化、有节奏地切入这一超级项目。
11.1 战略结论
综合项目的市场规模、技术适配性、企业竞争优势、收益水平及风险可控性,可以得出三大核心结论:
综合来看,参与这一项目,对中国头部能源企业而言是历史性机遇:是提升全球市场份额、优化全球产业布局、重塑全球能源行业话语权的关键抓手。
11.2 企业分层落地建议
中国企业应根据自身的赛道优势,明确差异化的战略定位,采用“联合体协同+分步进入”的策略,有节奏地切入项目。
|
企业赛道类型 |
战略定位 |
核心落地动作 |
|
光伏组件及配套设备企业 |
项目核心设备优先供应商,以供货为主 |
1. 提前与以色列、欧洲的头部独立发电商(IPP)开展高层互访,洽谈长期供货合作;2. 针对项目的沙漠环境,优化产品设计,重点提升组件的抗风沙、自清洁性能;3. 提前获取欧盟CE、IEC、德国莱茵TUV等相关产品认证;4. 联合国内其他光伏企业,组建统一投标主体,避免内部恶性竞争;5. 在以色列或周边中东国家布局组装基地,满足本地化采购要求 |
|
储能系统及电力电子装备企业 |
项目核心设备优先供应商,主打光储一体化整体解决方案 |
1. 联合光伏组件企业,推出适配沙漠环境的光储一体化成套解决方案;2. 重点优化储能系统的高温散热、智能消防性能,满足项目的技术标准要求;3. 提前获取欧盟CE、IEC、德国莱茵TUV等相关产品认证;4. 与国内特高压设备厂商联动,实现直流侧参数的技术对接;5. 在以色列本地设立储能系统运维服务中心,提供长期技术支撑 |
|
特高压输电设备企业 |
项目核心设备优先供应商,主打特高压直流成套解决方案 |
1. 联合国内电力设计企业,推出覆盖换流站、海底电缆、陆上输电线路的全链条特高压成套解决方案;2. 针对项目的海底输电场景,优化相关设备的防腐、绝缘性能;3. 提前获取国际权威机构的产品认证和业主方的技术鉴定;4. 与国内海底电缆施工企业形成联合体,共同承接项目的输电工程供货订单;5. 在欧洲设立运维服务备件中心,提供长期运维技术支撑 |
|
电力EPC总承包企业 |
项目总包联合体牵头方,全产业链输出的核心组织者 |
1. 联合国内光伏、储能、特高压设备厂商,组建紧密型中国企业总包联合体;2. 重点对接以色列、欧洲的头部能源企业,组成国际联合体;3. 提前在以色列本地设立项目公司,储备本地工程管理资源;4. 重点完善工程建设资质,满足国际多边金融机构的项目准入要求;5. 牵头整合国内的设备供应、融资资源,形成具有竞争力的总包方案 |
|
能源投资运营企业 |
项目的战略财务投资者,长期运营收益锁定方 |
1. 联合国内头部能源企业、中东主权财富基金、国际绿色能源投资基金,共同参与项目的股权投资;2. 牵头组建国际投资联合体,锁定项目的长期运营收益;3. 对接中国政策性金融机构,锁定项目的长期融资渠道;4. 整合国内的运维服务资源,为后续项目运维提供技术支撑;5. 利用长期购电协议,锁定欧洲电力市场消纳资源 |
需要特别强调的是,无论哪个赛道的企业,都必须将“合规先行”作为项目的首要前置条件——重点摸清以色列、欧洲的电力行业监管政策、外资投资审查要求、税收劳工环保法律以及技术标准,确保所有动作完全符合当地规则要求。
11.3 行业协同与政策支撑建议
中国企业要在这一项目中取得成功,绝不能单打独斗,必须形成“国家层面政策支撑+行业协会统筹协调+头部企业牵头落地”的组合合力——这是将产业优势,转化为项目胜势的关键支撑。
从国家层面的政策支撑维度,相关主管部门需要重点做好三项工作:
从行业协会的协调支撑维度,行业协会需要重点做好三项工作:
从头部企业的落地支撑维度,头部企业需要重点做好三项工作:
综上,以色列内盖夫沙漠超级清洁能源项目,是中国能源产业从单一产品出口,转向全产业链标准、技术、资本输出的里程碑级机会。中国企业必须发挥全产业链协同优势,慎密筹划、稳步推进,通过“抱团出海、联合制胜”的模式,参与到这一超级能源项目中;在这一过程中,中国企业不仅能获得海量级的订单收益,更能推动中国能源产业从“产品出海”升级为“技术、标准、资本的全产业链出海”,重塑全球能源行业的话语权。
