​世界最大海上风电项目完成融资!

​世界最大海上风电项目完成融资! 华夏能源
2021-12-16
0
导读:世界最大海上风电项目完成融资!Dogger Bank C 项目的合资伙伴 SSE Renewables 和

世界最大海上风电项目完成融资




Dogger Bank C 项目的合资伙伴 SSE Renewables 和 Equinor 表示,已在 3.6吉瓦 Dogger Bank 海上风电场的第三个 1.2吉瓦阶段达成财务结算。这是世界上最大的海上风电场的第三阶段,将于 2026 年 3 月完工。

Dogger Bank C 通过由 28 家银行和 3 家出口信贷机构组成的一组贷方的融资支持完成财务关闭。加上去年Dogger Bank 项目 A 和 B 阶段的融资,Dogger Bank 风电场的所有三期融资均已完成,这是迄今为止全球最大的海上风电项目融资。

Dogger Bank 风电场分三个阶段分别建设 1.2吉瓦:Dogger Bank A、Dogger Bank B 和 Dogger Bank C。一旦三个阶段3.6吉瓦建设完成(预计到 2026 年 3 月),Dogger Bank 将成为世界上最大的海上风电场。据悉,每个阶段预计每年产生约 6 TWh 的电力,所有三个阶段每年总计 18TWh——这足以满足英国 5% 的需求。

投资
Dogger Bank 风电场的总投资将约为 90 亿英镑。其中约 30 亿英镑用于 C 阶段,包括 9 亿至 10 亿英镑的海上输电支出。
地点

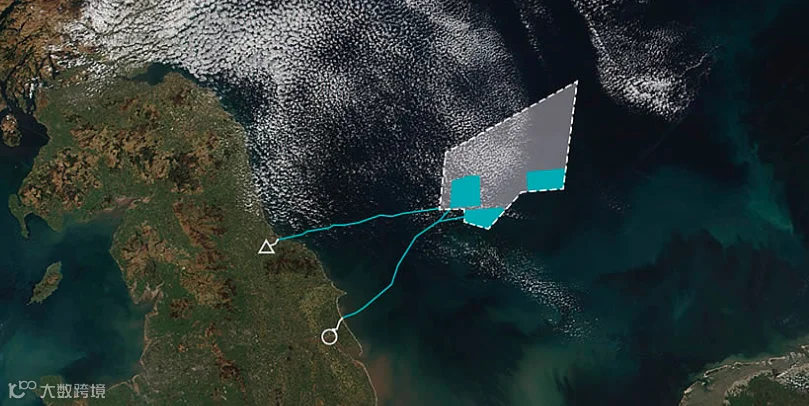

Dogger Bank 海上开发区位于英格兰约克郡东海岸 125 至 290 公里处,面积约 8660 平方公里,水深为 18 至 63 米。Dogger Bank A 和 B 距约克郡海岸约 130 公里,Dogger Bank C 位于离岸约 200 公里。
风机厂家



Dogger Bank A 和 B 将使用 190 台 GE 的 Haliade-X 13 MW 风机。Dogger Bank C 将使用87 台 Haliade-X 14 MW 风机 。
合作伙伴



Dogger Bank A 和 B由 SSE Renewables (40%)、Equinor (40%) 和 Eni (20%) 合资。Dogger Bank C 是由 Equinor 和 SSE Renewables  50:50 合资。
SSE Renewables 主导 Dogger Bank 风电场的开发和建设,而 Equinor 将在风电场建成后运营,预计运营年限约为 35 年。
进度

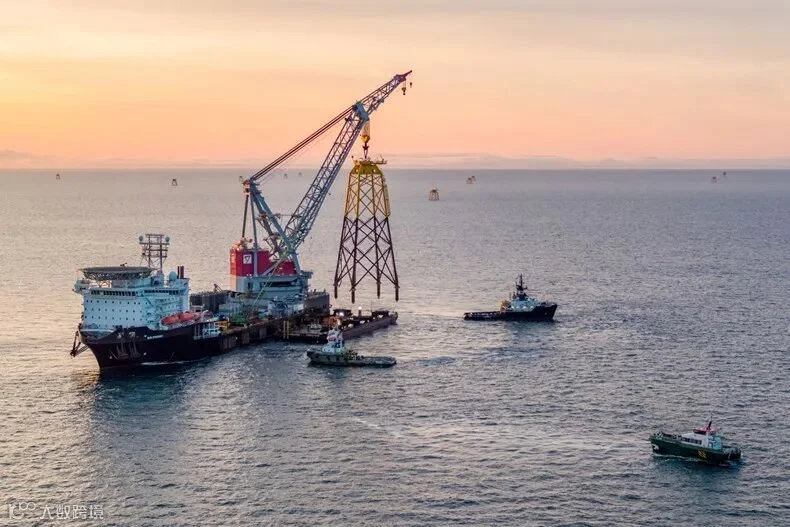

Dogger Bank A 和 Dogger Bank B 的陆上建设于 2020 年开始,目前正在进行中,Dogger Bank A 的海上建设将于 2022 年第二季度开始。预计 Dogger Bank A 和 B 的首次供电时间分别为 2023 年夏季和 2024 年夏季,之后大约六个月将进行商业运营。Dogger Bank C 的陆上电缆安装土建工程将于 2022 年第一季度开始,陆上换流站的建设将于 2022 年第二季度开始,风机安装将于 2025 年开始。
英国拥有成熟的海上风电行业,预计未来几年将扩大规模,目标是到 2030年达到 40 吉瓦的容量。


消息来源:doggerbank

华夏能源互联网,以清洁和绿色方式满足中国能源需求!中国领先的光伏行业综合服务商,专业的光伏系统集成商!欢迎您关注微信公众平台:华夏能源!普及绿能 淘汰碳能 !以清洁和绿色方式满足中国能源需求!


                华夏能源互联网,以清洁和绿色方式满足中国能源需求


寻求光伏电站投资商、合作加油站开发商,推动能源革命,促进社会发展。


              请关注客服微信华夏能源互联网

                 欢迎关注华夏能源视频号

       华夏能源互联网,以清洁和绿色方式满足中国能源需求


华夏能源互联网,以清洁和绿色方式满足中国能源需求


  •      版权申明:本公众号致力于好文推送,版权属于原作者。部分文章推送时未能与原作者取得联系,或无法查实原作者姓名,在这里对你们表示深深的敬意。若涉及版权问题。烦请原作者留言!


【声明】内容源于网络
0
0
华夏能源
建设新型能源体系,发展华夏能源互联网,普及绿能,淘汰碳能!
内容 0
粉丝 0
华夏能源 建设新型能源体系,发展华夏能源互联网,普及绿能,淘汰碳能!
总阅读0
粉丝0
内容0
