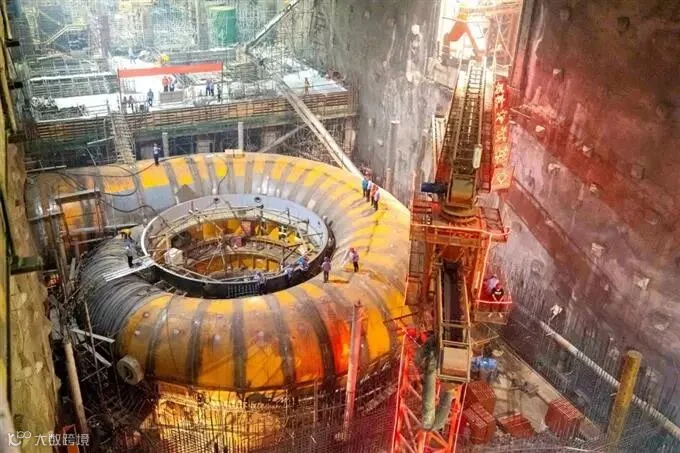

4月30日,由东方电气集团东方电机有限公司研发制造的全球首台白鹤滩百万千瓦水轮发电机组蜗壳在工地现场安装完工,5月4日正式开始蜗壳混凝土的浇筑,这标志着白鹤滩水电站机组的制造、安装又向按期发电的目标迈进了坚实的一步。

白鹤滩百万千瓦机组蜗壳总重约652吨,最大外形尺寸约27.2米,由定位节、凑合节等34个管节组成。
2018年12月12日首台白鹤滩机组首节蜗壳在左岸厂房顺利挂装。挂装的首节蜗壳为定位节,其挂装质量直接影响后续蜗壳管节的安装质量。东方电机现场安装服务团队全程参与该管节的挂装工作,精心施工。

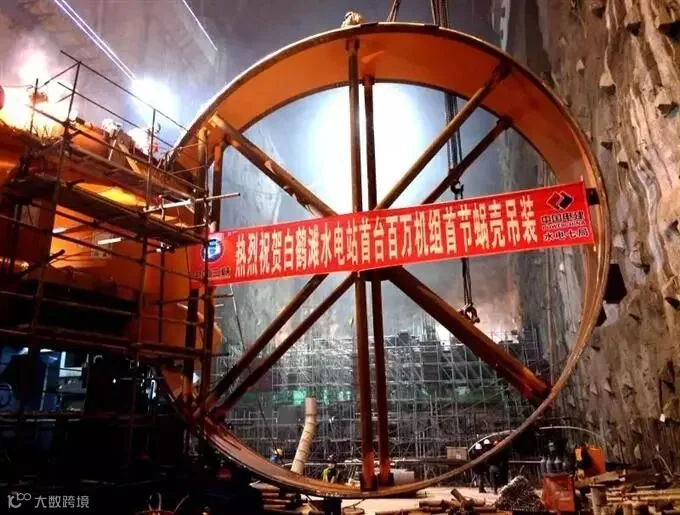

🔺首节蜗壳挂装
2018年12月31日首台白鹤滩机组首节蜗壳首条焊缝顺利开焊。由于该蜗壳全部采用800兆帕级高强度钢板材料,针对高强钢焊接工艺要求高、焊接难度大的特点,东方电机现场安装服务团队严格按照蜗壳焊接工艺守则进行技术交底,对蜗壳焊接施工方案进行严格审核,确保蜗壳焊接方案科学合理。为确保蜗壳焊接质量,安装服务团队对所有焊工进行焊接考试,考试合格方可参与蜗壳焊接,为首台百万精品机组蜗壳按期投产奠定坚实的基础。

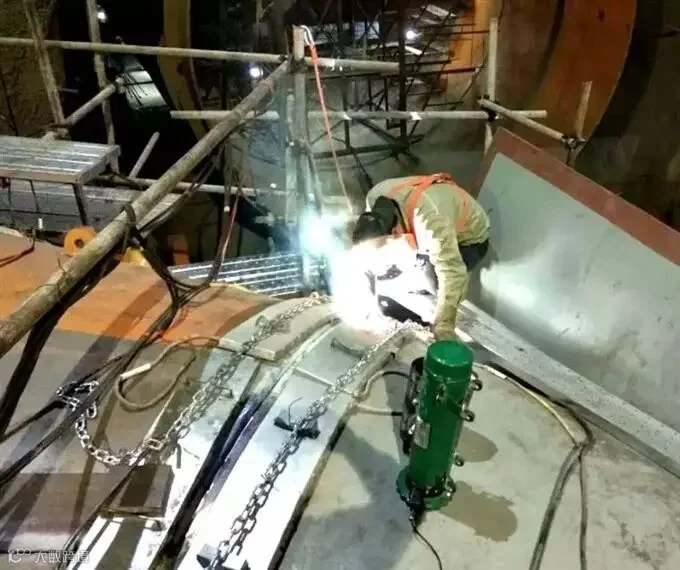

🔺首台蜗壳焊缝开焊
2019年4月4日首台白鹤滩机组蜗壳完成最后一个管节——与压力钢管的凑合节的挂装,其安装尺寸全部满足业主要求。

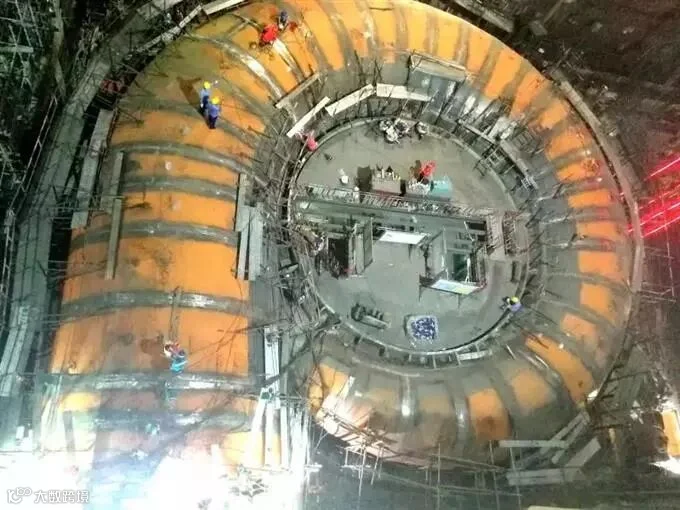

🔺蜗壳焊接技术交底
2019年4月30日首台白鹤滩机组蜗壳完成最后一条焊缝——与压力钢管的合拢缝的焊接。完成蜗壳焊接后,其座环水平,基础环水平,上、下镗口的圆度、基础环圆度、同轴度、方位偏差值等质量指标,全部优于业主制订的精品标准,实现蜗壳“安装零偏差”和“安全零事故”的目标。

白鹤滩首台机组蜗壳的制造安装完工,标志着首台机基础埋件安装进程已经过大半。
来源:东方电气
声明:本文为作者独立观点,不代表“今日电机”立场,所用视频、图片、文字如涉及作品版权问题,请第一时间告知,我们将根据您提供的证明材料确认版权并按国家标准支付稿酬或立即删除内容!
声明:本文为作者独立观点,不代表“今日电机”立场,所用视频、图片、文字如涉及作品版权问题,请第一时间告知,我们将根据您提供的证明材料确认版权并按国家标准支付稿酬或立即删除内容!
评论处大家可以补充文章解释不对或欠缺的部分,这样下一个看到的人会学到更多,你知道的正是大家需要的。。。
推荐阅读
