【同舟共“冀”战疫情】石家庄黄庄公寓隔离场所 主电源提前近2小时接电

【同舟共“冀”战疫情】石家庄黄庄公寓隔离场所 主电源提前近2小时接电 云晖科技有限公司
2021-01-15
2


2021年1月15日

据河北卫健委网站消息,2021年1月14日0—24时,河北省新增90例本地新型冠状病毒肺炎确诊病例,其中石家庄报告84例(5例为无症状感染者转为确诊病例),邢台市报告6例(1例为无症状感染者转为确诊病例)。其中,石家庄84个确诊病例中有多名中小学生。

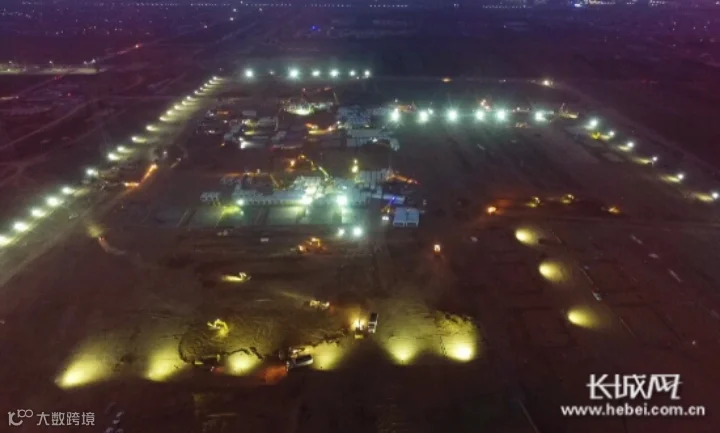

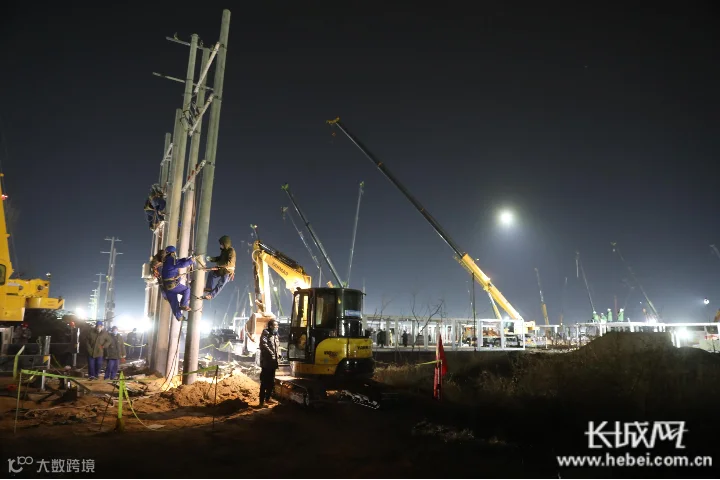

供电公司作业人员日夜兼程,加紧施工。康伟 摄


1月15日10时10分,石家庄黄庄公寓隔离场所主电源完成接电,较预计时间提前近2小时,敷设电缆10公里,实现“双电源”供电。



  为防止疫情蔓延扩散,1月12日下午,接上级通知,启动建设石家庄黄庄公寓场所,采用双电源方式供电,总用电容量约12000千伏安,并要求临时用电、正式用电分别于1月13日7时前、1月15日12时前投运,确保满足隔离点正常用电需求。


供电公司作业人员日夜兼程,加紧施工。康伟 摄


  “隔离点建到哪里,电就通到哪里”,国网河北省电力公司形成省市县联动闭环管理,组织各专业协调配合,统筹部署施工力量、物资供应等工作,通过物资“智慧供应链”中心,迅速调拨灯具、帐篷、电暖宝等物品,连夜组织河北送变电线材厂完成3吨现场电力物资加工,于1月13日凌晨提前1小时12分完成临时电源送电任务。


  为加快施工进度,国网石家庄供电公司建立“战区会战”模式,搭建“专班+专业+项目组”现场管控体系,全过程监督安全和防疫措施落实。制定以小时为单位的“作战路线图”,火速集结12支施工队伍,组织设计、施工、安监、物资等300余人的骨干团队投入现场,采取“多组轮转、交替作业”方式,开展24小时不间断施工,全力与时间赛跑、与病毒赛跑。


供电公司作业人员日夜兼程,加紧施工。康伟 摄


  同时,国网石家庄供电公司成立疫情防控接电工程项目临时党支部,组建6支共产党员突击队,充分发挥党组织的战斗堡垒和先锋模范作用,发扬不怕疲劳、连续作战、敢打硬仗的“铁军”作风,克难制胜,为接电工程建设提供强有力的组织保障。


  下一步,国网石家庄供电公司将紧跟现场工程建设进展,继续开展从环网柜到变台配套电力工程施工,全力确保黄庄公寓隔离场所建成投运后的用电和采暖需求。


点击下方“阅读原文”查看
河北确诊病例
行程轨迹实时查询

更多精彩,请关注云晖科技有限公司公众号:bjyhkj



内容来源:长城网  河北经济日报

【声明】内容源于网络
0
0
云晖科技有限公司
云晖科技是一家以科技创新为核心的高新技术企业,专注于云计算、大数据、人工智能等前沿技术领域的开发与应用。致力于为客户提供高效、智能的信息化与人工智能应用方案,推动行业智慧化转型与发展。
内容 0
粉丝 0
云晖科技有限公司 云晖科技是一家以科技创新为核心的高新技术企业,专注于云计算、大数据、人工智能等前沿技术领域的开发与应用。致力于为客户提供高效、智能的信息化与人工智能应用方案,推动行业智慧化转型与发展。
总阅读0
粉丝0
内容0
