2021年12月27 日,由北京京仪绿能电力工程有限公司公司总承包建设的北控绿产(青海)新能源股份有限公司120MW光伏电站设备更换技改服务项目圆满结束。

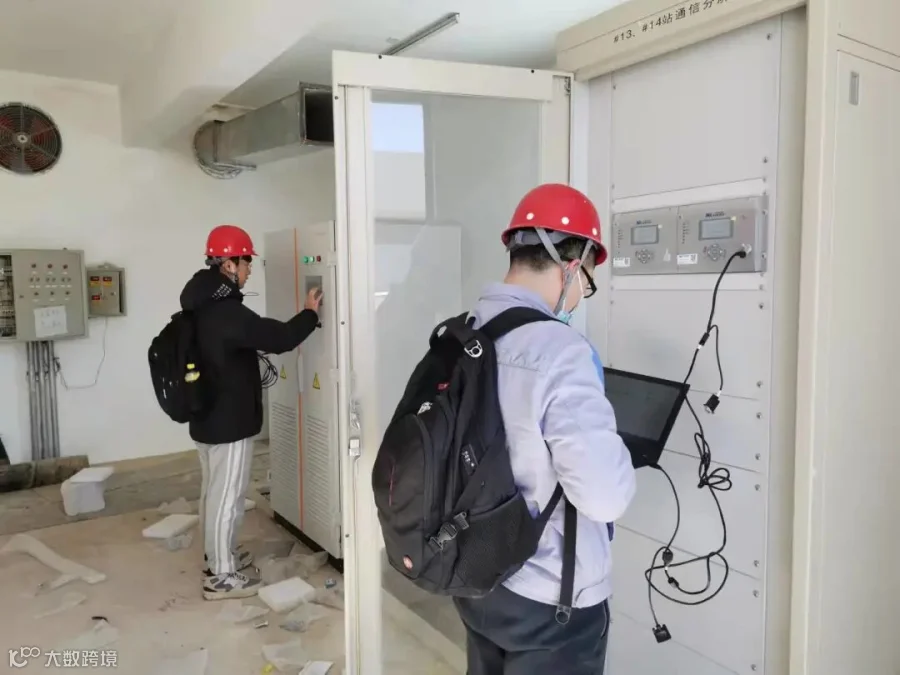

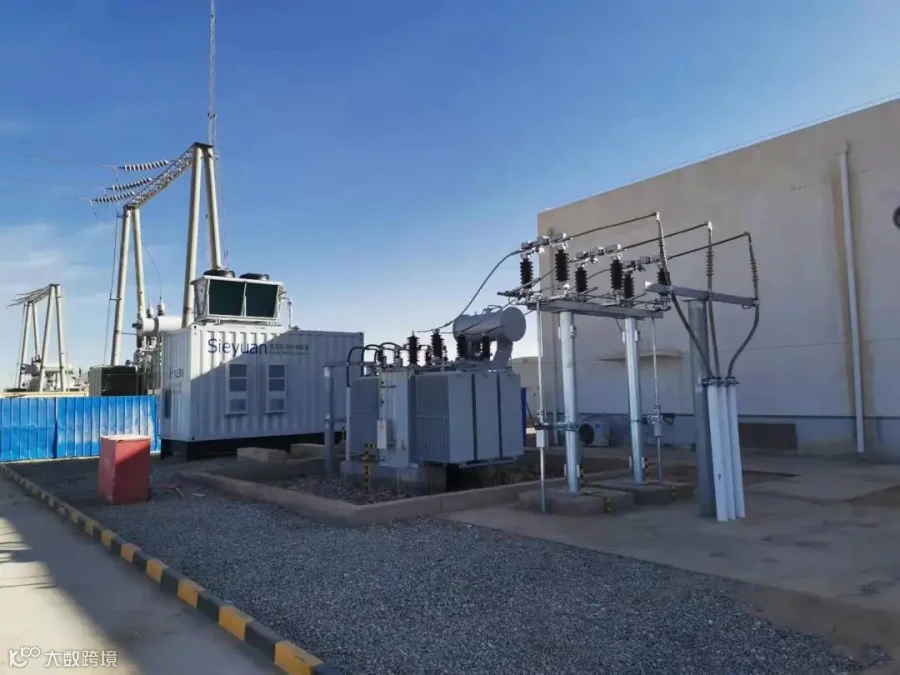

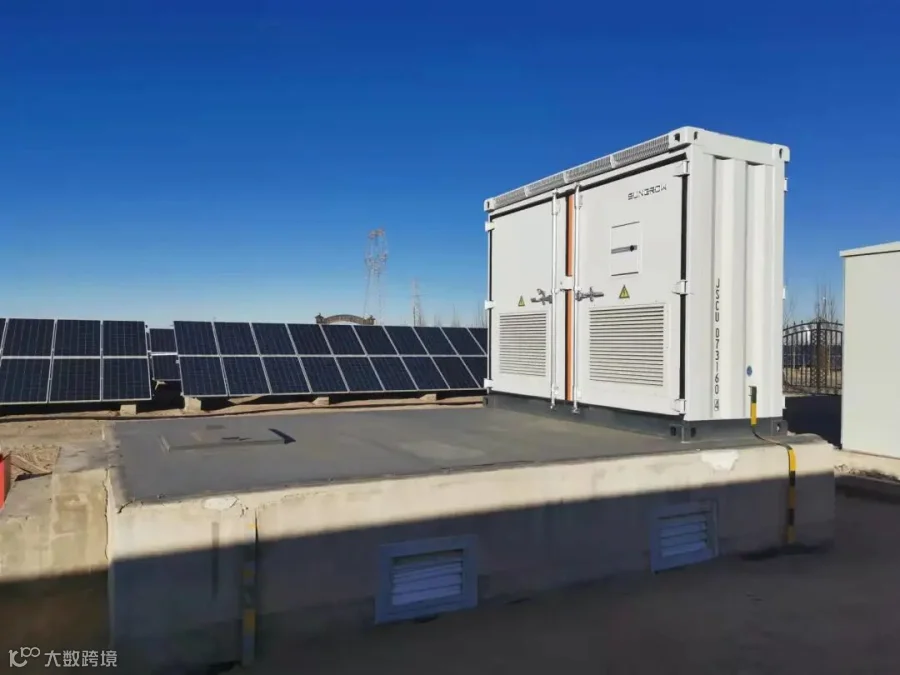

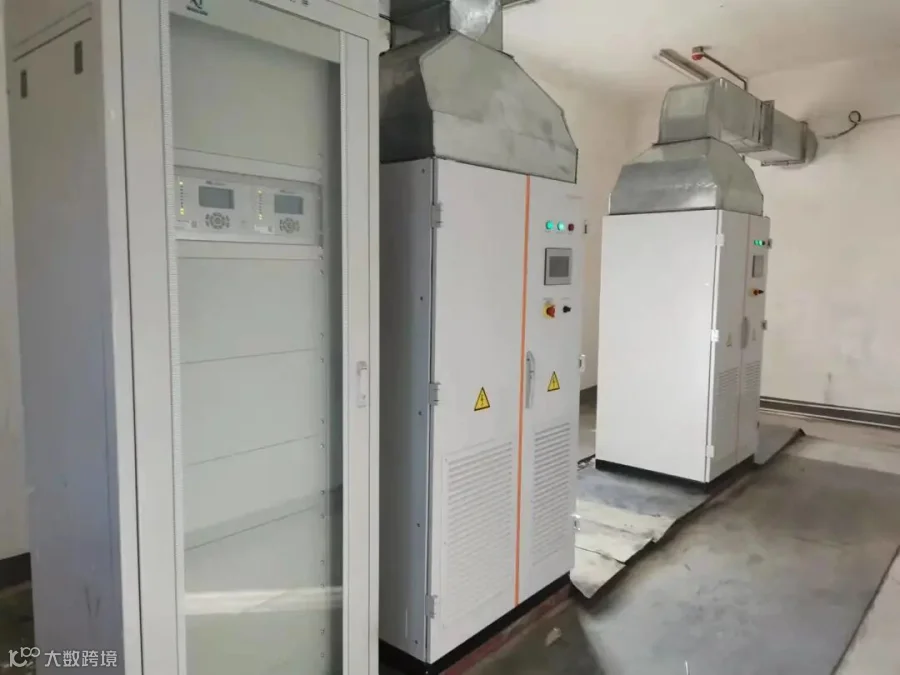

该项目包含了124.5MW逆变器、一期SVG设备更换升级改造,二至五期的SVG软硬件升级改造。改造升级后满足了国网青海省电力公司对新能源电站的高频、高压耐受要求。

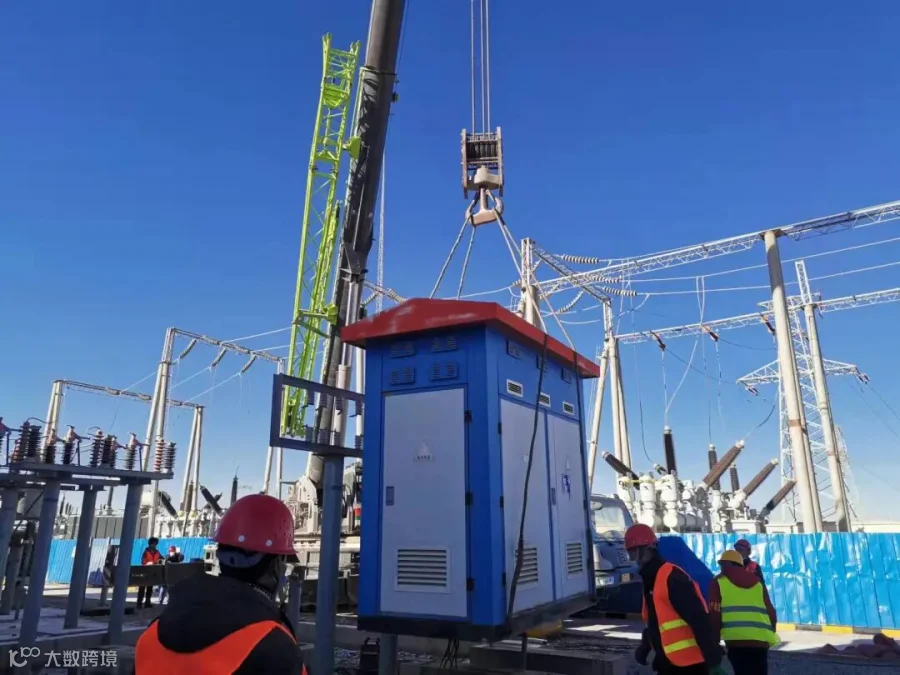

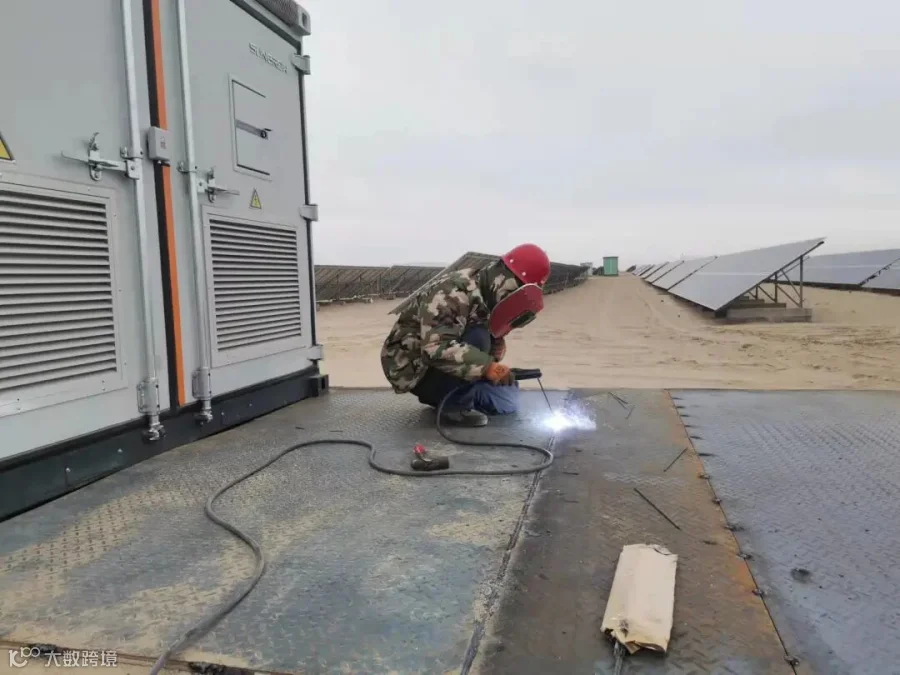

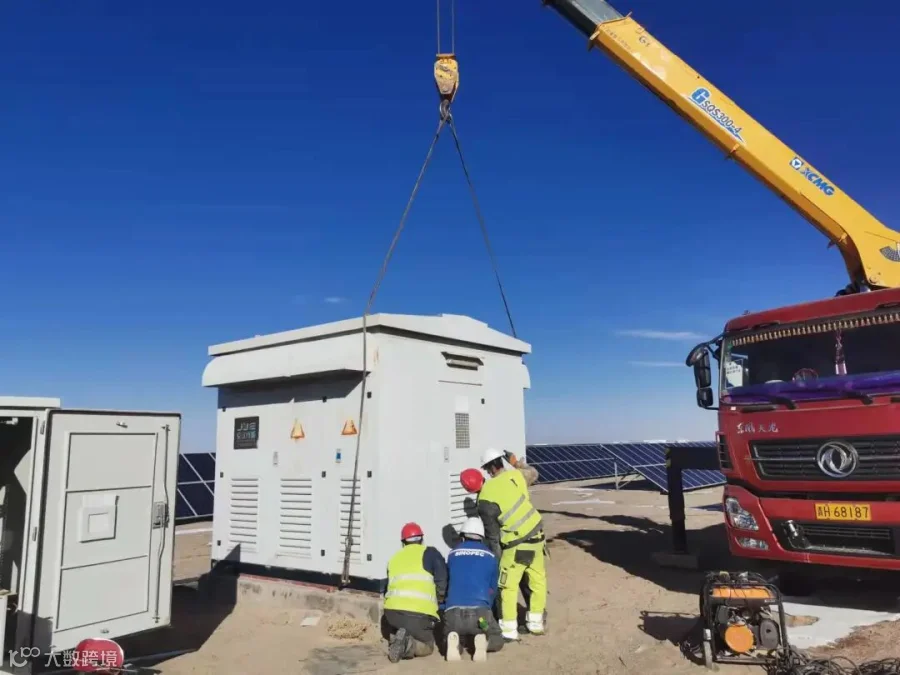

该项目位于青海省格尔木市,逆变器技改更换工程于10月26日正式开工,并于11月22日圆满结束,历时28天。SVG技改工程于12月1日正式开始,并于12月27日圆满结束,历时27天。
项目实施过程中,在京仪绿能公司与业主方、施工方的精心组织下,细致安排资源投入、人员配备、责任划分等方面,将工期精确到“天”,任务落实到“人”,克服了天气异常等诸多困难。攻难点保重点、抓质量保安全,稳步快速推进工程进度,在保质保量的前提下,提前完成了改项目的建设和并网。
该项目的圆满完成为电站提高了设备效率和发电量,增强了设备安全性,进一步降低电站运维成本,提升电站运维效率。
