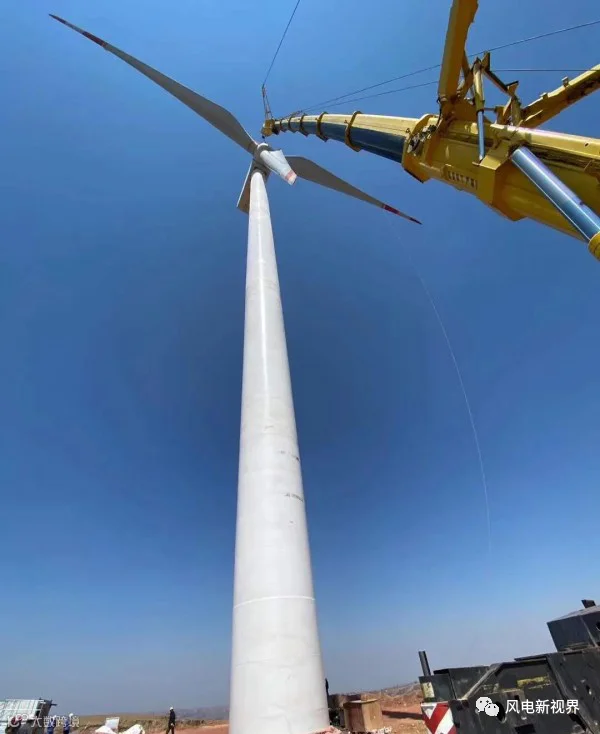

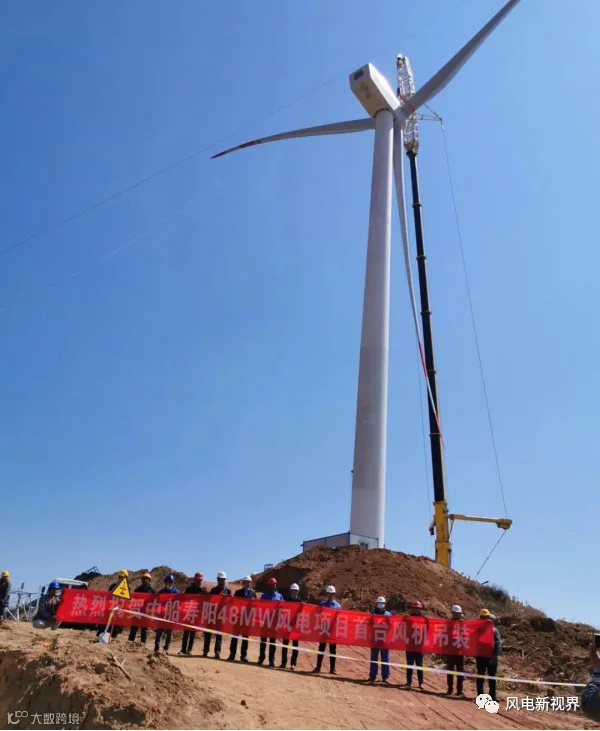

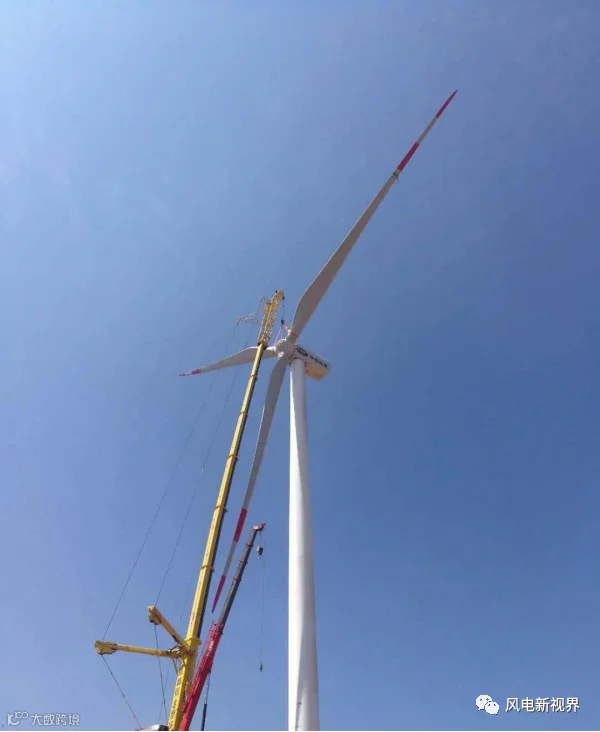

导读:经过漫长的寒冬,冲破疫情的阻碍,4月27日,中国海装山西寿阳项目完成首台机组吊装
经过漫长的寒冬,冲破疫情的阻碍,4月27日,中国海装山西寿阳项目完成首台机组吊装,这是复工后,中国海装自建风场完成的首台机组吊装。
受疫情影响,中国海装寿阳项目部人员于3月陆续复工,在延期开工的前提下,项目部克服人员调配、设备转运等诸多困难,防疫与吊装两手抓两手硬,编制了疫情防控手册、发放口罩及消毒液等防护用品,并加大安全
质量
管控力度,严格进行安全交底和技术交底,明确风机安装过程中的危险点、危险源并制定预控措施。
在安装过程中,由于寿阳项目属于山地地形,施工难度大,项目部人员还因地制宜,提前完成运输及吊装方案。对于大型设备及超重车辆拐弯半径和坡度大的路段,使用装载机进行牵引,叶片则采用举升车进行倒运。除地形原因,加上抢装潮影响,风机等大吨位主吊设备也变得及其稀缺,为在控制造价的基础上全力保障项目吊装,项目部联合中国海装生产技术各部门首次采用分体吊装方案,该方案技术可行、经济合理,有效解决了大吨位吊车紧缺的问题,并节约了吊装成本,推进了机组的吊装。
中国海装山西寿阳风电项目装机容量98MW,其中H120-2.0MW机型26台,H136-2.2MW机型21台。目前,寿阳项目正全面有序开展机组吊装工作,中国海装将一如既往高效、安全、优质推进工程建设,确保实现2020年装机并网目标。
来源:国际新能源网
