阿曼公司注册完成
为何食品工厂还不能直接生产
公司注册解决主体,不等于厂房可以生产
阿曼公司注册完成后,企业通常可以取得商业注册、安排租赁、开户、签合同、申请后续许可和招聘人员。但食品工厂不是普通贸易公司。它涉及原料接收、加工、包装、储存、运输、废弃物处理和现场人员操作,监管关注点会从“有没有公司主体”转向“生产场所和生产活动是否合规”。
这也是食品企业海外设厂容易误判的地方。
企业以为拿到营业执照后,设备进场、员工到位就可以试生产;但在实际投产前,主管部门还会看厂房位置、卫生条件、环保设施、消防安全、仓储运输、标签和质量记录。
食品工厂开机前,监管重点会转向现场条件
食品工厂开机前,至少要先判断以下问题:
厂房所在地是否允许食品加工活动;
生产区域、仓库、清洗区和员工区域是否符合食品卫生要求;
项目是否需要环境许可或环境影响评估;
消防设计和现场设施是否可以通过民防消防检查;
外籍员工是否需要劳工许可;
税务登记、生产记录、标签和质量管理是否已经同步安排。
如果这些事项没有提前规划,公司虽然成立了,但工厂仍可能处在“有主体、无投产条件”的状态。
NO.2
【市政卫生许可】
食品工厂能否合法开展生产?
食品生产场所需要先通过卫生条件审核
食品工厂开机前,首先要确认生产场所是否满足所在地市政当局的卫生许可要求。
食品生产和普通办公、仓储、贸易不同。工厂一旦涉及食品制备、加工、包装、储存或运输,主管部门关注的不只是公司有没有注册,还包括食品生产场所是否适合生产、仓库是否按食品用途管理、运输车辆是否卫生、清洁设施是否完善,以及员工操作是否可能影响食品安全。
以马斯喀特为例,食品相关经营活动通常需要对接马斯喀特市政当局或所在地市政主管机构。企业如果在其他省市或工业区设厂,也不能简单照搬马斯喀特规则,而应按工厂所在地确认具体审批机构和卫生要求。
审核重点是厂房能不能做食品
市政卫生许可通常会重点看几个方面:
工厂选址是否远离明显污染源;
生产区域和仓储区域是否适合食品加工;
仓库是否避免与住宿、烹饪、化学品或清洁剂存放混用;
食品运输车辆是否清洁、封闭并适合食品运输;
是否具备清洁、热水、蒸汽或其他生产卫生所需设施;
原料、半成品和成品是否能分区管理;
食品接触区域是否便于清洁和维护。
这类许可的作用是确认工厂现场是否可以承担食品生产责任。
市政许可应和选址、装修、仓储一起判断
食品企业如果先租厂、装修、买设备,最后才发现厂房位置、仓储分区或清洁设施不符合卫生要求,可能需要重新调整布局,甚至更换场地。
因此,在阿曼食品工厂设立阶段,市政卫生许可不应放到最后补办,而应和选址、厂房设计、仓储规划、运输安排一起判断。
NO.3
【环境许可】食品加工项目能不能开工建设和持续运行
食品加工项目也可能需要环境许可
食品加工不一定是重污染行业,但通常仍可能涉及环境许可判断。
阿曼环境管理局的环境许可服务目录显示,环境许可由环境评估与许可中心负责,并通过 Invest Easy 平台提交申请。相关服务依据包括《环境保护与污染防治法》以及《环境许可签发条例》。在阿曼做工业或生产类项目时,企业不能只看商业注册,还要判断项目是否需要取得环境许可。
对食品工厂来说,环境许可重点不是“食品能不能卖”,而是“这个生产项目能不能在这个地点建设和运行”。乳制品、烘焙、面粉加工、食品包装、鱼类加工、饮料、冷冻食品或调味品生产,都可能涉及废水、废气、气味、固体废弃物、冷链能耗、包装废弃物和清洗排放。
环境许可会反向影响选址和设备设计
环境许可通常会影响三个关键事项。
第一,影响厂房选址。项目设在工业区、自由区、港口区域或普通商业地块,对审批路径和材料要求可能不同。如果项目位于获批工业区内,还可能需要结合工业区管理方意见、租赁文件和地块资料。
第二,影响厂房和设备设计。食品工厂的排水、污水处理、废弃物收集、冷库、清洗设施、锅炉或蒸汽设备,可能都要和环境要求对应。如果等设备安装完成后再处理环境许可,后续改造成本会更高。
第三,影响投产时间。环境管理局服务目录中,部分环境许可服务需要项目研究、评估、可能的环境影响研究和现场检查。也就是说,企业不能把环境许可理解成简单填表。项目类别、所在地点、生产能力和环境影响不同,审批时间和费用也可能不同。
申请前要准备能说明项目影响的资料
企业在申请环境许可前,通常要准备或确认:
土地权属证明或租赁合同;
地块平面图或厂房布局资料;
工业区管理方批准文件,如适用;
生产能力或工业项目相关批准文件;
项目工艺、设备和产能说明;
废水、废弃物、排放和环保设施安排;
是否需要环境影响评估或现场检查。
对阿曼食品工厂来说,环境许可是连接选址、产能、设备、排放和开工计划的一项核心审批。它应在厂房租赁和设备采购前就纳入整体时间表。
NO.4
【民防消防许可】
厂房安全条件不过关
设备进场也不能生产
食品工厂同样需要满足消防安全要求
食品工厂属于需要高度重视消防和现场安全的经营设施。
食品加工现场通常会涉及生产设备、电气系统、冷库、包装材料、仓储区域、蒸汽或热水设备、清洗设施和人员密集作业。即使企业不从事化工或高危生产,只要厂房存在生产、仓储、用电、加热、包装和人员流动,就需要满足相应消防安全要求。
阿曼民防与急救机构的官方信息显示,其职责包括制定和监督民防、消防、救援及相关安全措施,并对建筑物、设施和项目的安全条件提出要求。对企业来说,消防许可不是形式文件,而是确认厂房能否安全运行的关键环节。
消防审批通常要先看图纸,再看现场
食品工厂的消防审批通常应从厂房设计阶段介入,而不是等设备安装完成后再处理。原因很简单:消防通道、疏散路线、报警系统、灭火设施、设备间距、仓库分区和危险物品存放位置,一旦在装修和设备安装后才发现问题,整改成本会明显上升。
企业需要特别注意两个阶段:
初步阶段:根据厂房图纸、布局、用途、设备和消防设计,判断项目是否具备建设和装修基础;
最终阶段:设施建成后,根据现场实际情况确认消防设施、安全通道、报警和灭火系统是否按要求落实。
如果企业只关注生产设备和产线效率,而没有同步考虑消防安全,可能出现设备已经进场、员工已经招聘,但消防验收或最终许可无法及时完成的情况。
对于食品工厂来说,这会直接影响试生产、正式开机和客户交付计划。
NO.5
除了三类核心许可
开机前还要同步看哪些事项?
市政卫生许可、环境许可和民防消防许可,是食品工厂开机前最容易影响投产的三类核心许可。但它们不是全部事项。

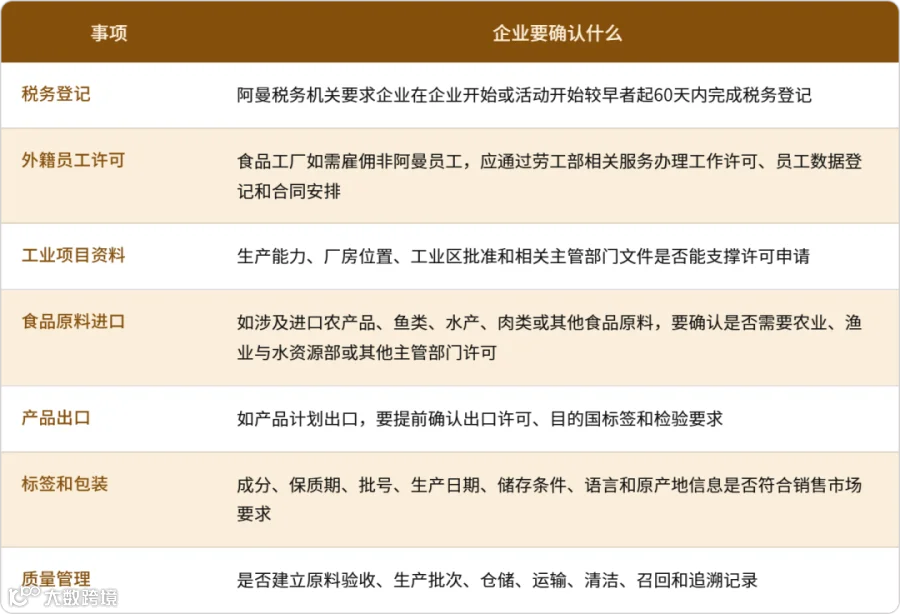

食品工厂一旦开始经营,还会涉及税务、用工、产品进出口、标签、质量体系和持续合规记录。企业如果只盯着“能不能开机”,忽略后续经营事项,投产后仍可能在税务申报、员工许可、原料进口、产品标签或客户审核中出现问题。
这些事项之间不是彼此独立的。比如,环境许可需要看产能和厂房资料;消防许可需要看设备和布局;劳工许可要对应岗位和人数;税务登记和后续申报要对应真实经营活动;标签和质量记录要支撑产品销售和客户审核。
NO.6
阿曼食品工厂投产前
企业可以先做一次许可诊断
先判断工厂处在哪个阶段
不同企业进入阿曼食品行业的阶段不同,许可重点也不同。
如果企业刚完成公司注册,还没有确定厂房,重点应放在选址、食品类别、生产工艺和主管部门路径判断。这个阶段越早把卫生、环保和消防要求纳入选址,后续返工风险越低。
如果企业已经租好厂房,设备准备进场,重点应转向厂房布局、仓储分区、环保设施、消防设计和许可材料准备。此时要判断哪些审批可以并行,哪些事项必须先完成,哪些材料需要房东、工业区或政府部门配合。
如果企业设备已经进场,准备招聘和试生产,重点就会变成许可补齐、员工许可、税务登记、质量记录和试生产安排。这个阶段最怕出现“设备和员工都已到位,但核心许可仍未完成”的情况。
再判断食品类别和生产活动
企业做许可诊断时,还要看工厂到底生产什么。乳制品、烘焙、食品包装、鱼类加工、饮料、冷冻食品和调味品,对卫生、环保、冷链、仓储和标签要求不同。同样是食品企业,单纯包装、深加工、冷冻储存、鱼类处理、饮料灌装和中央厨房式生产,对厂房和许可的要求也不一样。
因此,企业要先说明食品类别、生产工艺、产能、原料来源和销售路径。
最后把许可顺序和投产计划排在一起
许可诊断的重点,不只是列出需要办理哪些许可,而是把这些许可放进投产计划。
企业要判断:
哪些许可要先办;
哪些许可可以并行推进;
哪些许可依赖厂房图纸、租赁合同或工业区文件;
哪些审批会影响设备布局和装修;
哪些事项会影响试生产和正式销售;
税务、用工、产品注册和标签合规是否需要同步准备。
食品企业真正要解决的,是这些许可能否支撑企业按计划投产、销售和持续经营。
阿曼食品工厂开机前
先确认许可是否能支撑生产
阿曼食品公司注册完成后,企业不能马上把重点全部转向设备采购和员工招聘。食品工厂真正能不能开机,要看市政卫生、环境许可、民防消防、税务登记、劳工许可和质量体系是否能够同步支撑生产活动。
公司注册解决主体,生产许可审核厂房、人员、环境、消防和食品安全。对食品企业来说,如果前期没有把许可顺序、厂房条件、设备布局和投产计划排清楚,就可能出现“公司成立了,但工厂迟迟不能正式生产”的情况。
