10月13日22时许,福林气体公司南山空分装置液体后备储存系统UPS增加双电源自动切换装置改造工作,在历时十三多个小时的紧张作业后圆满结束。这项改造工作比原定的进度计划推后了近四个小时,但却是整个南山装置临时停车检修中最为重要的一项任务,它的顺利改造完成为南山装置气体供应的安全稳定提供了更加切实有效、可靠有力的保障。
南山装置后备系统UPS增加双电源自动切换装置是列入2016年隐患治理台账的整治项目之一,原计划安排于2018年南山装置大检修时实施改造。由于客户EOEG装置于10月12日下午临时停车抢修,福林气体于是决定对南山装置相应实施临时停车检修消缺,从而为UPS增加双电源自动切换装置提供了此次改造窗口。而能够下定决心利用这个窗口实施改造,还有一个很重要的保障因素发挥了至关重要的作用,这就是经客户总调批准,利用刚刚开通不久的氮气互通管线不间断地从联合现场向南山现场反供氮气,从而为UPS增加双电源自动切换装置改造的电气作业提供了足够的停电作业时间,既避免了作业人员的带电作业,也保障了客户用氮需求。

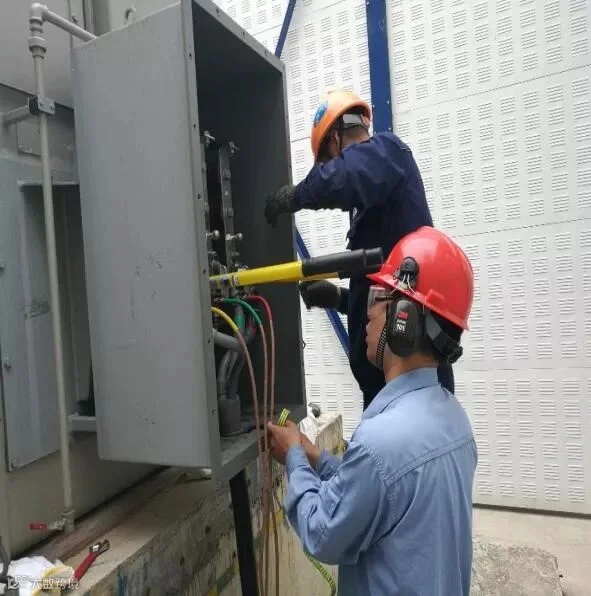

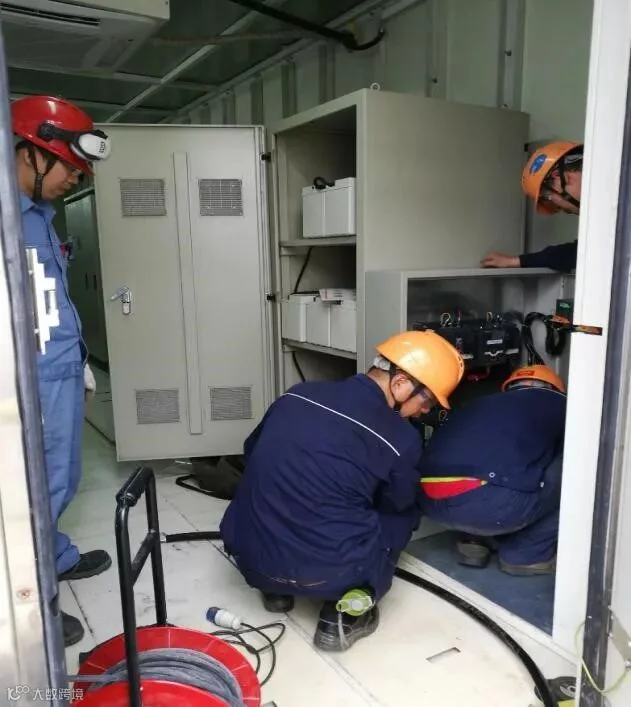

由于南山装置是根据客户用气情况实施临时停车的,因此对南山装置电气设备进行检修,消除电气系统存在的缺陷,确保电气系统的安全、稳定运行,一定程度上存在准备不充分,任务重,时间紧的问题。生产运行部电气团队根据公司的开停车及检修安排,从12日下午开始连夜对检修物资、进度、安全措施、技术措施、以及检修工作的重点及难点,有针对性的提出了切实可行的解决方案,并将电气专业人员分成3个小队进行平行检修工作,包括对空压机、增压机电机人孔及接线盒进行开盖检查,对户外的4台高压电机、20台低压电机接线盒进行检查、清扫、紧固,对箱变3台干式变进行检查、清扫、消缺;在确保完成UPS主电源增加双电源自动切换装置改造的基础上,对34只蓄电池的68个螺栓实施更换;以及对一些故障进行处理,以及停车前进行备用泵模拟互切测试等。

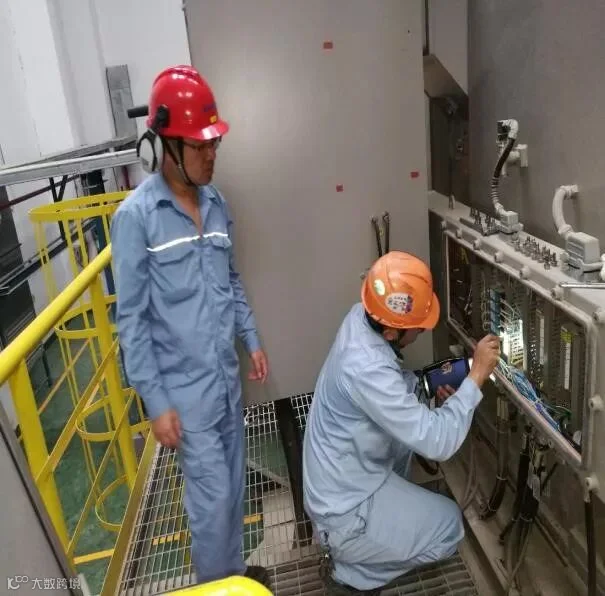

据悉,此次电气检修的重点在UPS增加双电源自动切换装置改造工作和大功率电机的开盖检查工作,检修过程由电气经理及专业工程师全程负责质量、安全、进度,责任到人、有效监督,确保检修安全和质量。在增加双电源自动切换装置时,虽然南山装置停车检修时间有限,但还是给予了电气专业足够更换时间,体现了福林气体团队通力协作、团结一心的精神。此次检修的圆满完成也为以后装置运行的安全管理工作积累了经验,为福林公司2018的大检修打下坚实的基础。
