技措技改,提升装置可靠性

技措技改,提升装置可靠性 福林频道
2023-10-31
3

十月底,福林气体生产运行部员工们奋战装置现场,对南山空分装置液氧蒸汽汽化器进行技措技改项目施工。

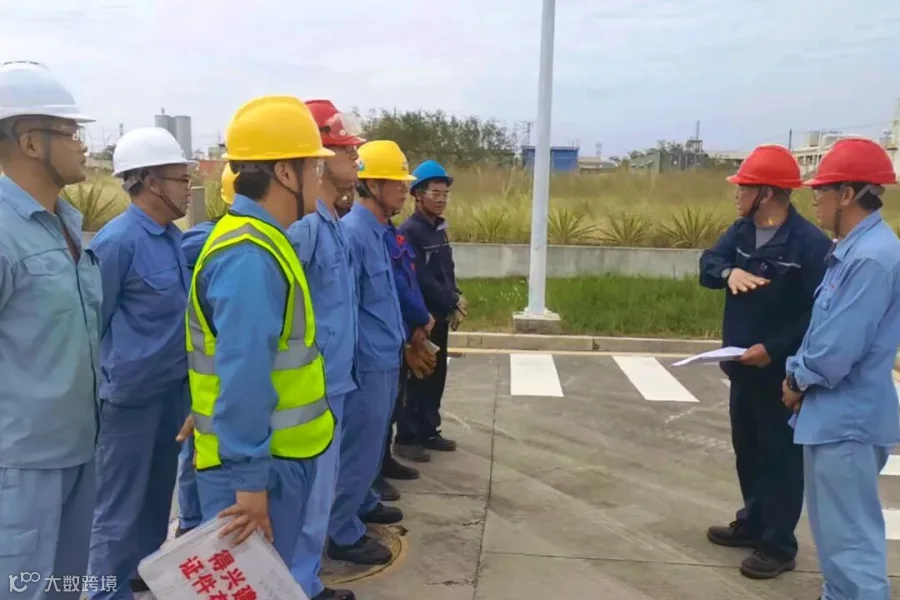

本次项目施工时间紧、任务重,因涉氧作业,所有工具及配件必须脱脂、禁油。施工由150吨吊车、25吨吊车配合拆装汽化器,涉及能量隔离、高处、吊装、动火、临时用电特殊作业。为加强施工期间的安全管控,生产运行部全面落实安全管控要求,提前谋划,精心部署,制定汽化器拆除吊装安置方案,提前做好施工准备。

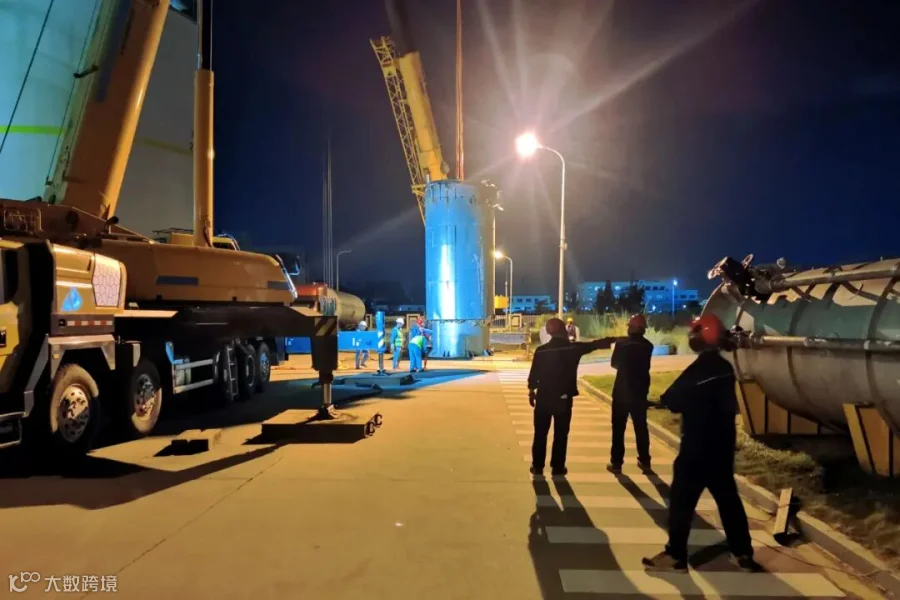

10月24日8:30,现场对液氧汽化器相关的管道阀门进行隔离,9:30抢修队伍进入现场进行拆除液氧汽化器相关的管道螺栓等,15:00吊装开始,20:00旧的液氧器吊起,20:30新的液氧器成功吊入。10月25日7:00液氧汽化器进出口管线完成回装,9:00开始注入脱盐水,18:00完成水泵测试及相关仪表回装,21:00完成蒸汽控制阀检修。

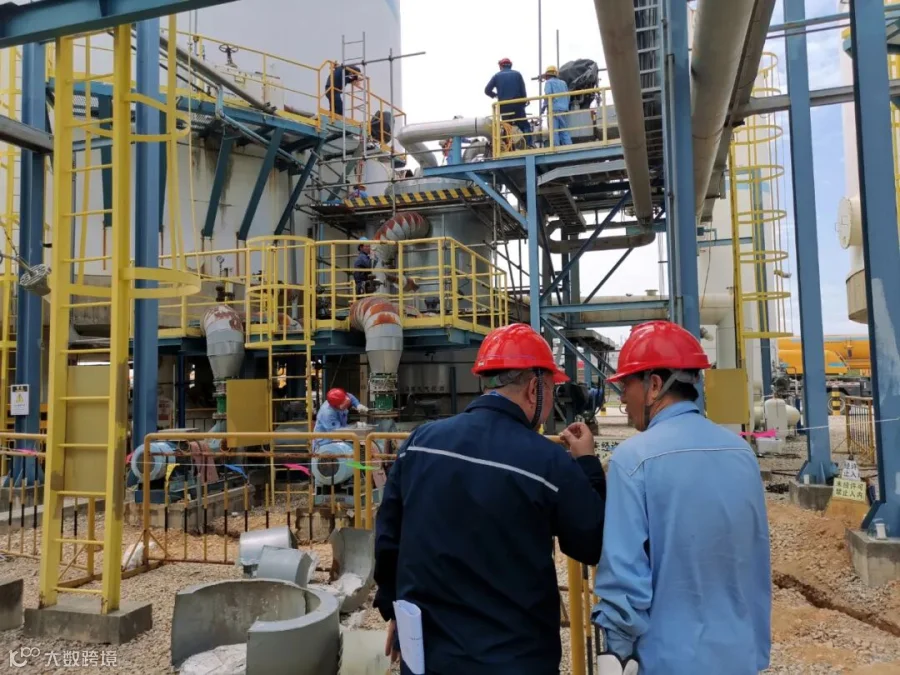

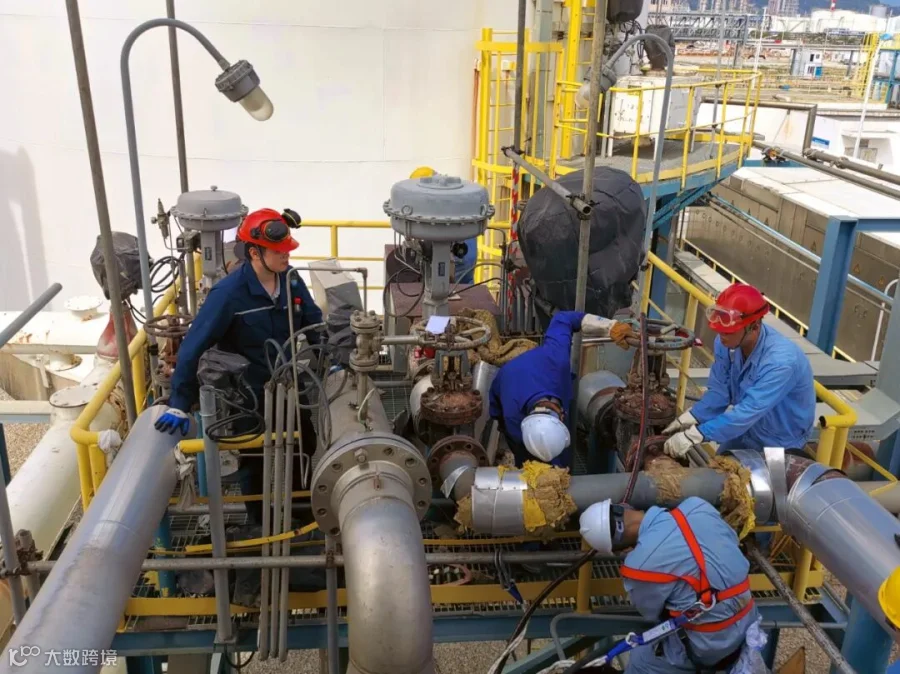

施工过程中,装置经理阳水湘全程监督指挥,保证氧管线氧清洁到位。党员肖刚、汪衍浚、杨华、李朋伟以身作则,冲锋在前,彻夜坚守。针对该施工作业涉氧且临近重大危险源液氧储槽的实际情况,设备专业重点对作业工器具的含油及脱脂情况进行了详细检查,要求所有含油工器具不得进入施工现场,工器具使用前必须进行脱脂处理并经专业检查合格,管道安装过程中的脱脂处理需进行目视和紫光灯双确认、拍照留底并签字,动火作业进行升级管理,做好施工人员现场安全喊话和安全技术交底,施工现场进行警戒隔离和特殊作业安全防护,确保施工全过程安全可控。电气专业认真做好氧汽化器水泵A/B电机电源改造及电缆敷设,电机接线调试等工作。工艺专业提前做好能量隔离方案,做到双人确认;与此同时,与操作人员反复确认,逐条梳理首次投用调试清单内容,明确步骤分工,确保顺利完成。仪表专业做好现场温度探头安装调试,液位开关安装调试,完成两台原内漏的蒸汽阀门更换阀芯阀座。

10月26日进行汽化器泄露实验,14:00解除能量隔离,17:00完成吹扫置换,19:00完成性能测试并网,至此圆满完成。

当前,正值公司开展第二批主题教育,福林气体坚持以学促干、同心协力,持续作战,在作业现场中弘扬苦干实干的精神,高效完成技措技改,切实提升装置运行可靠性和安全性。
