圆管柱
结构形式:圆管柱+平台梁 总吨位:2300吨
项目地点:池州 单体:6个

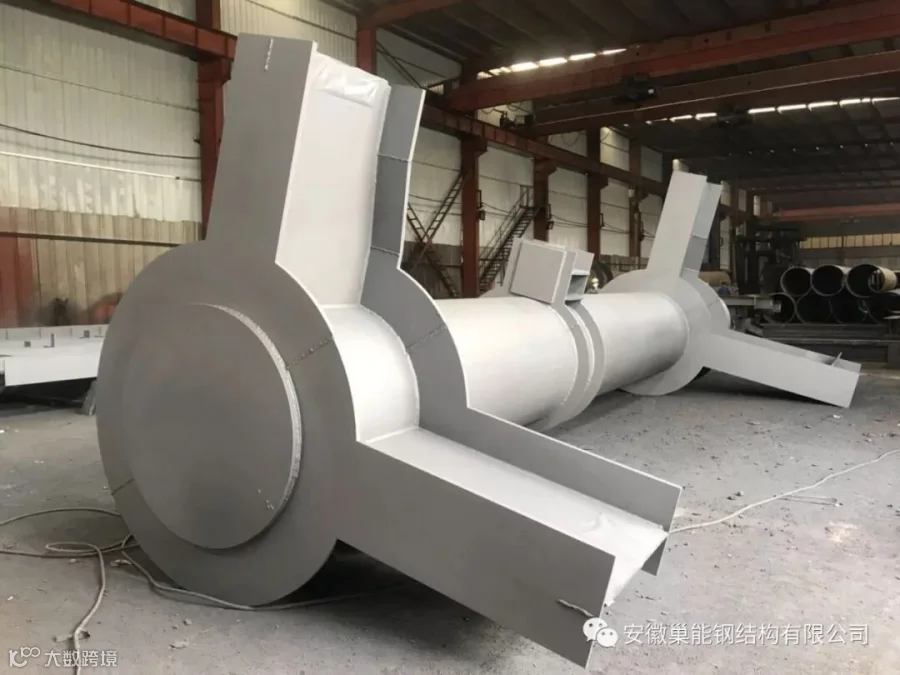

加工周期:25天
2018年八月十四日开始下料,半个月的时间已加工完成1300吨

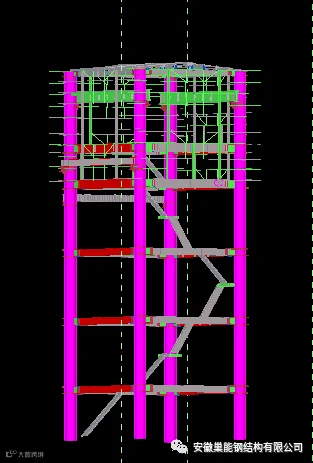

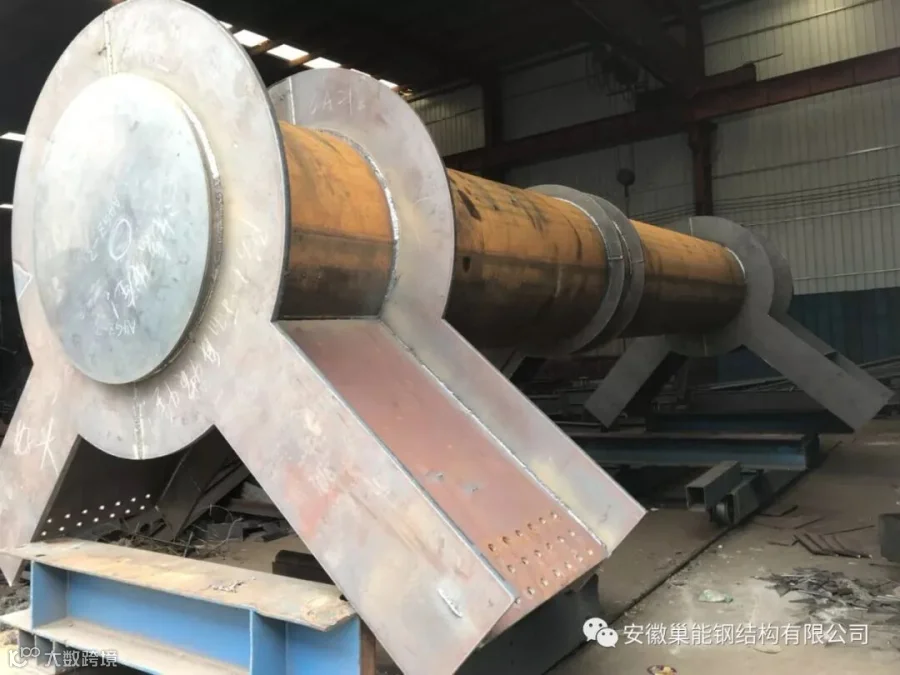

项目建在50多米的山坡上,转运站的高度是40米,地面相对高度有110米,建筑难度较大,前期图纸深化较复杂

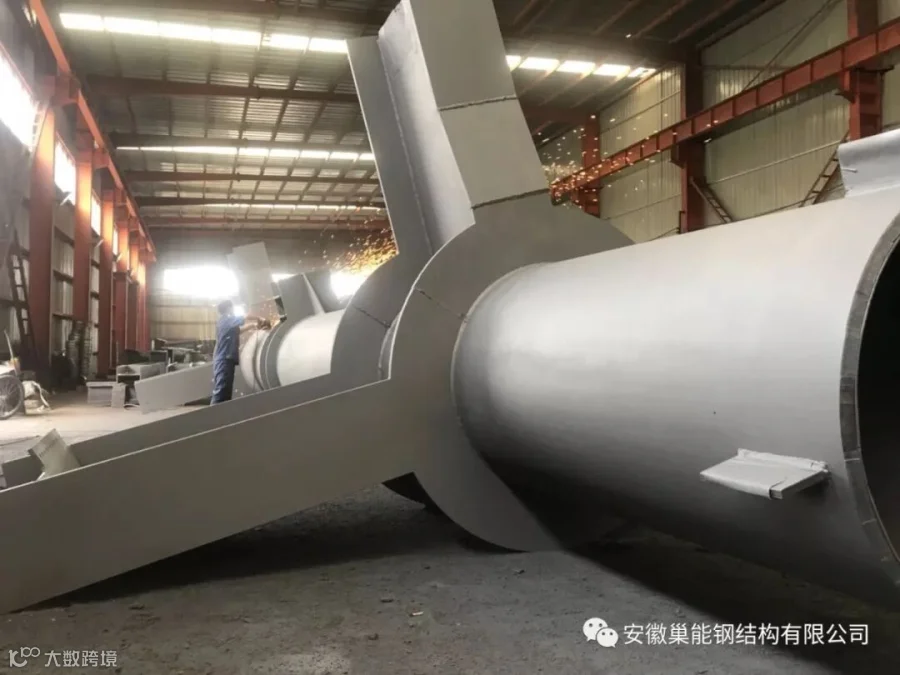

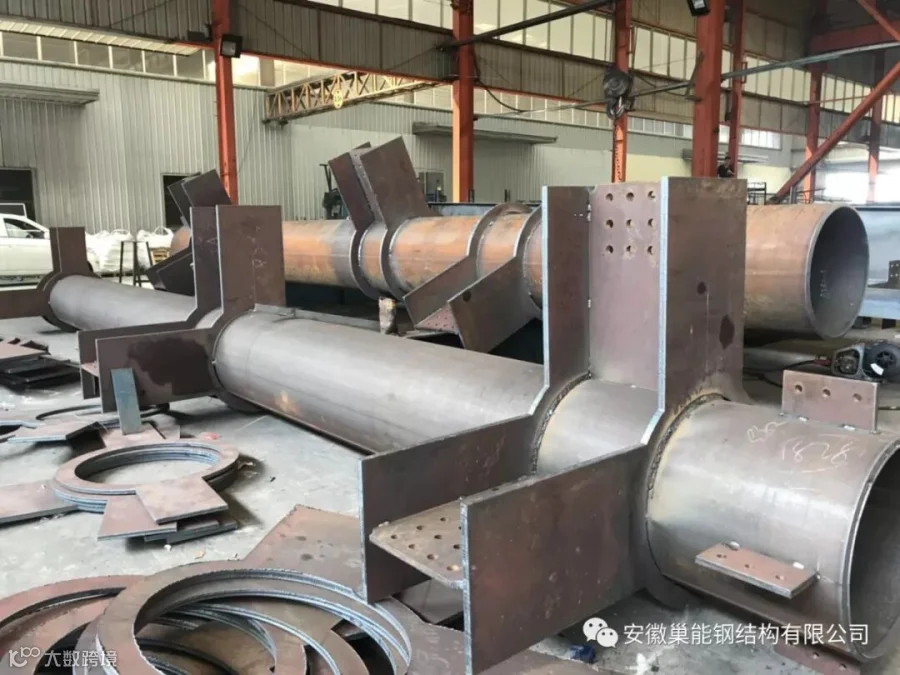

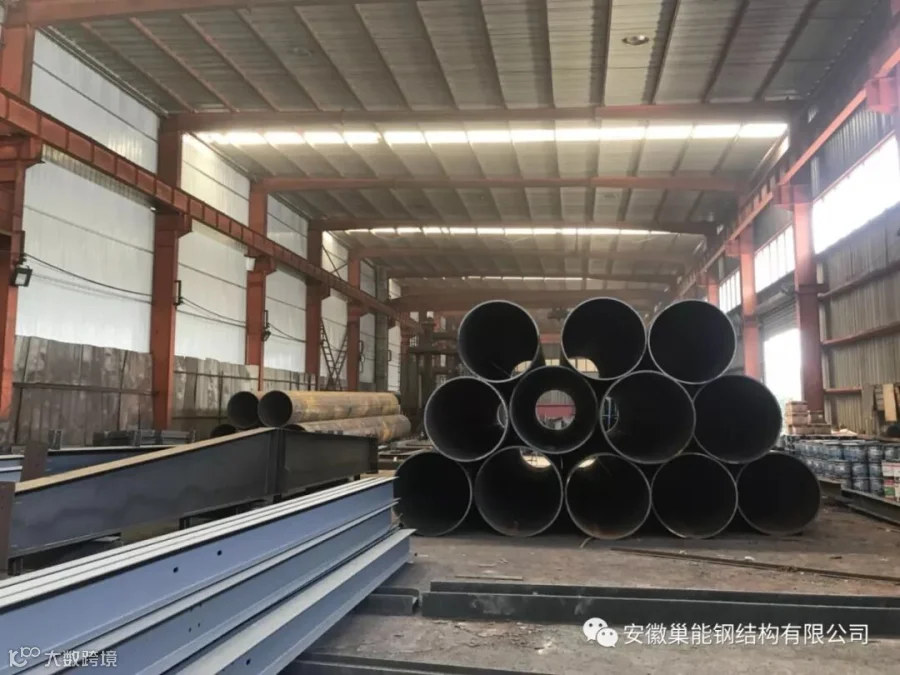

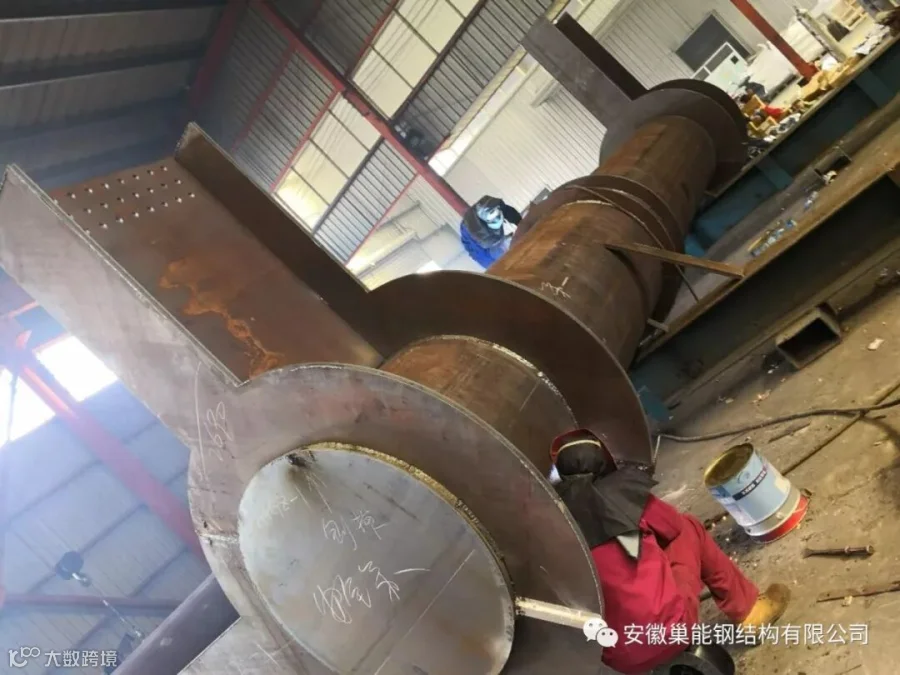

每根构件的型号是不一样的,有1.2M的,有0.8M的,1.0M的,所有的材料都是定制

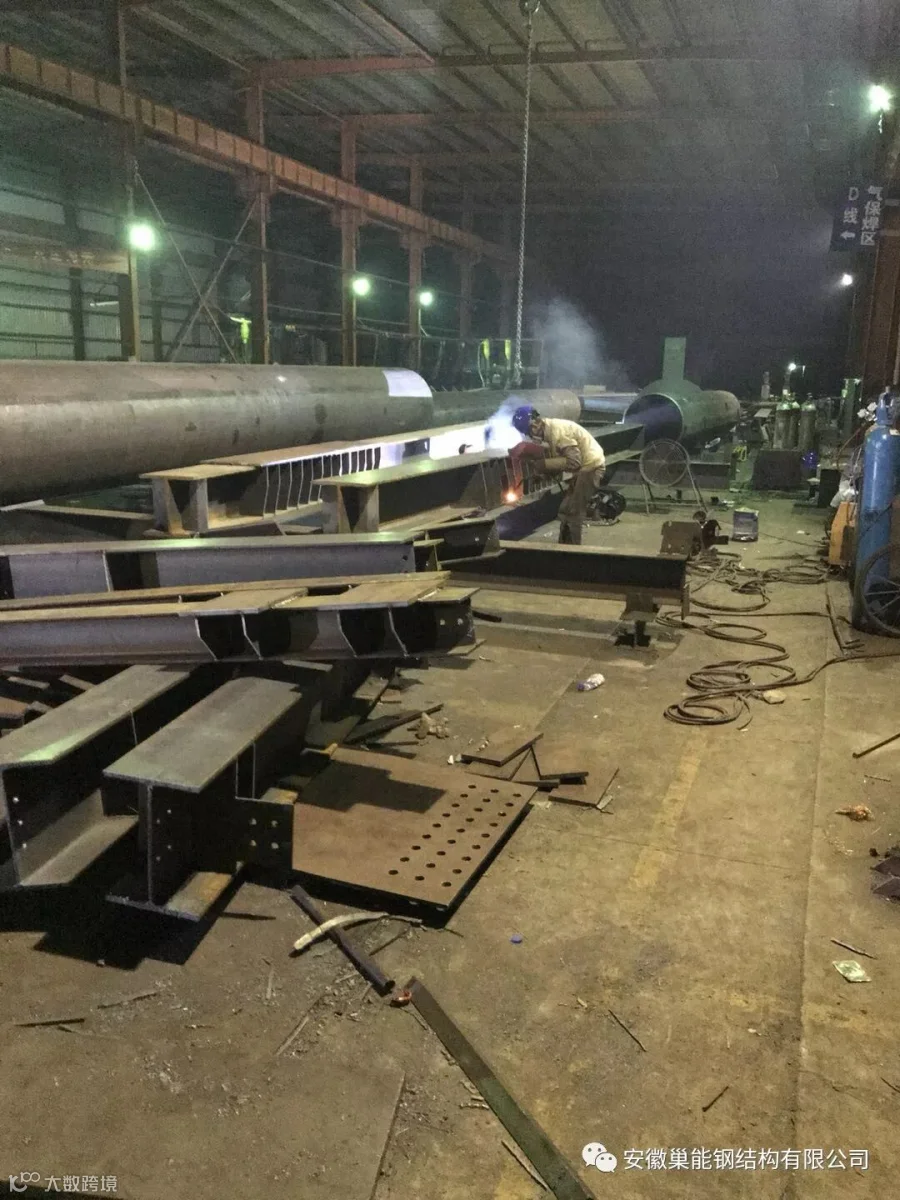

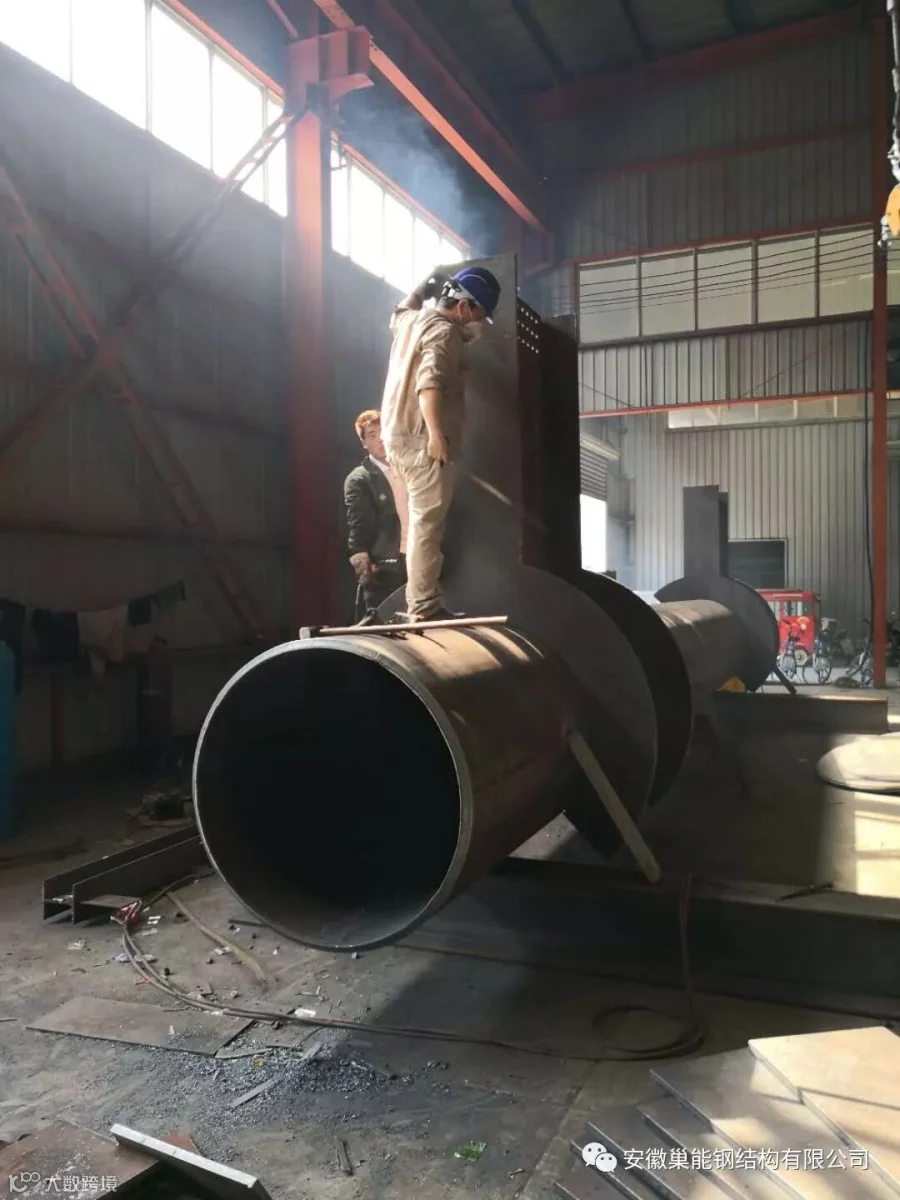

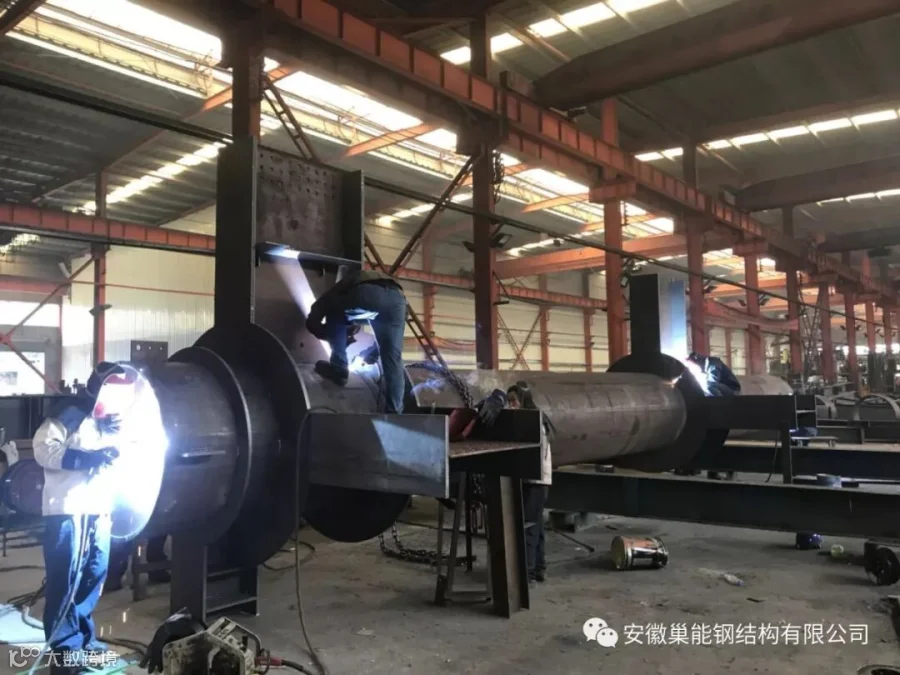

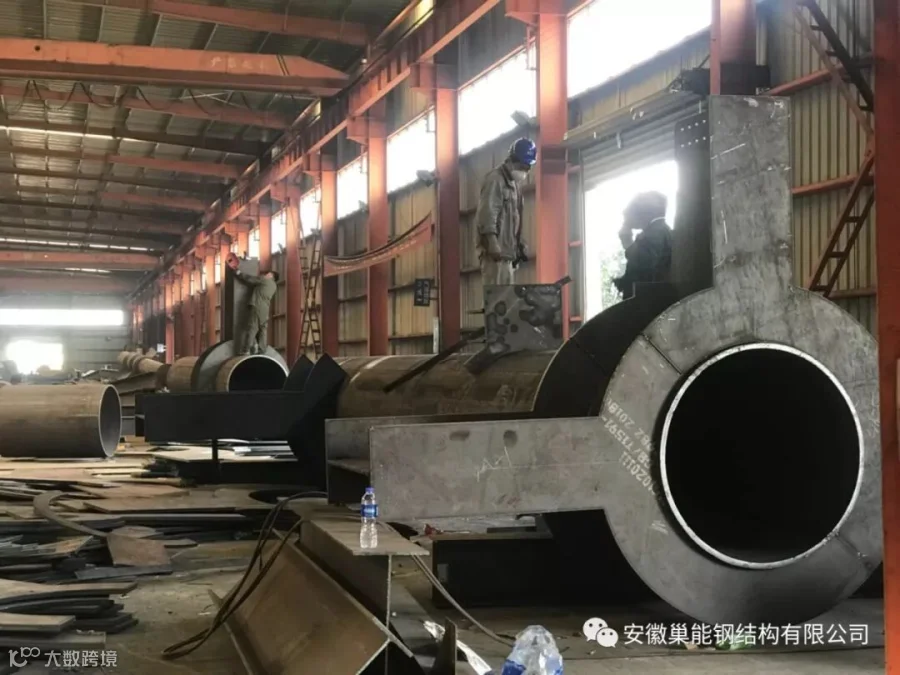

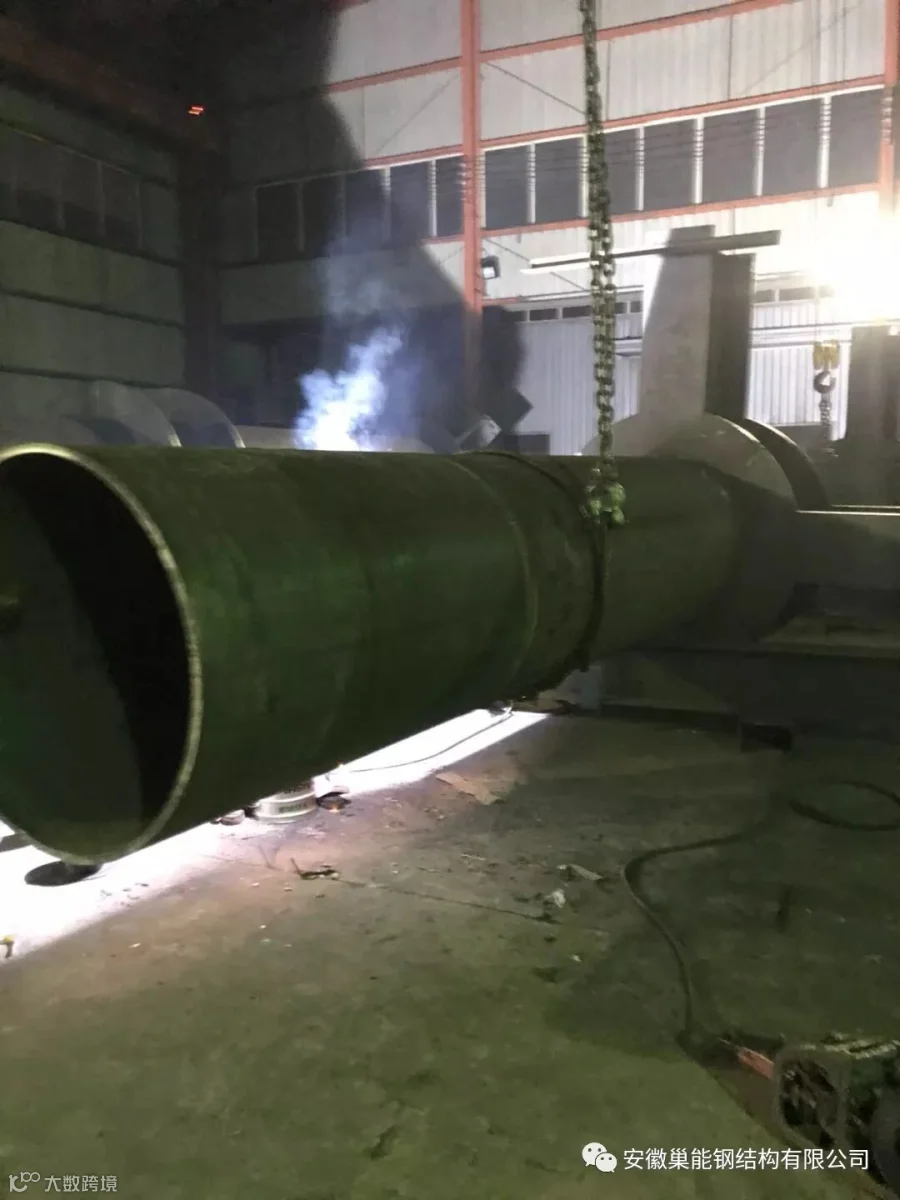

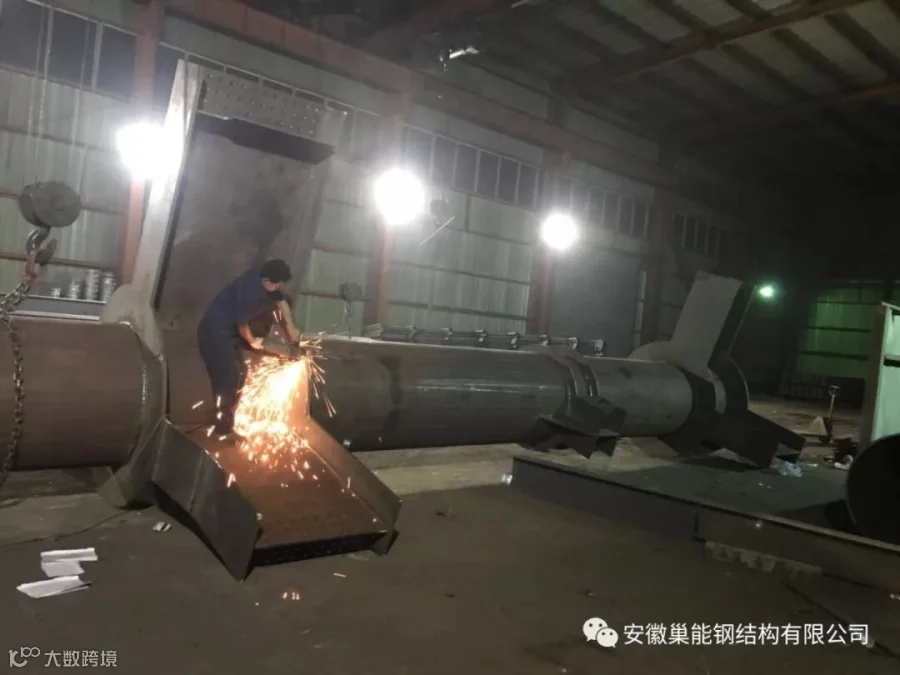

为保工期,重新加派15名工人,参与制作,分白班和夜班两班制作,工人休息机器不停,

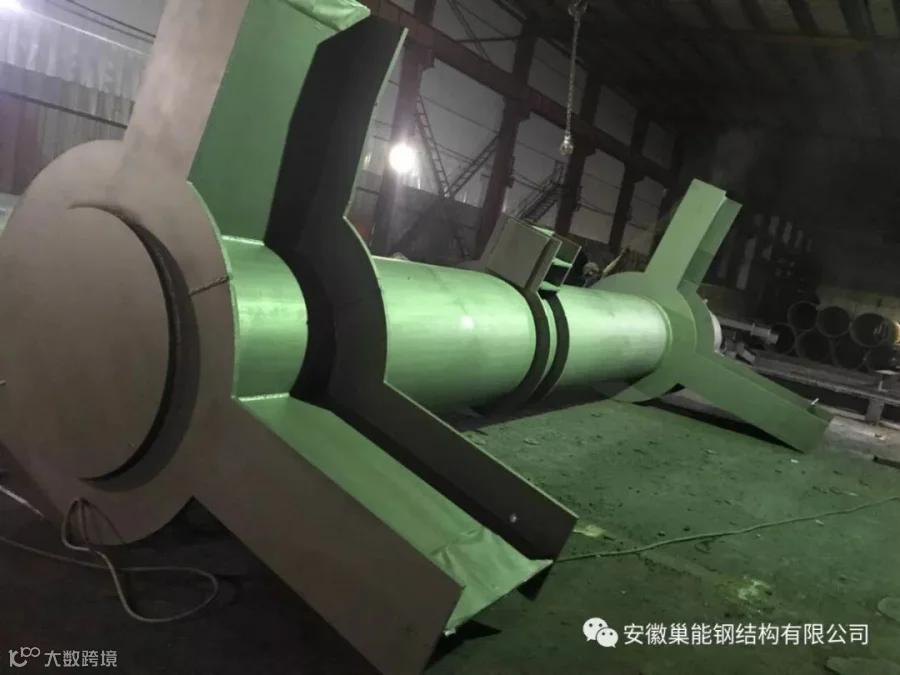

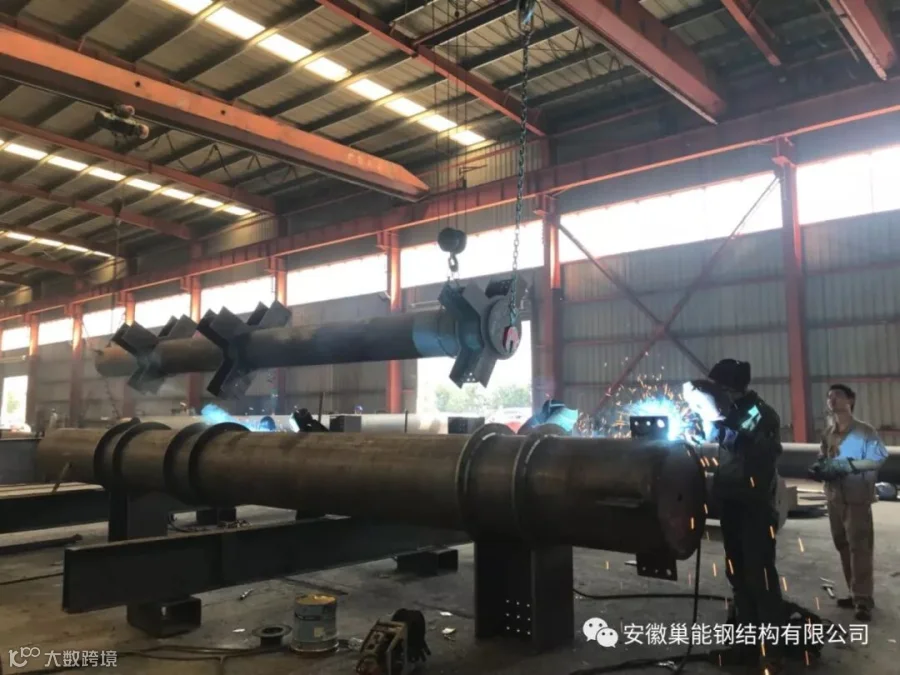

单根构件十四吨重

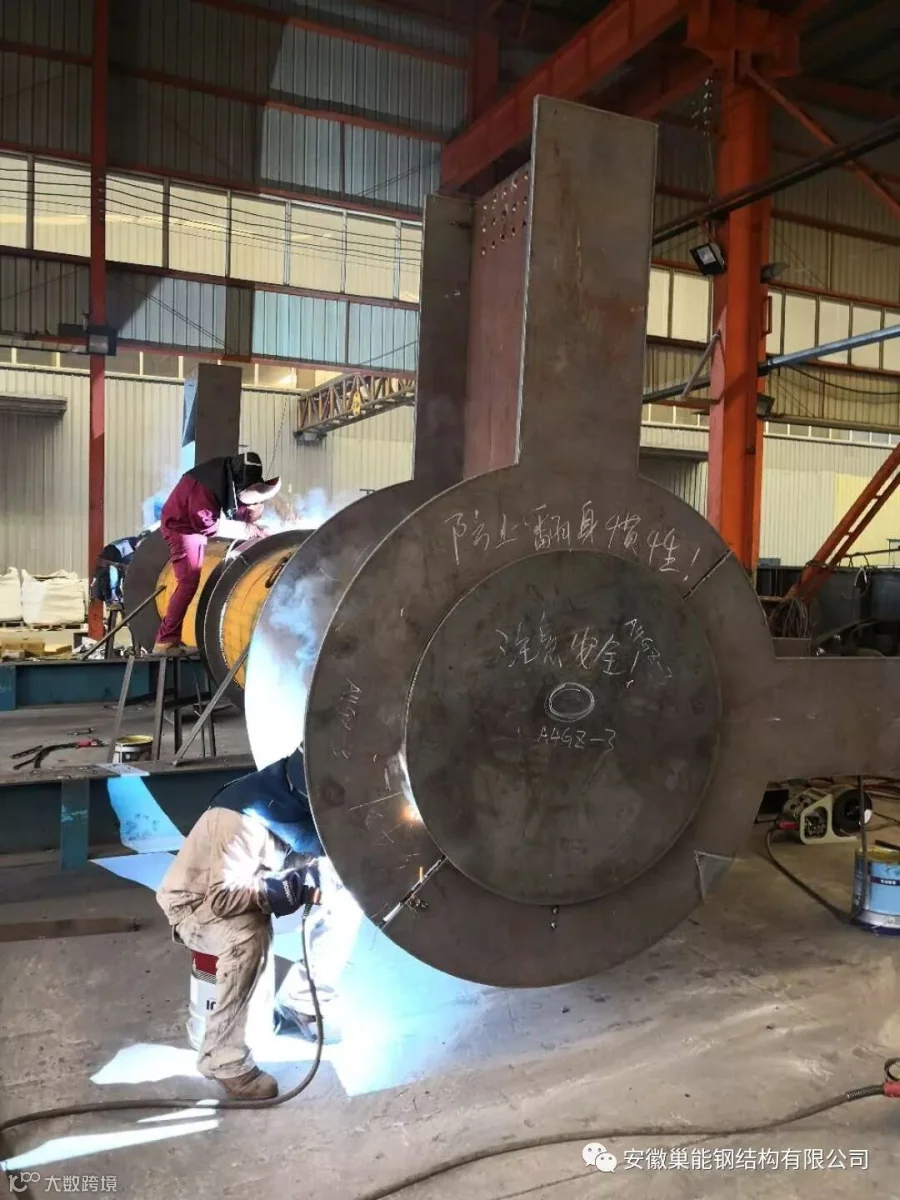

截面大,吨位大,行车控制,材料导运,安全把控的难度都在增加



每天发货3-4车,全年无休的工厂,日日夜夜---
